2018年一级建造师“数字记忆总结”

来源:未知 2018-04-19 09:50

一、12个“7天”

2018年一级建造师“数字记忆总结”

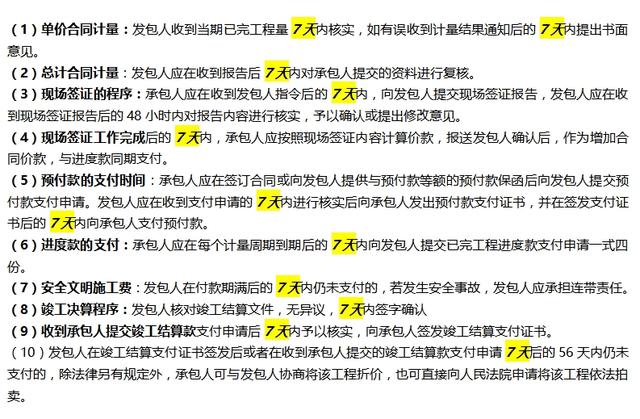

  总结:单价合同计量、总计合同计量、现场签证的程序、预付款的支付时间、进度款的支付申请、安全文明施工费、竣工决算程序——7天

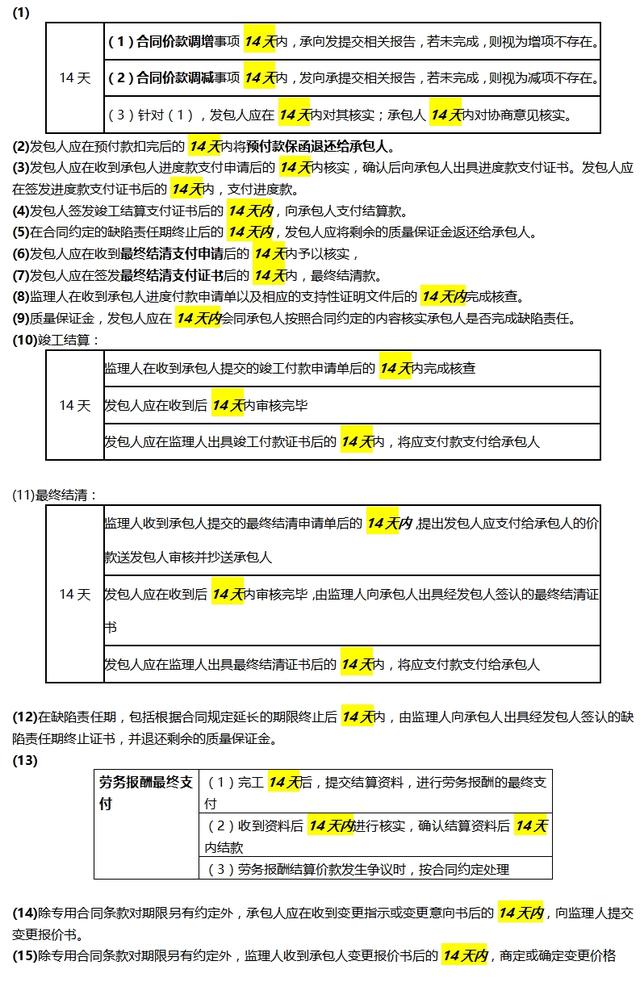

  二、25个“14天”

2018年一级建造师“数字记忆总结”
