2018二级建造师施工管理考点精讲4
2Z104000施工质量管理
2Z104010施工质量管理与施工质量控制
本节主要内容:
1.施工质量的基本要求;
2.影响施工质量的基本因素;
3.施工质量管理和施工质量控制。
2Z104011施工质量的基本要求
【考点】质量与施工质量(掌握)
1.质量的定义是:一组固有特性满足要求的程度。
2.质量定义的理解:产品的质量、产品生产活动或过程的工作质量、质量管理体系运行的质量。
3.施工质量是指建设工程施工活动及其产品的质量,包括六个方面的特性:适用性、安全性、耐久性、可靠性、经济性及与环境的协调性等六个方面。(”适耐安可经协”)
【考点】施工质量要达到的基本要求(理解)
【考点】施工质量要达到的基本要求(理解)
(1)“按图施工”
(2)“依法施工”
(3)“践约施工”
“合格”是对施工质量的最基本的要求。
【历年考题】
【2016】施工特性主要体现在由施工形成的建筑产品()。
A.适用性、安全性、美观性、耐久性
B.安全性、耐久性、美观性、可靠性
C.适用性、安全性、耐久性、可靠性
D.适用性、先进性、耐久性、可靠性
【答案】C
【解析】施工质量性主要体现在由施工形成的建筑工程的适用性、安全性、耐久性、可靠性、经济性及与环境的协调性等六个方面。
2Z104012影响施工质量的主要因素(掌握)

【历年考题】
1.【2016】影响施工质量的五大要素是指人、材料、机械及()。
A.方法与环境
B.方法与设计方案
C.投资额与合同工期
D.投资额与环境
【答案】A

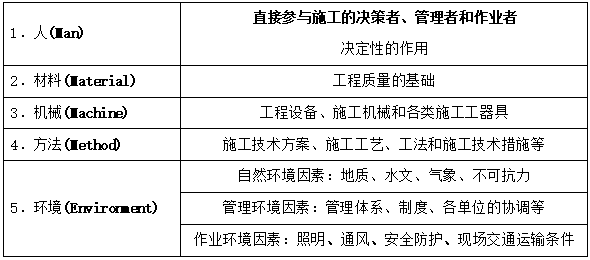

【解析】影响施工质量的主要因素有”人(Man)、材料(Material)、机械(Machine)、方法(Method)及环境(Environment)"等五大方面,即4M1E。
2.【2010】下列机械设备,属于施工机械设备的有()。
A.辅助配套的电梯、泵机
B.测量仪器
C.计量器具
D.空调设备
E.操作工具
【答案】BCE
【解析】机械设备包括工程设备、施工机械和各类施工器具。其中施工机械设备是指施工过程中使用的各类机具设备,包括运输设备、吊装设备、操作工具、测量仪器、计量器具以及施工安全设施等。施工机械设备是所有施工方案和工法得以实施的重要物质基础,合理选择和正确使用施工机械设备是保证施工质量的重要措施。AD两项属于工程设备。
3.【2015】在影响施工质量的五大因素中,建设主管部门推广的高性能混凝土技术,属于()的因素。
A.环境
B.方法
C.材料
D.机械
【答案】B
【解析】地基基础和地下空间工程技术、高性能混凝土技术、高效钢筋和预应力技术、新型模板及脚手架应用技术、钢结构技术、建筑防水技术等均属于施工法的因素。
4.【2013】施工现场照明条件属于影响施工质量环境因素中的()。
A.自然环境因素
B.施工质量管理环境因素
C.技术环境因素
D.作业环境因素
【答案】D
【解析】施工作业环境因素:主要指施工现场的给排水条件,各种能源介质供应,施工照明、通风、安全防护设施,施工场地空间条件和通道,以及交通运输和道路条件等因素。
5.【2012】影响施工质量的环境因素中,施工作业环境因素包括()。
A.地下障碍物的影响
B.施工现场交通运输条件
C.质量管理制度
D.施工工艺与工法
【答案】B
【解析】本题考查影响施工质量的主要因素。环境因素包含自然环境、管理环境和作业环境,其中施工作业环境因素主要指施工现场平面和空间环境条件,各种能源介质供应,施工照明、通风、安全防护设施,施工场地给排水,以及交通运输和道路条件等因素。
2Z104013施工质量管理和施工质量控制的内涵、特点和责任
【考点】质量管理与施工质量管理(理解)
质量管理是指:确立和建立质量方针、质量目标及职责,并在质量管理体系中通过质量策划、质量控制、质量保证和质量改进等手段实现全部质量管理职能的所有活动。
【历年考题】
【2012】质量管理就是确定和建立质量方针、质量目标及职责,并在质量管理体系中通过()等手段来实施和实现全部质量管理职能的所有活动。
A.质量规划、质量控制、质量检查和质量改进
B.质量策划、质量控制、质量保证和质量改进
C.质量策划、控制实施、质量监督和质量审核
D.质量规划、质量检查、质量审核和质量改进
【答案】B
【解析】质量管理就是确定和建立质量方针、质量目标及职责,并在质量管理体系中通过质量策划、质量控制、质量保证和质量改进等手段来实施和实现全部质量管理职能的所有活动。
【考点】质量控制与施工质量控制
1.质量控制是质量管理的一部分,是致力于满足质量要求的一系列活动。
2.质量控制分为:事前控制(计划)、事中控制和事后控制(验收)的系统过程。

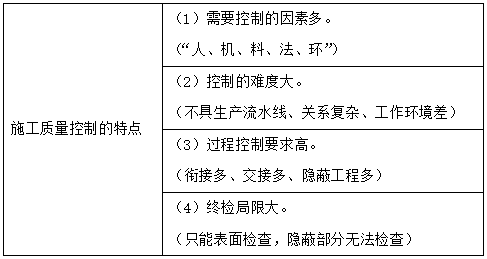

【考点】施工质量控制的特点(掌握)
施工质量控制的特点决定于两方面:工程特点和生产特点。

【历年考题】
1.【2016】施工质量控制的特点有()。
A.需要控制的因素多
B.控制的难度大
C.过程控制要求高
D.结果控制要求高
E.终检局限性大
【答案】ABCE
【解析】施工质量控制的特点包括:
(1)需要控制的因素多。
(2)控制的难度大。
(3)过程控制要求高。
(4)终检局限大。
2.【2015】关于施工质量控制特点的说法,正确的是()。
A.施工质量受到多种因素影响,因此要保证质量合格很难完全做到
B.施工生产不能进行标准化施工,因此各个工程质量有差异是难免的
C.施工质量主要依靠对工程实体的终检来判断是否合格
D.施工质量控制中,必须强调过程控制,及时做好检查、签证记录
【答案】D
【解析】在施工质量控制工作中,必须强调过程控制,加强对施工过程的质量检查,及时发现和整改存在的质量问题,并及时做好检查、签证记录,为证明施工质量提供必要的证据。
3.【2013】关于施工质量控制的说法,正确的是()。
A.施工质量控制应强调过程控制
B.施工质量控制独立于施工质量管理
C.施工质量控制的关键在于工程项目的终检
D.施工质量控制的特点仅由施工生产的特点决定
【答案】A
【解析】在施工质量控制工作中,必须强调过程控制,加强对施工过程的质量检查,及时发现和整改存在的质量问题,并及时做好检查、签证记录,为证明施工质量提供必要的证据。
【考点】施工质量控制的责任(掌握)
1.建筑施工项目经理必须对工程项目施工质量安全负全责;
2.质量终身责任,是指参与新建、扩建、改建的施工单位项目经理按照国家法律法规和有关规定,在工程设计使用年限内对工程质量承担相应责任。
3.工程质量终身责任实行书面承诺和竣工后永久性标牌等制度。
4.符合下列情形之一的,县级以上地方人民政府住房和城乡建设主管部门应当依法追究项目负责人的质量终身责任:
(1)发生工程质量事故;
(2)发生投诉、举报、群体性事件、媒体报道并造成恶性社会影响的严重工程质量问题;
(3)由于勘察、设计或施工原因造成尚在设计使用年限的建筑工程不能正常使用;
(4)存在其他需追究责任的违法违规行为。
5.发生上列情形之一的,对施工单位项目经理按以下方式进行责任追究;
(1)项目经理为相关注册执业人员,责令停止执业1年;造成重大质量事故的,吊销执业资格证书,5年以内不予注册;情节特别恶劣的,终身不予注册;
(2)构成犯罪的,移送司法机关依法追究刑事责任;
(3)处单位罚款数额5%以上10%以下的罚款;
(4)向社会公布曝光。
【考题】
下列关于施工单位项目经理可以追究的责任的说法,正确的是()。
A.项目经理为相关注册执业人员,责令停止执业3年;造成重大质量事故的,吊销执业资格证书,10年以内不予注册;情节特别恶劣的,终身不予注册
B.构成犯罪的,移送司法机关依法追究刑事责任
C.处单位罚款数额6%以上10%以下的罚款
D.为了保护个人隐私,不可向社会公布曝光
【答案】B
【解析】(1)项目经理为相关注册执业人员,责令停止执业1年;造成重大质量事故的,吊销执业资格证书,5年以内不予注册;情节特别恶劣的,终身不予注册;
(2)构成犯罪的,移送司法机关依法追究刑事责任;
(3)处单位罚款数额5%以上10%以下的罚款;
(4)向社会公布曝光。
本节总结:
1.施工质量的特性:适耐安可经协。
2.施工质量验收合格应符合的规定:按图施工、依法施工、践约施工。
3.影响施工质量的主要因素:人机料法环(自然、管理、作业),人起决定性因素。
4.质量控制是质量管理的一部分,是致力于满足质量要求的一系列活动。
5.质量控制分为:事前控制(计划)、事中控制和事后控制(验收)的系统过程。
6.施工质量控制的特点:控制因素多、控制难度大、过程要求高、终检局限大。
7.工程质量终身责任实行书面承诺和竣工后永久性标牌等制度。
2Z104020施工质量管理体系
本节主要内容:
1.工程项目施工质量保证体系的建立和运行;
2.施工企业质量管理体系的建立和认证。
2Z104021工程项目施工质量保证体系的建立和运行
【考点】施工质量保证体系的内容(掌握)
8.项目经理被追究责任的情形:轻—停止执业1年;重—吊销证书,5年不予注册;特别恶劣—终身不予注册;犯罪—刑事责任;罚款—单位罚款5%~10%;曝光。


【历年考题】
1.建设工程项目施工质量保证体系的主要内容有()
A.项目施工质量目标
B.项目施工质量计划
C.项目施工质量记录
D.项目施工程序文件
E.思想、组织、工作保证体系
【答案】ABE

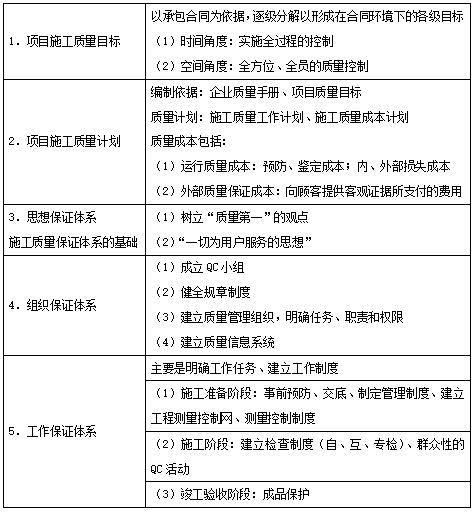

【解析】建设工程项目施工质量保证体系的主要内容有:项目施工质量目标、项目施工质量计划、思想、组织、工作保证体系
2.【2014】项目施工质量保证体系中,确定质量目标的基本依据是()。
A.质量方针
B.工程承包合同
C.质量计划
D.设计文件
【答案】B
【解析】项目施工质量保证体系须有明确的质量目标,并符合项目质量总目标的要求;要以工程承包合同为基本依据,逐级分解目标以形成在合同环境下的各级质量目标。
3.【2015】关于项目施工质量目标的说法,正确的是()。
A.项目施工质量总目标应符合行业质量最高目标要求
B.项目施工质量总目标要以相关标准规范为基本依据
C.项目施工质量总目标的分解仅需从空间角度立体展开
D.项目施工质量总目标应逐级分解以形成在合同环境下的各级质量目标
【答案】D
【解析】项目施工质量保证体系须有明确的质量目标,并符合项目质量总目标的要求;要以工程承包合同为基本依据,逐级分解目标以形成在合同环境下的各级质量目标。
4.【2010】项目施工方编制施工质量计划的依据是项目质量目标和()。
A.施工企业的质量手册
B.施工质量成本计划
C.项目施工质量控制方法
D.项目施工质量记录
【答案】A
【答案】C
【解析】项目质量保证体系应有可行的质量计划。质量计划应根据企业的质量手册和项目目标来编制。
5.【2015】下列与项目质量管理有关的费用中,属于外部质量保证成本的是()。
A.一般材料进场检验
B.聘请第三方检测机构对玻璃幕墙进行防渗处理
C.拆模对混凝土试块进行强度检测
D.拆除不合格砖墙重新砌筑
【答案】B
【解析】外部质量保证成本是指依据合同要求向顾客提供所需要的客观证据所支付的费用,包括特殊的和附加的质量保证措施、程序、数据、证实试验和评定的费用。
6.【2016】施工质量保证体系中,属于工作保证体系内容的有()。
A、明确工作任务
B、编制质量计划
C、建立工作制度
D、成立质量管理小组
E、分解质量目标
【答案】AC
【解析】工作保证体系主要是明确工作任务和建立工作制度。
7.【2015】下列施工质量保证体系的内容中,属于工作保证体系的是()
A.建立质量检查制度
B.明确施工质量目标
C.树立“质量第一”的观点
D.建立质量管理组织
【答案】A
【解析】工作保证体系主要是明确工作任务和建立工作制度。
【考点】施工质量保证体系的运行(掌握)
应以质量计划为主线,以过程管理为重心,应用PDCA循环原理展开处理。
1.计划(Plan)
计划是质量管理的首要环节,确定质量管理的方针、目标以及实现方针、目标的措施和行动方案。
2.实施(Do)
实施包含两个环节:交底(首要)和开展作业技术活动。
3.检查(Check)
(1)形式:自检、互检和专检。
(2)检查包括两个方面:一、检查是否严格执行计划的行动方案;二、检查计划执行的结果。
4.处理(Action)
纠偏和预防改进。
【历年考题】
1.【2013】施工质量保证体系的运行,应以()为重心。
A.过程管理
B.计划管理
C.结果管理
D.成品保护
【答案】A
【解析】施工质量保证体系的运行,应以质量计划为主线,以过程管理为重心,按照PDCA循环的原理,通过计划、实施、检查和处理的步骤展开控制。
2.【2012】施工质量保证体系的运行,应以()为主线。
A.质量纠偏
B.质量计划
C.质量检查
D.质量处理
【答案】B
【解析】施工质量保证体系的运行,应以质量计划为主线,以过程管理为重心,按照PDCA循环的原理,按照计划、实施、检查和处理的步骤展开。
3.【2011】建设工程项目质量管理的PDCA循环工作原理中,"C"是指()。
A.计划
B.实施
C.检查
D.处理
【解析】施工质量保证体系的运行,应以质量计划为主线,以过程管理为重心,按照PDCA循环的原理,通过计划(Plan)、实施(Do)、检查(Check)和处理(Action)的步骤展开控制。
2Z104022施工企业质量管理体系的建立和认证

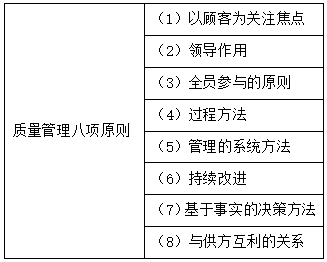

【考点】质量管理八项原则(”4人4方法”)(掌握)


【历年考题】
【2012】工程项目质量管理中,应当在数据和信息分析的基础上作出决策,这是质量管理原则中()的要求。
A.持续改进
B.过程方法
C.基于事实的决策方法
D.管理的系统方法
【答案】C
【解析】本题考查施工企业质量管理体系的建立和认证。工程项目质量管理中。应当在数据和信息分析的基础上作出决策。这是质量管理原则中基于事实的决策方法的要求。

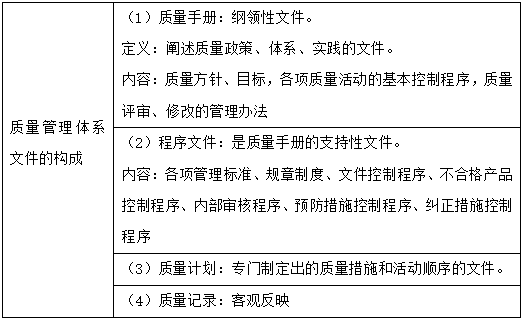

【考点】企业质量管理体系文件的构成(掌握)
质量体系文件是企业开展质量管理体系的基础。

【历年考题】
1.【2011】根据《质量管理体系》(GB/T19000-2000),施工企业开展质量管理和质量保证的基础是()。
A.质量体系文件
B.质量手册
C.程序文件
D.质量计划
【答案】A
【解析】质量体系文件是质量管理体系的重要组成部分,也是企业进行质景管理和质量保证的基础。
2.【2013】施工企业质量管理体系文件由质量手册、程序文件、质量计划和()等构成。
A.质量方针
B.质量目标
C.质量记录
D.质量评审
【答案】C
【解析】施工企业质量管理体系文件主要由质量手册、程序文件、质量计划和质量记录等构成。
3.【2012】下列质量管理体系的系列文件中,属于实施和保持质量体系过程中长期遵循的纲领性文件的是()。
A.程序文件
B.质量计划
C.质量记录
D.质量手册
【答案】D
【解析】本题考查施工企业质量管理体系的建立和认证。工程项目质量管理中。应当在数据和信息分析的基础上作出决策。这是质量管理原则中基于事实的决策方法的要求。
4.【2010】在质量管理体系的系列文件中,属于质量手册的支持文件的是()。
A.程序文件
B.质量计划
C.质量记录
D.质量方针
【答案】A
【解析】本题考查质量管理体系文件的构成。程序文件是质量手册的支持性文件,是企业落实先是工作而建立的各式管理标准、规章制度,是企业各职能部门为贯彻落实质量手册要求而规定的实施细则。
5.【2014】根据施工企业质量管理体系文件构成:质量审查、修改和控制管理办法,属于()的内容。
A.程序文件
B.质量计划
C.质量手册
D.质量记录
【答案】C
【解析】质量手册是规定企业组织建立质量管理体系的文件,质量手册对企业质量体系作系统、完整和概要的描述。其内容一般包括:企业的质量方针、质量目标;组织机构及质量职责;体系要素或基本控制程序;质量手册的评审、修改和控制的管理办法。
6.【2010】质量手册是规定建筑企业建立质量管理体系的文件,其内容包括()。
A.企业的质量方针和目标
B.质量手册的发行数量
C.体系基本控制程序
D.质量手册的评审、修改和控制的管理办法
E.管理标准和规章制度
【答案】ACD
【解析】质量手册是规定企业组织建立质量管理体系的文件,质量手册对企业质量体系作系统、完整和概要的描述。其内容一般包括:企业的质量方针、质量目标;组织机构及质量职责;体系要素或基本控制程序;质量手册的评审、修改和控制的管理办法。
【考点】企业质量管理体系的认证与监督(掌握)
1.质量管理体系第三方认证机构,企业获准认证的有效期为三年。
2.企业获准认证后,每年一次监督管理。
【历年考题】
1.【2016】第三方认证机构对施工企业质量管理体系实施的监督管理应每()进行一次。
A.一年
B.三月
C.半年
D.三年
【答案】A
【解析】企业获准认证的有效期为三年。企业获准认证后,应经常性的进行内部审核,保持质量管理体系的有效性,并每年一次接受认证机构对企业质量管理体系实施的监督管理。
2.【2014】施工企业质量管理体系的认证方应为()。
A.企业最高领导者
B.第三方认证机构
C.企业行政主管部门
D.行业管理部门
【答案】B
【解析】本题考查质量管理体系的认证与监督。质量管理体系由公正的第三方认证机构,依据质量管理体系的要求标准,审核企业质量管理体系要求的符合性和实施的有效性,进行独立、客观、科学、公众的评价,得出结论。
本节小结:
1.施工质量保证体系的内容:目标、计划、思想、组织、工作(工作制度、工作任务)。
2.施工质量保证体系的运行:PDCA(计划为主线、过程控制为重心)。
3.质量管理的八项原则:4人4方法。
5.企业质量管理体系文件的构成:质量手册、程序文件、质量计划、质量记录。
6.企业质量管理体系的认证与监督:需第三方认证、有效期为三年。
2Z104030施工质量控制的内容和方法
本节主要内容:

1.施工质量控制的一般环节和基本方法。
2.施工准备质量控制。
3.施工过程质量控制。
4.施工质量验收的规定和方法。
2Z104031施工质量控制的基本环节和一般方法
【考点】施工质量控制的基本环节(掌握)

【历年考题】
【2015】下列施工质量控制的工作中,属于事前质量控制的是()。
A.隐蔽工程的检查
B.工程质量事故的处理
C.分析可能导致质量问题的因素并制定预防措施
D.现场材料抽样检查或试验
【答案】C
【解析】事前质量控制,即在正式施工前进行的事前主动质量控制,通过编制施工质量计划,明确质量目标,制定施工方案,设置质量管理点,落实质量责任,分析可能导致质量目标偏离的各种影响因素,针对这些影响因素制定有效的预防措施,防患于未然。
【考点】施工质量控制的一般方法(掌握)
1.质量文件的审核(略)
2.现场质量检查的内容(“开、交、隐、停、分、成”)
开工前的检查、工序交接检查(三检:自、互、专检)、隐蔽工程检查、停工后复工的检查、分项分部工程完工后的检查、成品保护的检查。
【历年考题】
1.【2012】下列施工质量控制内容中,属于现场施工质量检查内容的有()。
A.开工前的检查
B.工序交接检查
C.材料质量检验报告检查
D.成品保护检查
E.施工机械性能稳定性检查
【答案】ABD
【解析】本题考查施工质量控制的一般方法。现场质量检查的主要内容包括:开工前的检查,工序交接检查,隐蔽工程检查,停工复工的检查,分项、分部工程完工后的检查,成品保护的检查。
2.【2013】施工质量检查中工序交接检查的”三检”制度是指()。
A.质量员检查、技术负责人检查、项目经理检查
B.施工单位检查、监理单位检查、建设单位检查
C.自检、互检、专检
D.施工单位内部检查、监理单位检查、质量监督机构检查
【答案】C
【解析】工序交接检查,对于重要的工序或对工程质量有重大影响的工序,应严格执行”三检”制度,即自检、互检、专检。
【考点】现场质量检查的方法(掌握)
目测法:看、摸、敲、照;
实测法:靠、量、吊、套;
实验法:理化试验(物理力学性能检验、化学成分及其含量检验)、无损实验。
【历年考题】
1.【2015】下列现场质量检查的方法中,属于目测法的是()。
A.利用全站仪复查轴线偏差
B.利用酚酞溶液观察混凝土表面碳化
C.利用磁场磁粉探查焊缝缺陷
D.利用小锤检查表面砖铺贴质量
【答案】D
【解析】A属于实测法中的”量”;BC属于实验法。
1.【2012】下列施工质量控制内容中,属于现场施工质量检查内容的有()。
A.开工前的检查
B.工序交接检查
C.材料质量检验报告检查
D.成品保护检查
E.施工机械性能稳定性检查
【答案】ABD
【解析】本题考查施工质量控制的一般方法。现场质量检查的主要内容包括:开工前的检查,工序交接检查,隐蔽工程检查,停工复工的检查,分项、分部工程完工后的检查,成品保护的检查。
2.【2013】施工质量检查中工序交接检查的”三检”制度是指()。
A.质量员检查、技术负责人检查、项目经理检查
B.施工单位检查、监理单位检查、建设单位检查
C.自检、互检、专检
D.施工单位内部检查、监理单位检查、质量监督机构检查
【答案】C
【解析】工序交接检查,对于重要的工序或对工程质量有重大影响的工序,应严格执行”三检”制度,即自检、互检、专检。
【考点】现场质量检查的方法(掌握)
目测法:看、摸、敲、照;
实测法:靠、量、吊、套;
实验法:理化试验(物理力学性能检验、化学成分及其含量检验)、无损实验。
【历年考题】
1.【2015】下列现场质量检查的方法中,属于目测法的是()。
A.利用全站仪复查轴线偏差
B.利用酚酞溶液观察混凝土表面碳化
C.利用磁场磁粉探查焊缝缺陷
D.利用小锤检查表面砖铺贴质量
【答案】D
【解析】A属于实测法中的”量”;BC属于实验法。
2.【2014】施工现场对墙面平整度进行检查对,适合采用的检查手段是()。
A.量
B.靠
C.吊
D.套
【答案】B
【解析】本题考查实测法。所谓靠,就是用直尺、塞尺检查诸如墙面、地面、路面等的平整度。
2Z104032施工准备的质量控制
【考点】施工质量控制的准备工作(掌握)

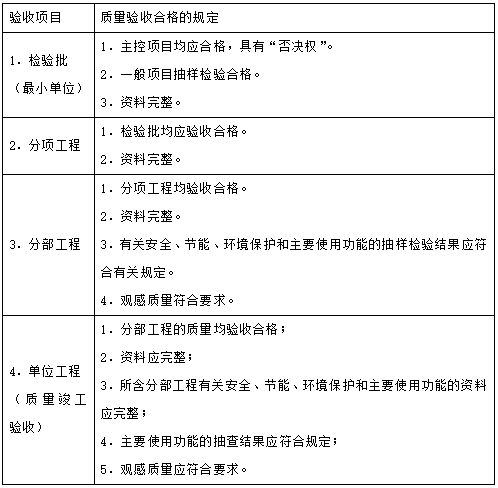

建筑工程施工质量验收应划分为:单位工程、分部工程、分项工程、检验批。
【考点】技术准备的质量控制(掌握)
绘图及审阅工作、编施工作业技术指导书、进行技术交底、技术培训、以及对准备工作的复核审查、制定施工质量控制计划、设置质量控制点、明确关键部位质量管理点。——室内
【考点】现场施工准备的质量控制——室外
1.工程定位和标高基准的控制(掌握)
工程测量放线是第一步。施工单位将复测数据结果上报监理工程师审核批准,批准后施工单位据此建立施工测量控制网。
2.施工平面布置的控制(了解)
建设单位划定用地的范围。制定施工场地质量管理制度,做好质量现场的检查记录。
【历年考题】
1.【2013】在施工准备阶段,绘制模板配板图属于()的质量控制工作。
A.计量控制准备
B.施工技术准备
C.测量控制准备
D.施工平面控制
【答案】B
【解析】本题考查施工准备的质量控制。施工技术准备是指在正式开展施工作业活动前进行的技术准备工作。这类工作内容繁多,主要在室内进行,例如:审核相关质量文件,细化施工技术方案和施工人员、机具的配置方案,编制施工作业技术指导书,绘制各种施工详图(如测量放线图、大样图及配筋、配板、配线图表等),进行必要的技术交底和技术培训。
2.【2014】下列施工质量控制工作中,属于技术准备工作质量控制的是()
A.建立施工测量控制网
B.设置质量控制点
C.制定施工场地质量管理制度
D.实行工序交接检查制度
【答案】B
【解析】本题考查施工质量控制的准备工作。制订施工质量控制计划,设置质量控制点,明确关键部位的质量管理点等。
【考点】材料的质量控制(理解)
凡涉及工程安全及使用功能的有关材料,应进行复验,并应经监理工程师检查认可。
1.采购订货关(了解)

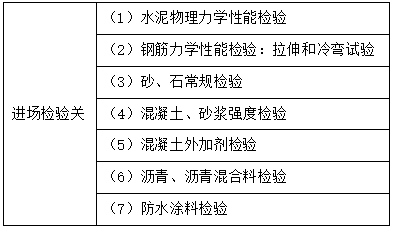

2.进场检验关(了解)
施工单位必须进行下列材料的抽样检验或试验,合格后才能使用。

3.存储和使用关:防止变质、避免积压、合理的调度。
【历年考题】
1.【2016】为保证工程质量,材料供应商必须提供《生产许可证》的材料是()
A.建筑用石
B.预应力混凝土用钢材
C.建筑用砂
D.防水材料
【答案】B
【解析】材料供货商对下列材料必须提供《生产许可证》:钢筋混凝土用热轧带肋钢筋、冷轧带肋钢筋、预应力混凝土用钢材(钢丝、钢棒和钢绞线)、建筑防水卷材、水泥、建筑外窗、建筑幕墙、建筑钢管脚手架扣件、人造板、铜及铜合金管材、混凝十输水管、电力电缆等材料产品。
2.【2013】凡涉及工程安全及使用功能的有关材料,应按各专业工程质量验收规范规定进行复验,并应经()检查认可。
A.施工项目经理
B.监理工程师
C.项目设计负责人
D.施工项目技术负责人
【答案】B
【解析】凡涉及工程安全及使用功能的有关材料,应按各专业工程质量验收规范规定进行复验,并应经监理工程师(建设单位技术负责人)检查认可。
3.【2016】保证工程质量,施工单位应对进场钢筋抽取试样进行()的力学性能试验。
A.拉伸和冷弯
B.拉伸和抗剪
C.冷弯和抗压
D.冷弯和抗剪
【答案】A
【解析】力学性能试验从每批钢筋中任选两根钢筋,每根取两个试样分别进行拉伸试验(包括屈服点、抗拉强度和伸长率)和冷弯试验。
【考点】施工机械设备的质量控制(理解)
1.机械设备的选型
2.主要性能参数指标的确定
3.使用操作要求:“持证上岗”和“人机固定”原则,实行定机、定人、定岗位职责的使用管理制度。
2Z104033施工过程的质量控制
【考点】技术交底(掌握)
项目开工前应由项目技术负责人向施工的负责人或分包人进行书面技术交底。技术交底书应由施工项目技术人员编制,并经项目技术负责人批准实施。
【考点】测量控制(掌握)
项目开工前应编制测量控制方案,经项目技术负责人批准后实施。
进行施工测量复核工作,复核结果应报送监理工程师复验确认后,方能进行后续相关工序的施工。
【历年考题】
1.【2016】项目开工前的技术交底书应由施工项目技术人员编制,经()批准实施。
A.项目经理
B.总监理工程师
C.项目技术负责人
D.专业监理工程师
【答案】C
【解析】技术交底书应由施工项目技术人员编制,并经项目技术负责人批准实施。
2.【2016】施工单位必须认真进行施工测量复核工作,并应将复核结果报送()复验确认。
A.项目经理
B.监理工程师
C.建设单位项目负责人
D.项目技术负责人
【答案】B
【解析】施工过程中必须认真进行施工测量复核工作,这是施工单位应履行的技术工作职责,其复核结果应报送监理工程师复验确认后,方能进行后续相关工序的施工。
【考点】工序施工质量控制(2014单)
工序的质量控制是施工阶段质量控制的重点。
工序施工质量控制主要包括:工序施工条件质量控制和工序施工效果质量控制。
1.工序施工条件控制
工序施工条件是指从事工序活动的各生产要素质量及生产环境条件。
2.工序施工效果控制(属于事后质量控制)
(1)控制的主要途径:实测获取数据、统计分析所获取的数据、判断认定质量等级和纠正质量偏差。
(2)必须进行现场质量检测的工序是:地基基础工程、主体结构工程、建筑幕墙工程、钢结构及管道工程。
【历年考题】
1.【2014】对各种投入要素质量和环境条件质量的控制,属于施工过程质量控制中()的工作。
A.工序施工条件控制
B.技术交流
C.测量控制
D.计量控制
【答案】A
【解析】本题考查施工过程的质量控制。工序施工条件控制就是控制工序活动的各种投入要素质量和环境条件质量。
2.【2012】下列施工过程的质量控制中,属于工序施工效果控制的是()。
A.钢材的力学性能检测
B.实测获取数据
C.统计分析所获取的数据
D.水泥物理化学性能检测
E.纠正质量偏差
【答案】BCE
【解析】本题考查工序施工质量控制。效果控制的主要途径是:实测获取数据、统计分析所获取的数据、判断认定质量等级和纠正质量偏差。
3.【2010】按有关施工质量验收规范规定,必须进行现场质量检测且质量合格后方可进行下道工序的有()。
A.地基基础工程
B.主体结构工程
C.模板工程
D.建筑幕墙工程
E.钢结构及管道工程
【答案】ABDE
【解析】按有关施工验收规范规定,下列工程质量必须进行现场质量检测,合格后才能进行下道工序;①地基基础工程;②主体结构工程;③建筑幕墙工程;④钢结构及管道工程。
【考点】特殊过程的质量控制
对在项目质量计划中界定的特殊过程,应设置工序质量控制点。
1.选择质量控制点的原则(掌握)
质量控制点的选择应以那些保证质量的难度大、对质量影响大或是发生质量问题时危害大的对象进行设置。(三大)

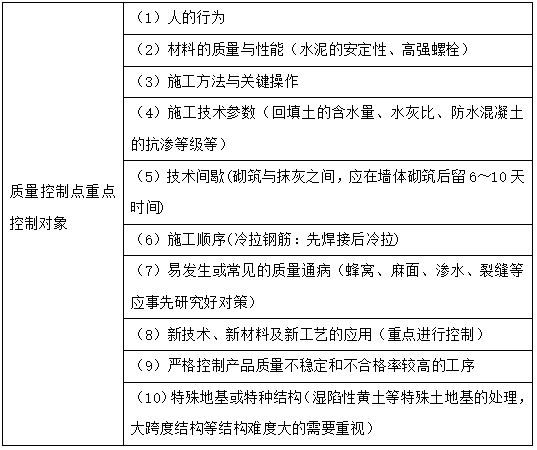

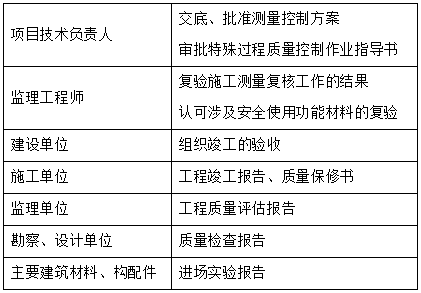

2.质量控制点重点控制的对象(理解)

【历年考题】
【2015】下列质量控制点的重点控制对象中,属于施工技术参数类的是()。
A.水泥的安定性
B.砌体砂浆的饱满度
C.预应力钢筋的张拉
D.混凝土浇筑后的拆模时间
【答案】B
【解析】施工技术参数,混凝土的外加剂掺量、水灰比,回填土的含水量,砌体的砂浆饱满度,防水混凝士的抗渗等级、钢筋混凝土结构的实体检测结果及混凝土冬期施工受冻临界强度等技术参数都是应重点控制的质量参数与指标。
3.特殊过程质量控制的管理
特殊过程质量控制:还应由专业技术人员编制作业指导书,经项目技术负责人审批后执行。
【考点】成品保护的控制(理解)
成品保护的措施一般有防护、包裹、覆盖、封闭等几种方法。
2Z104034施工质量验收的规定和方法
工程施工质量验收包括:施工过程的质量验收和施工项目竣工质量验收。
【考点】施工过程的工程质量验收
1.施工过程质量验收的内容(掌握)


【历年考题】
1.【2012】施工过程中,工程质量验收的最小单位是()
A.分项工程
B.单位工程
C.分部工程
D.检验批
【答案】D
【解析】成本编制时分为单项,单位,分部,分项工程;而质量验收时分为单位,分部,分项,检验批。
2.【2009】检验批质量验收时,认定其为质量合格的条件之一是主控项目质量()。
A.抽检合格率至少达到85%
B.抽检合格率至少达到90%
C.抽检合格率至少达到95%
D.全部符合有关专业工程验收规范的规定
【答案】D
【解析】主控项目是对检验批的基本质量起决定性影响的检验项目,因此,必须全部符合有关专业工程验收规范的规定。
3.【2013】施工过程的工程质量验收中,分项工程质量验收合格的条件有()。
A.所含检验批均已验收合格
B.观感质量验收符合要求
C.有关安全和功能的监测资料完整
D.所含检验批质量验收资料完整
E.主要功能性项目的抽查结果符合相关专业验收规范的规定
【答案】AD
【解析】本题考查的是施工质量验收的规定和方法。施工过程的工程质量验收中,分项工程质量验收合格应符合下列规定:(1)分项工程所含的检验批均应符合合格质量的规定;(2)分项工程所含的检验批的质量验收记录应完整。
4.【2011】据《建筑工程施工质量验收统一标准》,单位(子单位)工程质量验收合格的规定有()
A.单位(子单位)工程所含分部(子分部)工程的质量均应验收合格
B.质量控制资料应完整
C.单位(子单位)工程所含分部工程有关安全和功能的检测资料应完整
D.主要功能项目的抽查结果应符合相关专业质量验收规范的规定
E.单位工程的工程监理质量评估记录应符合各项要求
【答案】ABCD
【解析】本题考查施工过程质量验收的规定和方法。单位工程质量验收合格应符合下列规定:①单位(子单位)工程所含分部(子分部)工程的质量均应验收合格;②质量控制资料应完整;③单位(子单位)工程所含分部工程有关安全功能的检测资料应完整;④主要功能项目的抽查结果应符合相关专业质量验收规范的规定;⑤观感质量验收符合要求。
【考点】质量不符合要求的处理办法(掌握)

【历年考题】
1.【2012】某检验批质量验收时,抽样送检资料显示其质量不合格,经有资质的法定检测单位实体检测后,仍不满足设计要求,但经原设计单位核算后认为能满足结构安全与使用功能要求,则该检验批的质量()。
A.应返工重做后重新验收
B.需与建设单位协商一致方可验收
C.可予以验收
D.由监督机构决定是否予以验收
【答案】C
【解析】经检测鉴定达不到设计要求,但经原设计单位核算,仍能满足结构安全和使用功能的情况,该检验批可以予以验收。
2.【2011】建设工程施工质量不符合要求时,正确的处理方法有()。
A.经返工重做或更换器具、设备的检验批,应重新进行验收
B.经有资质的检测单位检测鉴定达到设计要求的检验批,应予以验收
C.经有资质的检测单位检测鉴定达不到设计要求,但经原设计单位核算认可能满足结构安全和使用功能的检验批,可予以验收
D.经返修或加固的分项、分部工程,虽然改变外形尺寸但仍能满足安全使用要求,可按技术处理方案和协商文件进行验收
E.经返修或加固处理仍不能满足安全使用要求的分部工程,经鉴定后降低安全等级使用
【答案】ABCD
【解析】当建筑工程质量不符合要求时,应按下列规定进行处理:①经返工重做或更换器具,设备的检验批,应重新进行验收;②经有资质的检测单位检测鉴定能够达到设计要求的检验批,应予以验收;③经有资质的检测单位检测鉴定达不到设计要求,但经原设计单位核算认可,能够满足结构安全和使用功能的检验批,可予以验收;④经返修或加固处理的分项、分部工程,虽然改变外形尺寸但仍然满足安全使用要求,可按技术处理方案和协商文件进行验收。

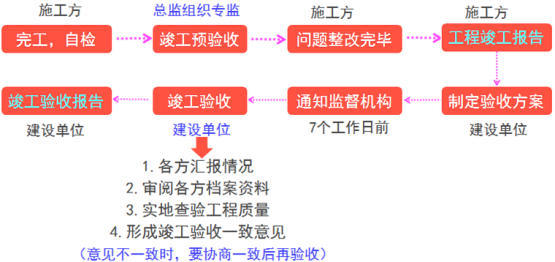

【考点】施工项目竣工质量验收(掌握)
施工质量控制的最后一个环节
1.施工项目竣工质量验收的依据(略)
2.施工项目竣工质量验收的条件(掌握)
(1)完成工程设计和合同约定的各项内容。
(2)施工单位在工程完工后对工程质量进行自检合格后,提出工程竣工报告。应经项目经理和施工单位有关负责人审核签字。
(3)对于委托监理的工程项目,监理单位提出工程质量评估报告。应经总监理工程师和监理单位有关负责人审核签字。
(4)勘察、设计单位对勘察、设计文件及设计变更通知书进行了检查,并提出质量检查报告。应经该项目勘察、设计负责人和勘察、设计单位有关负责人审核签字。
(5)有完整的技术档案和施工管理资料。
(6)要有主要建筑材料,建筑构配件和设备的进场试验报告,以及工程质量检测和功能性试验资料。
(7)建设单位已按合同约定支付工程款。
(8)有施工单位签署的工程质量保修书。
(9)建设主管部门及工程质量监督机构责令整改的问题全部整改完毕。
3.施工项目竣工质量验收程序(掌握)

4.竣工验收报告的内容
工程竣工验收合格后,建设单位应当及时提出工程竣工验收报告。
5.工程竣工验收报告还应附有下列文件
(1)施工许可证;
(2)设计文件审查意见;
(3)工程竣工报告、质量评估报告、质量检查报告、质量保修书;
(4)验收组人员签署的工程竣工验收意见;
(5)法规、规章规定的其他意见。
【历年考题】
1.【2013】工程项目正式竣工验收完成后,由()在《竣工验收鉴定证书》中做出验收结论。
A.验收委员会
B.建设单位
C.施工单位
D.监理单位
【答案】A
【解析】工程项目正式竣工验收完成后,验收委员会应形成《竣工验收鉴定证书》,对验收做出结论,并确定交工日期及办理承发包双方工程价款的结算手续等。
2.【2011】建设工程施工项目竣工验收应由()组织。
A.监理单位
B.施工企业
C.建设单位
D.质量监督机构
【答案】C
【解析】竣工验收由建设单位组织,验收组由建设、勘查、设计、施工、监理和其他有关方面的专家组成。
3.【2010】施工项目竣工质量验收时,如参与验收的建设、勘察、设计、施工、监理等各方不能形成一致意见时,正确的做法是()。
A.协商提出解决方法,待意见一致后作出验收结论
B.协商提出解决方法,待意见一致后重新组织工程竣工验收
C.由建设单位作出验收结论
D.由监理单位作出验收结论
【答案】B
【解析】参与工程竣工验收的建设、勘察、设计、施工、监理等各方不能形成一致意见时,应当协商提出解决方法,待意见一致后,重新组织工程竣工验收,必要时可提请建设行政主管部门或质量监督站调解。
本节小结:
1.施工控制的基本环节:事前、事中、事后控制。
2.施工质量控制的一般方法:开、交、引、停、分、成。
3.现场质量检查的方法:目测法、实测法、实验法。
5.工程验收划分:单位工程、分部工程、分项工程、检验批。
6.技术准备质量控制——室内(设置质量控制点)
7.施工准备质量控制——室外(放线为第一步)
8.工序施工质量控制包括:
条件质量控制(生产要素、环境)、效果质量控制(事后)
9.选择质量控制点的原则:“三大”:难度大、影响大、危害大
10.施工质量验收:
过程验收:检验批、分项工程、分部工程
竣工验收:单位工程
11.质量不符合要求的处理办法:严重、一般缺陷、不符合设计要求、不符合鉴定要求、严重质量缺陷、无法满足使用要求。
12.竣工验收的条件:5个文件
13.竣工验收的程序
14.竣工验收报告应附的文件


2Z104040施工质量事故预防与处理
本节主要内容:
1.质量事故的分类;
2.质量事故的预防;
3.质量事故处理的方法;

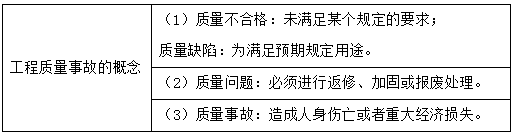

2Z104041工程质量事故的分类
【考点】工程质量事故的概念

【考点】工程质量事故的分类(掌握)

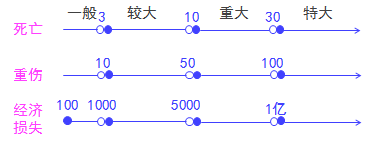

1.工程质量事故按事故造成损失的程度分级


【历年考题】
【2016】某工程混凝土浇筑过程中发生脚手架倒塌,造成11名施工人员当场死亡,此次工程质量事故等级认定为()。
A.特别重大事故
B.重大事故
C.较大事故
D.一般事故
【答案】B
【解析】按照住房和城乡建设部《关于做好房屋建筑和市政基础设施工程质量事故报告和调查处理工作的通知》(建质[2010]111号),根据工程质量事故造成的人员伤亡或者直接经济损失,工程质量事故分为4个等级:(1)特别重大事故,是指造成30人以上死亡,或者100人以上重伤,或者1亿元以上直接经济损失的事故;
(2)重大事故,是指造成10人以上30人以下死亡,或者50人以上100人以下重伤或者5000万元以上1亿元以下直接经济损失的事故;
(3)较大事故,是指造成3人以上10人以下死亡,或者10人以上50人以下重伤,或者1000万元以上5000万元以下直接经济损失的事故;
(4)一般事故,是指造成3人以下死亡,或者10人以下重伤,或者100万元以上1000万元以下直接经济损失的事故。
2.按事故责任分类(掌握)


【历年考题】
【2016】由于工程负责人不按规范指导施工、随意压缩工期造成的质量事故,按事故责任分类,属于()。
A.操作责任事故
B.自然灾害事故
C.技术责任事故
D.指导责任事故
【答案】D
【解析】指导责任事故:指由于工程指导或领导失误而造成的质量事故。例如,由于工程负责人不按规范指导施工,强令他人违章作业,或片面追求施工进度,放松或不按质量标准进行控制和检验,降低施工质量标准等而造成的质量事故。

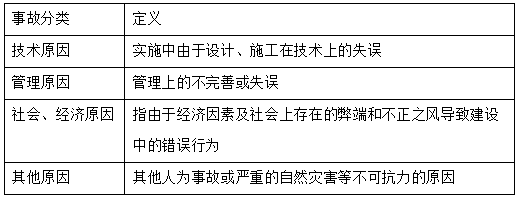

3.按质量事故产生的原因分类(掌握)


【历年考题】
1.【2014】根据质量事故产生的原因,属于管理原因引发的质量事故是()。
A.材料检验不严引发的质量事故
B.采用不适宜施工方法引发的质量事故
C.盲目追求利润引发的质量事故
D.对地质情况估计错误引发的质量事故
【答案】A
【解析】本题考查工程质量事故分类。BD属于技术原因引发的质量事故;C属于社会、经济原因引发的质量事故。
2.【2016】下列引发工程质量事故的原因中,属于管理原因的有()。
A.施工方法选用不当
B.盲目追求利润而不顾质量
C.质量控制不严格
D.特大暴雨导致质量不合格
E.检验制度不严密
【答案】CE
【解析】管理原因引发的质量事故:指管理上的不完善或失误引发的质量事故。例如,施工单位或监理单位的质量管理体系不完善,检验制度不严密,质量控制不严格,质量管理措施落实不力,检测仪器设备管理不善而失准,材料检验不严等原因引起的质量事故。
2Z104042施工质量事故的预防
【考点】施工质量事故的预防

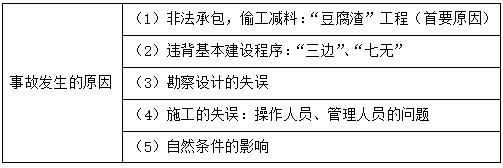

1.施工质量事故发生的原因(理解)


【历年考题】
【2015】下列导致施工质量事故发生的原因,属于施工失误的有()。
A.使用不合格的工程材料
B.施工人员不具备上岗的技术素质
C.边勘察、边设计、边施工
D.勘察报告不准、不细
E.施工管理混乱
【答案】ABE
【解析】施工的失误,施工管理人员及实际操作人员的思想、技术素质差,是造成施工质量事故的普遍原因。缺乏基本业务知识,不具备上岗的技术资质,不懂装懂瞎指挥,胡乱施工:盲目干施工管理混乱,施工组织、施工工艺技术措施不当;不按图施工,不遵守相关规范,违章作业;使用不合格的工程材料、半成品、构配件;忽视安全施工,发生安全事故等,所有这一切都可能引发施工质量事故。
2Z104043施工质量事故的处理方法
【考点】施工质量事故的处理程序(掌握)
事故报告:立即向工程建设单位报告,建设单位1小时内向事故发生地县级以上关部门报告。
(1)事故调查
事故调查报告:事故基本情况、对事故原因和事故性质进行初步判断、事故调查中的数据、资料,应急防护措施、对事故处理的建议。
(2)事故的原因分析
找出造成事故的主要原因。(勘察、施工、设计、材料、管理)
(3)制定事故处理的方案
安全可靠、技术可行、不留隐患、经济合理、具有可操作性、满足建筑功能和使用要求。
(4)事故处理(处理技术、人)
包括:事故的技术处理,以解决施工质量不合格和缺陷问题;事故的责任处罚。
(5)事故处理的鉴定验收
做出准确鉴定,最终形成结论。
(6)提交处理报告
事故调查的原始资料、测试的数据,事故处理的依据,事故处理的方案措施,原因分析论证,处理资料数据,检查验收记录,处理结论
【注意】施工质量事故的处理程序中涉及三个“报告”,即:事故报告、事故调查报告、处理报告。
【历年考题】
1.【2012】工程施工质量事故的处理包括:①事故调查;②事故原因分析;③事故处理;④事故处理的鉴定验收;⑤制定事故处理方案,其正确程序为()。
A.①②③④⑤
B.②①③④⑤
C.②①⑤③④
D.①②⑤③④
【答案】D
【解析】本题考查施工质量事故的处理程序。工程施工质量事故的处理程序包括:事故调查、事故原因分析、制定事故处理方案、事故处理和事故处理的鉴定验收。
2.【2014】根据《关于做好房屋建筑和市政基础设施工程质量事故报告和调查处理工作的通知》(建质【2010】111号)的规定,质量事故处理报告的内容有()
A.对事故处理的建议
B.事故发生后的应急防护措施
C.事故原因分析及论证
D.事故调查的原始资料
E.检查验收记录
【答案】CDE
【解析】本题考查施工质量事故的处理程序。事故处理结束后,必须尽快向主管部门和相关单位提交完整的事故处理报告,其内容包括:事故调查的原始资料、测试的数据;事故原因分析、论证;事故处理的依据;事故处理的方案及技术措施;实施质量处理中有关的数据、记录、资料;检查验收记录;事故处理的结论等。
3.【2011】建设工程施工质量事故调查报告的主要内容应当包括()。
A.工程概况、事故概况
B.质量事故的处理依据
C.事故调查中的有关数据、资料
D.事故处理的建议方案
E.事故处理的初步结论
【答案】ACD
【解析】施工调查报告的主要内容包括:工程概况;事故概况;事故发生后所采取的临时防护措施;事故调查中的有关数据、资料;事故原因分析与初步判断;事故处理的建议方案与措施;事故涉及人员与主要责任者的情况等。
4.【2013】施工质量事故处理的程序中,事故处理环节的主要工作有()。
A.事故调查
B.制订事故处理方案
C.事故的技术处理
D.事故处理鉴定验收
E.事故的责任处罚
【答案】CE
【解析】本题考查的是施工质量事故的处理方法。施工质量事故处理的程序中,事故处理环节处理的内容主要包括:(1)事故的技术处理,以解决施工质量不合格和缺陷问题;(2)事故的责任处罚,根据事故的性质、损失大小、情节轻重对事故的责任单位和责任人做出相应的行政处分直至追究刑事责任。

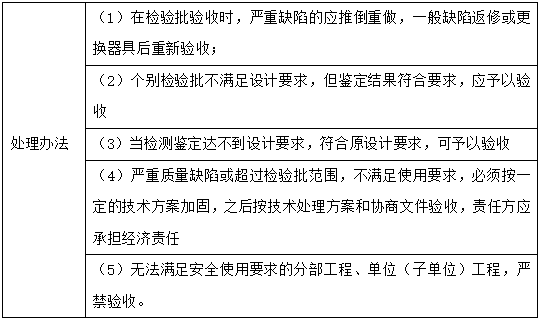

【考点】施工质量缺陷和质量事故处理的基本方法(掌握)
(1)返修处理
修补后达到要求标准,不影响使用功能或外观的要求时,可采取修补处理的方法。
例如:蜂窝麻面;混凝土结构出现裂缝,不大于0.2mm时,采取表面密封法;大于0.3mm时,采用嵌缝密闭法,裂缝较深时,应采用灌浆修补法。
(2)加固处理
主要是针对危及承载力的质量缺陷的处理。
(3)返工处理
当工程质量缺陷经过修补处理后仍不能满足规定的质量标准要求(28d混凝土实际强度达不到规定的32%)
(4)限制使用
当工程质量缺陷按修补方法处理后无法保证达到规定的使用要求和安全要求,而又无法返工处理的情况。
(5)不作处理
1)不影响结构安全、生产工艺和使用要求的。
2)后道工序可以弥补的质量缺陷。(楼面偏差竟达10mm)
3)法定检测单位鉴定合格的。
4)经检测鉴定达不到设计要求,但经原设计单位核算满足要求的。
(6)报废处理
采取上述处理方法后仍不能满足规定的质量要求或标准,予以报废处理。
【历年考题】
1.【2016】工程质量缺陷按修补方案处理后,仍无法保证达到规定的使用和安全要求,而无法返工处理的,其正确的处理方式是()。
A.不做处理
B.报废处理
C.加固处理
D.限制使用
【答案】D
【解析】限制使用:当工程质量缺陷按修补方法处理后无法保证达到规定的使用要求和安全要求,而又无法返工处理的情况下,不得已时可做出诸如结构卸荷或减荷以及限制使川的决定。
2.【2013】某工厂设备基础的混凝土浇筑工程中,由于施工管理不善,导致28d的混凝土实际强度达不到设计规定强度的30%,对这起质量事故的正确处理方法是()。
A.返工处理
B.修补处理
C.加固处理
D.不作处理
【答案】A
【解析】当工程质量缺陷经过修补处理后仍不能满足规定的质量标准要求,或不具备补救可能性则必须采取返工处理。例如,某工厂设备基础的混凝土浇筑时掺入木质素磺酸钙减水剂,因施工管理不善,掺量多于规定7倍,导致混凝土坍落度大于180mm,石子下沉,混凝土结构不均匀,浇筑后5天仍然不凝固硬化,28d的混凝土实际强度不到规定强度的32%,不得不返工重浇。
3.【2012】下列工程质量问题中,一般可不做专门处理的情况有()。
A.混凝土结构出现宽度不大于0.3mm的裂缝
B.混凝土现浇楼面的平整度偏差达到8mm
C.某一结构面截面尺寸不足,但进行复核验算后能满足设计要求
D.混凝土表面出现蜂窝、麻面
E.某基础的混凝土28d强度不到规定强度的30%
【答案】BC
【解析】本题考查施工质量事故处理的基本方法。A应该采用修补处理,D也应该修补处理,E书上没有明确依据,按照常识应该返工或者加固处理。
本节小结:
1.按事故造成损失程度进行划分:
一般、较大、重大、特大
2.按事故责任分类:指导、操作、自然灾害;
3.按事故产生原因分类:技术、管理、社会经济、其他;
4.施工质量事故发生的原因:(1)非法承包;(2)违背程序;(3)勘察设计失误;(4)施工失误;(5)自然条件的影响。
5.施工质量事故处理的程序:(1)事故调查;(2)原因分析;(3)处理方案;(4)事故处理;(5)
鉴定验收;(6)处理报告。
“区分:三个报告”
6.质量事故处理的基本方法:
(1)返修;(2)加固;(3)返工;(4)限制使用;(5)不作处理;(6)报废处理
2Z104050施工质量的政府监督
本节主要内容:
1.政府对施工质量的监督职能;
2.政府对施工质量监督的实施。
2Z104051政府对施工质量的监督职能
【考点】监督管理部门职责的划分
国务院建设行政主管部门对全国的建设工程质量实施统一监督管理。
县级以上地方人民政府建设行政主管部门对本行政区域内的建设工程质量实施监督管理。
【考点】政府质量监督的性质与权限(掌握)
政府质量监督的性质属于行政执法;
对工程实体质量的监督和对工程质量责任主体(建设、勘察、设计、施工、监理)和质量检测等单位的工程质量行为实施的监督。
【考点】政府质量监督内容(掌握)
(1)执行法律法规和工程建设强制性标准的情况;
(2)抽查工程实体质量;
(3)抽查工程质量行为;
(4)抽查主要建筑材料、建筑构配件的质量;
(5)对工程竣工验收进行监督;
(6)组织或者参与工程质量事故的调查处理;
(7)定期对本地区工程质量状况进行统计分析;
(8)依法对违法违规行为实施处罚。
【历年考题】
1.【2010】政府对建设工程施工质量监督的职能主要有()。
A.监督检查参建各方主体的质量行为
B.监督检查工程实体的施工质量
C.评定工程质量等级
D.监督检查施工合同履行情况
E.监督检查工程质量验收
【答案】ABE
【解析】本题考查政府质量监督的职能。政府对建设工程质量监督的职能主要包括:①监督检查施工现场工程建设参与各方主体的质量行为。检查施工现场工程建设各方主体及有关人员的资质或资格;检查勘察、设计、施工、监理单位的质量管理体系和质量责任落实情况;检查有关质量文件、技术资料是否齐全并符合规定;
②监督检查工程实体的施工质量、特别是基础、主体结构、主要设备安装等涉及结构安全和使用功能的施工质量;③监督工程质量验收。监督建设单位组织的工程竣工验收的组织形式。验收程序以及在验收过程中提供的有关资料和形成的质量评定文件是否符合有关规定,实体质量是否存在严重缺陷工程质量验收是否符合国家标准。
2.【2016】政府质量监督管理的内容有()。
A.抽查主要建筑材料的质量
B.依法处罚违法违规行为
C.监督工程竣工验收
D.定期统计分析本地区质量情况
E.抽查施工进度计划的执行情况
【答案】ABCD
【解析】工程质量监督管理包括下列内容:
(1)执行法律法规和工程建设强制性标准的情况;
(2)抽查涉及工程主体结构安全和主要使用功能的工程实体质量;
(3)抽查工程质量责任主体和质量检测等单位的工程质量行为;
(4)抽查主要建筑材料、建筑构配件的质量;
(5)对工程竣工验收进行监督;
(6)组织或者参与工程质量事故的调查处理;
(7)定期对本地区工程质量状况进行统计分析;
(8)依法对违法违规行为实施处罚。
(8)依法对违法违规行为实施处罚。
2Z104052政府对施工质量监督的实施
【考点】受理建设单位办理质量监督手续(掌握)
工程开工前,监督机构接收建设单位有关建设工程质量监督的申报手续,并检查相关文件。建设单位凭工程质量监督文件,向建设行政主管部门申领施工许可证。
【历年考题】
【2012】工程质量监督申报手续应在工程项目()到工程质量监督机构办理。
A.开工前,由施工单位
B.竣工验收前,由建设单位
C.开工前,由建设单位
D.竣工验收前,由施工单位
【答案】C
【解析】工程开工前,监督机构接收建设单位有关建设工程质量监督的申报手续,并检查相关文件。
【考点】开工前的质量监督(掌握)
第一次的监督检查的重点是:参与工程建设各方主体的质量行为,检查的主要内容有:
(1)检查各方的质量保证体系建立情况;
(2)审查企业资质、相关人员的资格证书;
(3)审查必须办理的各项建设行政手续是否齐全完备;
(4)审查施工组织设计、监理规划等文件以及审批手续;
(5)检查结果的记录保存。
【历年考题】
政府质量监督机构在开工前第一次监督检查的主要内容有()
A.检查各方的质量保证体系建立情况
B.审查企业资质是否合格
C.相关人员的资格证书是否齐全
D.审查施工组织设计、监理规划等文件以及审批手续
E.检查建设各方的合同文件的签署情况
【答案】ABCD
【解析】第一次的监督检查的重点是:参与工程建设各方主体的质量行为,检查的主要内容有:
(1)检查各方的质量保证体系建立情况;
(2)审查企业资质、相关人员的资格证书;
(3)审查必须办理的各项建设行政手续是否齐全完备;
(4)审查施工组织设计、监理规划等文件以及审批手续;
(5)检查结果的记录保存。
【考点】施工过程的质量监督
(1)监督机构进行不定期的检查。对基础和主体结构阶段的施工应每月安排监督检查;
(2)建设单位应将施工、设计、监理和建设单位各方分别签字的质量验收证明在验收后三天内报送工程质量监督机构备案;
(3)监督机构对在施工过程中发生的质量问题、质量事故进行查处。
【历年考题】
【2014】政府质量监督机构按照监督方案应对工程项目全过程施工的情况进行不定期检查,其中在()阶段应每月安排监督检查。
A.施工准备
B.基础施工
C.设备安装
D.主体结构施工
E.竣工验收
【答案】BD
【解析】(1)监督机构进行不定期的检查。对基础和主体结构阶段的施工应每月安排监督检查;(2)对结构主要部位(如桩基、基础、主体结构等)常规检查外,还应在验收时进行监督,合格后,进行后续施工。
【考点】竣工阶段的质量监督
在竣工阶段,监督机构对工程竣工验收工作进行监督:
(1)竣工验收前,了解其整改的情况;
(2)竣工验收时,对验收的组织形式、程序进行监督;
【考点】建立工程质量监督档案(掌握)
建设工程质量监督档案按单位工程建立。监督机构负责人签字后归档。
【历年考题】
【2014】根据政府对工程项目质量监督的要求,项目的工程质量监督档案应按()建立。
A.建设项目
B.单项工程
C.分部工程
D.单位工程
【答案】D
【解析】项目工程质量监督档案按单位工程建立。
本节小结:
1.政府监督的性质:行政执法;
政府监督的权限:实体监督、行为监督;
2.政府监督的内容:执法情况、3抽查、监督竣工验收、
事故调查处理、质量状况统计分析、实施处罚
3.政府监督的实施程序:
开工前:接受申报手续、检查各方主体质量行为
施工中:基础、主体每月检查
竣工中:整改情况、验收组织形式和程序
归档:单位工程、监督机构负责人签字。
