2Z106010 施工发承包模式
考点6.1.1:施工发承包的主要类型
一、施工平行发承包模式
题号:236727(2009年真题)施工平行承发包模式在合同管理方面的特点是()。
A.施工单位数量较少,对业主合同管理有利
B.业主只需要一次招标,合同管理量较小
C.业主要负责对多个合同的跟踪管理,工作量较大
D.符合“他人控制”原则,对业主合同管理有利

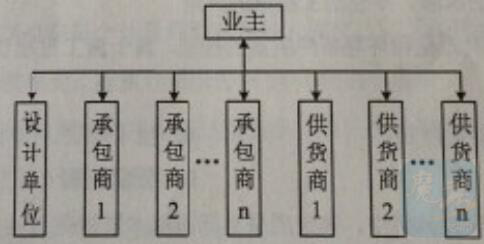

答案:C
题号:236630(2010年真题)某地铁工程,业主将10座车站的土建工程分别发包给10个土建施工单位,机电安装工程分别发包给10个机电安装单位。业主采用的承发包模式是()。
A.施工总承包模式
B.施工平行承发包模式
C.施工总承包管理模式
D.EPC承包模式
答案:B

题号:236537(2011年真题)下列合同结构图表示的是()模式。

A.施工平行发包
B.施工总承包
C.设计—建造—管理
D.联合体承包
答案:A
题号:225702(2012年真题)某地铁工程施工中,业主将12个车站的土建工程分别发包给12个土建施工单位,将12座车站的机电安装分别发包给12家机电安装单位,这种承发包的模式属于()模式。
A.施工总承包
B.施工平行承发包
C.代建制
D.联合体总承包
答案:B
题号:236436(2012年真题)关于施工平行承发包特点的说法,正确的是()。
A.签订的合同越多,业主的责任与义务就越少
B.业主直接管理所有的施工合同,管理风险小
C.业主可以分次招标,每次招标工作量较小,业主用于招标的时间较少
D.业主直接控制所有工程的发包,可决定所有工程的承包商的选择
答案:D
题号:236349(2013年真题)业主把某建设项目土建工程发包给A施工单位,安装工程发包给B施工单位,装饰装修工程发包给C施工单位。该业主采用的施工任务委托模式是()。
A.施工平行承发包模式
B.施工总承包模式
C.施工总承包管理模式
D.工程总承包模式
答案:A
题号:266150(2014年真题)某工程施工合同结构图如下,则该工程施工发承包模式是()。

A.施工总承包模式
B.施工总承包管理模式
C.建设项目工程总承包模式
D.施工平行发承包模式
答案:D
题号:306907(2015年真题)关于施工平行发承包模式下进度控制的说法,正确的是()。
A.需全部施工图完成后才能进行招标,对进度控制不利
B.业主用于平行发包的招标次数少,有利于进度控制
C.业主直接协调不同单位承包的工程进度,因此业主的进度控制风险小
D.部分施工图完成后即可进行该部分的招标,有利于缩短建设周期
答案:D
题号:350597(2017年真题)施工平行发承包模式的特点是()。
A.对每部分施工任务的发包,都以施工图设计为基础,有利于投资的早期控制
B.由于要进行多次招标,业主用于招标的时间多,建设工期会加长
C.业主不直接控制所有工程的发包,但可决定所有工程的承包商
D.业主招标工作量大,对业主不利
答案:D
二、施工总承包模式
题号:225605(2010年真题)对业主而言,施工总承包模式与平行承发包模式相比,其特点是()。
A.合同管理工作量大
B.组织协调工作量大
C.需要进行多次招标
D.对进度控制不利
答案:D
题号:236663(2010年真题)施工总承包模式的特点有()。
A.在开工前就有较明确的合同价,有利于业主对总造价的早期控制
B.业主对施工总承包单位的依赖较大
C.业主要负责所有承包单位的管理及组织协调,工作量较大
D.-般要等施工图设计全部结束后,才能进行施工总承包的招标,对进度控制不利
E.适用于大型项目和建设周期紧迫的项目
答案:ABD
题号:236571(2011年真题)与平行承发包模式相比,施工总承包模式的特点有()。
A.业主的合同管理工作量大大减小
B.业主的组织和协调工作量大大减小
C.业主的投资控制难度大
D.建设周期可能比较长,不利于进度控制
E.合同交互界面比较多,应非常重视各合同之间界面的定义
答案:ABD
题号:236445(2012年真题)关于施工总承包特点的说法,正确的是()。
A.项目质量的好坏很大程度上取决于业主的管理水平
B.施工总承包合同一般只实行单价合同
C.建设周期较短,有利于进度控制
D.业主只负责对施工总承包单位的管理及组织协调
答案:D
题号:236477(2012年真题)关于施工总承包费用控制特点的说法,正确的有()。
A.投标人的投标报价依据较充分
B.不利于业主对总造价的早期控制
C.在施工过程中发生设计变更,可能发生索赔
D.业主的合同管理工作量大大增加
E.合同双方的风险较低
答案:AC
题号:236350(2013年真题)关于施工总承包模式的说法,正确的是()。
A.工程质量的好坏取决于业主的管理水平
B.施工总承包模式适用于建设周期紧迫的项目
C.施工总承包合同一般采用单价合同
D.施工总承包模式下业主对施工总承包单位的依赖较大
答案:D
题号:266129(2014年真题)关于施工总承包模式和施工总承包管理模式比较的说法,正确的是()。
A.采用费率招标的施工总承包模式,对投资控制有利
B.施工总承包管理模式下,发包方招标和合同管理的工作量较小
C.施工总承包管理模式可以提前开工,缩短建设周期
D.施工总承包管理模式下发包方管理和组织协调的工作量增大
答案:C
题号:315639(2016年真题)关于施工总承包模式特点的说法,正确的是()。
A.施工总承包单位负责项目总进度计划的编制、控制、协调
B.项目质量取决于业主的管理水平和施工总承包单位的技术水平
C.在开工前就有明确的合同价,有利于业主对总造价的早期控制
D.业主需负责施工总承包单位和分包单位的管理和组织协调
答案:C
三、施工总承包管理模式
题号:236760(2009年真题)施工总承包管理与施工总承包相比,其在工作开展程序方面的不同主要表现在()。
A.施工总承包管理单位的招标可以不依赖完整的施工图
B.施工总承包管理单位的招标与设计无关
C.工程实体不得由施工总承包管理单位化整为零,分别进行分包
D.施工总承包管理模式可以在很大程度上缩短建设周期
E.施工总承包管理模式下,每完成一部分施工图就可以分包招标一部分
答案:ADE
题号:236631(2010年真题)在施工总承包管理模式下,项目总进度计划的编制、控制和协调,以及设计、施工、供货之间的进度计划协调由()负责。
A.监理工程师
B.业主
C.施工总承包单位
D.施工总承包管理单位
答案:B

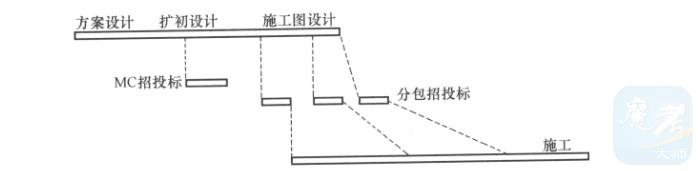

题号:225606(2010年真题)某建设项目的工作开展顺序如下图,则该项目的承发包模式为()。

A.施工总承包
B.施工总承包管理
C.施工平行承发包
D.建设一经营一转让
答案:B
题号:225638(2010年真题)施工总承包管理模式与施工总承包模式相比,其在工作开展程序方面的差异主要表现在()。
A.施工总承包管理单位的招标可以不依赖完整的施工图
B.施工总承包管理单位的招标与设计无关
C.工程实体不得由施工总承包管理单位化整为零,分别进行分包
D.施工总承包管理模式可以在很大程度上缩短建设周期
E.施工总承包管理模式下,每完成一部分施工图就可以分包招标一部分
答案:ADE
题号:236538(2011年真题)关于施工总承包管理模式的说法,错误的是()。
A.建设单位可与多个单位组成的联合体签订施工总承包管理协议
B.施工总承包管理企业负责整个项目的施工组织与管理
C.施工总承包管理模式的招标可在设计阶段进行
D.施工总承包管理企业可不经过投标,直接承担部分工程的施工
答案:D
题号:225704(2012年真题)关于施工总承包管理模式的说法,正确的是()。
A.分包合同必须由施工总承包管理单位与分包单位签订
B.发包人通过招标选择分包单位,无须经施工总承包管理单位的认可
C.施工总承包管理单位只收取总包管理费,不赚取总包与分包之间的差价
D.当施工总承包管理单位拒绝认可某分包合同时,仍应承担对该分包工程的管理责任
答案:C
题号:236351(2013年真题)在施工总承包管理模式下,分包单位一般与()签订合同。
A.业主
B.工程总承包单位
C.施工总承包单位
D.业主、施工总承包管理单位三方共同
答案:A
题号:306908(2015年真题)施工总承包管理模式下,如施工总承包管理单位想承接该工程部分工程的施工任务,则其取得施工任务的合理途径应为()。
A.监理单位委托
B.施工总承包人委托
C.投标竞争
D.自行分配
答案:C
题号:306939(2015年真题)与施工总承包模式相比,施工总承包管理模式的主要优点有()。
A.合同总价不是一次确定,整个项目的合同总额确定较有依据
B.业主只需进行一次招标,招标及合同管理工作量大大减少
C.分包合同都通过招标获得有竞争力的投标报价,对业主方节约投资有利
D.多数情况下,由业主方直接与分包人签约,减少了业主方的风险
E.施工总承包管理单位只收取总包管理费,不赚取总包与分包之间的差价
答案:ACE
题号:315598(2016年真题)关于施工总承包管理合同价格的说法,正确的是()。
A.施工总承包管理合同价应该在建安工程总造价确定后按费率进行计取
B.施工总承包管理单位除收取总包管理费外,还需计取总包、分包单位的差价
C.总承包管理合同总价不是一次确定,可在某一部分施工图设计完成后,确定该部分工程的合同价
D.所有分包合同和分供货合同由总承包管理单位确定,不需进行投标报价
答案:C
题号:350675(2017年真题)与施工总承包模式相比,施工总承包管理模式的优点有()。
A.整个项目的合同总额确定较有依据
B.施工总承包管理单位只赚取总包与分包之间的差价
C.通过招标确定施工承包单位,有利于业主节约投资
D.一般在施工图设计全部结束后,才能进行施工总承包管理的招标
E.业主对分包单位的选择具有控制权
答案:ACE
考点6.1.2:施工招标与投标
一、施工招标题号:315586(2016年真题)关于招标信息发布与修正的说法,正确的是()。
A.招标人在发布招标公告或发出投标邀请书后,不得擅自终止招标
B.招标人或其委托的招标代理机构只能在一家指定的媒介发布招标公告
C.自招标文件出售之日起至停止出售之日止,最短不得少于3日
D.招标人对已发出的招标文件进行修改,应当在招标文件要求提交投标文件截止时间至少5日前发出
答案:A
题号:315670(2016年真题)根据现行规定,应该招标的建设工程经批准可以采用邀请招标方式确定承包人的项目有()。
A.有特殊要求,只有少量几家潜在投标人可供选择的
B.公开招标费用过低的
C.涉及国家秘密的
D.受自然地域环境限制的
E.涉及抢险救灾的
答案:AD
题号:350656(2017年真题)关于建设工程施工招标评标的说法,正确的是()。
A.投标报价中出现单价与数量的乘积之和与总价不一致时,将作无效标处理
B.投标书中投标报价正本、副本不一致时,将作无效标处理
C.评标委员会推荐的中标候选人应当限定在1~3人,并标明排列顺序
D.初步评审是对标书进行实质性审查,包括技术评审和商务评审
答案:C
二、施工投标
题号:350644(2017年真题)关于施工投标的说法,正确的是()。
A.投标人在投标截止时间后送达的投标文件,招标人应移交评标委员会处理
B.投标书在招标范围以外提出新的要求,可视为对投标文件的补充,由评标委员会进行评定
C.投标书中采用不平衡报价时,应视为对招标文件的否定
D.投标书需要盖有投标企业公章和企业法人的名章(签字)并进行密封,密封不满足要求的按无效标处理
答案:D
考点6.1.3:施工总包与分包
题号:236544(2011年真题)对专业分包企业的工作和负责的工程负有协调和管理责任并承担由此造成损失的单位是()。A.设计单位
B.建设单位
C.施工总承包企业
D.监理单位
答案:C
2Z106020 施工合同与物资采购合同
考点6.2.1:施工承包合同的主要内容
一、发包人的责任与义务题号:236729(2009年真题)根据《建设工程施工合同(示范文本)》(GF-1999-0201),发包人提供给承包人的地质勘察资料和水文气象资料的准确性应由()负责。
A.监理单位
B.发包人
C.承包人
D.设计单位
答案:B
题号:225608(2010年真题)施工合同履行过程中发生了下列情形,其中应视为发包方违约的是()。
A.施工组织设计不合理导致工期延误
B.监理人无正当理由未在规定时间内发出复工指示而影响复工
C.施工方租赁的机械未及时到场影响开工
D.承包人根据发包人提供的地质勘察资料作出错误推断而影响施工
答案:B
题号:236539(2011年真题)根据《标准施工招标文件》,现场地质勘探资料、水文气象资料的准确性应由()负责。
A.地质勘察单位
B.发包人
C.承包人
D.监理人
答案:B
题号:236513(2011年真题)根据《标准施工招标文件》,承包人按照合同规定将隐蔽工程覆盖后,监理人又要求承包人对已覆盖部位揭开重新检验,经检验证明工程质量符合要求,由此增加的费用和延误的工期应由()承担。
A.发包人
B.承包人
C.监理人
D.设计单位
答案:A
题号:225705(2012年真题)根据《标准施工招标文件》,编制施工场地治安管理计划和应对突发事件的紧急预案,应由()负责。
A.发包人
B.承包人
C.发包人和承包人共同
D.发包人、承包人和监理人共同
答案:C
题号:236446(2012年真题)根据《标准施工招标文件》,对于监理人未能按照约定的时间进行检验且无其他指示的工程隐蔽部位,承包人自行进行了隐蔽。此后,经剥开重新检验证明其质量是符合合同要求的,由此增加的费用和延误的工期应由()承担。
A.承包人
B.发包人
C.发包人和承包人共同
D.监理人和承包人共同
答案:B
题号:266164(2014年真题)根据《标准施工招标文件》,关于发包人责任和义务的说法,错误的是()。
A.按专用合同条款约定提供施工场地
B.提供施工场地内地下管线和地下设施等材料,并保证资料的真实、准确、完整
C.负责办理法律规定的有关施工证件和批件
D.负责赔偿工程或工程的任何部分对土地额占用所造成的第三者财产损失
答案:C
题号:306909(2015年真题)某工程因施工需要,需取得出入施工场地的临时道路的通行权,根据《标准施工招标文件》,该通行权应当由()。
A.承包人负责办理,并承担有关费用
B.承包人负责办理,发包人承担有关费用
C.发包人负责办理,并承担有关费用
D.发包人负责办理,承包人承担有关费用
答案:C
题号:315633(2016年真题)下列合同履约情形中,属于发包人违约的情形是()。
A.监理人无正当理由未在约定期限内发出复工指示,导致承包人无法复工的
B.因地震造成工程停工的
C.发包人支付合同进度款后,承包人未及时发放给民工的
D.发包人提供的测量资料后,承包人直接使用,最后发现测量数据错误导致承包人工程返工的
答案:A
二、承包人的责任与义务
题号:225607(2010年真题)根据《标准施工招标文件》,应由承包人承担的义务是()。
A.组织设计单位向分包人进行设计交底
B.提供施工场地内地下管线和地下设施等有关资料
C.负责施工场地及其周边环境与生态的保护工作
D.按合同约定及时组织竣工验收
答案:C
题号:225639(2010年真题)根据《建设工程劳务分包合同(示范文件)》(GF-20030214),工程承包人的义务包括()。
A.提供劳务作业所需的能源供应
B.负责审核劳务分包人的施工组织设计
C.向劳务分包人提供生产、生活临时设施
D.向劳务分包人提供相应的工程资料
E.向劳务分包人交付劳务作业所需的施工场地
答案:ACDE
题号:236632(2010年真题)承包人按照监理人批准的进度计划组织施工,但由于进度计划本身存在缺陷造成工期延误,则责任应由()承担。
A.发包人
B.承包人
C.监理人
D.分包人
答案:B
题号:236572(2011年真题)承包人提交竣工验收申请报告的条件包括()。
A.合同范围内的单位工程和工作已完成并符合合同要求
B.发包人已支付竣工结算价款
C.已按合同要求备齐了符合要求的竣工资料
D.竣工验收资料已经档案管理部门验收合格
E.监理人已经出具质量评估报告
答案:AC
题号:236353(2013年真题)根据《建设工程施工劳务分包合同(示范文本)》(GF-2003-0214),劳务分包项目的施工组织设计应由()负责编制。
A.发包人
B.监理人
C.承包人
D.劳务分包人
答案:C
题号:266133(2014年真题)根据《建设工程施工专业分包合同(示范文本)(GF-2003-0213)》不属于承包人责任和义务的是()。
A.组织分包人参加发包人组织的图纸会审,向分包人进行设计图纸交底
B.负责整个施工场地的管理工作,协调分包人与统一施工场地的其他分包人之间的交叉配合
C.按照分包合同的约定,对分包工程进行设计、施工、竣工和保修
D.随时为分包人提供确保分包工程施工所要求的施工场地和通道,满足施工运输需要
答案:C
题号:315635(2016年真题)下列暂停施工的情形中,不属于承包人应当承担责任的是()。
A.业主方提供设计图纸延误造成的工程施工暂停
B.为保证钢结构构件进场,暂停进场线路上的结构施工
C.未及时发放劳务工工资造成的工程施工暂停
D.迎接地方安全检查造成的工程施工暂停
答案:A
题号:350618(2017年真题)根据九部委《标准施工招标文件》,工程接收证书颁发后产生的竣工清场费用应由()承担。
A.承包人
B.发包人
C.监理人
D.主管部门
答案:A
七、竣工验收
题号:236730(2009年真题)一般情况下,验收合格工程的实际竣工日期为()。
A.组织工程竣工验收的日期
B.承包人实际完成工程的日期
C.承包人提交竣工验收申请报告的日期
D.工程竣工验收后,发包人给予认可意见的日期
答案:C
题号:350622(2017年真题)根据九部委《标准施工招标文件》,监理人对隐蔽工程重新检查,经检验证明工程质量符合合同要求的,发包人应补偿承包人()。
A.工期和费用
B.工期、费用和利润
C.费用和利润
D.工期和利润
答案:B
八、缺陷责任与保修责任
题号:225695(2012年真题)根据《建筑工程施工质量验收统一标准》GB50300-2001,对于通过返工可以解决工程缺陷的检验批,应()。
A.按验收程序重新进行验收
B.按技术处理方案和协商文件进行验收
C.经检测单位检测鉴定后予以验收
D.经设计单位复核后予以验收
答案:A
题号:315596(2016年真题)关于缺陷责任和保修责任的说法,正确的是()。
A.在全部工程竣工验收前,已经发包人提前验收的单位工程,其缺陷责任期的起算日期按实际竣工验收日期起计算
B.在缺陷责任期,包括根据合同规定延长的期限终止后14天内,由监理人向承包人出具经发包人签认的缺陷责任期终止证书,并退还剩余的质量保证金
C.缺陷责任期内,承包人对已经接收使用的工程负责日常维护工作
D.由于承包人原因造成某项工程设备无法按原定目标使用而需要再次修复的,发包人有权要求承包人相应延长缺陷责任期,最长不得超过12个月
答案:B
题号:350672(2017年真题)关于《标准施工招标文件》中缺陷责任的说法,正确的有()。
A.发包人提前验收的单位工程,缺陷责任期按全部工程竣工日期起计算
B.承包人应在缺陷责任期内对已交付使用的工程承担缺陷责任
C.监理人和承包人应共同查清工程产生缺陷和(或)损坏的原因
D.缺陷责任期内,承包人对已验收使用的工程承担日常维护工作
E.承包人不能在合理时间内修复缺陷,发包人自行修复,承包人承担一切费用
答案:BC
考点6.2.2:施工专业分包合同的内容
一、工程承包人(总承包单位)的主要责任和义务题号:236665(2010年真题)根据《建设工程施工劳务分包合同》(GF-2003-0214),在劳务分包人施工前,工程承包人应完成的工作有()。
A.向劳务分包人提供相应的工程资料
B.向劳务分包人支付劳动报酬
C.为劳务分包人从事危险作业的职工办理意外伤害保险
D.向劳务分包人提供生产、生活临时设施
E.交付具备劳务作业开工条件的施工场地
答案:ADE
二、专业工程分包人的主要责任和义务
题号:236762(2009年真题)根据《建设工程施工专业分包合同(示范文本)》(GF-2003-0213),分包人的工作包括()。
A.对分包工程进行施工、保修
B.向承包人提供详细施工组织设计
C.向监理方提交季度、月度进度报告
D.负责未交付的已完分包工程的成品保护工作
E.向业主按月提交工程款结算报告
答案:ABD
题号:236633(2010年真题)根据《建设工程施工专业分包合同》(GF-2003-0213),下列说法正确的是()。
A.发包人向分包人提供具备施工条件的施工场地
B.分包人可直接致函发包人或工程师
C.就分包范围内的有关工作,承包人随时可以向分包人发出指令
D.分包合同价款与总承包合同相应部分的价款存在连带关系
答案:C
题号:225609(2010年真题)根据《建设工程施工专业分包合同(示范文本)》(GF-2003-0213),下列说法,正确的是()。
A.发包人向分包人提供具备施工条件的施工场地
B.分包人可直接致函发包人或工程师
C.就分包范围内的有关工作,承包人随时可以向分包人发出指令
D.分包合同价款与总承包合同相应部分价款存在连带关系
答案:C
题号:236573(2011年真题)根据《建设工程施工专业分包合同(示范文本)》(GF-2003-0213),关于分包人责任和义务的说法,正确的有()。
A.分包人应履行并承担总包合同中与分包工程有关的承包人所有义务与责任
B.未经承包人许可,分包人与发包人直接发生工作联系,须承担违约责任
C.分包人可拒绝承包人根据分包合同发出的指令
D.完成合同约定的设计任务,承包人承担由此发生的费用
E.工程未交付承包人前,负责已完分包工程的成品保护工作
答案:ABDE
题号:225735(2012年真题)根据《建设工程施工专业分包合同(示范文本)》(GF-2003-0213),属于分包人工作的有()。
A.提供年、季、月度工程进度计划
B.编制分包工程施工组织设计
C.提供专用条款中约定的设备和设施
D.办理环境保护有关手续
E.对分包工程进行设计
答案:ABDE
题号:236380(2013年真题)根据《建设工程施工专业分包合同(示范文本)》(GF--2003-0213),分包人的工作包括()。
A.按照分包合同的约定,对分包工程进行设计、施工、竣工和保修
B.按照合同约定的时间,完成规定的设计内容,并承担由此发生的费用
C.在合同约定的时间内,向承包人提供工程进度计划及相应进度统计报表
D.在合同约定的时间内,向承包人提交详细施工组织设计
E.已竣工工程未交付承包人之前,负责已完分包工程的成品保护工作
答案:ACDE
题号:236352(2013年真题)根据《建设工程施工专业分包合同(示范文本)》(GF-2003--0213),关于发包人、承包人和分包人关系的说法,正确的是()。
A.发包人向分包人提供具备施工条件的施工场地
B.分包人可直接致电发包人或工程师
C.就分包范围内的有关工作,承包人随时可以向分包人发出指令
D.分包合同价款与总承包合同相应部分价款存在连带关系
答案:C
题号:306940(2015年真题)根据《建设工程施工专业分包合同(示范文本)》(GF20030213),专业工程分包人应承担违约责任的情形有()。
A.未能及时办理与分包工程相关的各种证件、批件
B.未履行总包合同中与分包工程有关的承包人的义务与责任
C.经承包人允许,分包人直接致函发包人或工程师
D.已竣工工程未交付承包人之前,发生损坏
E.为施工方便,分包人直接接受发包人或工程师的指令
答案:BDE
三、合同价款及支付
题号:236447(2012年真题)根据《建设工程施工专业分包合同(示范文本)》(GF-2003-0213),承包人应在收到分包工程竣工结算报告及结算资料后()日内支付工程结算价款。
A.7
B.14
C.28
D.42
答案:C
题号:350619(2017年真题)根据《建设工程施工专业分包合同(示范文本)》(GF-2003-0213),关于施工专业分包的说法,正确的是()。
A.专业分包人应按规定办理有关施工噪音排放的手续,并承担由此发生的费用
B.专业分包人只有在承包人发出指令后,允许发包人授权的人员在工作时间内进入分包工程施工场地
C.分包工程合同价款与总包合同相应部分价款没有连带关系
D.分包工程合同不能采用固定价格合同
答案:C
考点6.2.3:施工劳务分包合同的内容
二、劳务分包人的主要义务题号:350611(2017年真题)根据《建设工程施工专业分包合同(示范文本)》(GF-2003-0213),关于分包人与项目相关方关系的说法,正确的是()。
A.就分包工程可与发包人发生直接工作联系
B.就分包工程可与监理人发生直接工作联系
C.须服从承包人转发的监理人与分包工程有关的指令
D.就分包工程可直接致函给发包人或监理人
答案:C
三、保险
题号:236540(2011年真题)根据《建设工程施工劳务分包合同(示范文本)》(GF-2003--0214),某工程承包人租赁一台起重机提供给劳务分包人使用,则该起重机的保险应由()。
A.工程承包人办理并支付保险费用
B.劳务分包人办理并支付保险费用
C.工程承包人办理,但由劳务分包人支付保险费用
D.劳务分包人办理,但由承包人支付保险费用
答案:A
题号:225706(2012年真题)根据《建设工程施工劳务分包合同(示范文本)》(GF-2003-0214),由劳务分包负责办理并支付保险费的是()。
A.工程承包人租赁提供劳务分包人使用的施工机械设备保险
B.运至施工现场用于劳务施工的材料和待安装设备保险
C.第三方人员生命财产保险
D.施工现场内劳务分包人自有人员生命财产和施工机械设备保险
答案:D
题号:306911(2015年真题)根据《建设工程施工劳务分包合同(示范文本)》(GF-2003-0214),某工程承包人租赁一台起重机提供给劳务分包人使用,则该起重机的保险应由()。
A.工程承包人办理并支付保险费用
B.劳务分包人办理并支付保险费用
C.工程承包人办理,但由劳务分包人支付保险费用
D.劳务分包人办理,但由承包人支付保险费用
答案:A
题号:350593(2017年真题)根据《建设工程施工劳务分包合同(示范文本)》(GF-2003-0214),关于保险的说法,正确的是()。
A.施工前,劳务分包人应为施工场地内的自有人员及第三人人员生命财产办理保险,并承担相关保险费用
B.劳务分包人应为运至施工场地用于劳务施工的材料办理保险,并承担相关保险费用
C.劳务分包人必须为从事危险作业的职工办理意外伤害险,并支付相关保险费用
D.劳务分包人必须为租赁使用的施工机械设备办理保险,并支付相关保险费用
答案:C
六、劳务报酬最终支付
题号:236448(2012年真题)根据《建设工程施工劳务分包合同(示范文本)》(GF-2003-0214),全部分包工作完成,经工程承包人认可后()日内,劳务分包人向工程承包人递交完整的结算资料,按照合同约定进行劳务报酬的最终支付。
A.7
B.14
C.28
D.42
答案:B
考点6.2.4:物资采购合同的主要内容
一、建筑材料采购合同的主要内容题号:225640(2010年真题)建筑材料采购合同中,确定交货日期的方式有()。
A.供货方负责送货的,以发货日期为准
B.供货方负责送货的,以采购方收货戳记的日期为准
C.采购方提货的,以采购方提货日期为准
D.采购方提货的,以供货方按合同规定通知的提货日期为准
E.委托运输的,以承运单位签发的日期为准
答案:BDE
题号:236541(2011年真题)建筑材料采购合同中约定供货方负责送货的,交货日期应以()为准。
A.供货方发货戳记的日期
B.采购方收货戳记的日期
C.合同约定的提货日期
D.承运单位签发的日期
答案:B
题号:225703(2012年真题)关于建筑材料采购合同交货日期的说法,错误的是()。
A.供货方负责送货的,以采购方收货戳记日期为准
B.采购方提货的,以供货方按合同规定通知的提货日期为准
C.委托代运的产品,以供货方发运产品时承运单位签发的日期为准
D.委托代运的产品,以供货方发运产品时承运单位提出申请的日期为准
答案:D
题号:225736(2012年真题)建筑材料采购的验收方式有()。
A.驻厂验收
B.提运验收
C.接运验收
D.入库验收
E.使用前验收
答案:ABCD
题号:236449(2012年真题)按验收方式划分,建设工程采购方在所购物资制造时就派人在供应厂家进行材质检验的验收方式,属于()。
A.驻厂验收
B.提运验收
C.接运验收
D.入库验收
答案:A
题号:236354(2013年真题)建筑材料采购合同条款的相关说法,正确的是()。
A.不属于国家定价的材料(产品),由供方确定价格
B.建筑材料的包装物由供方负责,并且一般不另向需方收费
C.需方提货的,交货日期以需方收货戳记的日期为准
D.建筑材料采购合同通常采用固定总价合同
答案:B
题号:266190(2014年真题)关于物资采购合同中交货日期的说法,正确的有()。
A.供货方负责送货的,以采购方收货戳记的日期为准
B.采购方提货的,以供货方按合同规定通知的提货日期为准
C.委托运输部门代运的产品,一般以供货方发运产品时承运单位签发的日期为准
D.供货方负责送货的,以供货方按合同规定通知的提货日期为准
E.采购方提货的,以采购方收货戳记的日期为准
答案:ABC
题号:236634
(2010年真题)某建设项目施工合同约定,由承包人负责采购项目所需的断桥隔热门窗,现设计要求的质量标准高于国家标准。则在材料采购合同中,对该材料的质量标准约定应按()执行。
A.相应的企业标准
B.设计要求
C.颁布的国家标准
D.颁布的国家标准与设计要求综合确定的标准
答案:B
题号:236664
(2010年真题)根据《标准施工招标文件》,在合同约定的期限内,承包人应提交给监理人的工程质量保证措施文件有()。
A.工程质量报表
B.质量检查机构的组织和岗位责任
C.质检人员的组成
D.工程质量保证金
E.质量检查程序和实施细则
答案:BCE
题号:236731
(2009年真题)现场监理工程师检查发现业主指定分包人施工的防水工程存在质量问题,对此质量问题发出整改指令的正确做法是()。
A.业主向分包人发出质量问题整改通知单
B.监理方向分包人发出质量问题联系单
C.监理方向总承包人发出监理通知单
D.监理方向业主发出监理工作联系单
答案:C
题号:236761
(2009年真题)下列有关《标准施工招标文件》(2008版)“通用合同条款”内容的表述,正确的有()。
A.发包人要对其提供的地质勘探、水文气象资料的准确性负责
B.监理人应组织设计单位向承包人进行设计交底
C.承包人应与分包人就分包工程向发包人承担连带责任
D.监理人应在开工日期7天前向承包人发出开工通知
E.在施工期运行中发现工程或工程设备损坏或存在缺陷的,应由承包人按合同规定进行修复
答案:ACDE
题号:315663
(2016年真题)根据《标准施工招标文件》通用合同条款,关于工程进度款支付的说法,正确的有()。
A.承包人应在每个付款周期末,向监理人提交进度付款申请单及相应的支持性证明文件
B.监理人应在收到进度付款申请单和证明文件的7天内完成核查,并经发包人同意后,出具经发包人签认的进度付款证书
C.监理人出具进度付款证书,不应视为监理人已同意、接受承包人完成的该部分工作
D.监理人无权扣发承包人未按合同要求履行的工作的相应金额,应提交发包人进行裁决
E.发包人应在签发进度付款证书后的28天内,将进度应付款支付给承包人
答案:ACE
2Z106030 施工计价方式
考点6.3.1:单价合同
题号:236732(2009年真题)某土石方工程实行混合计价。其中土方工程实行总价包干,包干价14万元;石方工程实行单价合同。该工程有关工程量和价格资料如下表。则该工程结算价款为()万元。
A.47.6
B.48.3
C.50
D.50.7
答案:C
题号:225610(2010年真题)按照承包合同的计价方式,合同可以分为单价合同、总价合同和成本补偿合同三类。其中,单价合同的特点是()。
A.有利于业主的投资控制
B.单价优先
C.承包商的风险大
D.合价优先
答案:B
题号:236635(2010年真题)某工程施工承包合同采用单价合同,在签订合同时双方根据估算的工程量约定了一个合同总价。在实际结算时,上述的合同总价与合同各项单价乘以实际完成工程量之和不一致,则价款结算应以()为准。
A.签订的合同总价
B.合同中各项单价乘以实际完成的工程量之和
C.实际完成的工程量乘以重新协商的各项单价之和
D.双方重新协商确定的单价和工程量
答案:B
题号:236542(2011年真题)某建设工程的单价合同中,双方根据估算的工程量约定了一个合同总价,而在实际结算时原合同总价与合同各项单价乘以实际完成工程量之和不一致,则该工程价款结算应以()为准。
A.签订的合同总价
B.合同中各项单价乘以实际完成的工程量之和
C.实际完成的工程量乘以重新协商的各项单价之和
D.双方重新协商确定的单价和工程量
答案:B
题号:225710(2012年真题)单价合同的工程项目结算时,当总价和单价不一致,以()为准进行调整。
A.单价
B.总价
C.市场价
D.协商价
答案:A
题号:236450(2012年真题)施工单价合同“单价优先”原则在结算中主要体现在应支付价款按()计算。
A.实际完成并经工程师认可的工程量和合同单价
B.清单工程量和合同单价
C.清单工程量和结算时市场单价
D.实际工程量和结算时市场单价
答案:A
题号:236355(2013年真题)采用单价合同招标时,对于投标书中明显的数字计算错误,业主有权力先作修改再评标,当总价和单价的计算结果不一致时,以单价为准调整总价。这体现了单价合同()的特点。
A.工程量优先
B.单价优先
C.总价优先
D.风险均摊
答案:B
题号:306912(2015年真题)某施工承包合同采用单价合同,在签约时双方根据估算的工程量约定了一个合同总价。在实际结算时,合同总价与合同各项单价乘以实际完成工程量之和不一致,则价款结算应以()为准。
A.签订的合同总价
B.双方重新协商确定的单价和工程量
C.实际完成的工程量乘以重新协商的各项单价之和
D.合同中的各项单价乘以实际完成的工程量之和
答案:D
题号:350605(2017年真题)关于单价合同的说法,正确的是()。
A.对于投标书中出现明显数字计算错误时,评标委员会有权力先作修改再评标
B.单价合同允许随工程量变化而调整工程单价,业主承担工程量方面的风险
C.单价合同又分为固定单价合同、变动单价合同、成本补偿合同
D.实际工程款的支付按照估算工程量乘以合同单价进行计算
答案:A
考点6.3.2:总价合同
题号:236733(2009年真题)下列合同形式中,承包人承担风险最大的合同是()。A.固定单价合同
B.成本加固定费用合同
C.最大成本加费用合同
D.固定总价合同
答案:D
题号:236763(2009年真题)对于采用变动总价计价的施工合同,在合同中通常可以约定调整合同价款的情况有()。
A.估计工程量误差
B.设计变更导致工程量发生变化
C.设计变更导致工程条件发生变化
D.通货膨胀使工料成本增加超过一定幅度
E.政府政策变化影响到合同价款
答案:BCDE
题号:225641(2010年真题)在固定总价合同中,承包人承担的工程量风险主要包括()。
A.通贷膨胀
B.工程范围不确定
C.人工费上涨
D.工程变更
E.设计深度不够
答案:BDE
题号:236636(2010年真题)下列施工承包合同形式中,承包商承担全部工程量和价格风险的是()。
A.单价合同
B.固定总价合同
C.变动总价合同
D.成本加酬金合同
答案:B
题号:236574(2011年真题)关于总价合同的说法,正确的有()。
A.采用固定总价合同,双方结算比较简单,但承包商承担了较大的风险
B.发包人能更容易、更有把握地对项目进行控制
C.固定造价合同适用于工程结构和技术复杂的工程
D.在固定总价合同中,承包人承担的工程量风险主要是人工费上涨
E.由于承包人的失误导致投标报价计算错误,合同总价不予调整
答案:ABE
题号:236479(2012年真题)采用固定总价合同,承包商承担的风险主要有()。
A.工期风险
B.价格风险
C.工作量风险
D.施工技术方案引发的风险
E.政治风险
答案:BC
题号:236381(2013年真题)根据《建设工程施工合同(示范文本)》(GF-1999-0201),合同双方可约定对合同价款进行调整的条件有()。
A.法律、行政法规和国家有关政策变化影响合同价款
B.工程造价管理部门公布的价格调整
C.市场价格的任何波动
D.一周内非承包人原因停水、停电、停气造成的停工累计超过8h
E.与计划相比,实际工程量变动超过一定幅度
答案:ABD
题号:266141(2014年真题)在固定总价合同形式下,承包人一般应承担的风险是()。
A.全部工程量的风险,不包括通货膨胀的风险
B.工程变更的风险,不包括工程量和通货膨胀的风险
C.全部工程量和通货膨胀的风险
D.通货膨胀的风险,不包括工程量的风险
答案:C
题号:266173(2014年真题)当采用变动单价时,合同中可以约定合同单价调整的情况有()。
A.工程量发生较大的变化
B.承包商自身成本发生较大的变化
C.通货膨胀达到一定水平
D.国家相关政策发生变化
E.业主资金不到位
答案:ACD
题号:306913(2015年真题)下列施工承包含同计价方式中,在不发生重大工程变更的情况下,由承包商承担全部工程量和价格风险的合同计价方式是()。
A.单价合同
B.固定总价合同
C.变动总价合同
D.成本加酬金合同
答案:B
题号:315628(2016年真题)关于总价合同的说法,正确的是()。
A.总价合同适用于工期要求紧的项目,业主可在初步设计完成后进行招标,从而缩短招标准备时间
B.工程施工承包招标时,施工期限一年左右的项目一般采用变动总价合同
C.固定总价合同中可以约定,在发生重大工程变更时可以对合同价格进行调整
D.变动总价合同中,通货膨胀等不可预见因素的风险由承包商承担
答案:C
题号:350630(2017年真题)固定总价合同中,承包商承担的价格风险是()。
A.工程计量错误
B.工程范围不确定
C.漏报项目
D.工程变更
答案:C
题号:350661(2017年真题)根据《建设工程施工合同(示范文本)》(GF-2013-0201),采用变动总价合同时,一般可对合同价款进行调整的情形有()。
A.施工方承担的损失超过其承受能力
B.一周内非承包商原因停电造成的停工累计达到7小时
C.法律、行政法规和国家有关政策变化影响合同价款
D.工程造价管理部门公布的价格调整
E.外汇汇率变化影响合同价款
答案:CD
考点6.3.3:成本加酬金合同
题号:225611(2010年真题)在非代理型CM模式的合同中,采用成本加酬金合同的具体方式是()。A.成本加固定费用合同
B.成本加固定比例费用合同
C.成本加奖金合同
D.最大成本加费用合同
答案:D
题号:236666(2010年真题)成本加酬金合同常见的形式有()。
A.成本加固定费用合同
B.成本加固定比例费用合同
C.成本加奖金合同
D.最大成本加费用合同
E.最小成本加固定费用合同
答案:ABCD
题号:236543(2011年真题)关于成本加固定费用合同的说法,正确的是()。
A.在工程总成本一开始估计不准,可能变化不大的情况下宜采用成本加固定费用合同
B.报酬总额随工程成本的加大而增加
C.由于酬金金额固定,承包商在缩短工期方面没有积极性
D.通常在非代理型CM模式的合同中采用
答案:A
题号:225711(2012年真题)下列工程项目中,适合采用成本加酬金合同的是()。
A.抢险、救灾工程
B.工程量小、工期短的工程
C.工程结构简单的工程
D.工程量一时不能明确、具体地予以规定的工程
答案:A
题号:266158(2014年真题)关于成本加酬金合同的说法,正确的是()。
A.采用该计价方式对业主的投资控制不利
B.成本加酬金合同不适用于抢险、救灾工程
C.成本加酬金合同不宜用于项目管理合同
D.对承包商来说,成本加酬金合同比固定总价合同的风险高
答案:A
题号:266178(2014年真题)成本加酬金合同的形式主要有()。
A.成本加固定费用合同
B.成本加固定比例费用合同
C.最大成本加税金合同
D.成本加奖金合同
E.最大成本加费用合同
答案:ABDE
题号:306914(2015年真题)某工程由于图纸、规范等准备不充分,招标方仅能制订一个估算指标,则在招标时宜采用成本加酬金合同形式中的()。
A.成本加奖金合同
B.成本加固定费用合同
C.成本加同定比例费用合同
D.最大成本加费用合同
答案:A
题号:306941(2015年真题)在最大成本加费用合同中,投标人所报的固定酬金中应包括的费用有()。
A.管理费
B.临时设施费
C.利润
D.风险费
E.暂定金额
答案:ACD
题号:315604(2016年真题)关于成本加奖金合同的说法,正确的是()。
A.奖金是按照报价书的成本估算指标制定的,合同中对估算指标规定的底点为工程成本估算的50%~95%
B.奖金是按照报价书的成本估算指标制定的,合同中对估算指标规定的顶点为工程成本估算的100%~155%
C.承包商在估算成本顶点以上完成工程时,对承包商的最大罚款额度不超过原先商定的最高酬金值
D.承包商在估算成本底点以下完成工程时,也不能加大酬金值或酬金百分比
答案:C
题号:315621(2016年真题)下列工程项目中,宜采用成本加酬金合同的是()。
A.工程结构和技术简单的工程项目
B.工程设计详细,图纸完整、清楚,工作任务和范围明确的工程项目
C.时间特别紧迫的抢救、救灾工程项目
D.工程量暂不确定的工程项目
答案:C
2Z106040 施工合同执行过程的管理
考点6.4.1:施工合同跟踪与控制
题号:236734(2009年真题)某施工合同实施过程中出现了偏差,经过偏差分析后,承包人采取了夜间加班、增加劳动力投入等措施。这种调整措施属于()。A.组织措施
B.技术措施
C.经济措施
D.合同措施
答案:A
题号:236667(2010年真题)施工合同执行者进行合同跟踪的依据有()。
A.合同订立前签署的意向书
B.合同以及依据合同而编制的各种计划文件
C.原始记录、报表、验收报告等各种实际工程文件
D.管理人员对现场巡视、质量检查了解的情况
E.合同实施中出现的偏差情况
答案:BCD
题号:236644(2010年真题)承包单位对施工合同实施偏差进行分析,其内容包括:产生合同偏差的原因、合同实施偏差的责任及()。
A.不同项目合同偏差的对比
B.合同实施的趋势
C.偏差的跟踪情况
D.业主对合同偏差的态度
答案:B
题号:225737(2012年真题)施工合同跟踪的对象有()。
A.承包单位合同管理部门的工作
B.承包的任务
C.分包人的工作和任务
D.业主委托的工程师的工作
E.业主的工作
答案:BCDE
题号:266131(2014年真题)施工合同实施偏差分析的内容包括,产生合同偏差的原因分析,合同实施偏差的责任分析以及()。
A.不同项目合同偏差的对比
B.偏差的跟踪情况分析
C.合同实施趋势分析
D.业主对合同偏差的态度分析
答案:C
题号:315607(2016年真题)下列合同实施偏差分析的内容中,不属于合同实施趋势分析的是()。
A.项目管理团队绩效奖惩
B.总工期的延误
C.总成本的超支
D.最终工程经济效益水平
答案:A
题号:350666(2017年真题)下列工程任务或工作中,可作为施工合同跟踪对象的有()。
A.工程施工质量
B.工程施工进度
C.业主工程款项支付
D.政府质量监督部门的质量检查
E.施工成本的增加和减少
答案:ABCE
考点6.4.2:施工合同变更管理
题号:236735(2009年真题)施工合同履行过程中发生工程变更时,应由()向承包人发出变更指令。A.项目业主
B.设计单位
C.监理方
D.变更提出方
答案:C
题号:225612(2010年真题)施工承包合同订立后发生了下列情况,其中不会导致合同变更的是()。
A.施工单位技术负责人发生变化
B.改变部分工作的计价方式
C.增加一项合同范围以外的工作
D.要求将工程竣工时间提前
答案:A
题号:225613(2010年真题)根据《标准施工招标文件》,可以发出变更指示的是()。
A.发包人
B.监理人
C.设计单位
D.总承包商
答案:B
题号:236637(2010年真题)根据《标准施工招标文件》中的通用合同条款,没有()的变更指示,承包人不得擅自进行工程变更。
A.发包人
B.设计人
C.监理人
D.政府建设主管部门
答案:C
题号:236545(2011年真题)根据《标准施工招标文件》,以计日工方式实施变更的零星工作,其价款按()进行计算。
A.目前市场上同工种人工的日工资单价
B.承包商提出的计日工单价
C.列入已标价工程量清单中的计日工计价子目及其单价
D.列入已标价工程量清单中分部分项工程的人工费单价
答案:C
题号:225707(2012年真题)根据《标准施工招标文件》的通用条款,承包人应在收到监理人的变更指示后14天内,向监理人提交()。
A.变更建议书
B.变更报价书
C.变更实施方案
D.变更工作计划
答案:B
题号:236357(2013年真题)根据《标准施工招标文件》中的通用合同条款,在合同履行过程中,没有()的变更指示,承包人不得擅自变更。
A.业主
B.设计人
C.监理人
D.规划主管部门
答案:C
题号:236382(2013年真题)根据《标准施工招标文件》,关于施工合同变更及管理的说法,正确的有()。
A.在合同履行过程中,监理人可随时向承包人作出变更指令
B.采用计日工计价的任何一项变更工作,按合同约定列入措施项目清单结算款中
C.在合同履行过程中,承包人对发包人提供的图纸可提出书面变更建议
D.承包人在收到监理人作出的变更指示后,应按变更指示进行变更工作
E.承包人应在收到变更指示的14天内向监理人提交变更报价书
答案:CDE
题号:266165(2014年真题)根据《标准施工招标文件》,下列不属于工程变更范围的是()。
A.改变合同中任何一项工作的质量或其他特性
B.取消合同中任何一项工作,被取消的工作转由其他人实施
C.改变合同工程的基线、标高、位置或尺寸
D.为完成工程需要追加的额外工作
答案:B
题号:306916(2015年真题)根据《标准施工招标文件》,施工合同履行过程中发生工程变更时,由()向承包人发出变更指令。
A.业主
B.设计人
C.监理人
D.变更提出方
答案:C
题号:306942(2015年真题)根据九部委《标准施工招标文件》中“通用合同条款”,变更指示应说明变更的()。
A.目的
B.范围
C.变更程序
D.变更内容
E.变更的工程量及其进度和技术要求
答案:ABDE
题号:315623(2016年真题)根据《建设工程工程量清单计价规范》(GB50500-2013),关于因变更引起的价格调整的说法,正确的是()。
A.已标价工程量清单中有适用于变更工作的子目的,承包人可根据当前市场价格进行重新报价
B.已标价工程量清单中没有适用于变更工作的子目或类似子目的,承包人可以按照成本加利润的原则进行重新报价
C.已标价工程量清单中没有适用于变更工作的子目的,但有类似子目的,由承包人参照类似子目确定变更工作单价
D.已标价工程量清单中没有适用于变更工作的子目的,但有类似子目的,由发包人参照类似子目确定变更工作单价
答案:B
题号:315668(2016年真题)根据《标准施工招标文件》,合同履行中可以进行工程变更的情形有()。
A.改变合同中某项工作的施工时间
B.为完成工程追加的额外工作
C.改变合同中某项工作的质量标准
D.取消合同中某项工作,转由发包人实施
E.改变合同工程的标高
答案:ABCE
题号:350604(2017年真题)根据九部委《标准施工招标文件》,对于施工合同变更的估价,已标价工程量清单中无适用项目的单价,监理工程师确定承包商提出的变更工作单价时,应按照()原则。
A.固定总价
B.成本加利润
C.固定单价
D.可调单价
答案:B
题号:350620(2017年真题)根据九部委《标准施工招标文件》,关于施工合同变更权和变更程序的说法,正确的是()。
A.承包人书面报告发包人后,可根据实际情况对工程进行变更
B.发包人可以直接向承包人发出变更意向书
C.监理人应在收到承包人书面建议后30天内作出变更指示
D.承包人根据合同约定,可以向监理人提出书面变更建议
答案:D
2Z106050 施工合同的索赔
考点6.5.1:施工合同索赔的依据和证据
题号:236736(2009年真题)下列情形中,承包人不可以提起索赔的事件是()。A.法规变化
B.对合同规定以外的项目进行检验,且检验合格
C.因工程变更造成的时间损失
D.不可抗力导致承包人的设备损坏
答案:D
题号:236638(2010年真题)施工承包合同索赔成立的条件之一是:造成承包人费用增加或工期损失的原因,按合同约定()。
A.不属于发包人的合同责任或风险责任
B.不属于承包人的行为责任或风险责任
C.属于承包人可预见的不利外界条件
D.属于分包人的风险
答案:B
题号:225614(2010年真题)施工合同索赔成立的条件之一是:造成承包商费用增加或工期损失的原因,按合同约定()。
A.不属于发包人的合同责任或风险责任
B.不属于承包人的行为责任或风险责任
C.属于承包人可预见的不利外界条件
D.属于承包人的风险
答案:B
题号:236546(2011年真题)根据《建设工程施工合同(示范文本)》(GF-1999-0201),承包人未在索赔事件发生后28天内发出索赔意向通知,将失去请求补偿的索赔权利,说明施工索赔具有()。
A.真实性
B.时效性
C.关联性
D.有效性
答案:B
题号:236451(2012年真题)根据《建设工程施工合同(示范文本)》(GF-1999-0201),承包人提交了索赔文件后,干扰事件对施工造成持续影响,则承包人的正确做法为()。
A.按工程师要求的间隔提交延续索赔通知,干扰事件影响结束后28天内提交最终索赔报告
B.只需在干扰事件影响结束后28天内提交最终索赔报告
C.按工程师要求间隔提交延续索赔通知,干扰事件影响结束后36天内提交最终索赔报告
D.按工程师要求间隔提交中间索赔报告,干扰事件影响结束后42天内提交最终索赔报告
答案:A
题号:236358(2013年真题)关于建设工程索赔成立条件的说法,正确的是()。
A.导致索赔的事件必须是对方的过错,索赔才能成立
B.只要对方存在过错,不管是否造成损失,索赔都能成立
C.只要索赔事件的事实存在,在合同有效期内任何时候提出索赔都能成立
D.不按照合同规定的程序提交索赔报告,索赔不能成立
答案:D
题号:266177(2014年真题)承包商索赔成立应具备的前提条件有()。
A.造成费用增加或工期损失数额较大,超出了正常的承受范围
B.索赔费用计算正确,并且容易分析
C.与合同对照,事件已造成了承包人工程项目成本的额外支出或直接工期损失
D.造成费用增加或工期损失的原因,按合同约定不属于承包人的行为责任或风险责任
E.承包人按合同规定的程序和时间提交索赔意向通知和索赔报告
答案:CDE
题号:306910(2015年真题)某工程施工过程中,承包人未通知监理人检查,私自对某隐蔽部位进行了覆盖,监理人指示承包人揭开检查,经检查该隐蔽部位质量符合合同要求。根据《标准施工招标文件》,由此增加的费用和(或)工期延误应由()承担。
A.发包人
B.监理人
C.承包人
D.分包人
答案:C
题号:306943(2015年真题)承包商可以提出索赔的事件有()。
A.发包人违反合同给承包人造成时间、费用的损失
B.因工程变更造成的时间、费用损失
C.发包人提出提前竣工而造成承包人的费用增加
D.发包人延误支付期限造成承包人的损失
E.贷款利率上调造成贷款利息增加
答案:ABCD
题号:315608(2016年真题)关于施工合同索赔的说法,正确的是()。
A.承包人可以直接向业主提出索赔要求
B.业主必须通过监理单位向承包人提出索赔要求
C.承包人接受竣工付款证书后,仍有权提出在证书颁发前发生的任何索赔
D.承包人提出索赔要求时,业主可以进行追加处罚
答案:A
题号:315661(2016年真题)可以作为施工合同索赔证据的工程资料有()。
A.业主的口头指示
B.施工标准和技术规范
C.工程会议纪要
D.官方发布的物价指数
E.施工技术交底书
答案:BCD
题号:350669(2017年真题)下列信息和资料中,可以作为施工合同索赔证据的有()。
A.施工合同文件
B.工程各项会议纪要
C.监理工程师的口头指示
D.相关法律法规
E.施工日记和现场记录
答案:ABE
题号:350603(2017年真题)承包商可以向业主提起索赔的情形是()。
A.监理工程师提出的工程变更造成费用的增加
B.承包商为确保质量而增加的措施费
C.分包商因返工造成费用增加、工期顺延
D.承包商自行采购材料的质量有问题造成费用增加、工期顺延
答案:A
考点6.5.2:施工合同索赔的程序
题号:236737(2009年真题)工程施工过程中发生索赔事件以后,承包人首先要做的工作是()。A.向监理工程师提交索赔证据
B.提出索赔意向通知
C.提交索赔报告
D.与业主就索赔事项进行谈判
答案:B
题号:236639(2010年真题)根据《标准施工招标文件》中的通用条款,承包人按合同约定提交的最终结清申请单中,只限于提出()发生的索赔。
A.在合同工程接收证书颁发前
B.在合同工程接收证书颁发后
C.在竣工付款证书接收前
D.在缺陷责任期终止证书颁发后
答案:B
题号:225615(2010年真题)如果承包人提出的索赔额度没有超过合同中规定的工程师的权限范围,则对承包人提出的索赔文件进行处理的正确程序是()。
A.工程师审核、批准、签发
B.工程师审核,发包人批准、签发
C.发包人审核、批准,工程师签发
D.工程师审核,发包人批准,工程师签发
答案:D
题号:236547(2011年真题)根据《建设工程施工合同(示范文本)》(GF-1999-0201),如果干扰事件对建设工程的影响持续时间长,承包人应按监理工程师要求的合理间隔提交()。
A.索赔意向通知
B.中间索赔依据
C.中间索赔报告
D.索赔声明
答案:C
题号:225708(2012年真题)根据《建设工程施工合同(示范文本)》(GF-1999-0201),承包人必须在发出索赔意向通知后()天内向工程师提交一份详细的索赔文件。
A.28
B.30
C.42
D.56
答案:A
题号:236383(2013年真题)承包人向发包人提交的索赔报告,其内容包括()。
A.索赔证据
B.索赔事件总述
C.索赔合理性论证
D.索赔款项(或工期)计算书
E.索赔意向通知
答案:ABCD
题号:266123(2014年真题)根据《标准施工招标文件》,关于施工合同索赔程序的规定,正确的是()。
A.设计变更发生后,承包人应在14天内向发包人提交索赔通知
B.索赔事件持续进行,承包人应在事件终了后立即提交索赔报告
C.承包人在发出索赔意向通知书后28天内,向监理人正式递交索赔通知书
D.索赔意向通知发出后42天内,承包人应向监理人提交索赔报告及有关资料
答案:C
题号:266149(2014年真题)工程施工过程中发生索赔事件以后,承包人首先要做的工作是()。
A.提交索赔证据
B.提出索赔意向通知
C.暂停施工
D.与业主就索赔事项进行谈判
答案:B
题号:306917(2015年真题)工程施工过程中索赔事件发生以后,承包人首先要做的工作是()。
A.向监理工程师提交索赔证据
B.向监理工程师提出索赔意向通知
C.向监理工程师提交索赔报告
D.与业主就索赔事项进行谈判
答案:B
题号:306918(2015年真题)根据《标准施工招标文件》,对于承包人向发包人的索赔请求,其索赔意向通知书应交由()审核。
A.业主
B.监理人
C.设计人
D.项目经理
答案:B
题号:315615(2016年真题)关于对承包人索赔文件审核的说法,正确的是()
A.监理人收到承包人提交的索赔通知书后,应及时转交发包人,监理人无权要求承包人提交原始记录
B.承包人接受索赔处理结果的,发包人应在索赔处理结果答复后28天内完成赔付
C.监理人根据发包人的授权,在收到索赔通知书的60天内,将索赔处理结果答复承包人
D.承包人不接受索赔处理结果的,应直接向法院起诉索赔
答案:B
题号:350636(2017年真题)根据九部委《标准施工招标文件》,关于承包人索赔期限的说法,正确的是()。
A.按照合同约定提交的最终结清申请单中,只限于提出工程接收证书颁发后发生的索赔
B.按照合同约定接收竣工付款证书后,仍有权提出在合同工程接收证书颁发前发生的索赔
C.按照合同约定接收竣工验收证书后,无权提出在合同工程接收证书颁发前发生的索赔
D.按照合同约定提交的最终结清申请单中,只限于提出工程接收证书颁发前发生的索赔
答案:A
责编:liuyue
