  二、摊铺作业

  (一)机械施工

 2018年二建《市政实务》章节讲义:沥青混合料面层施工技术(2)

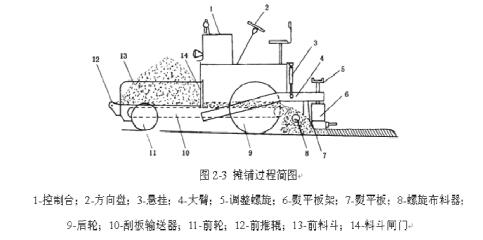

  (1)热拌沥青混合料应采用履带式或轮胎 式沥青摊铺 机。摊铺机在 开始受料前应在受料斗涂刷薄层隔离剂或 防粘结剂。

  (2)城镇快速路、主干路等高等级道路宜 采用两台以 上摊铺机联合 摊铺,其表面层宜采用多机全幅摊铺,以减少施工接缝 。每台摊铺机的摊铺宽度宜小于6m。通常采用2 台或多台摊铺机前后错开10~20 m呈梯队方式同步摊铺,两幅之间应有30~60mm宽 度的搭接,并应避开车道轮迹带,上下层 搭接位置宜错开200mm 以 上。

  (3)摊铺前应提前 0.5~1h 预热摊铺机熨平 板使其不低于100℃。

  (4)摊铺机必须缓慢、均匀、连续不间断 地摊铺,摊铺 速度宜控制 在2~6m/min 的范围内。

  (5)摊铺机应采用自动找平方式。下面层 宜采用钢丝 绳引导的高程 控制方式,上面层用平衡梁或滑靴并辅以 厚度控制方式。

  (6)最低摊铺温度根据沥青标号及黏度、铺筑层厚度、气温、风速 及下卧层表面温度等,按规范要求执行。

  (7)松铺系数应根据试铺试压确定。施工中随时检查铺筑层厚度、路拱及横坡,并以铺筑的沥青混合料总量与面积之比校验平均厚度。沥青混合料的松铺系数表2K311041-1

种类 机械摊铺 人工摊铺
沥青混凝土混合料 1.15~1.35 1.25~1.50
沥青碎石混 合料 1.15~1.30 1.20~1.45

  (8)摊铺的混合料,不宜用人工反复修整。

  (二)人工施工

  (1)不具备机械摊铺条件时(如路面狭窄部分,平曲线半径过小的匝道或加宽部分,以及小规模工程),可采用人工摊铺作业。

  (2)半幅施工时,路中一侧宜预先设置挡板;摊铺边整平,严防骨料离析;摊铺不得中途停顿,混合料应覆盖篷布保温。
