2018二级建造师速记宝典(市政)(二)
2K312000城市桥梁工程
2K312011城市桥梁结构组成与类型
考点1:桥梁的基本组成
桥梁一般由五大部件和五小部件组成,五大部件是指桥梁承受汽车或其他车辆运输荷载的桥跨上部结构与下部结构,是桥梁结构安全的保证,五大部分包括:桥跨结构(上部结构)、支座系统、桥墩、桥台、墩台基础;五小部件是指直接与桥梁服务功能有关的部件(桥面构造包括桥面铺装、防排水系统、栏杆、伸缩缝、灯光照明。
(3)混凝土拌合物在运输过程中,应保持均匀性.不产生分层、离析等现象,如出现分层、离析现象,则应对混凝土拌合物进行二次快速搅拌。考点2:相关常用术语
(1)净跨径:相邻两个桥墩(或桥台)之间的净距。对于拱式桥是每孔拱跨两个拱脚截面最低点之间的水平距离。
(2)总跨径:多孔桥梁中各孔净跨径的总和,也称桥梁孔径。
(3)计算跨径:对于具有支座的桥梁,是指桥跨结构相邻两个支座中心之间的距离;对于拱式桥.是指两相邻拱脚截面形心点之间的水平距离,即拱轴线两端点之间的水平距离。
(4)拱轴线:拱圈各截面形心点的连线。
(5)桥梁全长:是桥梁两端两个桥台的侧墙或八字墙后端点之间的距离,简称桥长。
(6)桥梁高度:指桥面与低水位之间的高差,或指桥面与桥下线路路面之间的距离,简称桥局。
(7)桥下净空高度:设计洪水位、计算通航水位或桥下线路路面至桥跨结构最下缘之间的距离。
(8)矢跨比:计算矢高与计算跨径之比,也称拱矢度.它是反映拱桥受力特性的一个重要指标。
(9)涵洞:用来宣泄路堤下水流的构造物。通常在建造涵洞处路堤不中断。凡是多孔跨径的全长不到8m和单孔跨径不到5m的泄水结构物,均称为涵洞。
2K312012钢筋混凝土施工技术
考点1:钢筋施工-一般规定
(1)钢筋混凝土结构所用钢筋的品种、规格、性能等均应符合设计要求和现行国家标准《钢筋混凝土用钢第1部分:热轧光圆钢筋》GB1499.1-2008、《钢筋混凝土用钢第2部分:热轧带肋钢筋》GB1499.2-2007、《冷轧带肋钢筋》GB13788-2008和《环氧树脂涂层钢筋》JG/T502-2016等的规定。
(2)钢筋应按不同钢种、等级、牌号、规格及生产厂家分批抽取试样进行力学性能检验,验收方法应符合现行国家标准的规定,确认合格后方可使用。
(3)钢筋在运输、储存、加工过程中应防止镑蚀、污染和变形。
(4)钢筋的级别、种类和直径应按设计要求采用。当需要代换时,应由原设计单位作变更设计。
(5)预制构件的吊环必须采用未经冷拉的HPB300热乳光圆钢筋制作,不得以其他钢筋替代。
(6)在浇筑混凝土之前应对钢筋进行隐蔽工程验收,确认符合设计要求。
考点2:钢筋连接
1.热轧钢筋接头
热轧钢筋接头应符合设计要求。当设计无规定时,应符合下列规定:
(1)钢筋接头宜采用焊接接头或机械连接接头。
(2)焊接接头应优先选择闪光对焊。焊接接头应符合国家现行标准《钢筋焊接及验收规程》JGJ18-2012的有关规定。
(3)机械连接接头适用于HRB335和HRB400带肋钢筋的连接。机械连接接头应符合国家现行标准《钢筋机械连接技术规程》JGJ107-2016的有关规定。
(4)当普通混凝土中钢筋直径等于或小于22㎜时,在无焊接条件时,可采用绑扎连接,但受拉构件中的主钢筋不得采用绑扎连接。
(5)钢筋骨架和钢筋网片的交叉点焊接宜采用电阻点焊。
(6)钢筋与钢板的T形连接,宜采用埋弧压力焊或电弧焊。
2.钢筋接头设置
钢筋接头设置应符合下列规定:
(1)在同一根钢筋上宜少设接头。
(2)钢筋接头应设在受力较小区段,不宜位于构件的最大弯矩处。
(3)在任一焊接或绑扎接头长度区段内,同-根钢筋不得有两个接头,在该区段内的受力钢筋,其接头的截面面积占总截面积的百分率应符合规范规定。
(4)接头末端至钢筋弯起点的距离不得小于钢筋直径的10倍。
(5)施工中钢筋受力分不清受拉、受压的,按受拉办理。
(6)钢筋接头部位横向净距不得小于钢筋直径,且不得小于25㎜。
考点3:混凝土搅拌、运输和浇筑
1.混凝土搅拌

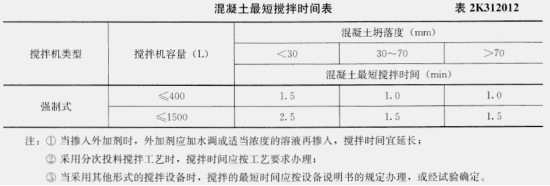

混凝土拌合物应均匀,颜色一致,不得有离析和泌水现象。揽拌时间是混凝土拌合时的重要控制参数,使用机械搅拌时,自全部材料装入搅拌机开始搅拌起,至开始卸料时止,延续搅拌的最短时间应符合表2K312012的规定:


混凝土拌合物的對落度应在搅拌地点和浇筑地点分别随机取样检测。每一工作班或每一单元结构物不应少于两次。评定时应以浇筑地点的测值为准。如混凝土拌合物从搅拌机出料起至浇筑入模的时间不超过15min时,其坍落度可仅在搅拌地点检测。在检测坍落度时,还应观察混凝土拌合物的黏聚性和保水性。
2.混凝土运输
(1)混凝土的运输能力应满足混凝土凝结速度和浇筑速度的要求,使浇筑工作不间断。
(2)运送混凝土拌合物的容器或管道应不漏浆、不吸水,内壁光滑平整,能保证卸料及输送畅通。
(4)混凝土拌合物运输到浇筑地点后,应按规定检测其班落度,坍落度应符合设计要求和施工工艺要求。
(5)预拌混凝土在卸料前需要掺加外加剂时,外加剂的掺量应按配合比通知书执行。掺人外加剂后,应快速搅拌,搅拌时间应根据试验确定。
(6)严禁在运输过程中向混凝土拌合物中加水。
(7)采用泵送混凝土时,应保证混凝土泵连续工作,受料斗应有足够的混凝土。泵送间歇时间不宜超过15min。
3.混凝土浇筑
(1)浇筑前的检查:
浇筑混凝土前,应检查模板、支架的承载力、刚度、稳定性,检查钢筋及预埋件的位置、规格,并做好记录,符合设计要求后方可浇筑。在原混凝土面上浇筑新混凝土时,相接面应凿毛,并清洗干净,表面湿润但不得有积水。
(2)混凝土浇筑:
1)混凝土一次浇筑量要适应各施工环节的实际能力,以保证混凝土的连续浇筑。对于大方量混凝土浇筑,应事先制定浇筑方案。
2)混凝土运输、浇筑及间歇的全部时间不应超过混凝土的初凝时间。同一施工段的混凝土应连续浇筑,并应在底层混凝土初凝之前将上一层混凝土浇筑完毕。
3)采用振捣器振捣混凝土时,每一振点的振捣延续时间.应以使混凝土表面呈现浮浆、不出现气泡和不再沉落为准。
考点4:混凝土养护
(1)一般混凝土浇筑完成后,应在收浆后尽快予以覆盖和洒水养护。对干硬性混凝土、炎热天气浇筑的混凝土、大面积裸露的混凝土,有条件的可在浇筑完成后立即加设棚罩,待收浆后再予以覆盖和养护。(2)洒水养护的时间.采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥的混凝土,不得少于7d。掺用缓凝型外加剂或有抗渗等要求以及高强度混凝土,不少于14d。使用真空吸水的混凝土,可在保证强度条件下适当缩短养护时间:采用涂刷薄膜养护剂养护时,养护剂应通过试验确定,并应制定操作工艺。采用塑料膜覆盖养护时,应在混凝土浇筑完成后及时覆盖严密,保证膜内有足够的凝结水。
(3)当气温低于51时,应采取保温措施,不得对混凝土洒水养护。
考点5:模板、支架和拱架
(一)模板、支架和拱架的制作与安装(1)模板与混凝土接触面应平整、接缝严密。组合钢模板的制作、安装应符合现行国家标准《组合钢模板技术规范》GB/T50214—2013的规定;钢框胶合板模板的组配面板宜采用错缝布置;高分子合成材料面板、硬塑料或玻璃钢模板,应与边肋及加强肋连接牢固。
(2)支架立柱必须落在有足够承载力的地基上,立柱底端必须放置垫板或混凝土垫块。
支架地基严禁被水浸泡,冬期施工必须采取防止冻胀的措施。
(3)支架通行孔的两边应加护栏,夜间应设警示灯。施工中易受漂流物冲撞的河中支架应设牢固的防护设施。
(4)安设支架、拱架过程中?应随安装随架设临时支撑。采用多层支架时,支架的横垫板应水平,立柱应铅直,上下层立柱应在同一中心线上。
(5)支架或拱架不得与施工脚手架、便桥相连。
(6)支架、拱架安装完毕,经检验合格后方可安装模板;安装模板应与钢筋工序配合进行,妨碍绑扎钢筋的模板,应待钢筋工序结束后再安装;安装墩、台模板时,其底部应与基础预埋件连接牢固,上部应采用拉杆固定;模板在安装过程中,必须设置防倾覆设施。
(7)采用脚手架作支架时应遵守国家现行标准《建筑施工碗扣式钢管脚手架安全技术规范》JGJ166-2016或《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011的规定。
(8)采用滑模应遵守现行国家标准《滑动模板丁程技术规范》GB50113-2005的规定。
(9)浇筑混凝土和砌筑前,应对模板、支架和拱架进行检查和验收,合格后方可施工。
(10)模板工程及支撑体系满足下列条件的,还应进行危险性较大分部分项工程安全专项施工方案专家论证:
1)工具式模板工程:包括滑模、爬模、飞模工程。
2)混凝土模板支撑工程:搭设高度8m及以上、搭设跨度18m及以上;施工总荷载15kN/m2及以上;集中线荷载20kN/m及以上。
3)承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700kg以上。
(二)模板、支架和拱架的拆除
(1)模板、支架和拱架拆除应符合下列规定:
1)非承重侧模应在混凝土强度能保证结构棱角不损坏时方可拆除,混凝土强度宜为2.5MPa及以上。
2)芯模和预留孔道内模应在混凝土抗压强度能保证结构表面不发生塌陷和裂缝时,方可拔出。
(2)模板、支架和拱架拆除应遵循先支后拆、后支先拆的原则。支架和拱架应按几个循环卸落,卸落量宜由小渐大。每一循环中,在横向应同时卸落、在纵向应对称均衡卸落。
(3)预应力混凝土结构的侧模应在预应力张拉前拆除;底模应在结构建立预应力后拆除。
2K312013预应力混凝土施工技术
考点1:预应力混凝土配制
(1)预应力混凝土应优先采用硅酸盐水泥、普通硅酸盐水泥.不宜使用矿渣硅酸盐水泥,不得使用火山灰质硅酸盐水泥及粉煤灰硅酸盐水泥。粗骨料应采用碎石,其粒径宜为5~25㎜。
(2)混凝土中的水泥用量不宜大于550kg/m。
(3)混凝土中严禁使用含氯化物的外加剂及引气剂或引气型减水剂。
(4)从各种材料引人混凝土中的氯离子总含量(折合氯化物含量)不宜超过水泥用量的0.06%;超过0.06%时,宜采取掺加阻诱剂、增加保护层厚度、提高混凝土密实度等防锈措施。
考点2:基本规定
(1)预应力筋的张拉控制应力必须符合设计规定。(2)预应力筋采用应力控制方法张拉时,应以伸长值进行校核。实际伸长值与理论伸长值的差值应符合设计要求;设计无规定时,实际伸长值与理论伸长值之差应控制在6%以内。否则应暂停张拉,待査明原因并采取措施后,方可继续张拉。
(3)预应力张拉时,应先调整到初应力(办),该初应力宜为张拉控制应力的
10%~15%,伸长值应从初应力时开始量测。
(4)预应力筋的锚固应在张拉控制应力处于稳定状态下进行,锚固阶段张拉端预应力筋的内缩量,不得大于设计或规范规定。
考点3:先张法预应力施工
(1)张拉台座应具有足够的强度和刚度,其抗倾覆安全系数不得小于1.5,抗滑移安全系数不得小于1.3。张拉横梁应有足够的刚度,受力后的最大挠度不得大于2㎜,锚板受力中心应与预应力筋合力中心一致。(2)预应力筋连同隔离套管应在钢筋骨架完成后一并穿入就位。就位后,严禁使用电弧焊对梁体钢筋及模板进行切割或焊接。隔离套管应堵严。
(3)同时张拉多根预应力筋时,各根预应力筋的初始应力应一致。张拉过程中应使活动横梁与固定横梁始终保持平行。
(4)张拉程序应符合设计要求,设计未规定时,其张拉程序应符合表2K312013-1的规定。
(5)张拉过程中,预应力筋的断丝、断筋数量不得超过表2K312013-2的规定。
(6)放张预应力筋时混凝土强度必须符合设计要求,设计未规定时,不得低于强度设计值的75%。放张顺序应符合设计要求,设计未规定时,应分阶段、对称、交错地放张。放张前,应将限制位移的模板拆除。
考点4:预应力管道安装应符合下列要求
(1)管道应采用定位钢筋牢同地定位于设计位置。(2)金属管道接头应采用套管连接,连接套管宜采用大一个直径型号的同类管道,且应与金,属管道封裹严密。
(3)管道应留压浆孔与溢浆孔;曲线孔道的波峰部位应留排气孔;在最低部位宜留排水孔。
(4)管道安装就位后应立即通孔检查,发现堵塞应及时疏通。管道经检查合格后应及时将其端面封堵,防止杂物进人。
(5)管道安装后,需在其附近进行焊接作业时,必须对管道采取保护措施。
考点5:预应力筋张拉应符合下列要求
(1)混凝土强度应符合设计要求,设计未要求时.不得低于强度设计值的75%。(2)预应力筋张拉端的设置应符合设计要求。当设计未要求时,应符合下列规定:曲线预应力筋或长度大于等于25m的直线预应力筋,宜在两端张拉;长度小于25m的直线预应力筋,可在一端张拉。
当同一截面中有多束一端张拉的预应力筋时,张拉端宜均匀交错的设置在结构的两端。
(3)张拉前应根据设计要求对孔道的摩阻损失进行实测,以便确定张拉控制应力值,并确定预应力筋的理论伸长值。
(4)预应力筋的张拉顺序应符合设计要求;当设计无要求时,可采取分批、分阶段对称张拉(宜先中间,后上、下或两侧)。
考点6:孔道压浆
(1)预应力筋张拉后,应及时进行孔道压浆,多跨连续有连接器的预应力筋孔道,应张拉完一段灌注一段;孔道压浆宜采用水泥浆,水泥浆的强度应符合设计要求,设计无要求时不得低于30MPa。(2)压浆后应从检查孔抽查压浆的密实情况,如有不实,应及时处理。压浆作业,每一工作班应留取不少于3组砂浆试块,标准养护28d,以其抗压强度作为水泥浆质量的评定依据。
(3)压浆过程中及压浆后18h内,结构混凝土的温度不得低于5℃,否则应采取保温措施。当白天气温高于35℃时,压浆宜在夜间进行。
(4)埋设在结构内的锚具,压浆后应及时浇筑封描混凝土。封铺混凝土的强度等级应符合设计要求,不宜低于结构混凝土强度等级的80%,且不低于30MPa。
(5)孔道内的水泥浆强度达到设计规定后方可吊移预制构件;设计未要求时,应不低于砂架设计强度的75%。
2K312014预应力材料的技术要求
考点1:后张预应力筋
每批钢丝、钢绞线、钢筋应由同一牌号、同一规格、同一生产工艺的产品组成。预应力筋进场时,应对其质量证明文件、包装、标志和规格进行检验,并应符合下列规定:
1)钢丝检验每批重量不得大于60t;对每批钢丝逐盘进行外形、尺寸和表面质量检査。从检查合格的钢丝中抽查3盘,在每盘钢丝的任一端取样进行力学性能试验及其他试验。试验结果有一项不合格则该盘钢丝报废,并从同批次未试验过的钢丝盘中取双倍数量的试样进行该不合格项的复验,如仍有一项不合格,应逐盘检验,合格者接收。
2)钢绞线检验每批重量不得大于60t;逐盘检验表面质量和外形尺寸;再从每批钢绞线中任取3盘,并从每盘所选的钢绞线任一端截取一根试样,进行力学性能试验及其他试验。如每批少于3盘,应全数检验。检验结果如有一项不合格时,则不合格盘报废,并再从该批未试验过的钢绞线中取双倍数量的试样进行该不合格项的复验。如仍有一项不合格,则该批钢绞线应实施逐盘检验,合格者接收。
3)精轧螺纹钢筋检验每批重量不得大于60t;对其表面质量应逐根进行外观检查,外观检查合格后每批中任选2根钢筋截取试件进行拉伸试验。试验结果有一项不合格,则取双倍数量的试样重做试验。如仍有一项不合格,则该批钢筋为不合格。
4)预应力筋必须保持清洁。在存放、搬运、施工操作过程中应避免机械损伤和有害的锈蚀。如长时间存放,必须安排定期的外观检查。
存放的仓库应干燥、防潮、通风良好、无腐蚀气体和介质。存放在室外时不得直接堆放在地面上,必须垫高、覆盖、防腐蚀、防雨露,时间不宜超过6个月。
考点2:管道的其他要求
1)在桥梁的某些特殊部位,设计无要求时,可采用符合要求的平滑钢管或高密度聚乙烯管,其管壁厚不得小于2㎜。2)管道的内横截面积至少应是预应力筋净截面积的2.0~2.5倍。不足这一面积时,应通过试验验证其可否进行正常压浆作业。超长钢束的管道也应通过试验确定其面积比。
3)采用胶管抽芯法制孔时,胶管内应插人芯棒或充以压力水,以增加刚度;采用钢管抽芯法时,钢管表面应光滑,焊缝应平顺。抽芯法的抽芯时间应由试验确定,以混凝土抗压强度达到0.4~0.8MPa为宜,抽拔时不应损伤结构混凝土。抽芯后应用通孔器或压气、压水等方法,检查孔道是否有堵塞、残留物或存在与邻孔串通现象,一旦发现应及时处理。
4)预留孔道的尺寸与位置应正确,孔道应平顺,孔道端部的预埋钢锚垫板应垂直于孔道中心线。
5)预留孔道用的管道应采用定位钢筋固定安装,使其能牢固的置于模板内的设计位置,并在浇筑混凝土时不产生位移;定位钢筋的间距,对于钢管不宜大于1m,波纹管不宜大于0.8m,胶管不宜大于0.5m;曲线管道适当加密固定筋。
6)金属管道接头处的连接套管采用大一个直径级别的同类型管道。套管长度为被连接管道内径的5~7倍。管道接头处不应产生角度变化,在浇筑混凝土时不应发生管道转动或位移。管道接头连接处应缠裹紧密,防止水泥桨渗入。
7)管道需设压浆孔,还应在最高点处设排气孔,需要时在最低点设排水孔。
8)管道在模板内安装就位后,应盖好其端部,防止水或其他杂物进人。
9)金属波纹管性能应符合国家现行标准《预应力混凝土用金属波纹管》JG225—2007的规定。
10)预应力原材料必须保持清洁,在存放和运输时应避免损伤、锈蚀和腐蚀。预应力筋和金属管道在室外存放时,时间不宜超过6个月。预应力锚具、夹具和连接器应在仓库内配套保管。
考点3:锚具和连接器-基本要求
(1)后张预应力锚具和连接器按照锚固方式不同,可分为夹片式(单孔和多孔夹片锚具)、支承式(镦头锚具、螺母锚具)、握裹式(挤压锚具、压花锚具)和组合式热铸锚具、冷铸锚具)。
(2)预应力锚具、夹具和连接器应具有可靠的锚固性能、足够的承载能力和良好的适用性,并应符合现行国家标准《预应力筋用锚具、夹具和连接器》GB/T14370-2015和《预应力筋用锚具、夹具和连接器应用技术规程》JGJ85-2010的规定。
(3)适用于高强度预应力筋的锚具(或连接器),也可以用于较低强度的预应力筋。仅能适用于低强度预应力筋的锚具(或连接器),不得用于高强度预应力筋。
(4)锚具应满足分级张拉、补张拉和放松预应力的要求。锚固多根预应力筋的锚具,除应有整束张拉的性能外,还宜具有单根张拉的可能性。
(5)用于后张法的连接器,必须符合锚具的性能要求。
(6)当锚具下的锚垫板要求采用喇叭管时,喇叭管宜选用钢制或铸铁产品。锚垫板应设置足够的螺旋钢筋或网状分布钢筋。
(7)锚垫板与预应力筋(或孔道)在锚固区及其附近应相互垂直。后张构件锚垫板上宜设灌浆孔。
考点4:锚具和连接器-验收规定
(1)锚具、夹具及连接器进场验收时?应按出厂合格证和质量证明书核查其锚固性能类别、型号、规格、数量,确认无误后进行外观检查、硬度检验和静载锚固性能试验。
(2)验收应分批进行,批次划分时,同一种材料和同一生产工艺条件下生产的产品可列为同一批量。锚具、夹片应以不超过1000套为一个验收批。连接器的每个验收批不宜超过500套。
1)外观检查:
从每批锚具中抽取10%且不少于10套,进行外观质量和外形尺寸检查。所抽取全部样品表面均不得有裂纹,尺寸偏差不能超过产品标准及设计图纸规定的尺寸允许偏差。当有一套不合格时,另取双倍数量的锚具重做检查,如仍有一套不符合要求时,则逐套检査,合格者方可使用。
2)硬度检验:
从每批锚具中抽取5%且不少于5套进行硬度检验。对硬度有要求的零件做硬度试验,对多孔夹片式锚具的夹片,每套至少抽取5片,每个零件测试3点。其硬度应在产品设计要求范围内。有一个零件不合格时,则应另取双倍数量的零件重做检验,仍有一件不合格时,则应对该批产品逐个检查,合格者方可使用。
(3)静载锚固性能试验:对大桥、特大桥等重要工程,当质量证明书不齐全、不正确或质量有疑点时,在通过外观和硬度检验的同批中抽取6套锚具(夹片或连接器),组成3个预应力筋锚具组装件,由国家或省级质量技术监督部门授权的专业质量检测机构进行静载锚固性能试验。如有一个试件不符合要求时,则应另取双倍数量的锚具(夹具或连接器)重做试验,如仍有一个试件不符合要求时,则该批产品视为不合格品。
对用于中小桥梁的锚具(夹片或连接器)进场验收,其静载锚固性能可由锚具生产厂提供试验报告。
(2)现行国家标准《混凝土强度检验评定标准》GB/T5010-2010中规定了评定混凝土强度的方法,包括方差已知统计方法、方差未知统计方法以及非统计方法三种。工程中可根据具体条件选用,但应优先选用统计方法。
(3)对C60及其以上的高强度混凝土,当混凝土方量较少时,宜留取不少于10组的试件,采用方差未知的统计方法评定混凝土强度。
(2)配制高强混凝土的矿物掺合料可选用优质粉煤灰、磨细矿渣粉、硅粉和磨细天然沸石粉。
(3)常用的外加剂有减水剂、早强剂、缓凝剂、引气剂、防冻剂、膨胀剂、防水剂、混凝土泵送剂、喷射混凝土用的速凝剂等。
(2)试验室配合比设计阶段,根据施工条件的差异和变化,材料质量的可能波动调整配合比。
(3)基准配合比设计阶段,根据强度验证原理和密度修正方法,确定每立方米混凝土的材料用量。
(4)施工配合比设计阶段,根据实测砂石含水率进行配合比调整,提出施工配合比。
2K312015混凝土强度及配合比要求
考点1:混凝土的抗压强度
(1)在进行混凝土强度试配和质量评定时,混凝土的抗压强度应以边长为150㎜的立方体标准试件测定。试件以同龄期者3块为一组,并以同等条件制作和养护。(2)现行国家标准《混凝土强度检验评定标准》GB/T5010-2010中规定了评定混凝土强度的方法,包括方差已知统计方法、方差未知统计方法以及非统计方法三种。工程中可根据具体条件选用,但应优先选用统计方法。
(3)对C60及其以上的高强度混凝土,当混凝土方量较少时,宜留取不少于10组的试件,采用方差未知的统计方法评定混凝土强度。
考点2:混凝土原材料
(1)混凝土原材料包括水泥、粗细骨料、矿物掺合料、外加剂和水。对预拌混凝土的生产、运输等环节应执行现行国家标准《预拌混凝土》GB/T11902-2012。配制混凝土用的水泥等各种原材料,其质量应分别符合相应标准。(2)配制高强混凝土的矿物掺合料可选用优质粉煤灰、磨细矿渣粉、硅粉和磨细天然沸石粉。
(3)常用的外加剂有减水剂、早强剂、缓凝剂、引气剂、防冻剂、膨胀剂、防水剂、混凝土泵送剂、喷射混凝土用的速凝剂等。
考点3:混凝土配合比设计步骤
(1)初步配合比设计阶段,根据配制强度和设计强度相互间关系,用水胶比计算方法,水量、砂率查表方法以及砂石材料计算方法等确定计算初步配合比。(2)试验室配合比设计阶段,根据施工条件的差异和变化,材料质量的可能波动调整配合比。
(3)基准配合比设计阶段,根据强度验证原理和密度修正方法,确定每立方米混凝土的材料用量。
(4)施工配合比设计阶段,根据实测砂石含水率进行配合比调整,提出施工配合比。
2K312021各类围堰施工要求
考点1:围堰施工的一般规定
(1)围堰高度应高出施工期间可能出现的最高水位(包括浪高)0.5~0.7m。
(2)围堰外形一般有圆形、圆端形(上、下游为半圆形,中间为矩形)、矩形、带三角的矩形等。围堰外形直接影响堰体的受力情况,必须考虑堰体结构的承载力和稳定性。围堰外形还应考虑水域的水深,以及因围堰施工压缩河流断面后,流速增大引起水流对围堰、河床的集中冲刷和对航道、导流的影响。
(3)堰内平面尺寸应满足基础施工的需要。
(4)围堰要求防水严密,减少渗漏。
(5)堰体外坡面有受冲刷危险时,应在外坡面设置防冲刷设施。
考点2:各类围堰适用范围

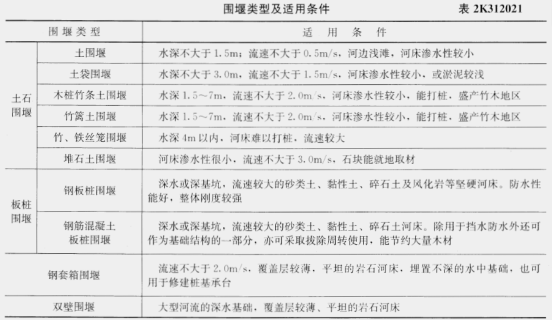

各类围堰适用范围见表2K312021:

(3)筑堰前,堰底河床的处理、内坡脚与基坑的距离、堰顶宽度与土围堰要求相同。
(2)钢板桩的机械性能和尺寸应符合规定要求。
(3)施打钢板粧前,应在围堰上下游及两岸设测量观测点,控制围堰长、短边方向的施打定位。施打时,必须备有导向设备,以保证钢板桩的正确位置。
(4)施打前,应对钢板桩的锁口用止水材料捻缝,以防漏水。
(5)施打顺序一般从上游向下游合龙。
(6)钢板桩可用捶击、振动、射水等方法下沉,但在黏土中不宜使用射水下沉办法。
(7)经过整修或焊接后的钢板桩应用同类型的钢板桩进行锁口试验、检查。接长的钢板桩,其相邻两钢板桩的接头位置应上下错开。
(8)打桩过程中,应随时检查桩的位置是否正确、桩身是否垂直,否则应立即纠正或拔出重打。
(2)沉桩前必须处理地上(下)障碍物,平整场地,且应满足沉桩所需的地面承载力。
(3)应根据现场环境状况采取降噪声措施;城区、居民区等人员密集的场所不应进行沉桩施工。
(4)对地质复杂的大桥、特大桥,为检验桩的承载能力和确定沉桩工艺应进行试桩。
(5)贯人度应通过试粧或做沉粧试验后会同监理及设计单位研究确定。
(6)用于地下水有侵蚀性的地区或腐蚀性土层的钢桩应按照设计要求做好防腐处理。
(2)沉桩时,桩帽或送桩帽与桩周围间隙应为5~10㎜;桩锤、桩帽或送粧帽应和桩身在同一中心线上;桩身垂直度偏差不得超过0.5%。
(3)沉粧顺序:对于密集桩群,自中间向两个方向或四周对称施打;根据基础的设计高程,宜先深后浅;根据桩的规格,宜先大后小,先长后短。
(4)施工中若锤击有困难时,可在管内助沉。

考点3:土围堰施工要求
(1)筑堰材料宜用黏性土、粉质黏土或砂质黏土。填出水面之后应进行夯实。填土应自上游开始至下游合龙。
(2)筑堰前,必须将围堰外河床上的杂物、石块及树根等清除干净。
(3)堰顶宽度可为1~2m,机械挖基时不宜小于3m;堰外边坡迎水一侧坡度宜为1:2~1:3,背水一侧可在1:2之内。堰内边坡宜为1:1~1:1.5;内坡脚与基坑的距离不得小于1m。
考点4:土袋围堰施工要求
(1)围堰两侧用草袋、麻袋、玻璃纤维袋或无纺布袋装土堆码。袋中宜装填不渗水的黏性土,装土量为土袋容量的1/2~2/3,袋口应缝合,堰外边坡为1:0.5~1:1,堰内边坡为1:0.2~1:0.5;围堰中心部分可填筑黏土及黏性土芯墙。
(2)堆码土袋,应自上游开始至下游合龙。上下层和内外层的土袋均应相互错缝,尽量堆码密实、平稳。(3)筑堰前,堰底河床的处理、内坡脚与基坑的距离、堰顶宽度与土围堰要求相同。
考点5:钢板桩围堰施工要求
(1)有大漂石及坚硬岩石的河床不宜使用钢板桩围堰。(2)钢板桩的机械性能和尺寸应符合规定要求。
(3)施打钢板粧前,应在围堰上下游及两岸设测量观测点,控制围堰长、短边方向的施打定位。施打时,必须备有导向设备,以保证钢板桩的正确位置。
(4)施打前,应对钢板桩的锁口用止水材料捻缝,以防漏水。
(5)施打顺序一般从上游向下游合龙。
(6)钢板桩可用捶击、振动、射水等方法下沉,但在黏土中不宜使用射水下沉办法。
(7)经过整修或焊接后的钢板桩应用同类型的钢板桩进行锁口试验、检查。接长的钢板桩,其相邻两钢板桩的接头位置应上下错开。
(8)打桩过程中,应随时检查桩的位置是否正确、桩身是否垂直,否则应立即纠正或拔出重打。
2K312022桩基础施工方法与设备选择
考点1:沉人桩基础-准备工作
(1)沉桩前应掌握工程地质钻探资料、水文资料和打粧资料。(2)沉桩前必须处理地上(下)障碍物,平整场地,且应满足沉桩所需的地面承载力。
(3)应根据现场环境状况采取降噪声措施;城区、居民区等人员密集的场所不应进行沉桩施工。
(4)对地质复杂的大桥、特大桥,为检验桩的承载能力和确定沉桩工艺应进行试桩。
(5)贯人度应通过试粧或做沉粧试验后会同监理及设计单位研究确定。
(6)用于地下水有侵蚀性的地区或腐蚀性土层的钢桩应按照设计要求做好防腐处理。
考点2:沉人桩基础-施工技术要点
(1)预制粧的接桩可采用焊接、法兰连接或机械连接,接桩材料工艺应符合规范要求。(2)沉桩时,桩帽或送桩帽与桩周围间隙应为5~10㎜;桩锤、桩帽或送粧帽应和桩身在同一中心线上;桩身垂直度偏差不得超过0.5%。
(3)沉粧顺序:对于密集桩群,自中间向两个方向或四周对称施打;根据基础的设计高程,宜先深后浅;根据桩的规格,宜先大后小,先长后短。
(4)施工中若锤击有困难时,可在管内助沉。
(5)终止锤击的控制应以控制桩端设计高程为主,贯人度为辅。
(6)沉桩过程中应加强邻近建筑物、地下管线等的观测、监护。
考点3:沉人桩基础-沉桩方式及设备选择
(1)锤击沉桩宜用于砂类土、黏性土。桩锤的选用应根据地质条件、桩型、桩的密集程度、单桩竖向承载力及现有施工条件等因素确定。
(2)振动沉桩宜用于锤击沉桩效果较差的密实的黏性土、砾石、风化岩。
(3)在密实的砂土、碎石土、砂砾的土层中用锤击法、振动沉粧法有困难时,可采用射水作为辅助手段进行沉桩施工。在黏性土中应慎用射水沉桩;在重要建筑物附近不宜采用射水沉桩。
(4)静力压桩宜用于软黏土(标准贯人度N<20)、淤泥质土。
(5)钻孔埋桩宜用于黏土、砂土、碎石土,且河床覆土较厚的情况。
考点4:成孔方式与设备选择

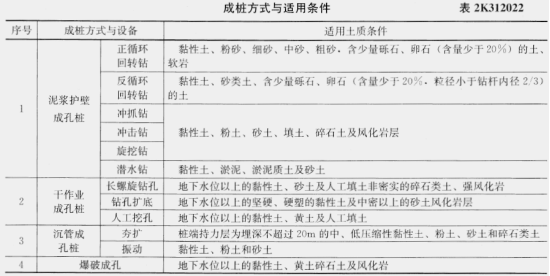

依据成桩方式可分为泥浆护壁成孔、干作业成孔、护筒(沉管)灌注桩及爆破成孔,施工机具类型及土质适用条件可参考表2K312022:


考点5:泥浆护壁成孔
1.泥浆制备
(1)泥浆制备根据施工机械、工艺及穿越土层情况进行配合比设计,宜选用高塑性黏土或膨润土。
(2)泥浆护壁施工期间护筒内的泥浆面应高出地下水位1.0m以上,在清孔过程中应不断置换泥浆,直至灌注水下混凝土。
(3)灌注混凝土前,清孔后的泥浆相对密度应小于1.10;含砂率不得大于2%;黏度不得大于20Pa•s。
(4)现场应设置泥浆池和泥浆收集设施,废弃的泥浆、渣应进行处理,不得污染环境。
2.正、反循环钻孔
(1)泥浆护壁成孔时根据泥浆补给情况控制钻进速度,保持钻机稳定。
(2)钻进过程中如发生斜孔、塌孔和护筒周围冒浆、失稳等现象时,应先停钻,待采取相应措施后再进行钻进。
(3)钻孔达到设计深度,灌注混凝土之前,孔底沉渣厚度应符合设计要求。设计未要求时端承型桩的沉渣厚度不应大于100㎜;摩擦型粧的沉渣厚度不应大于300㎜。
3.冲击钻成孔
(1)冲击钻开孔时,应低锤密击,反复冲击造壁,保持孔内泥浆面稳定。
(2)应采取有效的技术措施防止扰动孔壁、塌孔、扩孔、卡钻和掉钻及泥浆流失等事故。
(3)每钻进4~5m应验孔一次,在更换钻头前或容易缩孔处,均应验孔并应做记录。
(4)排渣过程中应及时补给泥浆。
(5)冲孔中遇到斜孔、梅花孔、塌孔等情况时,应采取措施后方可继续施工。
(6)稳定性差的孔壁应采用泥浆循环或抽渣筒排渣,清孔后灌注混凝土之前的泥浆指标应符合要求。
4.旋挖成孔
(1)旋挖钻成孔灌注桩应根据不同的地层情况及地下水位埋深,采用木同的成孔工艺。
(2)泥浆制备的能力应大于钻孔时的泥浆需求量,每台套钻机的泥浆储备量不少于单桩体积。
(3)成孔前和每次提出钻斗时,应检查钻斗和钻杆连接销子、钻斗门连接销子以及钢丝绳的状况,并应清除钻斗上的渣土。
(4)旋挖钻机成孔应采用跳挖方式,并根据钻进速度同步补充泥浆,保持所需的泥浆面高度不变。
(5)孔底沉渣厚度控制指标符合要求。
考点6:干作业成孔
1.长螺旋钻孔
(1)钻机定位后,应进行复检,钻头与桩位点偏差不得大于20㎜,开孔时下钻速度应缓慢;钻进过程中,不宜反转或提升钻杆。
(2)在钻进过程中遇到卡钻、钻机摇晃、偏斜或发生异常声响时,应立即停钻,查明原因,采取相应措施后方可继续作业。
(3)钻至设计高程后,应先泵入混凝土并停顿10~20s,再缓慢提升钻杆。提钻速度应根据土层情况确定,并保证管内有一定高度的混凝土。
(4)混凝土压灌结束后?应立即将钢筋笼插至设计深度,并及时清除钻杆及泵(软)管内的残留混凝土。
2.钻孔扩底
(1)钻杆应保持垂直稳固,位置准确,肪止因钻杆晃动引起扩大孔径。
(2)钻孔扩底桩施工扩底孔部分虚土厚度应符合设计要求。
(3)灌注混凝土时,第一次应灌到扩底部位的顶面,随即振捣密实;灌注桩顶以下5m范围内混凝土时,应随灌注随振动,每次灌注高度不大于1.5m。
3.人工挖孔
(1)人工挖孔桩必须在保证施工安全前提下选用。
(2)挖孔桩截面一般为圆形,也有方形桩;孔径1200~2000㎜,最大可达3500㎜;挖孔深度不宜超过25m。
(3)采用混凝土或钢筋混凝土支护孔壁技术,护壁的厚度、拉接钢筋、配筋、混凝土强度等级均应符合设计要求;井圈中心线与设计轴线的偏差不得大于20㎜;上下节护壁混凝土的搭接长度不得小于50㎜;每节护壁必须保证振捣密实,并应当日施工完毕;应根据土层渗水情况使用速凝剂;模板拆除应在混凝土强度大于2.5MPa后进行。
(4)挖孔达到设计深度后,应进行孔底处理。必须做到孔底表面无松渣、泥、沉淀土。
(2)吊放钢筋笼人孔时,不得碰撞孔壁,就位后应采取加固措施固定钢筋笼的位置。
(3)沉管灌注桩钢筋笼内径应比套管内径小60~80㎜,用导管灌注水下混凝土的桩钢筋笼内径应比导管连接处的外径大100㎜以上。
(4)灌注桩采用的水下灌注混凝土宜采用预拌混凝土,其骨料粒径不宜大于40㎜。
(5)灌注桩各工序应连续施工,钢筋笼放人泥浆后4h内必须浇筑混凝土。
(6)桩顶混凝土浇筑完成后应高出设计高程0.5~1m,确保桩头浮浆层凿除后桩基面混凝土达到设计强度。
(7)当气温低于0℃以下时,浇筑混凝土应采取保温措施,浇筑时混凝土的温度不得低于5℃。当气温高于30℃时,应根据具体情况对混凝土采取缓凝措施。
(8)灌注桩的实际浇筑混凝土量不得小于计算体积;套管成孔的灌注桩任何一段平均直径与设计直径的比值不得小于1.0。
(2)混凝土配合比应通过试验确定,须具备良好的和易性,坍落度宜为180~220㎜。
(3)导管应符合下列要求:
1)导管内壁应光滑圆顺,直径宜为20~30cm,节长宜为2m。
2)导管不得漏水,使用前应试拼、试压,试压的压力宜为孔底静水压力的1.5倍。
3)导管轴线偏差不宜超过孔深的0.5%,且不宜大于10cm。
4)导管采用法兰盘接头宜加锥形活套;采用螺旋丝扣接头时必须有防止松脱装置。
(4)使用的隔水球应有良好的隔水性能,并应保证顺利排出。
(5)开始灌注混凝土时,导管底部至孔底的距离宜为300~500㎜;导管首次埋入混凝土灌注面以下不应少于1m;正常灌注时导管埋入混凝土深度宜为2~6m。
(6)灌注水下混凝土必须连续施工,并应控制提拔导管速度,严禁将导管提出混凝土灌注面。灌注过程中的故障应记录备案。
(7)场地为浅水时宜采用筑岛法施工,筑岛面积应按钻孔方法、机具大小而定。岛的高度应高出最高施工水位0.5~1.0m。
(8)场地为深水或淤泥层较厚时,可采用固定式平台或浮式平台。平台须稳固牢靠,能承受施工时的静载和动载,并要考虑施工机械的进出安全。
(2)墩台混凝土宜水平分层浇筑,每层高度宜为1.5~2m。
(3)墩台混凝土分块浇筑时,接缝应与墩台水平截面尺寸较小的一边平行,邻层分块接缝应错开,接缝宜做成企口形。分块数量,墩台水平截面积在200m2内不得超过2块;在300m2以内不得超过3块。每块面积不得小于50m2。
(4)明挖基础上灌筑墩、台第一层混凝土时,要防止水分被基础吸收或基顶水分渗人混凝土而降低强度。
(5)大体积混凝土浇筑及质量控制。
(2)墩台柱与承台基础接触面应凿毛处理,清除钢筋污、锈。浇筑墩台柱混凝土时,应铺同配合比的水泥砂浆一层。墩台柱的混凝土宜一次连续浇筑完成。
(3)柱身高度内有系梁连接时,系梁应与柱同步浇筑。V形墩柱混凝土应对称浇筑。
(4)采用预制混凝土管做柱身外模时,预制管安装应符合下列要求:
1)基础面宜采用凹槽接头,凹槽深度不得小于50㎜。
2)上下管节安装就位后,应采用四根竖向方木对称设置在管柱四周并绑扎牢固,防止撞击错位。
3)混凝土管柱外模应设斜撑,保证浇筑时的稳定。
4)管节接缝应采用水泥砂浆等材料密封。
(5)墩柱滑模浇筑应选用低流动度的或半干硬性的混凝土拌合料,分层分段对称浇筑,并应同时浇完一层;各段的浇筑应到距模板上缘100~150㎜处为止。
(6)钢管混凝土墩柱应采用微膨胀混凝土,一次连续浇筑完成。钢管的焊制与防腐应符合设计要求或相关规范规定。
(2)钻孔扩底桩施工扩底孔部分虚土厚度应符合设计要求。
(3)灌注混凝土时,第一次应灌到扩底部位的顶面,随即振捣密实;灌注桩顶以下5m范围内混凝土时,应随灌注随振动,每次灌注高度不大于1.5m。
3.人工挖孔
(1)人工挖孔桩必须在保证施工安全前提下选用。
(2)挖孔桩截面一般为圆形,也有方形桩;孔径1200~2000㎜,最大可达3500㎜;挖孔深度不宜超过25m。
(3)采用混凝土或钢筋混凝土支护孔壁技术,护壁的厚度、拉接钢筋、配筋、混凝土强度等级均应符合设计要求;井圈中心线与设计轴线的偏差不得大于20㎜;上下节护壁混凝土的搭接长度不得小于50㎜;每节护壁必须保证振捣密实,并应当日施工完毕;应根据土层渗水情况使用速凝剂;模板拆除应在混凝土强度大于2.5MPa后进行。
(4)挖孔达到设计深度后,应进行孔底处理。必须做到孔底表面无松渣、泥、沉淀土。
考点7:钢筋笼与灌注混凝土施工要点
(1)钢筋笼加工应符合设计要求。钢筋笼制作、运输和吊装过程中应采取适当的加固措施,防止变形。(2)吊放钢筋笼人孔时,不得碰撞孔壁,就位后应采取加固措施固定钢筋笼的位置。
(3)沉管灌注桩钢筋笼内径应比套管内径小60~80㎜,用导管灌注水下混凝土的桩钢筋笼内径应比导管连接处的外径大100㎜以上。
(4)灌注桩采用的水下灌注混凝土宜采用预拌混凝土,其骨料粒径不宜大于40㎜。
(5)灌注桩各工序应连续施工,钢筋笼放人泥浆后4h内必须浇筑混凝土。
(6)桩顶混凝土浇筑完成后应高出设计高程0.5~1m,确保桩头浮浆层凿除后桩基面混凝土达到设计强度。
(7)当气温低于0℃以下时,浇筑混凝土应采取保温措施,浇筑时混凝土的温度不得低于5℃。当气温高于30℃时,应根据具体情况对混凝土采取缓凝措施。
(8)灌注桩的实际浇筑混凝土量不得小于计算体积;套管成孔的灌注桩任何一段平均直径与设计直径的比值不得小于1.0。
考点8:水下混凝土灌注
(1)桩孔检验合格,吊装钢筋笼完毕后,安置导管浇筑混凝土。(2)混凝土配合比应通过试验确定,须具备良好的和易性,坍落度宜为180~220㎜。
(3)导管应符合下列要求:
1)导管内壁应光滑圆顺,直径宜为20~30cm,节长宜为2m。
2)导管不得漏水,使用前应试拼、试压,试压的压力宜为孔底静水压力的1.5倍。
3)导管轴线偏差不宜超过孔深的0.5%,且不宜大于10cm。
4)导管采用法兰盘接头宜加锥形活套;采用螺旋丝扣接头时必须有防止松脱装置。
(4)使用的隔水球应有良好的隔水性能,并应保证顺利排出。
(5)开始灌注混凝土时,导管底部至孔底的距离宜为300~500㎜;导管首次埋入混凝土灌注面以下不应少于1m;正常灌注时导管埋入混凝土深度宜为2~6m。
(6)灌注水下混凝土必须连续施工,并应控制提拔导管速度,严禁将导管提出混凝土灌注面。灌注过程中的故障应记录备案。
(7)场地为浅水时宜采用筑岛法施工,筑岛面积应按钻孔方法、机具大小而定。岛的高度应高出最高施工水位0.5~1.0m。
(8)场地为深水或淤泥层较厚时,可采用固定式平台或浮式平台。平台须稳固牢靠,能承受施工时的静载和动载,并要考虑施工机械的进出安全。
2K312023承台、桥台、墩柱、盖梁施工技术
考点1:重力式混凝土墩、台施工
(1)墩台混凝土浇筑前应对基础混凝土顶面做凿毛处理,并清除锚筋污、锈。(2)墩台混凝土宜水平分层浇筑,每层高度宜为1.5~2m。
(3)墩台混凝土分块浇筑时,接缝应与墩台水平截面尺寸较小的一边平行,邻层分块接缝应错开,接缝宜做成企口形。分块数量,墩台水平截面积在200m2内不得超过2块;在300m2以内不得超过3块。每块面积不得小于50m2。
(4)明挖基础上灌筑墩、台第一层混凝土时,要防止水分被基础吸收或基顶水分渗人混凝土而降低强度。
(5)大体积混凝土浇筑及质量控制。
考点2:柱式墩台施工
(1)模板、支架除应满足强度、刚度外,稳定计算中应考虑风力影响。(2)墩台柱与承台基础接触面应凿毛处理,清除钢筋污、锈。浇筑墩台柱混凝土时,应铺同配合比的水泥砂浆一层。墩台柱的混凝土宜一次连续浇筑完成。
(3)柱身高度内有系梁连接时,系梁应与柱同步浇筑。V形墩柱混凝土应对称浇筑。
(4)采用预制混凝土管做柱身外模时,预制管安装应符合下列要求:
1)基础面宜采用凹槽接头,凹槽深度不得小于50㎜。
2)上下管节安装就位后,应采用四根竖向方木对称设置在管柱四周并绑扎牢固,防止撞击错位。
3)混凝土管柱外模应设斜撑,保证浇筑时的稳定。
4)管节接缝应采用水泥砂浆等材料密封。
(5)墩柱滑模浇筑应选用低流动度的或半干硬性的混凝土拌合料,分层分段对称浇筑,并应同时浇完一层;各段的浇筑应到距模板上缘100~150㎜处为止。
(6)钢管混凝土墩柱应采用微膨胀混凝土,一次连续浇筑完成。钢管的焊制与防腐应符合设计要求或相关规范规定。
2K312031装配式梁(板)施工技术
考点1:预制构件与支承结构
(1)安装构件前必须检查构件外形及其预埋件尺寸和位置,其偏差不应超过设计或规范允许值。
(2)装配式桥梁构件在脱底模、移运、堆放和吊装就位时,混凝土的强度不应低于设计要求的吊装强度,一般不应低于设计强度的75%;预应力混凝土构件吊装时,其孔道水泥浆的强度不应低于构件设计要求,如设计无要求时,一般不低于30MPa,吊装前应验收合格。
(3)安装构件前,支承结构(墩台、盖梁等)的强度应符合设计要求,支承结构和预埋件的尺寸、高程及平面位置应符合设计要求且验收合格;桥梁支座的安装质量应符合要求,其规格、位置及高程应准确无误;墩台、盖梁、支座顶面清扫干净。
考点2:吊运要求
(1)构件移运、吊装时的吊点位置应按设计规定或根据计算决定。
(2)吊装时构件的吊环应顺直,吊绳与起吊构件的交角小于60°时,应设置吊架或吊装扁担,尽量使吊环垂直受力。
(3)构件移运、停放的支承位置应与吊点位置一致,并应支承稳固;在顶起构件时应随时置好保险垛。
(4)吊移板式构件时,不得吊错板梁的上、下面,防止折断。
2K312032现浇预应力(钢筋)混凝土连续梁施工技术
考点1:支(模)架法
(一)支架法现浇预应力混凝土连续梁
(1)支架的地基承载力应符合要求,必要时,应采取加固处理或其他措施。
(2)应有简便可行的落架拆模措施。
(3)各种支架和模板安装后,宜采取预压方法消除拼装间隙和地基沉降等非弹性变形。
(4)安装支架时,应根据梁体和支架的弹性、非弹性变形,设置预拱度。
(5)支架底部应有良好的排水措施,不得被水浸泡。
(6)浇筑混凝土时应采取防止支架不均勻下沉的措施。
(二)移动模架上浇筑预应力混凝土连续梁
(1)支架长度必须满足施工要求。
(2)支架应利用专用设备组装,在施工时能确保质量和安全。
(3)浇筑分段工作缝,必须设在弯矩零点附近。
(4)箱梁内、外模板在滑动就位时,模板平面尺寸、高程、预拱度的误差必须控制在容许范围内。
(5)混凝土内预应力筋管道、钢筋、预埋件设置应符合规范规定和设计要求。
考点2:悬臂浇筑法
悬臂浇筑的主要设备是一对能行走的挂篮。挂篮在已经张拉铺同并与墩身连成整体的梁段上移动。绑扎钢筋、立模、浇筑混凝土、施加预应力都在其上进行。完成本段施工后,挂篮对称向前各移动一节段,进行下一梁段施工,循序渐进,直至悬臂梁段浇筑完成。
考点3:挂篮设计与组装
(1)挂篮结构主要设计参数应符合下列规定:
1)挂篮质量与梁段混凝土的质量比值控制在0.3~0.5,特殊情况下不得超过0.7。
2)允许最大变形(包括吊带变形的总和)为20㎜。
3)施工、行走时的抗倾覆安全系数不得小于2。
4)自锚固系统的安全系数不得小于2。
5)斜拉水平限位系统和上水平限位安全系数不得小于2。
(2)挂篮组装后,应全面检査安装质量,并应按设计荷载做载重试验,以消除非弹性变形。
考点4:浇筑段落
悬浇梁体一般应分四大部分浇筑:
(1)墩顶梁段(0号块)。
(2)墩顶梁段(0号块)两侧对称悬浇梁段。
(3)边孔支架现浇梁段。
(4)主梁跨中合龙段。
考点5:悬浇顺序及要求
(1)在墩顶托架或膺架上浇筑0号段并实施墩梁临时固结。
(2)在0号块段上安装悬臂挂篮,向两侧依次对称分段浇筑主梁至合龙前段。
(3)在支架上浇筑边跨主梁合龙段。
(4)最后浇筑中跨合龙段形成连续梁体系。
托架、膺架应经过设计,计算其弹性及非弹性变形。
在梁段混凝土浇筑前,应对挂篮(托架或膺架)、模板、预应力筋管道、钢筋、预埋件,混凝土材料、配合比、机械设备、混凝土接缝处理等情况进行全面检查,经有关方签认后方准浇筑。
悬臂浇筑混凝土时,宜从悬臂前端开始,最后与前段混凝土连接。
桥墩两侧梁段悬臂施工应对称、平衡,平衡偏差不得大于设计要求。
考点6:张拉及合龙
(1)预应力混凝土连续梁悬臂浇筑施工中,顶板、腹板纵向预应力筋的张拉顺序一般为上下、左右对称张拉,设计有要求时按设计要求施做。
(2)预应力混凝土连续梁合龙顺序一般是先边跨、后次跨、再中跨。
(3)连续梁(T构)的合龙、体系转换和支座反力调整应符合下列规定:
1)合龙段的长度宜为2m。
2)合龙前应观测气温变化与梁端高程及悬臂端间距的关系。
3)合龙前应按设计规定,将两悬臂端合龙口予以临时连接,并将合龙跨一侧墩的临时锚固放松或改成活动支座。
4)合龙前,在两端悬臂预加压重,并于浇筑混凝土过程中逐步撤除,以使悬臂端挠度保持稳定。
5)合龙宜在一天中气温最低时进行。
6)合龙段的混凝土强度宜提高一级,以尽早施加预应力。
7)连续梁的梁跨体系转换,应在合龙段及全部纵向连续预应力筋张拉、压浆完成,并解除各墩临时固结后进行。
8)梁跨体系转换时,支座反力的调整应以高程控制为主,反力作为校核。
考点7:高程控制
预应力混凝土连续梁,悬臂浇筑段前端底板和桥面高程的确定是连续梁施工的关键问题之一,确定悬臂浇筑段前段高程时应考虑:
(1)挂篮前端的垂直变形值。
(2)预拱度设置。
(3)施工中已浇段的实际高程。
(4)温度影响。
因此,施工过程中的监测项目为前三项;必要时结构物的变形值、应力也应进行监测,保证结构的强度和稳定。
2K312041管涵施工技术
考点1:拱形涵、盖板涵施工技术要点
(1)与路基(土方)同步施工的拱形涵、盖板涵可分为预制拼装钢筋混凝土结构、现场浇筑钢筋混凝土结构和砌筑墙体、预制或现浇钢筋混凝土混合结构等结构形式。
(2)依据道路施工流程可采取整幅施工或分幅施工。分幅施工时,临时道路宽度应满足现况交通的要求,且边坡稳定。需支护时.应在施工前对支护结构进行施工设计。
(3)挖方区的涵洞基槽开挖应符合设计要求,且边坡稳定;填方区的涵洞应在填土至涵洞基底高程后,及时进行结构施工。
(4)遇有地下水时,应先将地下水降至基底以下500㎜方可施工,且降水应连续进行直至工程完成到地下水位500㎜以上且具有抗浮及防渗漏能力后方可停止降水。
(5)涵洞地基承载力必须符合设计要求,并应经检验确认合格。
(6)拱圈和拱上端墙应由两侧向中间同时、对称施工。
(7)涵洞两侧的回填土,应在主结构防水层的保护层完成,且保护层砌筑砂架强度达到3MPa后方可进行。回填时,两侧应对称进行,高差不宜超过300㎜。
(8)伸缩缝、沉降缝止水带安装应位置准确、牢固,缝宽及填缝材料应符合要求。
(9)为涵洞服务的地下管线,应与主体结构同步配合进行。
2K312042箱涵顶进施工技术
考点1:工艺流程
现场调查→工程降水→工作坑开挖→后背制作→滑板制作→铺设润滑隔离层→箱涵制作→顶进设备安装→既有线加固→箱涵试顶→吃土顶进→监控量测→箱体就位→拆除加固设施→拆除后背及顶进设备→工作坑恢复。
考点2:箱涵顶进前检査工作
(1)箱涵主体结构混凝土强度必须达到设计强度,防水层及保护层按设计完成。
(2)顶进作业面包括路基下地下水位已降至基底下500㎜以下,并宜避开雨期施工,若在雨期施工,必须做好防洪及防雨排水工作。
(3)后背施工、线路加固达到施工方案要求;顶进设备及施工机械符合要求。
(4)顶进设备液压系统安装及预顶试验结果符合要求。
(5)工作坑内与顶进无关人员、材料、物品及设施撤出现场。
(6)所穿越的线路管理部门的配合人员、抢修设备、通信器材准备完毕。
考点3:箱涵顶进启动
(1)启动时,现场必须有主管施工技术人员专人统一指挥。
(2)液压泵站应空转一段时间,检查系统、电源、仪表无异常情况后试顶。
(3)液压千斤顶顶紧后(顶力在0.1倍结构自重),应暂停加压,检查顶进设备、后背和各部位,无异常时可分级加压试顶。
(4)每当油压升高5~10MPa时,需停泵观察,应严密监控顶镐、顶柱、后背、滑板、箱涵结构等部位的变形情况,如发现异常情况,立即停止顶进;找出原因采取措施解决后方可重新加压顶进。
(5)当顶力达到0.8倍结构自重时箱涵未启动,应立即停止顶进;找出原因采取措施解决后方可重新加压顶进。
(6)箱涵启动后,应立即检查后背、工作坑周围土体稳定情况,无异常情况,方可继续顶进。
考点4:顶进挖土
(1)根据桥涵的净空尺寸、土质情况,可采取人工挖土或机械挖土。一般宜选用小型反铲挖土机按设计坡度开挖,每次开挖进尺0.4~0.8m,并配装载机或直接用挖掘机装汽车出土。顶板切土,侧墙刃脚切土及底板前清土须由人工配合。挖土顶进应三班连续作业,不得间断。
(2)两侧应欠挖50㎜,钢刃脚切土顶进。当属斜交涵时,前端锐角一侧清土困难应优先开挖。如设有中刃脚时应紧切土前进,使上下两层隔开,不得挖通漏天,平台上不得积存土壤。
(3)列车通过时严禁继续挖土.人员应撤离开挖面。当挖土或顶进过程中发生塌方,影响行车安全时,应迅速组织抢修加固,作出有效防护。
(4)挖土工作应与观测人员密切配合,随时根据桥涵顶进轴线和高程偏差,采取纠偏措施。
考点5:顶进作业
(1)每次顶进应检查液压系统、顶柱(铁)安装和后背变化情况等。
(2)挖运土方与顶进作业循环交替进行。每前进一顶程,即应切换油路,并将顶进千斤顶活塞回复原位;按顶进长度补放小顶铁,更换长顶铁,安装横梁。
(3)桥涵身每前进一顶程,应观测轴线和高程,发现偏差及时纠正。
(4)箱涵吃土顶进前,应及时调整好箱涵的轴线和高程。在铁路路基下吃土顶进,不宜对箱涵作较大的轴线、高程调整动作。
考点6:监控与检查
(1)桥涵顶进前,应对箱涵原始(预制)位置的里程、轴线及高程测定原始数据并记录。顶进过程中,每一顶程要观测并记录各观测点左、右偏差值,高程偏差值和顶程及总进尺。观测结果要及时报告现场指挥人员,用于控制和校正。
(2)桥涵自启动起,对顶进全过程的每一个顶程都应详细记录千斤顶开动数量、位置,油泵压力表读数、总顶力及着力点。如出现异常应立即停止顶进,检査分析原因,采取措施处理后方可继续顶进。
(3)桥涵顶进过程中?每天应定时观测箱涵底板上设置观测标钉的高程,计算相对高差,展图,分析结构竖向变形。对中边墙应测定竖向弯曲,当底板侧墙出现较大变位及转角时应及时分析研究采取措施。
(4)顶进过程中要定期观测箱涵裂缝及开展情况,重点监测底板、顶板、中边墙,中继间牛腿或剪力铰和顶板前、后悬臂板,发现问题应及时研究采取措施。
考点7:季节性施工技术措施
(1)箱涵顶进应尽可能避开雨期。需在雨期施工时,应在汛期之前对拟穿越的路基、工作坑边坡等采取切实有效的防护措施。
(2)雨期施工时应做好地面排水,工作坑周边应采取挡水围堰、排水截水沟等防止地面水流人工作坑的技术措施。
(3)雨期施工开挖工作坑(槽)时,应注意保持边坡稳定。必要时可适当放缓边坡坡度或设置支撑;并经常对边坡、支撑进行检查,发现问题要及时处理。
(4)冬雨期现浇箱涵场地上空宜搭设固定或活动的作业棚,以免受天气影响。
(5)冬雨期施工应确保混凝土人模温度满足规范规定或设计要求。
