2K311000城镇道路工程

2K311011城镇道路分类

考点1:城镇道路路面分类

(1)高级路面:路面强度高、刚度大、稳定性好是高级路面的特点。它使用年限长,适应繁重交通量,且路面平整、车速高、运输成本低,建设投资高,养护费用少。
(2)次高级路面:路面强度、刚度、稳定性、使用寿命、车辆行驶速度、适应交通量等均低于高级路面,但是维修、养护、运输费用较高。
考点2:按力学特性分类
(1)柔性路面:荷载作用下产生的弯沉变形较大、抗弯强度小,在反复荷载作用下产生累积变形,它的破坏取决于极限垂直变形和弯拉应变。柔性路面主要代表是各种沥青类面层,包括沥青混凝土(英国标准称压实后的混合料为混凝土)面层、沥青碎石面层、沥青贯人式碎(砾)石面层等。
(2)刚性路面:行车荷载作用下产生板体作用,弯拉强度大,弯沉变形很小,呈现出较大的刚性,它的破坏取决于极限弯拉强度。刚性路面主要代表是水泥混凝土路面,包括接缝处设传力杆、不设传力杆及设补强钢筋网的水泥混凝土路面。

2K311012沥青路面结构组成及性能要求

考点1:沥青路面结构组成

城镇道路的沥青路面由面层、基层、垫层组成。
(一)垫层
垫层是介于基层和土基之间的层位,其作用为改善土基的湿度和温度状况(在干燥地区可不设垫层),保证面层和基层的强度稳定性和抗冻胀能力,扩散由基层传来的荷载应力,以减小土基所产生的变形。
(二)基层
基层是路面结构中的承重层,主要承受车辆荷载的竖向力,并把由面层下传的应力扩散到垫层或土基。
(三)面层
面层是直接同行车和大气相接触的层位,承受行车荷载较大的竖向力、水平力和冲击力的作用,同时又受降水的侵蚀作用和温度变化的影响。因此面层应具有较高的结构强度、刚度、耐磨、不透水和高低温稳定性,并且其表面层还应具有良坪的平整度和粗糙度。面层可由一层或数层组成,高等级路面可包括磨耗层、面层上层、面层下层,或称上(表)面层、中面层、下(底)面层。
考点2:沥青路面性能要求
(一)垫层的性能要求
垫层主要改善土基的湿度和温度状况,通常在土基湿、温状况不良时设置。垫层材料的强度要求不一定高,但其水稳定性必须要好。
(二)基层的性能要求
基层在路面中主要是承重,因此基层应具有足够的、均匀一致的强度和刚度。基层受自然因素的影响虽不如面层强烈,但沥青类面层下的基层应有足够的水稳定性,以防基层湿软后变形大,导致面层损坏。
(1)基层应具有足够的、均匀一致的承载力和较大的刚度;有足够的抗冲刷能力和抗变形能力,坚实、平整、整体性好。
(2)不透水性好。
(3)抗冻性满足设计要求。

2K311013沥青混合料的组成与材料

考点1:沥青混合料结构组成

沥青混合料是一种复合材料,主要由沥青、粗集料、细集料、填充料组成,有的还加人聚合物和木纤维素;由这些不同质量和数量的材料混合形成不同的结构,并具有不同的力学性质。 1密实-悬浮结构:2骨架-空隙结构:3骨架-密实结构。

考点2:主要材料与性能

(一)沥青

用于沥青混合料的沥青应具有下述性能:

(1)具有适当的稠度:表征粘结性大小,即一定温度条件下的粘度。
(2)具有较大的塑性:以“延度”表示,即在一定温度和外力作用下变形而不开裂的能力。
(3)具有足够的温度稳定性:即要求沥青对温度敏感度低,夏天不软,冬天不脆裂。
(4)具有较好的大气稳定性:抗热、抗光,老化能力较强。
(5)具有较好的水稳性:抗水损害能力较强。
(二)粗集料
(三)细集料
(四)填充料
(五)纤维稳定剂

考点3:热拌浙青混合料主要类型

(一)普通沥青混合料
即AC型沥青混合料,适用于城镇次干道、辅路或人行道等场所。
(二)改性沥青混合料
(1)改性沥青混合料是指掺加橡胶、树脂、高分子聚合物、磨细的橡胶粉或其他填料等外加剂(改性剂),使沥青或沥青混合料的性能得以改善制成的沥青混合料。
(2)改性沥青混合料与AC型沥青混合料相比具有较高的高温抗车辙能力,良好的低温抗开裂能力,较高的耐磨耗能力和较长的使用寿命。
(3)改性沥青混合料面层适用城镇快速路、主干路。
(三)沥青玛琉脂碎石混合料(简称SMA)
(1)SMA混合料是一种以沥青、矿粉及纤维稳定剂组成的沥青玛琦脂结合料,填充于间断骨架中所形成的混合料。
(2)SMA是一种间断级配的沥青混合料,5㎜以上的粗集料比例高达70%~80%,矿粉用量达7%~13%(“粉胶比”超出通常值1.2的限制);沥青用量较多,高达6.5%~7%。
(3)SMA是当前国内外使用较多的一种抗变形能力强,耐久性较好的沥青面层混合料;适用于城镇快速路、主干路。
(四)改性(沥青)沥青玛疏脂碎石混合料(SMA)
(1)使用改性沥青,材料配合比采用SMA结构形式。
(2)有非常好的高温抗车辙能力,低温抗变形性能和水稳定性,且构造深度大,抗滑性能好、耐老化性能及耐久性都有较大提高。
(3)适用于交通流量和行驶频度急剧增长,客运车的轴重不断增加,严格实行分车道单向行驶的城镇快速路、主干路。

2K311014水泥混凝土路面的构造

考点1:水泥混凝土路面的构造-垫层

在温度和湿度状况不良的城镇道路上,应设置垫层,以改善路面结构的使用性能。
1.在基层下设置垫层的条件
季节性冰冻地区,路面总厚度小于最小防冻厚度要求时,根据路基干湿类型、土质的不同,其差值即是垫层的厚度;水文地质条件不良的土质路堑,路床土湿度较大时,宜设置排水垫层;路基可能产生不均匀沉降或不均匀变形时,宜加设半刚性垫层。
2.垫层的宽度
垫层材料应与路基宽度相同,其最小厚度为150。
3.防冻垫层和排水垫层材料
宜采用砂、砂砾等颗粒材料;半刚性垫层宜采用低剂量水泥、石灰或粉煤灰等无机结合料稳定粒料或土。

考点2:水泥混凝土路面的构造-基层

基层应具有足够的抗冲刷能力和较大的刚度且抗变形能力强且坚实、平整、整体性好。 (1)混凝土面层下设置基层的作用:防止或减轻唧泥、板底脱空和错台等病害;在垫层共同作用下,控制或减少路基不均匀冻胀或体积变形对混凝土面层的不利影响;为混凝土面层施工提供稳定而坚实的工作面,并改善接缝的传荷能力。 (2)基层的选用原则:根据交通等级和基层的抗冲刷能力来选择基层。特重交通宜选用贫混凝土、碾压混凝土或沥青混凝土基层;重交通宜选用水泥稳定粒料或沥青稳定碎石基层;中、轻交通宜选择水泥或石灰粉煤灰稳定粒料或级配粒料基层;湿润和多雨地区,繁重交通路段宜采用排水基层。 (3)基层的宽度应根据混凝土面层施工方式的不同比混凝土面层每侧至少宽出300㎜(小型机具施工时)、500㎜(轨模式摊铺机施工时)或650㎜(滑模式摊铺机施工时)。 (4)各类基层结构性能、施工或排水要求不同,厚度也不同。 (5)为防止下渗水影响路基,排水基层下应设置由水泥稳定粒料或密级配粒料组成的不透水底基层,底基层顶面宜铺设沥青封层或防水土工织物。 (6)碾压混凝土基层应设置与混凝土面层相对应的接缝。 (7)基层下未设垫层,路床为细粒土、黏土质砂或级配不良砂(承受特重或重交通时),或者为细粒土(承受中等交通时),应在基层下设置底基层。底基层可采用级配粒料、水泥稳定粒料或石灰粉煤灰稳定粒料等。

考点3:水泥混凝土路面的构造-

水泥混凝土面层应具有足够的强度、耐久性抗冻性,表面抗滑、耐磨、平整。 1.厚度 普通混凝土、钢筋混凝土、碾压混凝土或连续配筋混凝土面层所需的厚度,根据交通等级、公路等级、变异水平等级按现行规范选择并经计算确定。计算厚度产生的混凝土弯拉强度应大于最大荷载疲劳应力和最大温度疲劳应力的叠加值。 2.混凝土弯拉强度 现行《城市道路工程设计规范》CJJ37-2012规定,以28d龄期的水泥混凝土弯拉强度控制面层混凝土的强度。面层水泥混凝土的抗弯拉强度不得低于4.5MPa,快速路、主干路和重交通的其他道路的抗弯拉强度不得低于5.0MPa。 3.接缝 混凝土板在温度变化影响下会产生胀缩。为防止胀缩作用导致板体裂缝或翘曲,混凝土板设有垂直相交的纵向和横向缝,将混凝土板分为矩形板。一般相邻的接缝对齐,不错缝。每块矩形板的板长按面层类型、厚度并由应力计算确定。 纵向接缝与路线中线平行,并应设置拉杆。横向接缝可分为横向缩缝、胀缝和横向施工缝,快速路、主干路的横向缩缝应加设传力杆;在邻近桥梁或其他固定构筑物处或与其他道路相交处、板厚改变处、小半径平曲线等处,应设置胀缝。 水泥混凝土面层自由边缘,承受繁重交通的胀缝、施工缝,小于90°的面层角隅,下穿市政管线路段,以及雨水口和地下设施的检查井周围,面层应配筋补强。 混凝土是刚性材料,又是脆性材料。因此,混凝土路面板的构造措施,都是为了最大限度发挥其刚性特点,使路面能承受车轮荷载,保证行车平顺;同时又为了克服其脆性的弱点,防止在车载和自然因素作用下发生开裂、破坏,最大限度提高其耐久性,延长服务周期。 4.抗滑性 混凝土面层应具有较大的粗糙度,即具备较高的抗滑性,以提高行车安全性。可采用刻槽、压槽、拉槽或拉毛等方法形成面层的构造深度。

2K311015不同形式挡土墙的结构特点

考点1:常用挡土墙结构

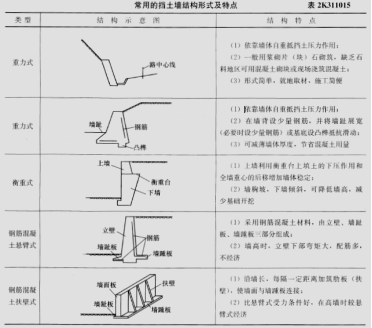

在城镇道路的填土工程、城市桥梁的桥头接坡工程中常用到重力式挡土墙、衡重式挡 土墙、钢筋混凝土悬臂式挡土墙和钢筋混凝土扶壁式挡土墙,其结构形式及结构特点简述见表2K311015。

考点2:挡土墙结构受力

挡土墙结构承受的土压力有:静止土压力、主动土压力和被动土压力。三种土压力中,主动土压力最小;静止土压力其次;被动土压力最大,位移也最大。

2K311021城镇道路路基施工技术

考点1:路基施工特点

(1)城镇道路路基工程施工处于露天作业,受自然条件影响大;在工程施工区域内的专业类型多、结构物多、各专业管线纵横交错;专业之间及社会之间配合工作多、干扰多,导致施工变化多。 (2)城镇道路路基工程包括路基(路床)本身及有关的土(石)方、沿线的涵洞、挡土墙、路肩、边坡、排水管线等项目。 (3)路基施工以机械作业为主,人工配合为辅;人工配合土方作业时,必须设专人指挥;采用流水或分段平行作业方式。

考点2:附属构筑物

(1)地下管线、涵洞(管)等构筑物是城镇道路路基工程中必不可少的组成部分。涵洞(管)等构筑物可与路基(土方)同时进行,但新建的地下管线施工必须遵循“先地下,后地上”、“先深后浅”的原则。 (2)既有地下管线等构筑物的拆改、加同保护。 (3)修筑地表水和地下水的排除设施,为后续的土、石方工程施工创造条件。

考点3:填土路基施要点

当原地面高程低于设计路基标高时,需要填筑土方(即填方路基)。 (1)路基填土不得使用腐殖土、生活垃圾土、淤泥、冻土块或盐渍土。填土内不得含有草、树根等杂物,粒径超过100㎜的土块应打碎。 (2)排除原地面积水,清除树根、杂草、淤泥等。应妥善处理坟坑、井穴,并分层填实至原基面高。 (3)填方段内应事先找平,当地面坡度陡于1:5时,需修成台阶形式,每层台阶高度不宜大于300,宽度不应小于1.0m。 (4)根据测量中心线桩和下坡脚桩,分层填土,压实。 (5)碾压前检查铺筑土层的宽度与厚度,合格后即可碾压,碾压“先轻后重”,最后碾压应采用不小于12t级的压路机。(6)填方高度内的管涵顶面填土500以上才能用压路机碾压。 (7)填土至最后一层时,应按设计断面、高程控制填土厚度.并及时碾压修整。

考点4:挖土路基施工要点

当路基设计高程低于原地面标高时,需要挖土成型(即挖方路基)。 (1)路基施工前,应将现况地面上积水排除、疏干将树根坑、粪坑等部位进行技术处理。 (2)根据测量中线和边桩开挖。 (3)挖方段不得超挖,应留有碾压而到设计高程的压实量。 (4)压路机不小于12t级,碾压应自路两边向路中心进行,直至表面无明显轮迹为止。 (5)碾压时,应视土的干湿程度而采取洒水或换土、晾晒等措施。 (6)过街雨水支管沟槽及检查井周围应用石灰土或石灰粉煤灰砂砾填实。

考点5:石方路基施工要点

(1)修筑填石路堤应进行地表清理,先码砌边部,然后逐层水平填筑石料,确保边坡稳定。 (2)先修筑试验段,以确定松铺厚度、压实机具组合、压实遍数及沉降差等施工参数。 (3)填石路堤宜选用12t以上的振动压路机、25t以上轮胎压路机或2.5t的夯锤压(夯)实。 (4)路基范围内管线、构筑物四周的沟槽宜回填土料。

考点6:质量检查与验收

检验与验收项目:主控项目为压实度和弯沉值(0.01㎜);—般项目有路基允许偏差和路床、路堤边坡等要求。

2K311022城镇道路路基压实作业要求

考点1:路基材料与填筑

(一)材料要求
(1)应符合设计要求和有关规范的规定。填料的强度应符合设计要求,其最小值应符合表2K311022的规定。
(2)不应使用沼泽土、泥炭土、有机土做路基填料。 (二)填筑 (1)填土应分层进行。下层填土合格后,方可进行上层填筑。路基填土宽度应比设计宽度宽500。 (2)对过湿土翻松、晾干,或对过干土均匀加水,使其含水量接近最佳含水量范围之内。

考点2:试验目的

1)确定路基预沉量值。 2)合理选用压实机具;选用机具考虑M素有道路不同等级、工程量大小、施工条件和工期要求等。 3)按压实度要求,确定压实遍数。 4)确定路基宽度内每层虚铺厚度。 5)根据土的类型、湿度、设备及场地条件,选择压实方式。

考点3:路基压实

(1)压实方法(式)重力压实(静压)和振动压实两种。 (2)土质路基压实原则:“先轻后重、先静后振、先低后高、先慢后快?轮迹重叠。”压路机最快速度不宜超过4㎞/h。 (3)碾压应从路基边缘向中央进行,压路机轮外缘距路基边应保持安全距离。 (4)碾压不到的部位应采用小型夯压机夯实,防止漏夯,要求夯击面积重叠1/4~1/3。

2K311023岩土分类与不良土质处理方法

考点1:不良土质路基处理的分类

按路基处理的作角机理,大致分为:土质改良、土的置换、土的补强等三类。土质改良是指用机械(力学)、化学、电、热等手段增加路基土的密度,或使路基土固结,这一方法是尽可能地利用原有路基。土的置换是将软土层换填为良质土如砂垫层等。土的补强是采用薄膜、绳网、板桩等约束住路基土,或者在土中放入抗拉强度高的补强材料形成复合路基以加强和改善路基土的剪切特性。

考点2:路基处理的方法

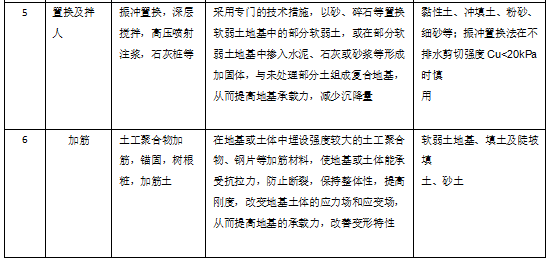

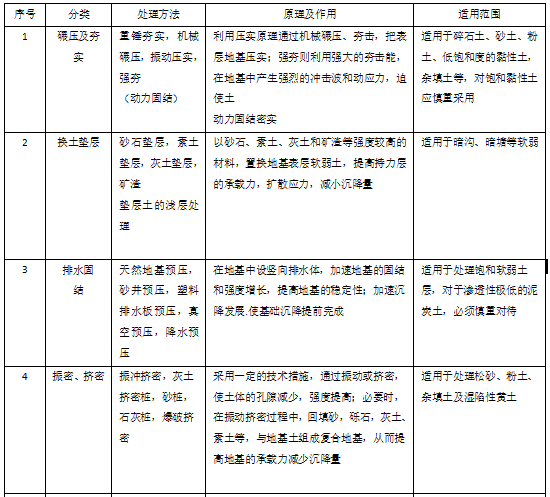

路基处理的方法,根据其作用和原理大致分为六类,如表2K311023所示。表中所列各种方法是根据软弱土的特点和所需处理的目的而发展起来的,各种方法的具体选用,应从路基条件、处理的指标及范围、工程费用、工程进度及材料来源、当地环境等多方面进行考虑和研究,切忌只要一种方法在某地应用成功,便一概予以肯定,也不考虑其他种种条件便加以采用。

2K311031常用无机结合料稳定基层的特性

考点1:常用的基层材料

(一)石灰稳定土类基层 (1)石灰稳定土有良好的板体性,但其水稳性、抗冻性以及早期强度不如水泥稳定土。石灰土的强度随龄期增长,并与养护温度密切相关,温度低于5℃时强度几乎不增长。 (2)石灰稳定土的干缩和温缩特性十分明显,且都会导致裂缝。与水泥土一样,由于其收缩裂缝严重,强度未充分形成时表面会遇水软化以及表面容易产生唧浆冲刷等损坏,石灰土已被严格禁止用于高等级路面的基层,只能用作高级路面的底基层。 (二)水泥稳定土基层 (1)水泥稳定土有良好的板体性,其水稳性和抗冻性都比石灰稳定土好。水泥稳定土的初期强度高,其强度随龄期增长。水泥稳定土在暴露条件下容易干缩,低温时会冷缩,而导致裂缝。 (2)水泥稳定细粒土(简称水泥土)的干缩系数、干缩应变以及温缩系数都明显大于水泥稳定粒料,水泥土产生的收缩裂缝比水泥稳定粒料的裂缝严重得多;水泥土强度没有充分形成时,表面遇水会软化,导致沥青面层龟裂破坏;水泥土的抗冲刷能力低,当水泥土表面遇水后,容易产生唧浆冲刷,导致路面裂缝、下陷,并逐渐扩展。为此,水泥土只用作高级路面的底基层。 (三)石灰工业废渣稳定土基层 (1)石灰工业废渣稳定土中,应用最多、最广的是石灰粉煤灰类的稳定土(铄石、碎石)类,简称二灰稳定土(粒料),其特性在石灰工业废渣稳定土中具有典型性。 (2)二灰稳定土有良好的力学性能、板体性、水稳性和一定的抗冻性,其抗冻性能比石灰土高很多。 (3)二灰稳定土早期强度较低,随龄期增长,并与养护温度密切相关,温度低于4℃时强度几乎不增长;二灰中的粉煤灰用量越多,早期强度越低,3个月后龄期的强度增长幅度也越大。 (4)二灰稳定土也具有明显的收缩特性,但小于水泥土和石灰土,也被禁止用于高等级路面的基层,而只能做底基层。二灰稳定粒料可用于高等级路面的基层与底基层。

2K311032城镇道路基层施工技术

考点1:石灰稳定土基层与水泥稳定土基层

(一)材料与拌合 (1)石灰、水泥、土、集料、拌合用水等原材料应进行检验,符合要求后方可使用,并严格按照标准规定进行材料配合比设计。 (2)城区施工应采用厂拌(异地集中拌合)方式,不得使用路拌方式;以保证配合比准确,且达到文明施工要求。 (3)应根据原材料含水量变化、集料的颗粒组成变化,及时调整拌合用水量。 (4)稳定土拌合前,应先筛除集料中不符合要求的粗颗粒。 (5)宜用强制式拌合机进行拌合,拌合应均匀。 (二)运输与摊铺 (1)拌成的稳定土类混合料应及时运送到铺筑现场。 (2)运输中应采取防止水分蒸发和防扬尘措施。 (3)宜在春末和气温较高季节施工,施工最低气温为5℃。 (4)厂拌石灰土类混合料摊铺时路床应湿润。 (5)雨期施工应防止石灰、水泥和混合料淋雨;降雨时应停止施工,已摊铺的应尽快碾压密实。 (三)压实与养护 (1)压实系数应经试验确定。 (2)摊铺好的稳定土类混合料应当天碾压成活,碾压时的含水量宜在最佳含水量的±2%范围内。 (3)直线和不设超高的平曲线段,应由两侧向中心碾压;设超高的平曲线段,应由内侧向外侧碾压;纵、横接缝(槎)均应设直槎。 (4)纵向接缝宜设在路中线处,横向接缝应尽量减少。 (5)压实成活后应立即洒水(或覆盖)养护,保持湿润,直至上部结构施工为止。 (6)稳定土养护期应封闭交通。

考点2:石灰工业废渣稳定砂砾基层

(一)材料与拌合 (1)对石灰、粉煤灰等原材料应进行质量检验,符合要求后方可使用。 (2)按规范要求进行混合料配合比设计,使其符合设计与检验标准的要求。 (3)采用厂拌(异地集中拌合)方式,且宜采用强制式拌合机拌制,配料应准确,拌合应均匀。 (4)拌合时应先将石灰、粉煤灰拌合均匀,再加人砂砾(碎石)和水均匀拌合。 (5)混合料含水量宜略大于最佳含水量。混合料含水量应视气候条件适当调整,使运到施工现场的混合料含水量接近最佳含水量。 (二)运输与摊铺 (1)运输中应采取防止水分蒸发和防扬尘措施。 (2)应在春末和夏季组织施工,施工期的日最低气温应在5℃以上,并应在第一次重冰冻(-3~-5℃)到来之前1~1.5个月完成。 (三)压实与养护 (1)混合料摊铺时应根据试验确定的松铺系数控制虚铺厚度,混合料每层最大压实厚度为200㎜,且不宜小于100㎜。 (2)碾压时,采用先轻型、后重型压路机碾压。 (3)禁止用薄层贴补的方法进行找平。 (4)混合料的养护采用湿养,始终保持表面潮湿,也可采用沥青乳液和沥青下封层进行养护,养护期为7~14d。

考点3:级配碎石、级配烁石基层

(三)压实与养护 (1)碾压前和碾压中应先适量洒水。 (2)控制碾压速度,碾压至轮迹不大于5㎜,表面平整、坚实。 (3)可采用沥青乳液和沥青下封层进行养护,养护期为7~14d。 (4)未铺装面层前不得开放交通。

2K311033土工合成材料的应用

考点1:定义及功能

土工合成材料-以人工合成的聚合物为原料制成的各类型产品,是道路岩土工程中应用的合成材料的总称。它可置于岩土或其他工程结构内部、表面或各结构层之间,具有加筋、防护、过滤、排水、隔离等功能。应用时按照其在结构中发挥的主要功能进行选型和设计。

考点2:种类与用途

土工合成材料种类有:土工网、土工格栅、土工模袋、土工织物、土工复合排水材料、玻纤网、土工垫等,其用途为: (1)路堤加筋:采用土工合成材料加筋,以提高路堤的稳定性。 (2)台背路基填土加筋:采用土工合成材料加筋,以减少路基与构造物之间的不均匀沉降。 (3)过滤与排水:土工合成材料单独或与其他材料配合,作为过滤体和排水体可用于暗沟、渗沟及坡面防护等道路工程结构中。 (4)路基防护:采用土工合成材料可以作坡面防护和冲刷防护。

2K311041沥青混合料面层施工技术

考点1:透层与粘层

(1)铺筑沥青混合料面层前,应在基层表面喷洒透层油,在透层油完全渗入基层后方可铺筑面层。施工中应根据基层类型选择渗透性好的液体沥青、乳化沥青作透层油。沥青路面透油层材料的规格、用量和撒布养护应符合《城镇道路工程施工与质量验收规范》CJJ1-2008的有关规定。 (2)双层式或多层式热拌热铺沥青混合料面层之间应喷洒粘层油,或在水泥混凝土路面、沥青稳定碎石基层、旧沥青路面上加铺沥青混合料时,应在既有结构、路缘石和检查井等构筑物与沥青混合料层连接面喷洒粘层油。宜采用快裂或中裂乳化沥青、改性乳化沥 青,也可采用快凝或中凝液体石油作粘层油。粘层油材料的规格、用量和撒布养护应符合《城镇道路工程施工与质量验收规范》CJJ1-2008的有关规定。 (3)《城镇道路工程施工与质量验收规范》CJJ1-2008规定,沥青混合料面层不得在雨、雪天气及环境最高温度低于5℃时施工。

考点2:运输与布料

(1)为防止沥青混合料粘结运料车车厢板,装料前应喷洒一薄层隔离剂或防粘结剂。运输中沥青混合料上宜用篷布覆盖保温、防雨和防污染。 (2)运料车轮胎上不得沾有泥土等可能污染路面的脏物,施工时发现沥青混合料不符合施工温度要求或结团成块、已遭雨淋现象不得使用。 (3)应按施工方案安排运输和布料,摊铺机前应有足够的运料车等候;对高等级道路,开始摊铺前等候的运料车宜在5辆以上。 (4)运料车应在摊铺机前100~300㎜处空挡等候,被摊铺机缓缓顶推前进并逐步卸料,避免撞击摊铺机。每次卸料必须倒净,如有余料应及时清除,防止硬结。

考点3:摊铺作业

(一)机械施工 (1)热拌沥青混合料应采用履带式或轮胎式沥青摊铺机。摊铺机的受料斗应涂刷薄层隔离剂或防粘结剂。 (2)铺筑高等级道路沥青混合料时,1台摊铺机的铺筑宽度不宜超过6m,通常采用2台或多台摊铺机前后错开10~20m呈梯队方式同步摊铺,两幅之间应有30~60㎜宽度的搭接,并应避开车道轮迹带,上下层搭接位置宜错开200㎜以上。 (3)摊铺机开工前应提前0.5~1h预热熨平板使其不低于100℃。铺筑时应选择适宜的褽平板振捣或夯实装置的振动频率和振幅,以提高路面初始压实度。 (4)摊铺机必须缓慢、均匀、连续不间断地摊铺,不得随意变换速度或中途停顿,以提高平整度,减少沥青混合料的离析。摊铺速度宜控制在2~6m/min的范围内。当发现沥青混合料出现明显的离析、波浪、裂缝、拖痕时,应分析原因,予以及时消除。 (5)摊铺机应采用自动找平方式。下面层宜采用钢丝绳引导的高程控制方式。上面层宜采用平衡梁或滑靴并辅以厚度控制方式摊铺。 (6)热拌沥青混合料的最低摊铺温度根据沥青标号及粘度、铺筑层厚度、气候条件及下卧层表面温度,按现行规范要求执行。 (7)沥青混合料的松铺系数应根据试铺试压确定。应随时检査铺筑层厚度、路拱及横坡,并辅以使用的沥青混合料总量与面积校验平均厚度。 (8)摊铺机的螺旋布料器转动速度与摊铺速度应保持均衡。为减少摊铺中沥青混合料的离析,布料器两侧应保持有不少于送料器2/3高度的混合料。摊铺的混合料,不宜用人工反复修整。 (二)人工施工 (1)不具备机械摊铺情况下,可采用人工摊铺作业。 (2)半幅施工时,路中一侧宜预先设置挡板;摊铺时应扣锹布料,不得扬锹远甩;边摊铺边整平,严防集料离析;摊铺不得中途停顿,并尽快碾压;低温施工时,卸下的沥青混合料应覆盖篷布保温。

考点4:压实成型

(1)沥青路面施工应配备足够数量、状态完好的压路机,选择合理的压路机组合方式,根据摊铺完成的沥青混合料温度情况严格控制初压、复压、终压(包括成型)时机。压实层最大厚度不宜大于100㎜,各层应符合压实度及平整度的要求。 (2)碾压速度做到慢而均匀,压路机碾压速度应符合规范要求。 (3)压路机的碾压温度应根据沥青和沥青混合料种类、压路机、气温、层厚等因素经试压确定。 (4)初压宜采用钢轮压路机静压1~2遍。碾压时应将压路机的驱动轮面向摊铺机,从外侧向中心碾压,在超高路段和坡道上则由低处向高处碾压。复压应紧跟在初压后开始,不得随意停顿。为防止间距过长沥青温度下降压不实,摊铺机摊铺长度不超过80m压路机即应跟上。 (5)密级配沥青混合料复压宜优先采用重型轮胎压路机进行碾压,以增加路面不透水性,其总质量不宜小于25t。相邻碾压带应重叠1/3~1/2轮宽。对粗集料为主的混合料,宜优先采用振动压路机复压(厚度宜大于30㎜),振动频率宜为35~50Hz,振幅宜为0.3~0.8㎜。层厚较大时宜采用高频大振幅,厚度较薄时宜采用低振幅,以防止集料破碎。相邻碾压带宜重叠100~200㎜。当采用三轮钢筒式压路机时,总质量不小于12t,相邻碾压带宜重叠后轮的1/2轮宽,并不应小于200㎜。 (6)终压应紧接在复压后进行。终压应选用双轮钢筒式压路机或关闭振动的振动压路机,碾压不宜少于2遍,至无明显轮迹为止。 (7)为防止沥青混合料粘轮,对压路机钢轮可涂刷隔离剂或防粘结剂,严禁刷柴油;亦可向碾轮喷淋添加少量表面活性剂的雾状水。 (8)压路机不得在未碾压成型路段上转向、掉头、加水或停留。在当天成型的路面上,不得停放各种机械设备或车辆,不得散落矿料、油料及杂物。

考点5:接缝

(1)沥青混合料面层的施工接缝应紧密、平顺。上、下层的纵缝应错开150㎜(热接缝)或300~400㎜(冷接缝)以上。相邻两幅及上、下层的横向接缝均应错位1m以上。应采用3m直尺检查,确保平整度达到要求。 (2)采用梯队作业摊铺时应选用热接缝,将已铺部分留下100~200㎜宽暂不碾压,作为后续部分的基准面,然后跨缝压实。如半幅施工采用冷接缝时,宜加设挡板或将先铺的沥青混合料刨出毛槎,涂刷粘层油后再铺新料,新料重叠在已铺层上50~100㎜,软化下层后铲走,再进行跨缝压密挤紧。 (3)高等级道路的表面层横向接缝应采用垂直的平接缝,以下各层和其他等级的道路的各层可采用斜接缝。平接缝宜采用机械切割或人工刨除层厚不足部分,使工作缝成直角连接。清除切割时留下的泥水,干燥后涂刷粘层油,铺筑新混合料接头应使接槎软化,压路机先进行横向碾压,再纵向充分压实,连接平顺。

考点6:开放交通

《城镇道路工程施工与质量验收规范》CJJ1-2008规定,热拌沥青混合料路面应待摊铺层自然降温至表面温度低于50℃后,方可开放交通。

2K311042改性沥青混合料面层施工技术

考点1:改性沥青混合料的生产应注意

(1)改性沥青混合料生产温度应根据改性沥青品种、粘度、气候条件、铺装层的厚度确定。改性沥青混合料的正常生产温度根据实践经验并参照表2K311042选择,通常宜较普通沥青混合料的生产温度提高10~20℃,当采用列表以外的聚合物或天然沥青改性沥青时,生产温度由试验确定。 (2)改性沥青混合料宜采用间歇式拌合设备生产,这种设备除尘系统完整,能达到环保要求;给料仓数量较多,能满足配合比设计配料要求;且具有添加纤维等外掺料的装置。 (3)改性沥青混合料拌合时间根据具体情况经试拌确定.以沥青均匀包裹集料为度。间歇式拌合机每盘的生产周期不宜少于15s(其中干拌时间不少于5~10s)。改性沥青混合料的拌合时间应适当延长。 (4)间歇式拌合机宜备有保温性能好的成品储料仓,贮存过程中混合料温降不得大于10℃,且具有沥青滴漏功能。改性沥青混合料的贮存时间不宜超过24h;改性沥青SMA混合料只限当天使用;OGFC混合料宜随拌随用。 (5)添加纤维的浙青混合料,纤维必须在混合料中充分分散,拌合均匀。拌合机应配备同步添加投料装置,松散的絮状纤维可在喷人沥青的同时或稍后采用风送装置喷入拌合锅,拌合时间宜延长5s以上。颗粒纤维可在粗集料投入的同时自动加人,经5~10s的干拌后,再投人矿粉。 (6)使用改性沥青时应随时检查沥青栗、管道、汁量器是否受堵,堵塞时应及时清洗。

考点2:摊铺

(1)改性沥青混合料的摊铺在满足普通沥青混合料摊铺要求外,还应做到:摊铺在喷洒有粘层油的路面上铺筑改性沥青混合料时,宜使用履带式摊铺机。摊铺机的受料斗应涂刷薄层隔离剂或防粘结剂。SMA混合料施工温度应试验确定,一般情况下,摊铺温度不低于160℃。 (2)摊铺机必须缓慢、均匀、连续不间断地摊铺,不得随意变换速度或中途停顿,以提高平整度,减少混合料的离析。改性沥青混合料的摊铺速度宜放慢至1~3m/min。当发现混合料出现明显的离析、波浪、裂缝、拖痕时,应分析原因,予以及时排除。摊铺系数应通过试验段取得,一般情况下改性沥青混合料的压实系数在1.05左右。

考点3:压实与成型

(1)改性沥青混合料除执行普通沥青混合料的压实成型要求外,还应做到:初压开始温度不低于150℃,碾压终了的表面温度应不低于90℃。 (2)摊铺后应紧跟碾压,保持较短的初压区段,使混合料碾压温度不致降得过低。碾压时应将压路机的驱动轮面向摊铺机,从路外侧向中心碾压。在超高路段则由低向高碾压,在坡道上应将驱动轮从低处向高处碾压。 (3)改性沥青混合料路面宜采用振动压路机或钢筒式压路机碾压,不宜采用轮胎压路机碾压。OGFC混合料宜采用12t以上的钢筒式压路机碾压。 (4)振动压路机应遵循“紧跟、慢压、高频、低幅”的原则,即紧跟在摊铺机后面,采取高频率、低振幅的方式慢速碾压。这也是保证平整度和密实度的关键。压路机的碾压速度参照表2K311041-2。如发现SMA混合料高温碾压有推拥现象,应复查其级配是否合适。不得采用轮胎压路机碾压,以防沥青混合料被搓擦挤压上浮,造成构造深度降低或泛油。 (5)施工过程中应密切注意SMA混合料碾压产生的压实度变化,以防止过度碾压。

考点4:接缝

(1)改性沥青混合料路面冷却后很坚硬,冷接缝处理很困难,因此应尽量避免出现冷接缝。 (2)摊铺时应保证充分的运料车,满足摊铺的需要,使纵向接缝成为热接缝。在摊铺特别宽的路面时,可在边部设置挡板。在处理横接缝时,应在当天改性沥青混合料路面施工完成后,在其冷却之前垂直切割端部不平整及厚度不符合要求的部分(先用3m直尺进行检查),并冲净、干燥,第2天,涂刷粘层油,再铺新料。其他接缝做法执行普通沥青混合料路面施工要求。

2K311043水泥混凝土路面施工技术

考点1:混凝土面板施工-模板

(1)宜使用钢模板,钢模板应直顺、平整,每1m设置1处支撑装置。如采用木模板,应质地坚实,变形小,无腐朽、扭曲、裂纹,且用前须浸泡,木模板直线部分板厚不宜小于50㎜,每0.8~1m设1处支撑装置;弯道部分板厚宜为15~30㎜,每0.5~0.8m设1处支撑装置,模板与混凝土接触面及模板顶面应刨光。模板制作偏差应符合《城镇道路工程施工与质量验收规范》CJJ1-2008相关规定要求。 (2)模板安装应符合:支模前应核对路面高程、面板分块、胀缝和构造物位置进行测设;模板应安装稳固、顺直、平整,无扭曲,相邻模板连接应紧密平顺,不得错位;严禁在基层上挖槽嵌人模板;使用轨道摊铺机应采用专用钢制轨模;模板安装完毕,应进行检验合格方可使用;模板安装检验合格后表面应涂隔离剂,接头应粘贴胶带或塑料薄膜等密封。

考点2:钢筋安装

钢筋安装前应检查其原材料品神、规格与加工质量,确认符合设计要求与规范规定;钢筋网、角隅钢筋等安装应牢固、位置准确。钢筋安装后应进行检査,合格后方可使用;传力杆安装应牢固、位置准确;胀缝传力杆应与胀缝板、提缝板一起安装。

考点3:摊铺与振动

(1)三辊轴机组铺筑混凝土面层时,辊轴直径应与摊铺层厚度匹配,且必须同时配备一台安装插入式振捣器组的排式振捣机;当面层铺装厚度小于150㎜时,可采用振动梁;巧一次摊铺双车道面层时应配备纵缝拉杆插人机,并配有插人深度控制和拉杆间距调整装置。 铺筑时卸料应均匀,布料应与摊铺速度相适应;设有纵缝、缩缝拉杆的混凝土面层,应在面层施工中及时安设拉杆;三辊轴整平机分段整平的作业单元长度宜为20~30m,振动机振实与三辊轴整平工序之间的时间间隔不宜超过15min;在一个作业单元长度内,应采用前进振动、后退静滚方式作业,最佳滚压遍数应经过试铺段确定。 (2)采用轨道摊铺机铺筑时,最小摊铺宽度不宜小于3.75m,并选择适宜的摊铺机;坍落度宜控制在20~40㎜,根据不同坍落度时的松铺系数计算出松铺高度;轨道摊铺机应配备振捣器组,当面板厚度超过150㎜,坍落度小于30㎜时,必须插入振捣;轨道摊铺机应配备振动梁或振动板对混凝土表面进行振捣和修整,使用振动板振动提浆饰面时,提浆厚度宜控制在(4±1)表面整修。 (3)采用人工摊铺混凝土施工时,松铺系数宜控制在1.10~1.25;摊铺厚度达到混凝土板厚的2/3时,应拔出模内钢钎,并填实钎孔;混凝土面层分两次摊铺时,上层混凝土的摊铺应在下层混凝土初凝前完成,且下层厚度宜为总厚的3/5;混凝土摊铺应与钢筋网、传力杆及边缘角隅钢筋的安放相配合;一块混凝土板应一次连续浇筑完毕。混凝土使用插人式振捣器振捣时,不应过振,且振动时间不宜少于30s,移动间距不宜大于50cm。使用平板振动器振捣时应重叠10~20cm,振动器行进速度应均匀一致。

考点4:接缝

(1)普通混凝土路面的胀缝应设置胀缝补强钢筋支架、胀缝板和传力杆。胀缝应与路面中心线垂直;缝壁必须垂直;缝宽必须一致,缝中不得连浆。缝上部灌填缝料,下部安装胀缝板和传力杆。 (2)传力杆的固定安装方法有两种。一种是端头木模固定传力杆安装方法,宜用于混凝土板不连续浇筑时设置的胀缝。传力杆长度的一半应穿过端头挡板,固定于外侧定位模板中。混凝土拌合物浇筑前应检查传力杆位置;浇筑时,应先摊铺下层混凝土拌合物并用插人式振捣器振实,在校正传力杆位置后,再浇筑上层混凝土拌合物。浇筑邻板时应拆除端头木模,并应设置胀缝板、木制嵌条和传力杆套管。胀缝宽20~25㎜,使用沥青或塑料 薄膜滑动封闭层时,胀缝板及填缝宽度宜加宽到25~30㎜。传力杆一半以上长度的表面应涂防粘结涂层。另一种是支架固定传力杆安装方法,宜用于混凝土板连续浇筑时设置的胀缝。传力杆长度的一半应穿过胀缝板和端头挡板,并应采用钢筋支架固定就位。浇筑时应先检查传力杆位置,再在胀缝两侧前置摊铺混凝土拌合物至板面,振捣密实后,抽出端头挡板,空隙部分填补混凝土拌合物,并用插人式振捣器振实。宜在混凝土未硬化时,剔除胀缝板上的混凝土,嵌入(20~25)㎜X20㎜的木条,整平表面。胀缝板应连续贯通整个路面板宽度。 (3)横向缩缝采用切缝机施工,宜在水泥混凝土强度达到设计强度25%~30%时进行,宽度控制在4~6㎜,切缝深度:设传力杆时,不应小于面层厚度的1/3,且不得小于70㎜;不设传力杆时不应小于面层厚度的1/4,且不应小于60㎜,混凝土板养护期满后应及时灌缝。 (4)灌填缝料前,清除缝中砂石、凝结的泥浆、杂物等并冲洗干净。缝壁必须干燥、清洁。缝料充满度应根据施工季节而定,常温施工时缝料宜与板面平,冬期施工时缝料应填为凹液面中心宜低于板面1~2㎜,填缝必须饱满均匀、厚度一致、连续贯通,填缝料不得缺失、开裂、渗水。填缝料养护期间应封闭交通。

考点5:养护

混凝土浇筑完成后应及时进行养护,可采取喷洒养护剂或保湿覆盖等方式;在雨天或养护用水充足的情况下,可采用保湿膜、土工毡、麻袋、草袋、草帘等覆盖物洒水湿养护方式,不宜使用围水养护;昼夜温差大于10℃以上的地区或日均温度低于5℃施工的混凝土板应采用保温养护措施。养护时间应根据混凝土弯拉强度增长情况而定,不宜小于设计弯拉强度的80%,—般宜为14~21d,应特别注重前7d的保湿(温)养护。

考点6:开放交通

在混凝土达到设计弯拉强度40%以后,可允许行人通过。混凝土完全达到设计弯拉强度后,方可开放交通
