2H313011机械设备安装的施工程序和要求

考点1:机械设备安装的一般程序

施工准备→设备开箱检查→基础测量放线→基础检查验收→垫铁设置→设备吊装就位→设备安装调整→设备固定与灌浆→零部件清洗与装配→润滑与设备加油→设备试运转→工程验收。

【历年真题】
(2010年真题)机械设备安装工程施工一般程序中,设备吊装就位的紧前工序是()。
A.设备清洗
B.垫铁安装
C.设备灌浆
D.设备装配
【答案】B
【解析】详见2017版教材P35,一、机械设备安装的一般程序:施工准备→设备开箱检验→基础测量放线→基础检验验收→垫铁放置→设备吊装就为→设备安装调整→设备固定与灌浆→零部件清洗与装配→润滑与设备加油→设备试运转→工程验收。因此B为正确选项。

(2012年真题)设备吊装就位的紧后工序是()。
A.设备清洗
B.设备灌浆
C.设备安装调整
D.垫铁安装
【答案】C
【解析】详见2017版教材P35,一、机械设备安装的一般程序:施工准备→基础验收→设置设备安装基准线和基准点→地脚螺栓安装→垫铁安装→设备吊装就位→设备安装调整(找正、找平、找标高)→设备灌浆→设备清洗→设备装配→调整试运行→竣工验收。因此C为正确选项。

考点2:设备开箱检查

机械设备开箱时,施工单位、建设单位、监理单位、供货单位共同参加,按下列项目进行检查和记录:(1)箱号、箱数以及包装情况;(2)设备名称、规格和型号,重要零部件还需按质量标准进行检查验收;(3)随机技术文件(如使用说明书、合格证明书和装箱清单等)及专用工具;(4)有无缺损件,表面有无损坏和锈蚀;

考点3:基础测量放线

(1)设定基准线和基准点的原则:1)安装检测使用方便;2)有利于保持而不被毁损;3)刻划清晰容易辨识。
(2)基准线和基准点的设置要求:机械设备就位前,按工艺布置图并依据测量控制网或相关建筑物轴线、边缘线、标高线,划定安装的基准线和基准点。
(3)永久基准线和基准点的设置要求:1)永久中心标板和永久基准点,最好采用铜材或不镑钢材制作;2)永久中心标板和基准点的设置通常是在主轴线和重要的中心线部位;3)对于重要、重型、特殊设备需设置沉降观测点。

【历年真题】
(2014年真题)设备安装工程的永久基准点使用的材料,最好采用()。
A.钢铆钉
B.木桩
C.普通角钢
D.铜棒
【答案】D
【解析】详见2017版教材P37,原文是:(1)在较长的安装期间和生产检修使用时,需要长期保留的基准线和基准点,则设置永久中心标板和永久基准点,最好采用铜材或不锈钢材制作,用普通钢材制作需采取防腐措施,例如涂漆或镀锌。

(2014年真题)机械设备安装设定基准线和基准点应遵循的原则有()。
A.安装检测使用方便
B.有利于保持而不被摧毁
C.不宜设在同一基础上
D.关联设备不应相互采用
E.刻划清晰容易辨识
【答案】ABE
【解析】详见2017版教材P36,原文是:设定基准线和基准点,通常应遵循下列原则:(1)安装检测使用方便;(2)有利于保持而不被毁损;(3)刻划清晰容易辨识

考点4:设备基础外观质量检查验收

(1)基础外表面应无裂纹、空洞、掉角、露筋。
(2)基础表面和地脚螺栓预留孔中油污、碎石、泥土、积水等清除干净。
(3)地脚螺栓预留孔内无露筋、凹凸等缺陷。
(4)放置垫铁的基础表面平整,中心标板和基准点埋设牢固、标记清晰、编号准确。

考点5:预埋地脚螺栓检查验收

(1)直埋地脚螺栓中心距、标高及露出基础长度符合设计或规范要求;
(2)直埋地脚螺栓的螺母和垫圈配套,螺纹和螺母保护完好;
活动地脚螺栓锚板的中心位置、标高、带槽或带螺纹锚板(3)的水平度符合设计或规范要求;
(4)T形头地脚螺栓与基础板按规格配套使用,埋设T形头地脚螺栓基础板牢固,平正,地脚螺栓光杆部分和基础板刷防锈漆;
(5)安装胀锚地脚螺栓的基础混凝土强度不得小于10MPa,基础混凝土或钢筋混凝土有裂缝的部位不得使用胀锚地脚螺栓。
考点6:垫铁设置
(1)垫铁的作用:通过调整垫铁高度来找正设备的标高和水平。通过垫铁组把设备的重量、工作载荷和固定设备的地脚螺栓预紧力,均匀传递给基础。
(2)垫铁的设置要求:1)每组垫铁的面积符合现行国家标准《通用规范》的规定;2)垫铁与设备基础之间的接触良好;3)每个地脚螺栓旁边至少应有一组垫铁,并设置在靠近地脚螺栓和底座主要受力部位下方;4)相邻两组垫铁间的距离,宜为500~1000mm;5)设备底座有接缝处的两侧,各设置一组垫铁;6)每组垫铁的块数不宜超过5块,放置平垫铁时,厚的宜放在下面,薄的宜放在中间,垫铁的厚度不宜小于2mm;7)每组垫铁应放置整齐平稳,并接触良好。8)设备调平后,垫铁端面应露出设备底面外缘,平垫铁宜露出10~30mm,斜垫铁宜露出10~50mm。垫铁组伸人设备底座底面的长度应超过设备地脚螺栓的中心;9)除铸铁垫铁外,设备调整完毕后各垫铁相互间用定位焊焊牢。

【历年真题】
(2015年真题)下列关于垫铁设置的说法,符合规范要求的有()。
A.每个地脚螺栓旁边至少应有一组垫铁
B.垫铁不得设置在底座主要受力部位
C.设备底座接缝处的两侧各设置一组垫铁
D.每组垫铁的块数不宜超过5块
E.设备调平后,垫铁应与设备底座点焊牢固
【答案】ACD
【解析】详见2017版教材P38,垫铁的设置应符合要求:(1)每组垫铁的面积符合现行国家标准《通用规范》的规定;(2)垫铁与设备基础之间的接触良好;(3)每个地脚螺栓旁边至少应有一组垫铁,并设置在靠近地脚螺栓和底座主要受力部位下方;(4)相邻两组垫铁间的距离,宜为500-1000mm;(5)设备底座有接缝处的两侧,各设置一组垫铁;(6)每组垫铁的块数不宜超过5块,放置平垫铁时,厚的宜放在下面,薄的宜放在中间,垫铁的厚度不宜小于2mm;(7)每组垫铁应放置整齐平稳,并接触良好。设备调平后,每组垫铁均应压紧,一般用手锤逐组轻击听音检查;(8)设备调平后,垫铁端面应露出设备底面外缘,平垫铁宜露出10-30mm,斜垫铁宜露出10-50mm。垫铁组伸入设备底座底面的长度应超过设备地脚螺栓的中心;(9)除铸铁垫铁外,设备调整完毕后各垫铁相互间用定位焊焊牢。

考点7:设备安装调整

(1)设备找平:安装中通常在设备精加工面上选择测点用水平仪进行测量,通过调整垫铁高度的方法将其调整到设计或规范规定的水平状态。
(2)设备找正:安装中通过移动设备的方法使设备以其指定的基线对准设定的基准线,包含对基准线的平行度、垂直度和同轴度要求,即通常所说的中心线调整,从而使设备的平面坐标位置沿水平纵横方向符合设计或规范要求。
(3)设备找标高:通过调整垫铁高度的方法使设备以其指定的基线或基面对准设定的基准点,即通常所说的标高调整,从而使设备的位置沿垂直方向符合设计或规范要求。

【历年真题】
(2011年真题)机械设备找平时,通常用水平仪测量设备的水平度,检测应选择在()。
A.设备的精加工面上
B.设备机座底线
C.设备外壳轮廓线上
D.设备基础平面上
【答案】A
【解析】详见2017版教材P40,设备的水平度通常用水平仪测量。检测应选择在设备的精加工面上。有的设备在安装中其水平度的要求是以垂直度来保证的。本题的正确项是“A.设备的精加工面上”。

(2009年真题)设备安装中,将其纵向中心线和横向中心线与基准线的偏差控制在设计允许范围内的调整称为()。
A.找平
B.找标高
C.找中心
D.找正
【答案】D
【解析】详见2017版教材40页,安装中通过移动设备的方法以其指定的基线对准设定的基准线,包含对基准线的平行度、垂直度和同轴度要求,即通常所说的中心线调整,从而使设备的平面坐标位置沿水平纵横方向符合规范或者设计要求。

考点8:设备灌浆

设备灌浆分为一次灌浆和二次灌浆。一次灌浆是设备粗找正后,对地脚螺栓预留孔进行的灌浆。二次灌浆是设备精找正、地脚螺栓紧固、检测项目合格后对设备底座和基础间进行的灌浆。

【历年真题】
(2010年真题)机械设备安装的二次灌浆在()、地脚螺栓紧固、各项检测项目合格后进行。
A.设备清洗装配
B.设备调试
C.设备试运行
D.设备找正找平
【答案】D
【解析】详见2017版教材P40,(1)设备灌浆分为一次灌浆和二次灌浆。一次灌浆是设备粗找正后,对地脚螺栓预留孔进行的灌浆。二次灌浆是设备精找正、地脚螺栓紧固、检测项目合袼后对设备底座和基础间进行的灌浆。

考点9:常见的零部件装配

过盈配合件的装配方法,一般采用压入装配、低温冷装配和加热装配法,而在安装现场,主要采用加热装配法。

【历年真题】
(2016年真题)下列装配方法中,属于过盈配合件装配方法的有()。
A.压入装配法
B.锤击法
C.低温冷装配法
D.加热装配法
E.铰孔装配法
【答案】ACD
【解析】2017年教材P41,过盈配合件的装配方法,一般采用压入装配、低温冷装配和加热装配法,而在安装现场,主要采用加热装配法。

考点10:设备试运转

应按安装后的调试、单体试运转、无负荷联动试运转和负荷联动试运转四个步骤进行。
单体试运转的顺序是:先手动,后电动;先点动,后连续;先低速,后中、高速。
考点11:工程验收
验收程序一般按单体试运转、无负荷联动试运转和负荷联动试运转三个步骤进行。
无负荷单体和联动试运转规程由施工单位负责编制,并负责试运转的组织、指挥和操作,建设单位及相关方人员参加。
负荷单体和联动试运转规程由建设单位负责编制,并负责试运转的组织、指挥和操作,施工单位及相关方可依据建设单位的委托派人参加。

【历年真题】
(2012年真题)机械设备无负荷联动试运行由()组织实行。
A.施工单位
B.监理单位
C.建设单位
D.制造单位
【答案】A
【解析】参见教材2017版P43,无负荷单体和联动试运转规程由施工单位负责编制,并负责试运转的组织、指挥和操作,建设单位及相关方人员参加。负荷单体和联动试运转规程由建设单位负责编制,并负责试运转的组织、指挥和操作,施工单位及相关方可依据建设单位的委托派人参加。

2H313012机械设备安装精度的控制

考点1:影响设备安装精度的因素

(1)设备基础:设备基础对安装精度的影响主要是强度和沉降。
(2)垫铁埋设:垫铁埋设对安装精度的影响主要是承载面积和接触情况。
设备灌浆:设备灌浆对安装精度的影响主要是强度和密实(3)度。
(4)地脚螺栓:地脚螺栓对安装精度的影响主要是紧固力和垂直度。
(5)测量误差:测量误差对安装精度的影响主要是仪器精度、基准精度。
(6)设备制造与解体设备的装配:设备制造对安装精度的影响主要是加工精度和装配精度。解体设备的装配精度将直接影响设备的运行质量。
(7)环境因素:对安装精度的影响主要是基础温度变形、设备温度变形和恶劣环境场所。
(8)操作误差:对安装精度的影响主要是技能水平和责任心。

【历年真题】
(2010年真题)不影响机械设备安装精度的因素是()。
A.设备调试
B.垫铁
C.二次灌浆
D.设备基础
【答案】A
【解析】2017版教材P43,影响设备安装精度的因素:1.设备基础2.垫铁埋设3.设备灌浆4.地脚螺栓5.测量误差6.设备制造7.环境因素8.操作误差

(2015年真题)设备基础的质量因素中,影响安装精度的主要是()。
A.浇筑方式和时间
B.沉降和强度
C.表面积和平整度
D.温度和湿度
【答案】B
【解析】2017年教材P43,设备基础对安装精度的影响主要是强度和沉降。选B。

考点2:设备安装精度的偏差,宜符合下列要求

(1)有利于抵消设备附属件安装后重量的影响;
(2)有利于抵消设备运转时产生的作用力的影响;
(3)有利于抵消零部件磨损的影响;
(4)有利于抵消摩擦面间油膜的影响。

考点3:设备安装偏差方向的控制

(1)补偿温度变化所引起的偏差:机械设备安装通常是在同一环境温度下进行的,许多设备在生产运行时则处在不同温度的条件下。
(2)补偿受力所引起的偏差:机械设备安装通常仅在自重状态下进行,设备投人运行承载后,安装精度的偏差有的会发生变化。
(3)补偿使用过程中磨损所引起的偏差:装配中的许多配合间隙是可以在一个允许的范围内选择的,设备运行时,这些间隙都会因磨损而增大,引起设备在运行中振动或冲击,安装时,间隙选择和调整适当,能补偿磨损带来的不良后果。
(4)设备安装精度偏差的相互补偿:连续生产机组是由许多单体设备组成的,在安装中将各个单体设备安装的允许偏差从整个机组考虑,控制其偏差方向,合理排列和分布,不产生偏差积累,而是相互补偿的效果,对机组的运行是很有益的。

【历年真题】
(2013年真题)在室温条件下,工作温度较高的干燥机与传动电机联轴器找正时,两端面间隙在允许偏差内应选择()。
A.较大值
B.中间值
C.较小值
D.最小值
【答案】A
【解析】2017版教材P45,1、补偿温度变化所引起的偏差,机械设备安装通常是在同一环境温度下进行的,许多设备在生产运行时则处在不同温度的条件下。例如汽轮机、干燥机在运行时通蒸汽,温度比与之连接的发电机、鼓风机、电动机高,在对这类机组的联轴器装配定心时,应考虑温差的影响,控制安装偏差的方向。为补偿温度变化所引起的偏差,调整两轴心径向位移精度时,运行中温度高的机器(汽轮机、干燥机)应低于温度低的机器(发电机、鼓风机、电动机);调整两轴线倾斜精度时,上部间隙小于下部间隙;调整两端面间隙时选择较大值,运行中因温度变化引起的偏差便能得到补偿。

2H313021电气装置安装工程的施工程序和要求

考点1:电气装置安装工程施工的一般程序

埋管、埋件→设备安装→电线、电缆敷设→回路接通→检查、试验、调试→通电试运行→交付使用。

考点2:油浸式电力变压器的施工程序

开箱检查→二次搬运→设备就位→吊芯检查→附件安装→滤油、注油→绝缘测试→交接试验→验收。

考点3:六氟化硫断路器的安装程序

开箱检查→本体安装→充加六氟化硫→操作机构安装→检查、调整→绝缘测试→试验。

考点4:电气设备交接试验内容

作用:是鉴定高压电气设备的安装质量是否合格,判断电气设备是否可以投入运行。
内容:测量绝缘电阻、直流耐压试验、交流耐压试验、测量导电体直流电阻、泄漏电流测量、绝缘油试验、线路相位检查等。
注意事项1)在高压试验设备和高电压引出线周围,均应装设遮拦并悬挂警示牌。2)进行高电压试验时,操作人员与高电压回路间应具有足够的安全距离。3)高压试验结束后,应对直流试验设备及大电容的被测试设备多次放电,放电时间至少1min以上。4)断路器的交流耐压试验应在分、合闸状态下分别进行。5)成套设备进行耐压试验时,宜将连接在一起的各种设备分离开来单独进行。6)做直流耐压试验时,试验电压按每级0.5倍额定电压分阶段升高,每阶段停留1min,并记录泄漏电流。

考点5:通电检查及调整试验

(1) 要先进行二次回路通电检查,然后再进行一次回路通电检查。
(2) 检查回路中的继电器和仪表等均经校验合格。
(3) 检验回路的断路器及隔离开关都已调整好,断路器经过手动、电动跳合闸试验。
(4) 电流、电压互感器已经过电气试验,电流互感器二次侧无开路现象,电压互感器二次侧无短路现象。
(5) 具备可靠的操作、信号和合闸等二次各系统用的交直流电源。
(6) 高、低压断路器操作系统已有可靠的操作电源。
(7) —次、二次回路经过绝缘电阻测定和耐压试验,绝缘电阻值均符合规定。

 考点6:电气装置试运行

“五防连锁”:是防止误合、误分断路器;防止带负荷分、合隔离开关;防止带电挂地线;防止带电合接地开关;防止误入带电间隔。

2H313022输配电线路的施工要求

室外的输配电线路的主要形式是电力架空线路和电力电缆线路。室内的输配电线路主要形式是母线和电缆线路。

考点1:架空电力线路导线连接要求

(1) 导线连接应接触良好,其接触电阻不应超过同长度导线电阻的1.2倍
(2) 导线连接处应有足够的机械强度,其强度不应低于导线强度的90%
(3) 在任一档距内的每条导线,只能有一个接头。
(4) 不同金属、不同截面的导线,只能在杆上跳线处连接。
(5) 导线掛压连接前,要选择合适的连接管,其型号应与导线相符。

考点2:电缆直埋敷设要求

(1)直埋电缆应使用铠装电缆,铠装电缆的金属外皮要可靠接地,接地电阻不得大于10Ω
(2)电缆埋深应不小于0.7m,穿越农田时应不小于1m
(3)电缆敷设后,上面要铺100mm厚的软土或细沙,再盖上混凝土保护板,覆盖宽度应超过电缆两侧以外各50mm
(4)直埋电缆在直线段每隔50~100m处、电缆接头处、转弯处、进入建筑物等处应设置明显的方位标志或标桩。
(5)电缆互相交叉、与非热力管和管道交叉、穿越公路和墙壁时都要穿在保护管中,保护管内径不应小于电缆外径的1.5倍。严禁将电缆平行敷设于管道的上方或下方。
(6)电缆的中间接头下面应垫以混凝土基础板。
(7)铠装电缆从地下引出地面时,高度在1.8m下的部分采用钢管保护。
(8)并联敷设的电缆,其接头的位置宜互相错开。

【历年真题】
(2013年真题)并明敷电缆的中间接头应()。
A.位置相同
B.用托板托置固定
C.配备保护盒
D.安装检测器
【答案】B
【解析】2017版教材P52、53,(一)电缆直埋敷设要求8、并联敷设电缆,其中间接头宜相互错开。电缆明敷的接头,应用托板固定。直埋电缆接线盒外应有防止机械损伤的保护盒(环氧树脂接头盒除外)。因此B为正确选项。

(2014年真题)室内电缆敷设时,正确的做法有()。
A.电力电缆敷设在控制电缆的上部
B.敷设时电缆从电缆盘的上端引出
C.电缆平行敷设在热力管道的上方
D.并列敷设电缆中间接头可在任意位置
E.电缆应在切断4小时内进行封头
【答案】ABE
【解析】本题主要考察电力电缆线路的施工要求。A选项对,详见2016版教材P51,原文是:3.高压与低压电力电缆、强电与弱电控制电缆应按顺序分层配置,一般情况宜由上而下配置。B选项对,详见2017版教材P54,原文是:(1)电缆应从电缆盘上端拉出施放。C选项不对,详见2017版教材P52,原文是:严禁将电缆平行敷设于管道的上方或下方。D选项不对,详见2017版教材P52,原文是:8、并联敷设的电缆,其接头的位置宜互相错开。E选项对,详见2017版教材P55,原文是:5.电缆应在切断后4h之内进行封头。

(2016年真题)正确的电缆直埋敷设做法有()。
A.铠装电缆的金属保护层可靠接地
B.沟底铺设100mm厚碎石
C.电缆可平行敷设在管道的上方
D.电缆进入建筑物时采用金属管保护
E.电缆敷设后铺100mm厚的细沙,再盖混凝土保护板
【答案】AE
【解析】2017年教材P52:二、电力电缆线路的施工要求。1.直埋电缆应使用铠装电缆,在铠装电缆的金属外皮要可靠接地;A对。4.直埋电缆在直线段每隔50-100m处、电缆接头处、转弯处、进人建筑物等处应设置明显的方位标志或标桩。2.开挖的沟底是松软土层时,可直接敷设电缆,一般电缆埋深应不小于0.7m,穿越农田时应不小于1m。如果有石块或硬质杂物要铺设100mm厚的软土或细沙。E对。选AE。

考点3:电缆排管敷设要求

(1)电缆排管材料可用钢管、塑料管、陶瓷管、石棉水泥管或混凝土管等,管内壁必须光滑。
(2)保护管孔径应不小于电缆外径的1.5倍,一般敷设电力电缆的排管孔径为150mm
(3)埋入地下的排管顶部至地面的距离应不小于以下数值:人行道为500mm;—般地区为700mm
(4)在电缆排管直线距离超过50m处、排管转弯处、分支处都要设置排管电缆井。排管通向电缆井应有不小1%的坡度,以便管内的水流入电缆井内。

【历年真题】
(2011年真题)在电缆敷设过程中,应做的工作包括()。
A.标明电缆型号
B.排列整齐
C.避免平行重叠
D.横平竖直
E.标明起讫地点
【答案】ABDE
【解析】详见2017版教材54-55页:4、标志牌的装设(1)应在电缆终端、中间接头、电缆拐弯处、夹层内、隧道及竖井的两端等地方的电缆上装设标志牌;(2)标志牌上应标明电缆线路的编号、电缆型号、规格与起讫地点。

考点4:母线连接固定

(1) 母线在加工后并保持清洁的接触面上涂以电力复合脂。(2)母线连接时,必须采用规定的螺栓规格。当母线平置时,螺栓应由下向上穿,在其余情况下,螺母应置于维护侧。(3)螺栓连接的母线两外侧均应有平垫圈,相邻螺栓垫圈间应有3mm以上的净距,螺母侧应装有弹簧垫圈或锁紧螺母。(4)母线的螺栓连接必须采用力矩扳手紧固,紧固力矩值达到表2H313022-3所列的数值。

【历年真题】
(2010年真题)母线的螺栓连接必须采用( )扳手紧固
A.套筒
B.活动
C.固定
D.力矩
【答案】D

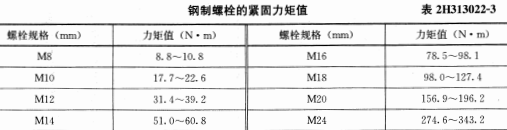

【解析】2017版教材P56、57,4、母线连接固定(4)母线的螺栓连接必须采用力矩扳手紧固,紧固力矩值达到表2H313022-3所列的数值。因此D为正确选项

(2014年真题)封闭母线找正固定的紧后工序是()。
A.导体焊接
B.外壳焊接
C.电气试验
D.与设备连接
【答案】A
【解析】2017版教材P57,原文是:(5)母线采用焊接连接时,母线应在找正及固定后,方可进行母线导体的焊接。

2H313031管道工程的施工程序和要求

考点1:管道设计压力分级表



考点2管道输送温度分类

考点3:管道的组成

管道由管道组成件管道支承件组成。管道组成件是用于连接或装配管道的元件。管道支承件是将管道的自重、输送流体的重量、由于操作压力和温差所造成的荷载以及振动、风力、地震、雪载、冲击和位移应变引起的荷载等传递到管架结构上去的管道元件。

考点4:工业管道工程的一般施工程序

施工准备→配合土建预留、预埋、测量→管道、支架预制→附件、法兰加工、检验→管道系统检验→管道系统试验→防腐绝热→系统清洗→资料汇总、绘制竣工图→竣工验收。

【历年真题】
(2009年真题)工业管道施工中,系统清洗工序的紧前工序是()。
A.管道系统检验
B.管道系统试验
C.气体泄漏试验
D.防腐绝热
【答案】D
【解析】2017版教材P59,管道工程的一般施工程序是:施工准备→配合土建预留、预埋、测量→管道、支架预制→附件、法兰加工、检验→管段预制→管道安装→管道系统检验→管道系统试验→防腐绝热→系统清洗→资料汇总、绘制竣工图→竣工验收。本题的正确项是“D.防腐绝热”。

考点5:卷管制作

(1)卷管同一筒节两纵焊缝间距不应小于200mm
(2)卷管组对时,相邻筒节两纵焊缝间距应大于100mm
有加固环、板的卷管,加固环、板的对接焊缝应与管子纵向焊缝错开,其间距不应小于100mm,加固环、板距卷管的环焊(1)缝不应小于50mm

(2)卷管端面与中心线的垂直允许偏差不得大于管子外径的1%,且不得大于3mm,每米直管的平直度偏差不得大于1mm

考点6:阀门检验

(1) 阀门安装前应进行外观质量检查,阀体应完好,开启机构应灵活,阀杆应无歪斜、变形、卡涩现象,标牌应齐全。
(2) 阀门应进行壳体压力试验和密封试验,并以洁净水为介质,不锈钢阀门试验时,水中的氯离子含量不得超过25ppm
(3) 阀门的壳体试验压力为阀门在20时最大允许工作压力的1.5倍,密封试验为阀门在20时最大允许工作压力的1.1倍,试验持续时间不得少于5min,无特殊规定时试验介质温度为5~40,当低于5时,应采取升温措施。
(4) 安全阀的校验应进行整定压力调整和密封试验。安全阀校验应做好记录、铅封,出具校验报告。

考点7:工业金属管道连接要求

不得采用强力对口。管道与设备的连接应在设备安装定位并紧固地脚螺栓后进行,管道与动设备连接时,不应使动设备承受附加外力。

考点8:大型储罐的管道与泵连接要求

应在储罐液压(充水试验合格后安装,或在储罐液压(充水试验及基础初阶段沉降后,再进行储罐接口处法兰的连接。

考点9:螺纹管道连接要求

安装前,螺纹部分应清洗干净,应进行外观检查,不得有缺陷。密封面及密封垫的光洁度应符合要求,不得有影响密封性能的划痕、腐蚀斑点等缺陷,用于螺纹的保护剂或润滑剂应适用于工况条件,并对输送的流体或管道材料均应不产生不良影响。

考点10:热半管安装要求

(1)与主管平行安装,并应能自行排液。
(2)不得将伴热管直接点焊在主管上;伴热管经过主管法兰、阀门时,应设置可拆卸的连接件。
(3)夹套管外管经剖切后安装时,纵向焊缝应设置于易检修的部位。
(4)夹套管支承块的材质应与主管内管材质相同,支承块不得妨碍管内介质流动。

考点11:阀门安装要求

(1)安装前,应按设计文件核对其型号,并应按介质流向确定其安装方向;检查阀门填料,其压盖螺栓应留有调节余量。
(2)当阀门与金属管道以法兰或螺纹方式连接时,阀门应在关闭状态下安装;以焊接方式连接时,阀门应在开启状态下安装,对接焊缝底层宜采用氩弧焊。当非金属管道采用电熔连接或热熔连接时,接头附近的阀门应处于开启状态。
(3)安全阀安装应垂直安装;安全阀的出口管道应接向安全地点;在安全阀的进出管道上设置截止阀时,应加铅封.且应锁定在全开启状态。

【历年真题】
(2013年真题)关于阀门的安装要求,正确的说法有()。
A.阀门安装前,应按介质流向确定其安装方向
B.阀门与管道以螺纹方式连接时,阀门应处于关闭状态
C.阀门与管道以焊接连接时,阀门应处于关闭状态
D.闸阀与管道以法兰方式连接时,阀门应处于关闭状态
E.安全阀应水平安装以方便操作
【答案】ABD
【解析】2017版教材P61、62,7、阀门安装(1)阀门安装前,应按设计文件核对其型号,并应按介质流向确定其安装方向;检查阀门填料,其压盖螺栓应留有调节余量。(2)当阀门与管道以法兰或螺纹方式连接时,阀门应在关闭状态下安装;以焊接方式连接时,阀门不得关闭,焊缝底层宜采用氩弧焊。(3)安全阀应垂直安装;安全阀的出口管道应接向安全地点、在进出官道上设置截止阀时应加铅封,且应锁定在全开启状态。因此ABD为正确选项。

考点12:支、吊架安装

(1)无热位移的管道,其吊杆应垂直安装。有热位移的管道,吊点应设在位移的相反方向,按位移值的1/2偏位安装。两根有热位移的管道不得使用同一吊杆。
(2)导向支架或滑动支架的滑动面应洁净平整,不得有歪斜和卡涩现象。其安装位置应从支承面中心向位移反方向偏移,偏移量应为位移值的1/2或符合设计文件规定,绝热层不得妨碍其位移。

【历年真题】
(2014年真题)管道滑动支架以支承面中心为起点进行反方向安装的偏移量应为位移值的()。
A.1/5
B.1/4
C.1/3
D.1/2
【答案】D
【解析】2017版教材P62,原文是:(3)导向支架或滑动支架的滑动面应洁净平整,不得有歪斜和卡涩现象。其安装位置应从支承面中心向位移反方向偏移,偏移量应为位移值的1/2或符合设计文件规定,绝热层不得妨碍其位移。

考点13:静电接地安装要求

(1) 有静电接地要求的管道,各段管子间应导电。
(2) 有静电接地要求的不锈钢和有色金属管道,导线跨接或接地引线不得与管道直接连接,应采用同材质连接板过渡。
(3) 静电接地安装完毕后,必须进行测试,电阻值超过规定时,应进行检查与调整。

2H313032管道系统试验和吹洗要求

主要有压力试验、泄漏性试验、真空度试验。

考点1:管道系统压力试验的规定

(1)管道安装完毕,热处理和无损检测合格后,进行压力试验。
(2)压力试验应以液体为试验介质,当管道的设计压力0.6MPa时,可采用气体为试验介质,但应采取有效安全措施。
(3)脆性材料严禁使用气体进行试验,压力试验温度严禁接近金属材料的脆性转变温度。
(4)进行压力试验时,划定禁区,无关人员不得进入。
(5)试验过程发现泄漏时,不得带压处理。消除缺陷后应重新进行试验。
(6)试验结束后及时拆除盲板、膨胀节临时约束装置。
(7)压力试验完毕,不得在管道上进行修补或增添物件。当在管道上进行修补增添物件时,应重新进行压力试验。
(8)压力试验合格后,应填写“管道系统压力试验和泄漏性试验记录”。

【历年真题】
(2013年真题)检验管道系统强度和严密性的试验是()。
A.压力试验
B.真空度试验
C.泄漏性试验
D.致密性试验
【答案】A
【解析】2017版教材P62,(一)管道系统压力试验的规定压力试验:以液体或气体为试验介质,对管道系统逐步加压,达到规定的试验压力,以检验管道系统的强度和严密性。因此A为正确选项。

(2009年真题)管道系统气压试验的试验温度严禁接近金属的()转变温度。
A.脆性
B.塑性
C.延展性
D.韧性
【答案】A
【解析】2017版教材P62,(3)试验时,严禁使试验温度接近金属的脆性转变温度。本题的正确项是“A.脆性”。

考点2:管道系统压力试验前应具备的条件

(1)试验范围内的管道安装工程除防腐、绝热外,已按设计图纸全部完成,安装质量符合有关规定。
(2)焊缝及其他待检部位尚未防腐和绝热。
(3)管道上的膨胀节已设置了临时约束装置。
(4)试验用压力表在周检期内并已经校验,其精度符合规定要求,压力表不得少于两块。
(5)符合压力试验要求的液体或气体已经备齐。
(6)管道已按试验的要求进行了加固。
(7)待试管道与无关系统已用盲板或其他隔离措施隔开。
(8)待试管道上的安全阀、爆破片及仪表元件等已拆下或加以隔离。
(9)试验方案已经过批准,并已进行了技术安全交底。
(10)在压力试验前,相关资料已经建设单位和有关部门复查。

考点3:管道系统液压试验的实施要点

(1)液压试验应使用洁净水,对不锈钢、镍及镍合金钢管道,或对连有不锈钢、镍及镍合金钢管道或设备的管道,水中氯离子含量不得超过25ppm
(2)试验前,注入液体时应排尽空气。
(3)试验时环境温度不宜低于5,当环境温度低于5时应采取防冻措施。
(4)承受内压的地上钢管道及有色金属管道试验压力应为设计压力的1.5倍,埋地钢管道的试验压力应为设计压力的1.5倍,且不得低于0.4MPa
(5)管道与设备作为一个系统进行试验时,当管道的试验压力等于或小于设备的试验压力时,应按管道的试验压力进行试验;当管道试验压力大于设备的试验压力,并无法将管道与设备隔开,以及设备的试验压力大于管道试验压力的77%时,经设计或建设单位同意,可按设备的试验压力进行试验。
(6)试验应缓慢升压,待达到试验压力后,稳压10min,再将试验压力降至设计压力,稳压30min,检査压力表有无压降、管道所有部位有无渗漏。

考点4:管道系统气压试验的实施要点

(1)承受内压钢管及有色金属管试验压力应为设计压力的1.15倍,真空管道的试验压力应为0.2MPa
(2)试验时应装有压力泄放装置,其设定压力不得高于试验压力1.1倍
(3)试验前,应用空气进行预试验,试验压力宜为0.2MPa
(4)试验时,应缓慢升压,当压力升至试验压力的50%时,如未发现异况或泄漏,继续按试验压力的10%逐级升压,每级稳压3min,直至试验压力。应在试验压力下稳压10min,再将压力降至设计压力,采用发泡剂或肥皂水检验无泄漏为合格。

考点5:管道系统泄漏性试验的实施要点

(1)输送极度和高度危害介质以及可燃介质的管道,必须进行泄漏性试验。
(2)泄漏性试验应在压力试验合格后进行,试验介质宜采用空气。
(3)泄漏性试验压力为设计压力。
(4)泄漏性试验可结合试车一并进行。
(5)泄漏性试验应逐级缓慢升压,当达到试验压力,并且停压10min后,采用涂刷中性发泡剂等方法,巡回检查阀门填料函、法兰或螺纹连接处、放空阀、排气阀、排净阀等所有密封点应无泄漏。

【历年真题】
(2014年真题)管道系统安装完毕后,输送介质为()的管道必须进行泄露性试验。
A.天然气
B.蒸汽
C.氰化物
D.乙炔
E.煤气
【答案】ACDE
【解析】2017版教材P64,原文是:(1)输送极度和高度危害介质以及可燃介质的管道,必须进行泄漏性试验。

(2016年真题)工业管道系统泄漏性试验的正确实施要点有()。
A.输送极度和高度危害介质的管道必须进行泄漏性试验
B.泄漏性试验应在压力试验前进行
C.泄漏性试验的试验介质宜采用空气
D.试验压力为设计压力的1.15倍
E.泄漏性试验可结合试车一并进行
【答案】ACE
【解析】2017年教材P64,(六)管道系统泄漏性试验的实施要点。泄漏性试验是以气体为试验介质,在设计压力下,采用发泡剂、显色剂、气体分子感测仪或其他手段检查管道系统中泄漏点的试验。实施要点如下:(1)输送极度和高度危害介质以及可燃介质的管道,必须进行泄漏性试验。(2)泄漏性试验应在压力试验合格后进行,试验介质宜采用空气。(3)泄漏性试验压力为设计压力。(4)泄漏性试验可结合试车一并进行。(5)泄漏试验应逐级缓慢升压,当达到试验压力,并且停压10min后,采用涂刷中性发泡剂等方法,巡回检查阀门填料函、法兰或螺纹连接处、放空阀、排气阀、排净阀等所有密封点应无泄漏。

考点6:管道系统真空度试验的实施要点

(1)真空系统在压力试验合格后,还应按设计文件规定进行24h的真空度试验。
(2)真空度试验按设计文件要求,对管道系统抽真空,达到设计规定的真空度后,关闭系统,24h后系统增压率不应大于5%

考点7:管道吹洗方法的选用应符合施规范的规定

(1) 公称直径大于或等于600mm的液体或气体管道,宜采用人工清理。
(2) 公称直径小于600mm的液体管道宜采用水冲洗。
(3) 公称直径小于600mm的气体管道宜采用压缩空气吹扫。
(4) 蒸汽管道应采用蒸汽吹扫。
(5) 非热力管道不得采用蒸汽吹扫。

考点8:管道的吹扫与清洗一般规定

(1)管道系统压力试验合格后,应进行吹扫与清洗(吹洗),并应编制吹扫与清洗方案。
(2)吹洗的顺序应按主管、支管、疏排管依次进行。
(3)清洗排放的脏液不得污染环境,严禁随地排放。
(1)吹扫时应设置安全警戒区域,吹扫口处严禁站人。
(2)管道吹洗合格后,应由施工单位会同建设单位或监理单位共同检查确认,并应填写“管道系统吹扫与清洗检查记录”及“管道隐蔽工程(封闭记录”。

【历年真题】
(2012年真题)管道系统正确的吹洗顺序是()。
A.支管→疏排管→主管
B.疏排管→支管→主管
C.主管→支管→疏排管
D.主管→疏排管→支管
【答案】C
【解析】详见2017版教材P65,管道系统的吹洗顺序:按主管→支管→疏排管的顺序吹洗。

(2010年真题)管道系统吹扫与清洗应在()进行。
A.无损检测合格后液压试验前
B.液压试验合格后气体泄漏试验前
C.气体泄漏试验合格后涂漆、绝热施工前
D.涂漆、绝热施工检验合格后交工前
【答案】B
【解析】详见2017版教材65页:1.管道系统压力试验合格后,应进行吹扫与清洗(吹洗),并应编制吹扫与清洗方案。

考点9:水冲洗实施要点

(1)水冲洗应使用洁净水。冲洗不锈钢、镍及镍合金钢管道,水中氯离子含量不得超过25ppm
(2)水冲洗流速不得低于1.5m/s,冲洗压力不得超过管道的设计压力。
(3)水冲洗排放管的截面积不应小于被冲洗管截面积的60%,排水时不得形成负压。
应连续进行冲洗,当设计无规定时,以排出口的水色和透明度与入口水目测一致为合格。管道水冲洗合格后,应及时将管(1)内积水排净,并应及时吹干。

【历年真题】
(2015年真题)下列工业管道水冲洗实施要点,正确的有()。
A.冲洗流速不得低于1.5m/s
B.排水时不得形成负压
C.排出口的水色和透明度与入口水目测一致
D.使用洁净水连续进行冲洗
E.水中氯离子含量不得超过30ppm
【答案】ABCD
【解析】2017版教材P65,水冲洗实施要点:(1)水冲洗应使用洁净水。冲洗不锈钢、镍及镍合金钢管道,水中氯离子含量不得超过25ppm。2)水冲洗流速不得低于1.5m/s,冲洗压力不得超过管道的设计压力。(3)水冲洗排放管的截面积不应小于被冲洗管截面积的60%,排水时不得形成负压。(4)应连续进行冲洗,当设计无规定时,以排出口的水色和透明度与入口水目测一致为合格。管道水冲洗合格后,应及时将管内积水排净,并应及时吹干。

考点10:空气吹扫实施要点

(1)吹扫压力不得大于系统容器和管道的设计压力,吹扫流速不宜小于20m/s
(2)吹扫忌油管道时,气体中不得含油。
(3)当目测排气无烟尘时,应在排气口设置贴有白布或涂刷白色涂料的木制靶板检验,吹扫5min后靶板上无铁锈、尘土、水分及其他杂物为合格。

考点11:蒸汽吹扫实施要点

(1)蒸汽管道吹扫前,管道系统的绝热工程应已完成。
(2)蒸汽管道应以大流量蒸汽进行吹扫,流速不小于30m/s,吹扫前先行暖管、及时疏水,检查管道热位移。
(3)蒸汽吹扫应按加热→冷却→再加热的顺序循环进行,并采取每次吹扫一根,轮流吹扫的方法。

考点12:油清洗实施要点

(1)油清洗应采用循环的方式进行。每8h应在40~70内反复升降油温2~3次,并及时更换或清洗滤芯。
(2)当设计文件或产品技术文件无规定时,管道油清洗后采用滤网检验。
(3)油清洗合格后的管道,采取封闭或充氮保护措施。

2H313041汽轮发电机系统主要设备的安装技术要求

考点1:汽轮机的分类和组成

分类:
(1) 按照作原理划分:冲动式汽轮机和反动式汽轮机两种。
(2) 按照热力特性划分:凝汽式汽轮机、背压式汽轮机、抽气式汽轮机、抽气背压式汽轮机和多压式汽轮机。
(3) 按照主蒸汽压力划分:低压汽轮机、中压汽轮机、高压汽轮机、超高压汽轮机、亚临界压力汽轮机、超临界压力汽轮机和超超临界压力汽轮机。
(4) 按结构形式划分:单级汽轮机和多级汽轮机。
(5) 按气流方向划分:轴流式、辐流式和周流(回流)式汽轮机。
(6) 按用途划分:工业驱动和电站汽轮机。
组成:
(1) 汽轮机主要由汽轮机本体设备、蒸汽系统设备、凝结水系统设备、给水系统设备和其他辅助设备组成。
(2) 汽轮机本体主要由静止部分转动部分组成。

【历年真题】
(2012年真题)汽轮发电机系统设备主要包括()。
A.励磁机
B.发电机
C.再热器
D.汽包
E.汽轮机
【答案】ABE
【解析】2017版教材P66,汽轮发电机系统设备主要包括:汽轮机、发电机、励磁机、凝汽器、除氧器、加热器、给水泵、凝结水泵和真空泵等。

(2011年真题)汽轮机按热力特性可以划分为()汽轮机。
A.凝汽式
B.背压式
C.抽气式
D.多压式
E.塔式
【答案】ABCD
【解析】2017版教材P66,按照热力特性可以划分为:凝汽式汽轮机、背压式汽轮机、抽气式汽轮机、抽气背压式汽轮机和多压式汽轮机;故本题的正确项是“ABCD”。

(2009年真题)按主蒸汽压力的大小,发电站汽轮机可以划分为()。
A.高压汽轮机
B.超高压汽轮机
C.亚临界压力汽轮机
D.特高压汽轮机
E.超超临界压力汽轮机
【答案】ABCE
【解析】2017版教材P66,按照工作原理可以划分为:冲动式汽轮机和反动式汽轮机两种;按照热力特性可以划分为:凝汽式汽轮机、背压式汽轮机、抽气式汽轮机、抽气背压式汽轮机和多压式汽轮机;按照主蒸汽压力可以划分为:低压汽轮机、中压汽轮机、高压汽轮机、超高压汽轮机、亚临界压力汽轮机、超临界压力汽轮机和超超临界压力汽轮机。所以本题正确选项应为ABCE。

考点2:发电机的类型和组成

类型:
(1) 按照原动机划分:汽轮、水轮、柴油、风力和燃气轮发电机。
(2) 按照冷却方式划分:外冷式和内冷式发电机。
(3) 按照冷却介质划分:空气冷却、氢气冷却、水冷却以及油冷却发电机。
(4) 按照结构形式划分:旋转磁极式和旋转电枢式,其中旋转磁极式按磁极的形状又可分为凸极式和隐藏式发电机两种。
组成:
(1) 汽轮发电机与一般发电机类似,由定子和转子两部分组成。
(2) 定子主要由机座、定子铁心、定子绕组、端盖等部分组成。
(3)转子主要由转子锻件、激磁绕组、护环、中心环和风扇等组成。

【历年真题】
(2013年真题)用于发电机的冷却介质有()。
A.空气
B.惰性气体
C.氢气
D.水
E.油
【答案】ACDE
【解析】2017版教材P67,1、发电机类型(3)按照冷却介质划分:空气冷却、氢气冷却、水冷却以及油冷却发电机。因此ACDE为正确选项。

考点3:工业小型汽轮机的转子安装技术要求

1) 转子安装可以分为:转子吊装、转子测量和转子、汽缸找中心。
2) 转子吊装应使用有制造厂提供并具备出厂试验证书的专用横梁和吊索,否则应进行200%的工作负荷试验(时间为1h)。
3)转子测量应包括:轴颈圆度、圆柱度的测量、转子跳动测量(径向、端面和推力盘不平度)、转子水平度测量。

考点4:电站汽轮机主要设备的安装技术要点

体现在本体安装轴系对轮中心找正等方面。
1) 低压外下缸组合包括:低压外下缸后段(电机侧)与低压外下缸前段(汽侧先分别就位,调整水平、标高、找中心后试组合,符合要求后,将前、后段分开一段距离,再次清理检查垂直结合面,确认清洁无异物后再进行正式组合。组合时汽缸找中心的基准可以用激光、拉钢丝、假轴、转子等。目前多采用拉钢丝法。
2) 低压外上缸组合包括:先试组合,以检查水平、垂直结合面间隙,符合要求后正式组合。
3) 低压内缸组合包括:当低压内缸就位找正、隔板调整完成后,低压转子吊人汽缸中并定位后,再进行通流间隙调整。

【历年真题】
(2015年真题)汽轮机低压外下缸组合时,汽缸找中心的基准目前多采用()
A.激光法
B.拉钢丝法
C.假轴法
D.转子法
【答案】B
【解析】2017年教材P70,组合时汽缸找中心的基准可以用激光、拉钢丝、假轴、转子等。目前多采用拉钢丝法。

考点5:电站汽轮机轴系对轮中心的找正

1) 轴系对轮中心找正主要是对高中压对轮中心、中低压对轮中心、低压对轮中心和低压转子—电转子对轮中心的找正。
2) 在轴系对轮中心找正时,首先要以低压转子为基准。

考点6:发电机安装程序

一般程序:定子位→定子及转子压试验→发电机穿子→冷器安装→端、轴承、密封瓦调整安装→励机安装→对轮找中心并连接→整体密试验等。
速记:秋水传情,盖茨夫妻
秋(就)水传(转)情(氢),盖茨(磁)夫(复)妻(气)

【历年真题】
(2010年真题)发电机安装程序的主要内容有()。
A.定子就位
B.定子及转子水压试验
C.气密性试验
D.励磁机安装
E.整体气密试验
【答案】ABDE
【解析】2017版教材P70,(一)发电机安装程序,发电机设备的主要安装程序是:定子就位→定子及转子水压试验→发电机穿转子→氢冷器安装→端盖、轴承、密封瓦调整安装→励磁机安装→对轮复找中心并连接→整体气密性试验等。因此ABDE为正确选项。

考点7:发电机转子安装技术要点

(1) 发电机转子穿装前进行单独气密性试验。待消除泄漏后,应再经漏气量试验,试验压力和允许漏气量应符合制造厂规定。
(2) 发电机转子穿装:
1) 发电机转子穿装工作必须在完成机务如支架、千斤顶、吊索等服务准备工作)、电气与热工仪表的各项工作后,会同有关人员对定子和转子进行最后清扫检查,确信其内部清洁,无任何杂物并经签证后方可进行。
2) 发电机转子穿装,不同的机组有不同的穿转子方法,常用的方法有滑道式方法、接轴的方法、用后轴承座作平衡重量的方法、用两台跑车的方法等。

2H313042锅炉系统主要设备的安装技术要求

考点1:锅炉的分类和组成

分类:
(1) 按用途分:供热锅炉、工业锅炉、电站锅炉、船用及机车锅炉等。
(2) 按锅炉出口工质压力分:低压锅炉、中压锅炉、高压锅炉、亚临界锅炉、超临界锅炉和超超临界锅炉。
(3) 按燃烧方式分:火床、火室、旋风、流化床燃烧锅炉。
(4) 按出厂形式分:整装锅炉、散装锅炉。
组成:
(1) 锅炉系统主要设备一般包括本体设备、燃烧设备和辅助设备。
(2) 锅炉本体设备主要由锅和炉两大部分组成。
(3) 锅炉辅助设备:主要有燃料供应系统设备、送引风设备、汽水系统设备、除渣设备、烟气净化设备、仪表和自动控制系统设备等组成。

【历年真题】
(2010年真题)电站锅炉中的炉是由燃烧器以及()等组成。
A.炉膛
B.过热器
C.省煤器
D.烟道
E.预热器
【答案】ADE
【解析】2017版教材P72,原文:2)炉。由炉膛(钢架)、炉前煤斗、炉排(炉箅)、分配送风装置、燃烧器、烟道、预热器、除渣板等组成。锅炉是由锅和炉两部分构成,要分清本题哪些属于锅的部分,哪些属于炉的部分,而锅由汽包、水冷壁、过热器、再热器、省煤器及其连接的汽水系统组成,而炉由炉膛、燃烧器、烟道、预热器等组成。由此可知本题答案是“A.炉膛”,“D.烟道”,“E.预热器”。

考点2:锅炉系统安装施工程序

基础和材料验收→钢架组装及安装→汽包安装→集箱安装→水冷壁安装→空气预热器安装→省煤器安装→低温过热器安装→高温过热器安装→刚性梁安裝→本体管道安装→阀门及吹灰设备安装→燃烧器、油枪、点火枪的安装→烟道、风道的安装→-炉墙施工→水压试验→风压试验→烘炉、煮炉、蒸汽吹扫→试运行。

考点3:整装锅炉安装的主要程序

锅炉房平面布置的设计复检→对锅炉实物与技术资料的核对检查→锅炉基础放线与就位找正→附件安装→工艺管路的安装→单机试运转→报警及联锁试验→水压试验→锅炉热态调试与试运转。

【历年真题】
(2016年真题)压力表与表管之间装设三通旋塞阀的目的是()。
A.提高测量精度
B.便于吹洗管路
C.减小管道噪音
D.缓冲对表的压力冲击
【答案】B
【解析】2017年教材P74,压力表应垂直安装,压力表与表管之间应装设三通旋塞阀,以便吹洗管路和更换压力表,温度计的标尺应朝便于观察的方向安装。

考点4:散装锅炉本体的安装程序

设备的清点检查和验收→基础验收→基础放线→设备搬运及起重吊装→钢架及梯子平台的安装→汽包安装→锅炉本体受热面的安装→尾部受热面的安装→燃烧设备的安装→附属设备安装→热工仪表保护装置安装。

考点5:锅炉钢架施工程序

根据整体性要求,钢架安装程序可分为:基础划线,柱底板安装、找正,立柱、垂直支撑、水平梁、水平支撑安装,整体找正,高强度螺栓终紧,平台、扶梯、栏杆安装,顶板梁安装,钢屋顶、汽包小室及封闭安装。

考点6:汽包安装施工程序

汽包的划线→汽包支座的安装→汽包吊环的安装→汽包的吊装→汽包的找正。

考点7:汽包的吊装方法

汽包的吊装方法有水平起吊、转动起吊和倾斜起吊三种方法。

考点8:锅炉本体受热面安装一般程序

设备清点检查→通球试验→联箱找正划线→管子就位对口和焊接。

【历年真题】
(2013年真题)电站锅炉本体受热面组合安装时,设备清点检查的紧后工序是()。
A.找正划线
B.管子就位
C.对口焊接
D.通球试验
【答案】D
【解析】详见2017版教材P76,4、锅炉本体受热面安装一般程序和安装技术要点:(1)锅炉本体受热面安装一般程序设备清点检查→通球试验→联箱找正划线→管子就位对口和焊接。因此D为正确选项。

(2014年真题)锅炉本体受热面组合安装的一般程序中,设备清点检查的紧后工序是()。
A.压力试验
B.泄露试验
C.灌水试验
D.通球试验
【答案】D
【解析】详见2017版教材P76,原文是:(1)锅炉本体受热面安装一般程序:设备清点检查→通球试验→联箱找正划线→管子就位对口和焊接。

考点9:锅炉组件吊装原则

先上后下,先两侧后中间,先中心再逐渐向炉前、炉后、炉左、炉右进行,同一层杆件的吊装顺序为立柱、垂直支撑(斜撑)、横梁、小梁、水平支撑、平台、爬梯、栏杆等。

【历年真题】
(2012年真题)锅炉组件吊装原则有()。
A.先上后下
B.先小件后大件
C.先两侧后中间
D.先中心再炉前炉后
E.先外围后内部
【答案】ACD
【解析】2017版教材P76,3)锅炉组件吊装原则。锅炉钢架安装验收合格后,锅炉组件吊装原则是:先上后下,先两侧后中间,先中心再逐渐向炉前、炉后进行。向炉左炉右进行。因此ACD为正确选项。

考点10:电站锅炉安装质量控制要点

审查钢结构安装施工方案、锅炉受热面安装质量控制、燃烧器安装质量控制、锅炉密封质量控制、锅炉整体水压试验质量控制、回转式空预器安装质量控制。

考点11:烘炉

锅炉安装完毕后要进行烘炉,其目的使锅炉砖墙能够缓慢地干燥,在使用时不致损裂。根据现场的条件和锅炉的结构形式,可分别采用火焰烘炉、蒸汽烘炉、蒸汽和火焰混合烘炉。

考点12:煮炉

煮炉的目的是利用化学药剂在运行前清除锅内的铁镑、油脂和污垢、水垢等,以防止蒸汽品质恶化,并避免受热面因结垢而影响传热和烧坏。煮炉最好在烘炉的后期,与烘炉同时进行,以缩短时间和节约燃料。

考点13:蒸汽管路的冲洗与吹洗

范围应包括减温水管系统和锅炉过热器、再热器及过热蒸汽管道吹洗。

2H313051静置设备制作与安装技术要求

考点1按设备的设计压力P分类,见表

【历年真题】
(2009年真题)按静置设备的设计压力分类,中压设备的压力范围是()。
A.0.1MPa≤P<1.6MPa
B.1.6MPa<P≤10MPa
C.1.6MPa≤P<10MPa
D.10MPa<P≤100MPa
【答案】C
【解析】2017版教材P78,静置设备按设计压力分类有:1.常压设备:P<0.1MPa;2.低压设备:0.1MPa≤P1.6<MPa;3.中压设备:1.6MPa≤P<10MPa;4.高压设备:10MPa≤P<100MPa;5.超高压设备:P≥100MPa;6.P<0时,为真空设备。本题的正确项是“C.1.6MPa≤P100MPa”。

考点2:钢制储罐安装方法

常见的钢制储罐的安装方法有正装法、倒装法。

考点3:常见钢制储罐的焊接方法

焊条电弧焊手工焊)、钢制储罐的角焊缝半自动焊、钢制储罐环缝埋弧自动焊、双丝埋弧自动角缝焊、钢制储罐立缝气电焊、磁性角焊缝埋弧焊。

考点4:塔、容器的检验试验要求

压力容器产品焊接试件要求、储罐的充水试验、几何尺寸检验要求

【历年真题】
(2013年真题)现场组焊的球形储罐,应制作()三块产品焊接试板。
A.立焊、角焊、平加仰焊
B.角焊、横焊、对焊
C.横焊、平加仰焊、立焊
D.对焊、立焊、平加仰焊
【答案】C
【解析】2017版教材P82,六、塔、容器的检验试验要求(5)现场组焊的每台球形储罐应制作立焊、横焊、平焊加仰焊位置的产品焊接试件各一块。因此C为正确选项。

(2012年真题)关于压力容器产品焊接试板要求的说法,错误的是()。
A.产品焊接试板经外观检查
B.产品焊接试板由焊接产品的焊工焊接
C.现场组焊的球罐只制作立、横产品焊接试板
D.产品焊接板经射线检测
【答案】C
【解析】2017版教材P82,(5)现场组焊的球形储罐应制作立、横、平加仰三块产品焊接试件各一块。故选C。

(2011年真题)球形罐的产品焊接试板应在(),由施焊该球形罐的焊工采用相同的条件和焊接工艺进行焊接。
A.球形罐正式施焊前
B.焊接球形罐产品的同时
C.球形罐焊接缝检验合格后
D.水压试验前
【答案】B
【解析】2017版教材P82,(6)球罐的产品焊接试板应在焊接产品的同时,由施焊该球形储罐的焊工在与球形储罐焊接相同的条件和焊接工艺情况下焊接。故选B。

(2014年真题)关于压力容器焊接试板要求的说法,正确的有()。
A.试板应采用与施焊压力容器相同的条件和工艺在试验场地完成制作
B.试板应由该压力容器的施焊焊工进行焊接
C.试板检测不合格,允许返修
D.不得刻意避开试板焊接外观不合格的部分截取试样
E.焊接试板应同炉、同工艺随容器进行热处理
【答案】BCE
【解析】2017版教材P82,原文是:(3)产品焊接试件由焊接产品的焊工焊接,并于焊接后打上焊工和检验员代号钢印。(4)圆筒形压力容器的产品焊接试件,应当在筒节纵向焊缝的延长部分,采用与施焊压力容器相同的条件和焊接工艺同时焊接。(7)产品焊接试件经外观检查和射线(或超声)检测,如不合格,允许返修,如不返修,可避开缺陷部位截取试样。(8)需进行热处理以达到恢复材料力学性能或耐腐蚀性能的压力容器,其焊接试件应同炉、同工艺随容器一起进行热处理。选项A,仅指圆筒形压力容器的产品焊接试件的筒节纵向焊缝的延长部分。选项D,检测不合格时,可以避开不合格处取样。选项E,仅指需进行热处理以达到恢复材料力学性能或耐腐蚀性能的压力容器。故正确答案BC。

2H313052钢结构制作与安装技术要求

考点1:钢构件制作程序

钢材检验→下料→拼接→零部件加工→部件装配→焊接→除锈→油漆→构件编号验收。

考点2:工业钢结构安装程序

钢结构一般安装程序为:构件检查→基础复查→钢柱安装→支撑安装→梁安装→平台板(层板、屋面板)安装→维护结构安装。

【历年真题】
(2009年真题)钢结构一般安装顺序应为()。
A.构件检查→支撑安装→围护结构安装→钢柱安装
B.钢柱安装→构件检查→支撑安装→围护结构安装
C.构件检查→钢柱安装→支撑安装→围护结构安装
D.钢柱安装→围护结构安装→支撑安装→构件检查
【答案】C
【解析】2017版教材P83,钢结构一般安装程序为:构件检查→基础复查→钢柱安装→支撑安装→梁安装→平台板安装→维护结构安装。本题的正确项是“C.构件检查→钢柱安装→支撑安装→维护结构安装”。

考点3:钢结构焊接要求

1. 持证焊工必须在其考试合格项目范围内施焊。
2. 焊工应按照焊接工艺文件的要求施焊。
3. 焊条、焊丝、焊剂等应与母材匹配,并按规定进行烘焙和保存。

考点4:焊缝检测

1) 外观检测:焊缝表面不得有裂纹、焊瘤等缺陷。一、二级焊缝不得有表面气孔、夹渣、弧坑裂纹、电弧擦伤等缺陷,且一级焊缝不得有咬边、未焊满、根部收缩等缺陷。
2) 无损检测:设计要求全焊透的一、二级焊缝应采用超声波检测进行内部缺陷的检查,超声波检测不能对缺陷做出判断时,应采用射线检测,其内部缺陷分级及检测方法应符合现行国家标准的规定。

考点5:高强度螺栓连接的相关要求

高强度大六角头螺栓连接副施拧可采用扭矩法或转角法。螺栓安装完毕后,应用约0.3kg重的手捶采用锤击法对高强度螺栓逐个进行检査,不得有漏拧。

【历年真题】
(2016年真题)高强度大六角头螺栓正确的连接要求是()。
A.螺栓不能自由穿入螺栓孔是用气割扩孔
B.螺栓必须一次达到拧紧力矩要求
C.施拧顺序由螺栓群外围向中心施拧
D.螺栓连接副可采用转角法施拧
【答案】D
【解析】2017年教材P84,6)高强度大六角头螺栓连接副施拧可采用扭矩法或转角法。

考点6:钢构件组装和钢结构安装要求

(1) 焊接H型钢的翼缘板拼接缝和腹板拼接缝的间距不应小于200mm,翼缘板拼接长度不应小于2倍板宽;腹板拼接宽度不应小于300mm,长度不应小于600mm;
(2) 吊车梁和吊车桁架安装就位后不应下挠。
多节柱安装时,每节柱的定位轴线应从地面控制轴线直接引(1) 上,不得从下层柱的轴线引上,避免造成过大的积累误差。
(2) 钢网架结构总拼完成后及屋面工程完成后应分别测量其挠度值,且所测的挠度值不应超过相应设计值的1.15倍。
(3) 涂料、涂装遍数、涂层厚度均应符合设计要求。当设计对涂层厚度无要求时,涂层干漆膜总厚度:室外应为150μm,室内应为125μm,其允许偏差为-25μm。每遍涂层干漆膜厚度的允许偏差为-5μm。
(4) 薄涂型防火涂料的涂层厚度应符合有关耐火极限的设计要求。

【历年真题】
(2010年真题)钢网架结构总拼及屋面工程完成后应分别测量其()。
A.挠度
B.拱度
C.水平度
D.垂直度
【答案】A
【解析】2017版教材P84,(4)钢网架结构总拼完成后及屋面工程完成后应分别测量其挠度值,且所测的挠度值不应超过相应设计值的1.15倍。因此A为正确选项。

(2012年真题)多节柱钢构安装时,为避免造成过大的积累误差,每节柱的定位轴线应从()直接引上。
A.地面控制轴线
B.下一节柱轴线
C.中间节柱轴线
D.最高一节柱轴线
【答案】A
【解析】2017年版教材P84,(3)多节柱安装时,每节柱的定位轴线应从地面控制轴线直接引上,不得从下层柱的轴线引上,避免造成过大的积累误差。

2H313061自动化仪表安装的施工程序和要求

考点1:施工机具和标准仪器的准备

(1)按工程实际需求提出机具计划,明确设备名称、规格、型号、数量等。
(2)用于仪表校准和试验的标准仪器、仪表应具备有效的计量检定合格证书,其基本误差的绝对值,不宜超过被校准仪表基本误差绝对值的1/3。

【历年真题】
(2010年真题)自动化仪表调校用的标准仪器、仪表,其基本误差的绝对值,不宜超过被校仪表的基本误差绝对值的()。
A.1/3
B.1/2
C.2/3
D.3/4
【答案】A
【解析】2017年版教材P86:(2)用于仪表校准和试验的标准仪器、仪表应具备有效的计量检定合格证书,其基本误差的绝对值,不宜超过被校准仪表基本误差绝对值的1/3。

考点2:自动化仪表安装施的原则

1. 自动化仪表施工的原则:先土建后安装;先地下后地上;先安装设备再配管布线;先两端(控制室、就地盘和现场仪表后中间电缆槽、接线盒、保护管、电缆、电线和仪表管道等)。
2. 仪表设备安装应遵循的原则:先里后外;先高后低;先重后轻
3. 仪表调校应遵循的原则:先取证后校验;先单校后联校;先单冋路后复杂回路;先单点后网络。

【历年真题】
(2012年真题)自动化仪表设备安装应遵循的程序是()。
A.先里后外,先低后高,先轻后重
B.先外后里,先低后高,先重后轻
C.先外后里,先高后低,先轻后重
D.先里后外,先高后低,先重后轻
【答案】D
【解析】2017版教材P86,(一)自动化仪表安装施工的原则:(1)自动化仪表工程施工的原则是:先土建后安装;先地下后地上;先安装设备再配管布线;先两端(控制室、就地盘、现场和就地仪表)后中间(电缆槽、接线盒、保护管、电缆、电线和仪表管道等)。(2)仪表设备安装应遵循的程序是:先里后外;先高后低;先重后轻。(3)仪表调校应遵循的原则是:先取证后校验;先单校后联校;先单回路后复杂回路;先单点后网络。因此D为正确选项

(2011年真题)自动化仪表工程施工的原则是()。
A.先地下后地上,先两端后中间,先土建后安装,先设备后配管布线
B.先土建后安装,先中间后两端,先设备后配管布线,先地下后地上
C.先配管布线后设备,先土建后安装,先两端后中间,先地下后地上
D.先两端后中间,先地上后地下,先设备后配管布线,先土建后安装
【答案】A
【解析】2017版教材P86,自动化仪表工程主要施工程序和内容自动化仪表工程施工的原则是:先土建后安装;先地下后地上;先安装设备再配管布线;先两端后中间。故本题的正确项是“A.先地下后地上,先两端后中间,先土建后安装,先设备后配管布线”。

(2010年真题)自动化仪表工程施工的原则是()。
A.先地上后地下
B.先配管后安装设备
C.先中间后两端
D.先安装设备后布线
【答案】D
【解析】2017版教材P86,3.自动化仪表工程施工的原则是:先土建后安装;先地下后地上;先安装设备再配管布线;先两端后中间。

考点3:自动化仪表安装施程序

施工准备→配合土建制作安装盘柜基础→盘柜、操作台安装→电缆槽、接线箱(盒)安装→取源部件安装→仪表单体校验、调整安装→电缆敷设→仪表管道安装→仪表电源设备试验→综合控制系统试验→回路试验、系统试验→投运→竣工资料编制→交接验收。

【历年真题】
(2009年真题)自动化仪表工程施工中,综合控制系统试验的紧后工序是()。
A.保运
B.竣工资料编制
C.交工
D.回路试验
【答案】D
【解析】详见2017版教材P86,自动化仪表工程施工程序:施工准备→配合土建制造安装盘柜基础→盘柜、操作台安装→电缆槽、接线箱安装→取源部件安装,仪表单体校验、调整安装→电缆初检、敷设、导通、绝缘试验、校线、接线→测量管、伴热管、气源管、气动信号管安装→综合控制系统试验→回路试验、系统试验→保运→竣工资料编制→交接验收。本题的正确项是“D.回路试验”。

考点4:仪表管道安装施程序

管材管件出库检验→管材及支架的除锈、一次防腐→阀门压力试验→管路预制、安装→管道的压力试脸与吹扫(清洗)→管材及支架的二次防腐。

【历年真题】
(2016年真题)下列管道中,不属于仪表管道的是()。
A.测量管道
B.气动信号管道
C.配线管道
D.伴热管道
【答案】C
【解析】2017年教材P86,(1)仪表管道的类型。仪表管道有测量管道、气动信号管道、气源管道、液压管道和伴热管道等。

考点5:交接验收

(1) 仪表工程的回路试验和系统试验进行完毕,即可开通系统投入运行。
(2) 仪表工程连续48h开通投入运行正常后,即具备交接验收条件。
(3)编制并提交仪表工程竣工资料。

【历年真题】
(2012年真题)仪表工程进行回路试验和系统试验后,应连续()开通运行。
A.12h
B.24h
C.36h
D.48h
【答案】D
【解析】2017版教材P87,(2)仪表工程连续48h开通投入运行正常后,即具备交接验收条件。故选D。

2H313062自动化仪表设备和取源部件的安装要求

考点1:自动化仪表设备的安装要求

1. 现场仪表的安装位置应按设计文件规定施工。
2. 安装过程中不应敲击、震动仪表,承受非正常的外力。
3. 直接安装在管道上的仪表,应随同设备或管道系统进行压力试验。
4. 仪表上接线箱(盒)应采取密封措施,引入口不宜朝上。
5. 对仪表和仪表电源设备进行绝缘电阻测量时要有防损措施。
6. 单独的仪表盘柜操作台的安装应符合规定。
7. 测温元件安装在易受被测物料强烈冲击的位置,应按设计文件规定采取防弯曲措施。
8. 现场安装的压力表不应固定在有强烈振动的设备或管道上。

【历年真题】
(2014年真题)直接安装在管道上的取源部件应随同管道系统进行()。
A.吹扫清洗
B.压力试验
C.无损检测
D.防腐保温
【答案】B
【解析】2017版教材P87,原文是:(3)直接安装在管道上的仪表,应随同设备或管道系统进行压力试验。

考点2:自动化仪表取源部件的安装要求

1. 取源部件的安装,应在工艺设备制造或工艺管道预制、安装的同时进行。
2.安装取源部件的开孔与焊接必须在工艺管道或设备的防腐、1. 衬里、吹扫和压力试验前进行。应避开焊缝及其边缘。
2. 在高压、合金钢、有色金属的工艺管道和设备上开孔时,应采用机械加工的方法。
3. 在砌体和混凝土浇筑体上安装的取源部件应在砌筑或浇筑的同时埋入,当无法做到时,应预留安装孔。
4. 温度取源部件的安装位置应符合要求。要选在介质温度变化灵敏和具有代表性的地方,不宜选在阀门等阻力部件的附近和介质流束呈现死角处以及振动较大的地方。
5. 温度取源部件与管道垂直安装时,取源部件轴线应与管道轴线垂直相交;在管道的拐弯处安装时,宜逆着物料流向,取源部件轴线应与管道轴线相重合;与管道呈倾斜角度安装时,宜逆着物料流向,取源部件轴线应与管道轴线相交。
6. 压力取源部件在水平和倾斜的管道上安装要求。当测量气体压力时,取压点的方位在管道的上半部;测量液体压力时,取压点的方位在管道的下半部与管道的水平中心线成0~45°夹角的范围内;测量蒸汽压力时,取压点的方位在管道的上半部,或者下半部与管道水平中心线成0~45°夹角的范围内。
7. 压力取源部件与温度取源部件在同一管段上时,压力取源部件应安装在温度取源部件的上游侧。
8. 流量取源部件上、下游直管段的最小长度,应符合设计文件的规定。在上、下游直管段的最小长度范围内,不得设置其他取源部件或检测元件。
9. 物位取源部件的安装位置,应选在物位变化灵敏,且不使检测元件受到物料冲击的地方。
10. 分析取源部件的安装位置,应选在压力稳定、能灵敏反映真实成分变化和取得具有代表性的分析样品的地方。

【历年真题】
(2013年真题)当取源部件设置在管道的下半部与管道水平中心线成0~45°夹角范围内时,其测量的参数是()。
A.气体压力
B.气体流量
C.蒸汽压力
D.蒸汽流量
【答案】C
【解析】2017版教材P88,(8)测量蒸汽压力时,取压点的方位在管道的上半部,或者下半部与管道水平中心线成0~45°夹角的范围内。因此C为正确选项。

(2015年真题)自动化仪表的取源部件安装,做法正确的是()。
A.在工艺管道防腐、衬里、吹扫后开孔和焊接
B.同一管段上的压力取源部件安装在温度取源部件下游侧
C.温度取源部件在管道上垂直安装时,应与管道轴线垂直相交
D.温度取源部件应近邻阀门出口侧安装
【答案】C
【解析】2017版教材P88,A选项:安装取源部件的开孔与焊接必须在工艺管道或设备的防腐、衬里、吹扫和压力试验前进行。应避开焊缝及其边缘。B选项:压力取源部件与温度取源部件在同一管段上时,压力取源部件应安装在温度取源部件的上游侧。D选项:温度取源部件的安装位置应符合要求。要选在介质温度变灵敏和具有代表性的地方,不宜选在阀门等阻力部件的附近和介质流束呈现死角处以及振动较大的地方。

2H313071防腐蚀工程施工技术要求

考点1:金属表面预处理方法

主要包括手工和动力工具除镑、喷(抛)射除镑、化学除镑、火焰除锈等。

【历年真题】
(2010年真题)采用橡胶或树脂胶泥砖板衬里的设备,金属表面预处理宜采用()方法除锈。
A.人工
B.机械
C.化学
D.喷射
【答案】D
【解析】2017年版教材P90,例如,橡胶衬里、玻璃钢衬里、树脂胶泥砖板衬里、硅质胶泥砖板衬里、化工设备内壁防腐蚀涂层、软聚氯乙烯板粘结衬里应采用喷射除锈法;而搪铅、硅质胶泥砖板里或喷射处理无法进行的场合则可以采用化学除锈法。

(2011年真题)采用玻璃钢作防腐蚀衬里的化工设备,其表面的预处理方法应为()除锈。
A.人工
B.机械
C.喷射
D.化学
【答案】C
【解析】2017版教材P90,喷射除锈是利用高压空气为动力,通过喷砂嘴将磨料高速喷射到金属表面,依靠磨料棱角的冲击和摩擦,显露出一定粗糙度的金属本色表面。化学除锈是利用各种酸溶液或碱溶液与金属表面氧化物发生化学反应,使其溶解在酸溶液或碱溶液中,从而达到除锈的目的。故本题的正确项是C。

(2014年真题)下列需除锈的材料或工件中,不宜采用火焰除锈的有()。
A.油浸过的金属表面
B.厚钢板
C.薄壁钢管
D.退火钢
E.淬火钢
【答案】CDE
【解析】2017版教材P90,原文是:4.火焰除锈是先将基体表面诱层铲掉,再用火焰烘烤或加热,并配合使用动力钢丝刷清理加热表面。此种方法适用于除掉旧的防腐层或带有油浸过的金属表面工程,不适用于薄壁的金属设备、管道,也不能使用在退火钢和可淬硬钢除锈工程上。

考点2:钢材表面除锈质量等级

(1) 手工或动力工具除锈。金属表面除锈质量等级定为二级,用St2、St3表示。(2)喷射或抛射除镑。金属表面除锈质量等级定为四级,用Sal、Sa2、Sa2.5、Sa3表本。
(3) 金属表面预处理方法的选择和质量要求。主要根据设备和管道的材质、表面状况以及施工工艺要求进行选取和处理。

【历年真题】
(2009年真题)金属表面预处理质量等级为四级的方法是()除锈。
A.手工
B.喷射
C.火焰
D.化学
【答案】B
【解析】2017版教材P90,金属表面预处理的质量等级:(1)手工除锈金属表面预处理质量等级定为二级,用St2、St3表示。(2)喷射除锈金属表面预处理质量等级定为四级,用Sa1、Sa2、、Sa3表示。(3)火焰除锈金属预处理质量等级定为一级,用F1表示。(4)化学除锈金属预处理质量等级定为一级,用Pi表示。本题的正确项是“B.喷射”。

考点3:金属表面预处理技术要求

1. 金属表面预处理质量。应达到工程要求的除镑质量等级及粗糖度。
2. 施工时应首先将金属表面的污物、油和杂质清理干净。
3. 动力工具不能达到的地方,应用手动工具做补充清理。
4. 用工具除锈时不应造成钢材表面损伤或使之变形,不得将钢材表面磨得过光或过于粗糙。
5. 处理后的基体表面不宜含有氯离子等附着物。
6. 处理合格的工件,在运输和保管期间应保持干燥和洁净。
7.当相对湿度大于85%时,应停止金属表面预处理作业。当进行1. 除镑作业时,规定基体表面温度应高于露点温度3℃。
2. 除锈后应清除表面灰尘。
3. 表面处理与防腐施工间隔时间不宜过长,表面返锈或再度污染时,应重新进行表面处理。

【历年真题】
(2015年真题)金属表面防腐前预处理要求,正确的是()。
A.基体表面温度应高于露点3℃以上
B.相对湿度上升到60%时,应停止除锈作业
C.海沙作为喷射材料进行除锈作业
D.金属表面应除锈彻底,打磨光滑
【答案】A
【解析】2017版教材P91,该题主要考察的是:金属表面预处理技术要求.教材P92页原文是金属表面预处理技术要求(5)用工具除锈时不应造成钢材表面损伤或使之变形,不得将钢材表面摩的过光或者过于粗糙。所以D错(6)采用喷射或抛射除锈应视钢管表面的锈蚀情况及防腐层所要求的锚纹深度选用合适的磨料。C错(10)当相对湿度大于85%时,应停止金属表面预处理作业。所以B错,环境中的相对湿度太大可导致处理过的金属表面在短时间返锈。因此,当进行喷射或抛射除锈时,规定基体表面温度应高于露点温度3℃。所以A对,所以,根据第十条应选A。

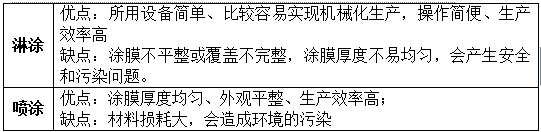

考点4:防腐蚀涂层施工方法



【历年真题】
(2012年真题)盘管式热交换器管道进行内外防腐蚀处理,常采用的涂装方法是()。
A.浸涂
B.刷涂
C.淋涂
D.喷涂
【答案】A
【解析】2017版教材P92,3、浸涂例如:浸镀铝钢管主要用于石油化工工业中的管式炉管、各种热交换器管道,分馏塔管道等。因此A为正确选项。

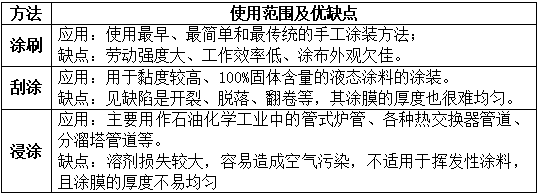

(2010年真题)防腐蚀涂层施工时,若采用黏度高、100%固体含量的液态涂料,宜选用的涂装方法是()。
A.喷涂
B.浸涂
C.刷涂
D.刮涂
【答案】D
【解析】2017版教材P91,刮涂是使用刮刀进行涂装的方法,用于黏度较高、100%固体含量的液态涂料的涂装。刮涂作业涂膜的常见缺陷是开裂、脱落、翻卷等,其涂膜的厚度也很难均匀。

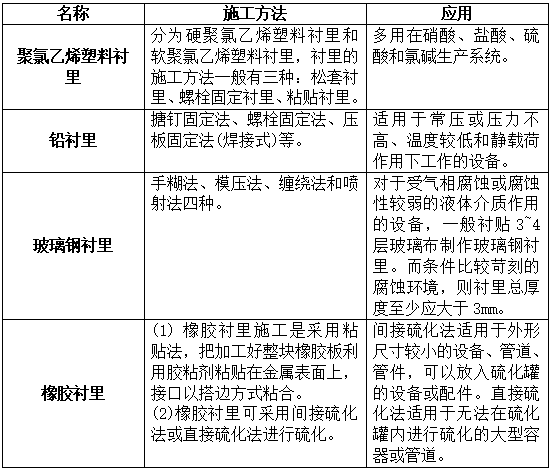

考点5:防腐蚀衬里施工技术


【历年真题】
(2012年真题)橡胶衬里应采用()施工。
A.缠绕法
B.粘贴法
C.喷射法
D.模压法
【答案】B
【解析】2017版教材P94,橡胶衬里施工采用粘贴法,把加工好整块橡胶板利用胶粘剂粘贴在金属表面上,接口以搭边方式粘合。

2H313072绝热工程施工技术要求

考点1:设备保温层施工技术要求

1. 当采用一种绝热制品,保温层厚度大于或等于100mm,应分为两层或多层逐层施工,各层的厚度宜接近。
2. 同层应错缝,上下层应压缝,其搭接长度不宜小于100min。
3. 硬质或半硬质材料作保温层,拼缝宽度不应大于5mm。

【历年真题】
(2011年真题)立式设备采用硬质或半硬质制品保温施工时,需设置(),并从该处开始自下而上拼砌。
A.锚固钉
B.吊架
C.支撑件
D.模板
【答案】C
【解析】2017版教材P96、97,例如,对立式设备采用硬质或半硬质制品保温施工时,需设置支撑件,并从支撑件开始自下而上拼砌,然后进行环向捆扎。对卧式设备采用硬质或半硬质制品保温施工时,需要在设备中轴线水平面上设置托架,保温层从托架开始拼砌,并用镀锌钢丝网状捆扎。

考点2:管道保温层施工技术要求

1. 水平管道的纵向接缝位置,不得布置在管道垂直中心线45°范围内。
2. 保温层的捆扎采用包装钢带或镀锌钢丝,每节管壳至少捆扎两道双层保温应逐层捆扎,并进行找平和严缝处理。
3. 有伴热管的管道保温层施工时,伴热管应按规定固定;伴热管与主管线之间应保持空隙,不得填塞保温材料,以保证加热空间。
4. 采用预制块做保温层时,同层要错缝,异层要压缝,用同等材料的胶泥勾缝。
5. 管道上的阀门、法兰等经常维修的部位,保温层必须采用可拆卸式的结构。
6. 管托处的管道保温,应不妨碍管道的膨胀位移,且不损坏保温层。

【历年真题】
(2013年真题)采用预制块做保温层的要求是()。
A.同层要错缝,异层要压缝,用同等级材料的胶泥勾缝
B.同层要错缝,异层要压缝,用高一等级材料的胶泥勾缝
C.同层要压缝,异层要错缝,用同等级材料的胶泥勾缝
D.同层要错缝,异层要错缝,用高一等级材料的胶泥勾缝
【答案】A
【解析】2017版教材P97,(二)管道保温层施工技术要求(4)采用预制块做保温层时,同层要错缝,异层要压缝,用同等材料的胶泥勾缝。因此A为正确选项。

(2014年真题)管道保温作业正确的做法是()。
A.伴热管道与管道间的空隙应填充材料
B.用钢带捆扎保温层,每节管壳至少捆扎一道
C.阀门的保温应采用可拆卸式结构
D.同层保温预制块的接缝要对齐
【答案】C
【解析】2017版教材P97,原文是:(2)保温层的捆扎采用包装钢带或镀锌钢丝,每节管壳至少捆扎两道双层保温应逐层捆扎,并进行找平和严缝处理。(3)有伴热管的管道保温层施工时,伴热管应按规定固定;伴热管与主管线之间应保持空隙,不得填塞保温材料,以保证加热空间。(4)采用预制块做保温层时,同层要错缝,异层要压缝,用同等材料的胶泥勾缝。(5)管道上的阀门、法兰等经常维修的部位,保温层必须采用可拆卸式的结构。

考点3:防潮层施工技术要求

当防潮层采用玻璃纤维布复合胶泥涂抹施工时,应符合下列规定:(1)胶泥应涂抹至规定厚度,其表面应均匀平整。(2)立式设备和垂直管道的环向接缝,应为上下搭接。卧式设备和水平管道的纵向接缝位置,应在两侧搭接,并应缝口朝下。(3)玻璃纤维布应随第一层胶泥层边涂边贴,其环向、纵向缝的搭接宽度不应小于50mm,搭接处应粘贴密实,不得出现气泡或空鼓。(4)粘贴的方式,可采用螺旋形缠绕法或平铺法。(5)待第一层胶泥干燥后,再涂抹第二层胶泥。

【历年真题】
(2012年真题)卧式设备和水平管道的()接缝位置,应在两侧搭接,并应缝口朝下。
A.横向
B.纵向
C.垂直
D.平行
【答案】B
【解析】2017版教材P98,(2)立式设备和垂直管道的环向接缝,应为上下搭接。卧式设备和水平管道的纵向接缝位置,应在两侧搭接,并应缝口朝下。故选B

考点4:保护层施工技术要求

保护层能有效地保护绝热层和防潮层,以阻挡环境和外力对绝热结构的影响,延长绝热结构的使用寿命,并保持其外观整齐美观。
金属保护层施工时,垂直管与水平直通管在水平管下部相交,应先包垂直管,后包水平管;垂直管与水平直通管在水平管上部相交,应先包水平管,后包垂直管。

2H313081炉窑砌筑工程的施工程序和要求

考点1:耐火材料的种类

(1)按化学特性分类
酸性耐火材料:指以二氧化硅为主要成分的耐火材料。
碱性耐火材料:指以氧化镁、氧化钙为主要成分的耐火材料。
中性耐火材料:指以三氧化二铝、三氧化二铬和碳为主要成分的耐火材料。
(2)按耐火度分类
耐火度为1558~1770℃的为普通耐火材料。
耐火度为1770~2000℃的为高级耐火材料。
耐火度为高于2000℃的为特级耐火材料。
(3)按烧制方法分类
不烧砖、烧制砖、不定型耐火材料。

【历年真题】
(2014年真题)下列耐火材料中,属于中性耐火材料的是()。
A.高铝砖
B.镁铝砖
C.硅砖
D.白云石砖
【答案】A
【解析】2017版教材P101,原文是:(3)中性耐火材料。中性耐火材料是指以三氧化二铝、三氧化二铬和碳为主要成分的耐火材料。如刚玉砖、高铝砖、碳砖等。其特性是对酸性渣和碱性渣都具有抗蚀作用。

考点2:工序交接证明书的内容

(1) 炉子中心线和控制标高的测量记录及必要的沉降观测点的测量记录。
(2) 隐蔽工程的验收合格证明。
(3) 炉体冷却装置、管道和炉壳的试压记录及焊接严密性试验验收合格的证明。(4)钢结构和炉内轨道等安装位置的主要尺寸的复测记录。
(5) 可动炉子或炉子的可动部分的试运转合格的证明。
(6) 炉内托砖板和锚固件等的位置、尺寸及焊接质量的检查合格的证明。
(7)上道工序成果的保护要求。

【历年真题】
(2012年真题)下列炉窑砌筑工序中,不属于交接内容的是()。
A.上道工序成果的保护要求
B.耐火材料的验收
C.炉子中心线及控制高程测量记录
D.炉子可动部分试运转合格证明
【答案】B
【解析】2017版教材P102,(二)工序交接的主要内容:(1)炉子中心线和控制标高的测量记录以及必要的沉降观察点的测量记录;(2)隐蔽工程验收合同的证明;(3)炉体冷却装置、管道和炉壳的试压记录及焊接严密性试验合格的证明;(4)钢结构和炉内轨道等安装位置的主要尺寸的复测记录;(5)可动炉子或炉子可动部分的试运转合格的证明;(6)炉内托砖板和锚固件等的位置、尺寸、焊接质量的检查合格的证明;(7)上道工序成果的保护要求。因此B为正确选项。

(2011年真题)根据《工业炉砌筑工程施工及验收规范》,不属于工序交接证明书内容的是()。
A.隐蔽工程验收合格的证明
B.焊接严密性试验合格的证明
C.耐火材料的验收合格证明
D.上道工序成果的保护要求
【答案】C
【解析】2017版教材P102,隐蔽工程验收合格的证明、焊接严密性试验合格的证明、上道工序成果的保护要求属于工序交接证明书内容,耐火材料的验收合格证明是材料进场验收内容。故本题的正确项是“C.耐火材料的验收合格证明”。

考点3:动态炉窑(回转窑)的施程序

1. 动态炉窑(回转窑)砌筑必须在炉窑单机无负荷运转验收合格后方可进行。
2. 砌筑的基本程序是:起始点的选择应从热端向冷端或者从低端向高端分段依次砌筑。

【历年真题】
(2010年真题)动态式炉窑砌筑起始点正确的选择是()。
A.从高端到低端
B.从检查孔部位开始向两端砌筑
C.从热端向冷端砌筑
D.从炉窑中间段向两端砌筑
【答案】C
【解析】2017版教材P102,(2)砌筑的基本程序是:起始点的选择应从热端向冷端或者从低端向高端分段依次砌筑。因此C为正确选项。

(2012年真题)旋转式环形加热炉砌筑必须在()后方可进行。
A.隐蔽工程验收
B.炉体结构完工
C.炉窑单机无负荷试运转合格
D.炉窑基础完工
【答案】C
【解析】2017版教材P102,动态式炉窑砌筑必须在炉窑单机无负荷试运转验收合格后方可进行。

 (2009年真题)动态式炉窑砌筑必须在()合格后方可进行。
A.炉窑壳(筒)体安装验收
B.炉窑壳(筒)体对接焊缝经无损检测
C.炉窑单机无负荷试运转验收
D.炉窑无负荷联动试运转验收
【答案】C
【解析】2017版教材P102,动态式炉窑砌筑必须在炉窑单机无负荷试运转验收合格后方可进行。本题的正确项是“C.炉窑单机无负荷试运转验收”。

(2016年真题)回转式炉窑砌筑时,砌筑的起始点宜选择在()。
A.离传动最近的焊缝处
B.检修门(孔)处
C.工作温度的热端
D.支撑位置
【答案】C
【解析】2017年教材P102,(2)砌筑的基本程序是.起始点的选择应从热端向冷端或者从低端向高端分段依次砌筑……。选C。

考点4:静态炉窑的施工程序

静态式炉窑砌筑的施工程序与动态炉窑基本相同,不同之处在于:
(1) 不必进行无负荷试运转。
(2) 起始点一般选择自下而上的顺序。
(3) 炉窑静止不能转动,每次环向缝一次可完成。
(4) 起拱部位应从两侧向中间砌筑,并需采用拱胎压紧固定,待锁砖完成后,拆除拱胎。

考点5:耐火浇注料砌筑的施工程序

材料检查验收→施工面清理→铺固钉焊接→模板制作安装→防水剂涂刷→浇注料搅拌并制作试块→浇注料浇注并振捣→拆除模板→膨胀缝预留及填充→成品养护。

考点6:拱和拱顶施工技术要点

(1) 必须从两侧拱脚同时向中心对称砌筑。砌筑时,严禁将拱砖的大小头倒置;(2)锁砖应按拱和拱顶的中心线对称均匀分布。跨度小于3m的拱和拱顶应打入1块锁砖,跨度在3~6m之间时,应打入3块锁砖;跨度大于6m时,应打入5块锁砖;
(3) 锁砖砌入拱和拱顶内的深度宜为砖长的2/3~3/4,但同一拱和拱顶的锁砖砌入深度应一致;
(4) 打锁砖时,两侧对称的锁砖应同时均匀打入。且宜采用木锤打入,若采用铁锤时,应垫以木块;
(5)不得使用砍掉厚度1/3以上的或砍凿长侧面使大面成楔形的锁砖。

考点7:砌筑时的要求

(1) 湿砌时,所有砖缝中泥浆应饱满,其表面应勾缝,泥浆凝结干燥后,不得敲击砌体。(2)砖的加工面,不宜朝向炉膛,炉子通道内表面及膨胀缝;(3)砌砖中断或返工拆除时,应做成梯形斜槎;(4)加工砖的厚度不得小于原砖厚度的2/3;(5)复杂而重要的部位施工前应进行预硇筑,并做好技术记录;(6)工业炉的中心线和主要标高控制线应按设计要求由测量确定,砌筑前应校核砌体的放线尺寸。

【历年真题】
(2009年真题)规范规定,炉窑耐火砖砌筑的加工砖厚度不得小于原砖厚度的()。
A.1/3
B.1/2
C.2/3
D.3/4
【答案】C
【解析】2017版教材P105,耐火砖砌筑技术注意事项:砌砖时应采用木槌或橡胶槌进行施工找正;不得在砌体上砍凿耐火砖;泥浆干固后,不得敲打砌体;砖的加工面不宜朝向炉膛、炉子通道内表面或膨胀缝;砌砖中断或返工拆砖时,应做成梯形的斜茬;加工砖的厚度不得小于原砖厚度的2/3。本题的正确项是“C.2/3”。

(2015年真题)炉窑湿砌需中断或返工时,中断或返工处的耐火砖应做成()。
A.平齐一致直槎
B.梯形斜槎
C.锯齿形直槎
D.马鞍形斜槎
【答案】B
【解析】2017版教材P105,砌砖中断或返工拆除时,应做成梯形斜槎。

考点8:耐火陶瓷纤维施工技术一般规定

(1) 制品的技术指标和结构形式符合设计要求;
(2) 制品不得受潮和挤压;
(3) 切割制品时,其切口应整齐;
(4) 胶粘剂使用时应搅拌均匀;
(5) 粘贴面应清洁、干燥、平整,粘贴面应均匀涂刷胶粘剂;
(6) 制品表面涂刷耐火涂料时,涂料应均匀、满布,多层涂刷时,前后层应交错;
(7) 在耐火陶瓷纤维内衬上施工不定形耐火材料时,其表面应做防水处理。

考点9:烘炉

1. 烘炉必须在该项全部砌筑结束,并进行交工验收和办理了交接手续后,且其生产流程有关的设备(包括热工仪表)联合试运转合格后进行;
工业炉在投入生产前必须烘干烘透;应先烘烟囱和烟道,后1. 烘炉体;
2. 烘炉必须按烘炉曲线进行,供炉过程中应做详细记录,并应测定和绘制实际烘炉曲线;若发现异常,应及时采取相应措施;
3. 烘炉期间应仔细观察护炉铁件和内衬的膨胀情况以及拱顶的变化情况;必要时,可调节拉杆螺母以控制拱顶的上升数值;在大跨度拱顶的上面,应安装标志,以便检查拱顶的变化情况;
4. 烘炉过程中,若主要设备出现故障而影响其正常升温时,应立即进行保温或停炉;待故障消除后,才可以按烘炉曲线继续升温烘炉;
烘炉过程中所出现的缺陷,经处理确认后,才可投入正常生产。
