2018二级建造师速记宝典(建筑)(三)

来源:未知 2018-03-02 10:53

2A320000建筑工程项目施工管理

2A320011施工组织设计的管理

考点1:施工组织设计的编制原则

1.符合施工合同或招标文件中有关工程进度、质量、安全、环境保护、造价等方面的要求
2.积极开发、使用新技术和新工艺,推广应用新材料和新设备;
3.坚持科学的施工程序和合理的施工顺序,采用流水施工和网络计划等方法,科学配置资源,合理布置现场,采取季节性施工措施,实现均衡施工,达到合理的经济技术指标;
4.采取技术和管理措施,推广建筑节能和绿色施工;
5.与质量、环境和职业健康安全三个管理体系有效结合

考点2:单位工程施工组织设计编制依据

1.与工程建设有关的法律、法规和文件;
2.国家现行有关标准和技术经济指标;
3.工程所在地区行政主管部门的批准文件,建设单位对施工的要求;
4.工程施工合同或招标投标文件;
5.工程设计文件;
6.工程施工范围内的现场条件,工程地质及水文地质、气象等自然条件;
7.与工程有关的资源供应情况;
8.施工企业的生产能力、机具设备状况、技术水平等。

考点3:单位工程施工组织设计的基本内容

1.编制依据;
2.工程概况;
3.施工部署;
4.施工进度计划;
5.施工准备与资源配置计划;
6.主要施工方法;
7.施工现场平面布置;
8.主要施工管理计划等。
速记:一概不准编辑方进平津
一概(概况)不(部)准(准备)编(编制)辑(计划)方(方法)进(进度)平(平面)津

考点4:位工程施工组织设计的管理

1.单位工程施工组织设计编制与审批:单位工程施工组织设计由项目负责人主持编制,项目经理部全体管理人员参加,施工单位主管部门审核,施工单位技术负责人或其授权的技术人员审批。
2.群体工程应编制施工组织总设计,并根据单位工程开工情况及其特点及时编制单位工程施工组织设计。
3.过程检查由企业技术负责人或主管部门负责人主持,企业相关部门、项目经理部相关部门参加,检查施工部署、施工方法等的落实和执行情况.如对工期、质量、效益有较大影响的应及时调整,并提出修改意见。
5.单位工程施工过程中,当其施工条件、总体施工部署、重大设计变更或主要施工方法发生变化时,项目负责人或项目技术负责人应组织相关人员对单位工程施工组织设计进行修改和补充,并报送原审核人审核,原审批人审批后形成《施工组织设计修改记录表》,随后对相关人员进行交底。
6.如发生以下情况之一时,施工组织设计应及时进行修改或补充:
(1)工程设计有重大修改;
(2)有关法律、法规、规范和标准实施、修订和废止;
(3)主要施工方法有重大调整;
(4)主要施工资源配置有重大调整;
(5)施工环境有重大改变。
经修改或补充的施工组织设计应重新审批后才能实施。

【历年真题】
(2012年真题 )下列工作中,超出项目经理权限的是()。
A.主持项目经理部工作
B.制定项目内部计酬办法
C.决定授权范围内项目资金使用
D.审批施工组织设计
【答案】D
【解析】施工管理2017版教材P36,2Z101052施工项目经理的责任三、项目经理的权限(1)参与项目招标、投标和合同签订;(2)参与组建项目经理部;(3)主持项目经理部工作;(4)决定授权范围内的项目资金的投入与使用;(5)制定内部计酬办法;(6)参与选择并使用具有相应资质的分包人;(7)参与选择物资供应单位;(8)在授权范围内协调与项目有关的内外部关系;(9)法定代表人授予的其他权利所以本题答案为“D.审批施工组织设计”单位工程施工组织设计由施工单位技术负责人或其授权的技术人员进行审批(建筑工程2017版教材P119五、1.(1)最后一句话

(2015年真题)项目施工过程中,应及时对“施工组织设计”进行修改或补充的情况有()。
A.桩基的设计持力层变更
B.工期目标重大调整
C.现场增设三台塔吊
D.预制管桩改为钻孔灌注桩
E.更换劳务分包单位
【答案】ACD
【解析】
2017年教材P121,项目施工过程中,发生以下情况之一时,施工组织设计应及时进行修改或补充:1)工程设计有重大修改;2)有关法律、法规、规范和标准实施、修订和废止;3)主要施工方法有重大调整;4)主要施工资源配置有重大调整;5)施工环境有重大改变。(2)经修改或补充的施工组织设计应重新审批后实施;(3)项目施工前,应进行施工组织设计逐级交底;项目施工过程中,应对施工组织设计的执行情况进行检查、分析并适时调整。
B选项教材上没有说,所以没有选择。请理解。

考点5:其他方案管理

(1)重点、难点分部(分项)工程和专项工程施工方案应由施工单位技术部门组织相关专家评审,施工单位技术负责人批准;
(2)由专业承包单位施工的分部(分项)工程或专项工程的施工方案,应由专业承包单位技术负责人或其授权的技术人员审批;有总承包单位时,应由总承包单位项目技术负责人核准备案;
(3)危险性较大的专项施工方案,施工单位应按规定组织专家论证,并按论证意见修改后完善报批手续。

2A320012施工部署

考点1:施工部署的主要内容

工程目标、重点和难点分析、工程管理的组织、进度安排和空间组织、“四新”技术、资源配置计划、项目管理总体安排。

2A320013施工顺序和施工方法的确定

考点1:施工顺序的确定原则

工艺合理、保证质量、安全施工、充分利用工作面、缩短工期

考点2:一般工程的施工顺序

“先准备、后开工”,“先地下、后地上”,“先主体、后围护”,“先结构、后装饰”,“先土建、后设备”。

考点3:施工方法的确定原则

遵循先进性、可行性和经济性兼顾的原则。

2A320014施工平面布置图

考点1:施工现场施工平面布置图的基本内容

1.工程施工场地状况;
2.拟建建(构)筑物的位置、轮廓尺寸、层数等;
3.工程施工现场的加工设施、存贮设施、办公和生活用房等的位置和面积;
4.布置在工程施工现场的垂直运输设施、供电设施、供水供热设施、排水排污设施和临时施工道路等;
5.施工现场必备的安全、消防、保卫和环境保护等设施;
6.相邻的地上、地下既有建(构)筑物及相关环境。

2A320021施工进度计划的编制

考点1:施工进度计划的分类

施工进度计划按编制对象的不同可分为:施工总进度计划、单位工程进度计划、分阶段(或专项工程)工程进度计划、分部分项工程进度计划四种。

考点2:合理施工程序和顺序安排的原则

1.安排施工程序的同时,首先安排其相应的准备工作;
2.首先进行全场性工程的施工,然后按照工程排队的顺序,逐个地进行单位工程的施工;
3.“三通”工程应先场外后场内,由远而近,先主干后分支,排水工程要先下游后上游;
4.先地下后地上和先深后浅的原则;
5.主体结构施工在前,装饰工程施工在后,随着建筑产品生产工厂化程度的提高,它们之间的先后时间间隔的长短也将发生变化;
6.既要考虑施工组织要求的空间顺序,又要考虑施工工艺要求的工种顺序;必须在满足施工工艺要求的条件下,尽可能地利用工作面,使相邻两个工种在时间上合理且最大限度地搭接起来。

考点3:单位工程进度计划的编制依据

1.主管部门的批示文件及建设单位的要求;
2.施工图纸及设计单位对施工的要求;
3.施工企业年度计划对该工程的安排和规定的有关指标;
4.施工组织总设计或大纲对该工程的有关部门规定和安排;
5.资源配备情况,如:施工中需要的劳动力、施工机具和设备、材料、预制构件和加工品的供应能力及来源情况;
6.建设单位可能提供的条件和水电供应情况;
7.施工现场条件和勘察资料;
8.预算文件和国家及地方规范等资料。

考点4:单位工程进度计划的内容

工程建设概况、工程施工情况和单位工程进度计划。

2A320022流水施工方法在建筑工程中的应用

考点1:流水施工的特点

1.科学利用工作面,争取时间,合理压缩工期;
2.工作队实现专业化施工,有利于工作质量和效率的提升;
3.工作队及其工人、机械设备连续作业,同时使相邻专业队的开工时间能够最大限度地搭接,减少窝工和其他支出,降低建造成本;
4.单位时间内资源投入量较均衡,有利于资源组织与供给。

考点2:流水施工参数主要包括

工艺参数、空间参数和时间参数

考点3:流水施工的组织形式

1.等节奏流水施工。
2.异节奏流水施工,其特例为成倍节拍流水施工。
3.无节奏流水施工。

2A320024施工进度计划的检查与调整

考点1:施工进度计划监测与检查的内容

1.随着项目进展,不断观测每一项工作的实际开始时间、实际完成时间、实际持续时间、目前现状等内容,并加以记录。
2.定期观测关键工作的进度和关键线路的变化情况,并相应采取措施进行调整。
3.观测检查非关键工作的进度,以便更好地发掘潜力,调整或优化资源,以保证关键工作按计划实施。
4.定期检查工作之间的逻辑关系变化情况,以便适时进行调整。
5.有关项目范围、进度目标、保障措施变更的信息等,并加以记录。

考点2:施工进度调整的内容

1.关键工作的调整。本方法是进度计划调整的重点,也是最常用的方法之一。
2.改变某些工作间的逻辑关系。此种方法效果明显,但得在允许改变关系的前提之下才能进行。
3.剩余工作重新编制进度计划。当采用其他方法不能解决时,应根据工期要求,将剩余工作重新编制进度计划。
4.非关键工作调整。为了更充分利用资源、降低成本,必要时可对非关键工作的时差做适当调整。
5.资源调整。若资源供应发生异常,或某些工作只能由某特殊资源来完成时,应进行资源调整,在条件允许的前提下将优势资源用于关键工作的实施,资源调整的方法实际上也就是进行资源优化。
速记:整改慎的非法资质
整(调整)改(改变)慎(剩余)的非(非关键)法资(资源)质

考点3:工期优化考虑的因素

1.缩短持续时间对质量和安全影响不大的工作;
2.有备用资源的工作;
3.缩短持续时间所需增加的资源、费用最少的工作。

考点4:资源优化的条件

1.优化过程中,不改变网络计划中各项工作之间的逻辑关系;
2.优化过程中,不改变网络计划中各项工作的持续时间;
3.网络计划中各工作单位时间所需资源数量为合理常量;
4.除明确可中断的工作外,优化过程中一般不允许中断工作,应保持其连续性。

考点5:费用优化

1.在既定工期的前提下,确定项目的最低费用;
2.在既定的最低费用限额下完成项目计划,确定最佳工期;
3.若需要缩短工期,则考虑如何使增加的费用最小;
4.若新增一定数量的费用,则可计算工期缩短到多少。

2A320031土方工程施工质量管理

考点1:土方开挖工程施工要求

1.挖土前,应预先设置轴线控制桩及水准点桩,工程轴线控制桩设置离建造物的距离一般应大于2S(S为挖土深度)。
2.土方开挖前应检查定位放线、排水和降低地下水位情况,合理安排土方运输车的行走路线及弃土场。
3.土方工程施工,应经常测量和校核其平面位置、水平标高和边坡坡度。
4.土方开挖一般从上往下分层分段依次进行,机械挖土时应预留20~30cm厚的土层,用人工挖至设计高度。超挖时,不准用松土回填,应用砂、碎石或低强度混凝土填实至设计高程。
5.土方开挖过程中应检查平面位置、高程、边坡坡度、压实度、排水和降低地下水位情况,并随时观测周围的环境变化。
6.挖土必须做好地表和坑内排水、地面截水和地下降水,地下水位应保持低于开挖面500mm以下。
7.土方回填前应清除基底的垃圾、树根等杂物,抽除积水,挖出淤泥,验收基底高程。
8.冬季填方每层铺土厚度应比常温施工时减少20%~25%,预留沉降量比常温时适当增加。

【历年真题】
(2013年真题)关于土方开挖的说法,正确的有()。
A.基坑开挖可采用机械直接开挖至基底标高
B.基坑开挖方案应根据支护结构设计、降排水要求确定
C.土方开挖前应先进行测量定位,设置好控制点
D.软土基坑必须分层均衡开挖
E.基坑开挖完成后应及时验槽,减少暴露时间
【答案】BCDE
【解析】2017版教材P135~136,教材原文是:(3)土方开挖一般从上往下分层分段依次进行。机械挖土时,如深度在5m以内,能够保证基坑安全的前提条件下,可一次开挖,在接近设计坑底高程时应预留20~30cm厚的土层,用人工开挖和修坡,边挖边修坡,保证标高符合设计要求。所以A错。D正确。P135,(3)挖土前,应预先设置轴线控制桩及水准点桩,并要定期进行复测和校验控制桩的位置和水准点标高。所以C正确。2017版教材P47,教材原文是:(1)开挖前,应根据支护结构形式、挖深、水文地质条件、施工方案、周围环境、工期、气候、地面载荷和危险源等资料制定施工安全方案,经审批后严格按照方案实施。所以B正确。(10)基坑开挖完成后,应及时清底、验槽,减少暴露时间。所以E正确。

2A320032地基基础工程施工质量管理

考点1:灌注柱成孔的控制深度要求

(1)摩擦型桩:摩擦桩应以设计桩长控制成孔深度;端承摩擦桩必须保证设计桩长及桩端进入持力层深度。当采用锤击沉管法成孔时,桩管入土深度控制应以高程为主,以贯入度控制为辅。
(2)端承型桩:当采用钻(冲)、人工挖掘成孔时,必须保证桩端进入持力层的设计深度;当采用锤击沉管法成孔时,桩管入土深度控制应以贯入度为主,以高程控制为辅。

2A320033混凝土结构工程施工质量管理

考点1:模板工程施工质量控制

1.不小于4m的现浇钢筋混凝土梁、板,其模板应按设计要求起拱。设计无要求时,起拱高度宜为跨度的1/1000~3/1000。
2.当层间高度大于5m时,应选用桁架支模或钢管立柱支模。当层间高度小于或等于5m时,可采用木立柱支模。
3.采用扣件式钢管作高大模板支架的立杆时,支架搭设应完整,并应符合下列:
(1)立柱接长严禁搭接,必须采用对接扣件连接,相邻两立柱的对接接头不得在同步内,且对接接头沿竖向错开的距离不宜小于500mm。
(2)满堂支撑架的可调底座、可调托撑螺杆伸出长度不宜超过300mm,插入立杆内的长度不得小于150mm。
(3)立杆的纵、横向间距应满足设计要求,立杆的步距不应大于1.8m;顶层立杆步距应适当减小,且不应大于1.5m;支架立杆的搭设垂直偏差不宜大于5/1000,且不应大于100mm,上下楼层模板支架的竖杆宜对准。
(4)承受模板荷载的水平杆与支架立杆连接的扣件,其拧紧力矩不应小于40N•m且不应大于65N•m。
4.模板及其支架的拆除时间和顺序必须按施工技术方案确定的顺序进行,一般是后支的先拆,先支的后拆;先拆非承重部分,后拆承重部分。
5.对于后张预应力混凝土结构构件,侧模宜在预应力张拉前拆除;底模支架不应在结构构件建立预应力前拆除。
6.大体积混凝土的拆模时间除应满足混凝土强度要求外,还应使混凝土内外温差降低到25℃以下时方可拆模。否则应采取有效措施防止产生温度裂缝。

【历年真题】
(2012年真题)关于模板拆除施工的做法,错误的是()。
A.跨度2m的双向板,混凝土强度达到设计要求的50%时,开始拆除底模
B.后张预应力混凝土结构底模在预应力张拉前拆除完毕
C.拆模申请手续经项目技术负责人批准后,开始拆模
D.模板设计无具体要求,先拆非承重的模板,后拆承重的模板
【答案】B
【解析】详见2017版教材P142页,根据《混凝土结构工程施工质量验收规范》GB50204-2002第4.3.1条规定:跨度不大于2m的板,拆除底模及支架时,其混凝土强度应大于等于设计强度的50%。所以,选项A的做法是正确的。拆模之前必须要办理拆模申请手续,同条件养护试块强度记录达到规定要求时,技术负责人方可批准拆模。所以,选项C的做法是正确的。规范还规定:各类模板拆除的顺序和方法,应根据模板设计的要求进行。如果模板设计无具体要求时,可按先支的后拆,后支的先拆,先拆非承重的模板,后拆承重的模板及支架。选项D的做法是正确的。针对后张预应力混凝土结构或构件模板的拆除,侧模应在预应力张拉前拆除,其混凝土强度达到侧模拆除条件即可。进行预应力张拉,必须在混凝土强度达到设计规定值时进行,底模必须在预应力张拉完毕后方能拆除。预应力筋通常在构件跨中的底部,在预应力构件没有施加预应力前,其受力形式与设计受力状态将完全不同,所以,在没有施加预应力前,通常不得对构件底部模板(及支架)有任何扰动,防止构件在未张拉前即已被破坏。显然,选项B的做法是错误的。本题的正确项应为“B.后张预应力混凝土结构底模在预应力张拉前拆除完毕”。注:《混凝土结构工程施工质量验收规范》GB502042002已更新为《混凝土结构工程施工质量验收规范(2011年版)》

(2016年真题)高大模板扣件式钢管支撑脚手架中,必须采用对接扣件连接的是()。
A.立杆
B.水平杆
C.竖向剪刀撑
D.水平剪刀撑
【答案】A
【解析】详见2017版教材P142页,立柱接长严禁搭接,必须采用对接扣件连接,相邻两立柱的对接接头不得在同步内,且对接接头沿竖向错开的距离不宜小于500mm。严禁将上段的钢管立柱与下段钢管立柱错开固定在水平拉杆上。

考点2:混凝土施工工程质量控制

混凝土所用原材料进场复验应符合下列规定:
1.对水泥的强度、安定性、凝结时间及其他必要指标进行检验。同一生产厂家、同一品种、同一等级且连续进场的水泥袋装不超过200t为一检验批,散装不超过500t为一检验批。当在使用中对水泥质量有怀疑或水泥出厂超过三个月(快硬硅酸盐水泥超过一个月)时,应进行复验,并应按复验结果使用。
2.对粗骨料的颗粒级配、含泥量、泥块含量、针片状含量指标进行检验,压碎指标可根据工程需要进行检验。应对细骨料颗粒级配、含泥量、泥块含量指标进行检验。
3.应对矿物掺合料细度(比表面积)、需水量比(流动度比)、活性指数(抗压强度比)、烧失量指标进行检验。
4.应按外加剂产品标准规定对其主要勻质性指标和掺外加剂混凝土性能指标进行检验,同一品种外加剂不超过50t为一检验批。
5.当采用饮用水作为混凝土用水时,可不检验。当采用中水、搅拌站清洗水或施工现场循环水等其他来源水时,应对其成分进行检验。未经处理的海水严禁用于钢筋混凝土和预应力混凝土的拌制和养护
6.预应力混凝土结构、钢筋混凝土结构中,严禁使用含氯化物的水泥。预应力混凝土结构中严禁使用含氯化物的外加剂;钢筋混凝土结构中,当使用含有氯化物的外加剂时,混凝土中氯化物的总含量必须符合现行国家标准的规定。

【历年真题】
(2012年真题)关于混凝土原材料的说法,错误的是()。
A.水泥进场时,应对其强度、安定性等指标进行复验
B.采用海砂时,应按批检验其氯盐含量
C.快硬硅酸盐水泥出厂超过一个月,应再次复验后按复验结果使用
D.钢筋混凝土结构中,严禁使用含氯化物的外加剂
【答案】D
【解析】2017版教材P144:(2)混凝土所用原材料进场复验应符合下列规定:1)对水泥的强度、安定性、凝结时间及其他必要指标进行检验。同一生产厂家、同一品种、同一等级且连续进场的水泥袋装不超过200t为一检验批,散装不超过500t为一检验批。,当在使用中对水泥质量有怀疑或水泥出厂超过三个月(快硬硅酸盐水泥超过一个月)时,应进行复验,并应按复验结果使用。2)对粗骨料的颗粒级配、含泥量、泥块含量、针片状含量指标进行检验,压碎指标可根据工程需要进行检验。应对细骨料颗粒级配、含泥量、泥块含量指标进行检验。3)应对矿物掺合料细度(比表面积)、需水量比(流动度比)、活性指数(抗压强度比)、烧失量指标进行检验。粉煤灰、矿渣粉、沸石粉不超过200t为一检验批,硅灰不超过30t为一检验批。4)应按外加剂产品标准规定对其主要匀质性指标和掺外加剂混凝土性能指标进行检验,同一品种外加剂不超过50t为一检验批。5)当采用饮用水作为混凝土用水时,可不检验。当采用中水、搅拌站清洗水或施工现场循环水等其他来源水时,应对其成分进行检验。未经处理的海水严禁用于钢筋混凝土和预应力混凝土的拌制和养护。2016版教材P144:(4)预应力混凝土结构、钢筋混凝土结构中,严禁使用含氯化物的水泥。预应力混凝土结构中严禁使用含氯化物的外加剂;钢筋混凝土结构中,当使用含有氯化物的外加剂时,混凝土中氯化物的总含量必须符合现行国家标准的规定。

2A320034砌体结构工程施工质量管理

考点1:施工过程质量控制

1.砌筑砂浆搅拌后的稠度以30~90mm为宜,砌筑砂浆的稠度可根据块体吸水特性及气候条件确定。
2.现场拌制的砂浆应随拌随用,拌制的砂浆应在3h内使用完毕;当施工期间最高气温超过30℃时,应在2h内使用完毕。
3.施工采用的小砌块产品龄期不应小于28d。砌筑小砌块时,应清除表面污物,剔除外观质量不合格的小砌块。承重墙体使用的小砌块应完整、无破损、无裂缝。
4.墙体砌筑前应先在现场进行试排块,排块的原则是上下错缝,砌块搭接长度不宜小于砌块长度的1/3。若砌块长度小于等于300mm,其搭接长度不小于块长的1/2。搭接长度不足时,应在灰缝中放置拉结钢筋。
5.砖砌体组砌方法应正确,内外搭砌,上、下错缝。清水墙、窗间墙无通缝;混水墙中不得有长度大于300mm的通缝,长度200~300mm的通缝每间不超过3处,且不得位于同一面墙体上。砖柱不得采用包心砌法。
6.砖砌体的灰缝应横平竖直,厚薄均匀。水平灰缝厚度和竖向灰缝宽度宜为10mm,但不应小于8mm,也不应大于12mm。
7.混凝土小型空心砌块墙体转角处和纵横交接处应同时砌筑。临时间断处应砌成斜槎,斜槎水平投影长度不应小于斜槎高度。
8.在厨房、卫生间、浴室等处,当采用轻骨料混凝土小型空心砌块或蒸压加气混凝土砌块砌筑填充墙时,墙底部宜现浇混凝土坎台,其高度宜为150mm。

【历年真题】
(2011年真题)厕浴间蒸压加气混凝土砌块墙底部200mm高度范围内应做()坎台。
A.混凝土
B.普通透水砖
C.多孔砖
D.混凝土小型空心砌块
【答案】A
【解析】2017版教材P148:在厨房、卫生间、浴室等处,当采用轻骨料混凝土小型空心砌块或蒸压加气混凝土砌块砌筑填充墙时,墙底部宜现浇混凝土坎台,其高度宜为150mm。

(2014年真题)用于测定砌筑砂浆抗压强度的试块,其养护龄期是()d。
A.7
B.14
C.21
D.28
【答案】D
【解析】详见2017版教材P148砂浆强度由边长7.07cm的正方形试件,经过28d标准养护,测得一组三块试件的抗压强度值来评定。答案选D

考点2:浇筑芯柱混凝土应符合下列规定

芯柱混凝土宜选用专用小砌块灌孔混凝土。浇筑芯柱混凝土应符合下列规定:
1)每次浇筑的髙度宜为半个楼层,但不应大于1.8m;
2)浇筑芯柱混凝土时,砌筑砂浆的强度应大于IMPa;
3)清除孔内掉落的砂浆及杂物,并用水冲淋孔壁;
4)浇筑芯柱混凝土前,应先注人适量与芯柱混凝土成分相同的去石子砂浆;
5)每浇筑400~500mm高度捣实一次,或边浇筑边振捣。

2A320035钢结构工程施工质量管理

考点1:钢结构紧固件连接工程

1.高强度大六角螺栓连接副和扭剪型高强度螺栓连接副出厂时应随箱带有扭矩系数和紧固轴力(预应力)的检验报告,并应在施工现场随机抽样检验其扭矩系数和预应力。
2.钢结构制作和安装单位应按规定分别进行高强度螺栓连接摩擦面的抗滑移系数试验和复验;安装现场加工处理的摩擦面应单独进行摩擦面抗滑移系数试验,其结果应符合设计要求。
3.高强度螺栓连接,必须对构件摩擦面进行加工处理。处理后的抗滑移系数应符合设计要求,方法有喷砂、喷(抛)丸、酸洗、砂轮打磨。
4.普通螺栓连接紧固要求:
(1)普通螺栓紧固应从中间开始,对称向两边进行,大型接头宜采用复拧。
(2)普通螺栓作为永久性连接螺栓时,紧固时螺栓头和螺母侧应分别放置平垫圈,螺栓头侧放置的垫圈不应多于2个,螺母侧放置的垫圈不应多于1个。
(3)永久性普通螺栓紧固应牢固、可靠,外露丝扣不应少于2扣。
5.高强度螺栓紧固要求:
(1)高强度螺栓应在构件安装精度调整后进行拧紧。施拧时,应在螺母上施加扭矩。
(2)扭剪型高强度螺栓安装时,螺母带圆台面的一侧应朝向垫圈有倒角的一侧。
(3)施拧及检验用的扭矩扳手在班前应进行校正标定,班后校验,施拧扳手扭矩精度误差不应超过±5%;检验用扳手扭矩精度误差不应超过±3%。
(4)高强度螺栓的紧固顺序应使螺栓群中所有螺栓都均匀受力,从节点中间向边缘施拧,初拧和终拧都应按一定顺序进行。当天安装的螺栓应在当天终拧完毕,外露丝扣应为2~3扣。
(5)扭剪型高强度螺栓,以拧掉尾部梅花卡头为终拧结束。
(6)高强度大六角头螺栓连接副的初拧、复拧、终拧宜在24h内完成。扭矩检查或转角检查均宜在螺栓终拧1h以后、24h之前完成。

【历年真题】
(2011年真题)高强螺栓施工中,摩擦面的处理方法有()。
A.喷(抛)丸法
B.砂轮打磨法
C.酸洗法
D.碱洗法
E.汽油擦拭法
【答案】ABC
【解析】2017版教材P152:高强度螺栓连接,必须对构件摩擦面进行加工处理。处理后的摩擦系数应符合设计要求,方法有喷砂、喷(抛)丸、酸洗、砂轮打磨,打磨方向应与构件受力方向垂直。故本题的正确选项应为“A、B、C”。

2A320036建筑防水、保温工程施工质量管理

考点1:地下防水施工质量控制

1.防水混凝土施工前应做好降排水工作,不得在有积水的环境中浇筑混凝土。
2.防水混凝土拌合物在运输后如出现离析,必须进行二次搅拌。当坍落度损失后不能满足施工要求时,应加入原水胶比的水泥浆或掺加同品种的减水剂进行搅拌,严禁直接加水。
3.防水混凝土结构内部设置的各种钢筋或绑扎铁丝,不得接触模板。
4.在终凝后应立即进行养护,养护时间不得少于14d。
5.防水混凝土冬期施工时,混凝土入模温度不应低于5℃,应采取保温保湿养护措施,但不得采用电热法或蒸汽直接加热法。
6.水泥砂浆防水层不得在雨天、五级及以上大风中施工。冬期施工时,气温不应低于5℃,夏季不宜在30℃以上或烈日照射下施工。
7.水泥砂浆防水层终凝后,应及时进行养护,养护温度不宜低于5℃,并应保持砂浆表面湿润,养护时间不得少于14d。
8.卷材防水层基面阴阳角处应做成圆弧或45°坡角,其尺寸应根据卷材品种确定,并应符合所用卷材的施工要求。
9.铺贴聚氯乙烯防水卷材,接缝采用焊接法施工时,应先焊长边搭接缝,后焊短边搭接缝。
10.铺贴聚乙烯丙纶复合防水卷材时,应采用配套的聚合物水泥防水粘结材料。固化后的粘结料厚度不应小于1.3mm,施工完的防水层应及时做保护层。

【历年真题】
(2016年真题)混凝土搅拌运输车到达工地后,混凝土因坍落度损失不能满足施工要求时,可以在现场添加()进行二次搅拌,以改善混凝土施工性能。
A.自来水
B.水泥砂浆
C.原水胶比的水泥浆
D.同品牌的减水剂
E.同品牌的缓凝剂
【答案】CD
【解析】详见2017版教材P159页,考查地下防水工程中防水混凝土质量控制要点。防水混凝土拌合物在运输后如出现离析,必须进行二次搅拌。当坍落度损失后不能满足施工要求时,应加入原水胶比的水泥浆和掺加同品牌的减水剂进行搅拌,严禁直接加水。

考点2:建筑保温工程质量控制

1.倒置式屋面保温层铺设前,应先对施工完的防水层进行淋水或蓄水试验,合格后才能进行保温层铺设。
2.采用卷材做隔汽层时,卷材宜空铺,卷材搭接缝应满粘,其搭接宽度不应小于80mm,与墙面交接处高出保温层上表面不小于150mm。
3.一个作业面应分遍喷涂完成,每遍喷涂厚度不宜大于15mm,硬泡聚氨酯喷涂后20min内严禁上人。
4.泡沫混凝土应分层浇筑,一次浇筑厚度不宜超过200mm。终凝后应进行保湿养护,养护时间不得少于7d。
5.喷涂硬泡聚氨酯宜为15~35℃,空气相对湿度宜小于85%,风速不宜大于三级。
6.现浇泡沫混凝土宜为5~35℃。
7.外保温工程施工期间以及完工后24h内,基层及环境空气温度不应低于5℃,夏季应避免阳光暴晒。
8.门窗洞口四角处聚苯板应采用整板切割成形,不得拼接,接缝应离开角部至少200mm。
9.聚苯板粘结牢固后,按要求安装锚固件,锚固深度不小于25mm。
10.底层距室外地面2m高的范围及装饰缝、门窗四角、阴阳角等可能遭受冲击力部位须铺设加强网。变形缝处应做好防水和保温构造处理。

【历年真题】
(2009年真题)某工程外墙采用聚苯板保温,项目经理部质检员对锚固件的锚固深度进行了抽查,下列符合规范规定的有()mm。
A.24
B.25
C.26
D.27
E.28
【答案】BCDE
【解析】2017版教材P161,采用聚苯板保温时,在聚苯板黏结牢固后,按要求安装锚固件,锚固深度不小于25mm。答案选BCDE

2A320037墙面、吊顶与地面工程施工质量管理

考点1:轻质隔墙工程质量验收的一般规定

1.同一品种的轻质隔墙工程每50间(大面积房间和走廊按轻质隔墙的墙面30m2为一间)划分为一个检验批,不足50间也应划分为一个检验批。
2.板材隔墙与骨架隔墙每个检验批应至少抽查10%,并不得少于3间;不足3间时应全数检查。
3.活动隔墙与玻璃隔墙每批应至少抽查20%,并不得少于6间。不足6间时,应全数检查。
4.隔墙板材的品种、规格、性能、外观应符合设计要求。有隔声、保温、防水、防潮等特殊要求的工程,板材应满足相应性能等级。
5.隔墙板材安装应垂直、平整、位置正确,转角应规整,板材不应有裂缝、缺边、掉角、开裂等缺陷。
6.板材隔墙表面应平整,接缝应均匀、顺直。

考点2:吊顶工程质量验收的一般规定

1.同一品种的吊顶工程同楼层每50间(大面积房间和走廊按吊顶面积30m2为一间)应划分一个检验批,不足50间也应划分一个检验批。
2.每个检验批应至少抽查10%,并不得少于3间;不足3间时应全数检查。
3.吊顶标高、尺寸、起拱和造型应符合设计要求。
4.吊顶饰面材料的材质、品种、规格、图案和颜色应符合设计要求。
5.吊顶工程的吊杆、龙骨和饰面材料的安装必须牢固。

考点3:地面工程常用饰面质量验收的一般规定

1.基层(各构造层)和各类面层的分项工程的施工质量验收应按每一层次或每层施工段(或变形缝)划分检验批,高层建筑的标准层可按每三层(不足三层按三层计)划分一个检验批。
2.检验批应以各子分部工程的基层(各构造层)和各类面层所划分的分项工程按自然间(或标准间)检验,抽查数量随机检验不应少于3间;不足3间的应全数检查;其中走廊(过道)应以10延长米为1间,工业厂房(按单跨计)、礼堂、门厅应以两个轴线为1间计算。
3.有防水要求的建筑地面子分部工程的分项工程施工质量每检验批抽查数量应按其房间总数随机检验不应少于4间,不足4间,应全数检查。
4.建筑地面工程的分项工程施工质量检验的主控项目,应达到本规范规定的质量标准,认定为合格;一般项目80%以上的检查点(处)符合规范规定的质量要求,其他检查点(处)不得有明显影响使用,且最大偏差值不超过允许偏差值的50%为合格。
5.面层与下一层的结合(粘结)应牢固,无空鼓(单块砖边角允许有局部空鼓,但每自然间或标准间的空鼓砖不应超过总数的5%)。楼梯、台阶踏步的宽度、高度应符合设计要求。踏步板块的缝隙宽度应一致;楼层梯段相邻踏步高度差不应大于10mm;每踏步两端宽度差不应大于10mm,旋转楼梯梯段的每踏步两端宽度的允许偏差不应大于5mm。

【历年真题】
(2010年真题)根据《混凝土结构工程施工质量验收规范》GB50204的规定,检验批中的一般项目,其质量经抽样检验应合格;当采用计数检验时,除有专门要求外,合格点率应达到()及以上,且不得有严重缺陷。
A.50%
B.70%
C.80%
D.90%
【答案】C
【解析】详见2017版教材P165,建筑地面工程的分项工程施工质量检验的主控项目,应达到本规范规定的质量标准,认定为合格,一般项目80%以上的检查点(处)符合规范规定的质量要求,其他检查点(处)不得有明显影响使用,且最大偏差值不超过允许偏差值的50%为合格。答案选C。

2A320038建筑幕墙工程施工质量管理

考点1:建筑幕墙工程质量验收的一般规定

1.相同设计、材料、工艺和施工条件的幕墙工程每500~1000m2应划分为一个检验批,不足500m2也应划分为一个检验批。
2.同一单位工程的不连续的幕墙工程应单独划分检验批。
3.每个检验批每100m2应至少抽查一处,每处不得小于10m2。
4.隐框或半隐框玻璃幕墙,每块玻璃下端应设置两个铝合金或不锈钢托条,其长度不应小于100mm,厚度不应小于2mm。托条外端应低于玻璃外表面2mm。
5.玻璃幕墙表面应平整、洁净;整幅玻璃的色泽应均匀一致;不得有污染和镀膜损坏。
6.幕墙的密封胶缝应横平竖直、深浅一致、宽窄均勻、光滑顺直。
7.防火、保温材料填充应饱满、均匀,表面应密实、平整。
8.石材幕墙工程所用材料的品种、规格、性能和等级,应符合设计要求及国家现行产品标准和工程技术规范的规定。石材的弯曲强度不应小于8.0MPa。吸水率应小于0.8%。
9.石材幕墙表面应平整、洁净,无污染、缺损和裂痕。颜色和花纹应协调一致,无明显色差,无明显修痕。
10.石材幕墙的压条应平直、洁净、接口严密、安装牢固。
11.石材接缝应横平竖直、宽窄均勻;阴阳角石板压向应正确,板边合缝应顺直;凸凹线出墙厚度应一致,上下口应平直;石材面板上洞口、槽边应套割吻合,边缘应整齐。
12.石材幕墙上的滴水线、流水坡向应正确、顺直。

【历年真题】
(2010年真题)花岗石幕墙饰面板性能应进行复验的指标是()。
A.防滑性
B.反光性
C.弯曲性能
D.放射性
【答案】C
【解析】2017教材P169:(39)石材幕墙工程所用材料的品种、规格、性能和等级,应符合设计要求及国家现行产品标准和工程技术规范的规定。石材的弯曲强度不应小于8.0MPa。选C

2A320039门窗与细部工程施工质量管理

考点1:门窗与细部工程质量验收的一般规定

1.同一品种、类型和规格的木门窗、金属门窗、塑料门窗及门窗玻璃每100樘应划分为一个检验批,不足100樘也应划分为一个检验批。
2.同一品种、类型和规格的特种门每50樘应划分为一个检验批,不足50樘也应划分为一个检验批。
3.木门窗、金属门窗、塑料门窗及门窗玻璃,每个检验批应至少抽查5%,并不得少于3樘,不足3樘时应全数检查;高层建筑的外窗,每个检验批应至少抽查10%,并不得少于6樘,不足6樘时应全数检查。
4.特种门每个检验批应至少抽查50%,并不得少于10樘,不足10樘时应全数检查。
5.门窗框和厚度大于50mm的门窗扇应用双榫连接。榫槽应采用胶料严密嵌合,并应用胶楔加紧。
6.胶合板门、纤维板门和模压门不得脱胶。胶合板不得刨透表层单板,不得有戗槎。制作胶合板门、纤维板门时,边框和横愣应在同一平面上,面层、边框及横楞应加压胶结。横楞和上、下冒头应各钻两个以上的透气孔,透气孔应通畅。
7.护栏玻璃应使用公称厚度不小于12mm的钢化玻璃或钢化夹层玻璃。

2A320041基坑工程安全管理

考点1:基坑(槽)支护的主要方式

简单水平支撑;钢板桩;水泥土桩;钢筋混凝土排桩;土钉;锚杆;地下连续墙;逆作拱墙;桩、墙加支撑系统;上述两种或两种以上方式的合理组合等。

考点2:基坑支护安全控制要点

1.基坑支护结构必须具有足够的强度、刚度和稳定性;
2.基坑支护结构的实际水平位移和竖向位移,必须控制在设计允许范围内;
3.控制好基坑支护与降水、止水帷幕等施工质量,并确保位置正确和实施效果
4.控制好基坑支护(含锚杆施工)、降水与开挖的顺序和时间间隙;
5.控制好管涌、流沙、坑底隆起、坑外地下水位变化和地表的沉陷;
6.控制好坑外建筑物、道路和管线等的沉降、位移。

考点3:基坑施工应急处理措施

1.密实混凝土封堵;
2.压密注浆;
3.高压喷射注浆。
4.进行坑底加固;
5.垫层随挖随浇;
6.加厚垫层或采用配筋垫层;
7.设置坑底支撑。
8.基坑周围管线保护应急措施一般包括:
1)打设封闭桩或开挖隔离沟;
2)管线架空两种方法。

2A320042脚手架工程安全管理

考点1:一般脚手架检查与验收程序

1.排脚手架搭设高度不应超过24m;双排脚手架一次搭设高度不宜超过50m,高度超过50m的双排脚手架,应采用分段搭设的措施。
2.高度在24m以下的单、双排脚手架,宜采用刚性连墙件与建筑物可靠连接,亦可采用拉筋和顶撑配合使用的附墙连接方式,严禁使用仅有拉筋的柔性连墙件。
3.主节点处两个直角扣件的中心距不应大于150mm;在双排脚手架中,横向水平杆靠墙一端的外伸长度不应大于杆长的4倍,且不应大于500mm。
4.脚手架必须设置纵、横向扫地杆。纵向扫地杆应采用直角扣件固定在距底座上皮不大于200mm处的立杆上,横向扫地杆亦应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
5.脚手架及其地基基础应在下列阶段进行检查和验收:
(1)基础完工后,架体搭设前;
(2)每搭设完6~8m髙度后;
(3)作业层上施加荷载前;
(4)达到设计高度后;
(5)遇有六级及以上大风或大雨后;
(6)冻结地区解冻后;
(7)停用超过一个月的,在重新投入使用之前。
6.脚手架定期检査的主要项目包括:
(1)杆件的设置和连接,连墙件、支撑、门洞桁架等的构造是否符合要求;
(2)地基是否有积水,底座是否松动,立杆是否悬空;
(3)扣件螺栓是否有松动;
(4)高度在24m及以上的脚手架,其立杆的沉降与垂直度的偏差是否符合技术规范的要求
(5)架体的安全防护措施是否符合要求;
(6)是否有超载使用的现象等。

【历年真题】
(2011年真题)脚手架定期检查的主要项目不包括()。
A.杆件的设置和连接是否符合要求
B.立杆的沉降和垂直度
C.地基是否有积水、底座是否松动
D.安装的红色警示灯
【答案】D
【解析】2017版教材P176:脚手架定期检查的主要项目包括:1)杆件的设置和连接,连墙件、支撑、门洞桁架等的构造是否符合要求;2)地基是否有积水,底座是否松动,立杆是否悬空;3)扣件螺栓是否有松动;4)高度在24m及以上的脚手架,其立杆的沉降与垂直度的偏差是否符合技术规范的要求;5)架体的安全防护措施是否符合要求;6)是否有超载使用的现象等。

(2012年真题)某搭设高度45m的落地式钢管脚手架工程,下列做法正确的有()。
A.采用拉筋和顶撑配合使用的附墙连接方式
B.每搭设完15m进行一次检查和验收
C.停工两个月后,重新开工时,对脚手架进行检查、验收
D.每层连墙件均在其上部可拆杆件全部拆除完成后才进行拆除
E.遇六级大风,停止脚手架拆除作业
【答案】CDE
【解析】详见2017版教材P176:高度在24m以下的单、双排脚手架,宜采用刚性连墙件与建筑物可靠连接,亦可采用拉筋和顶撑配合使用的附墙连接方式,严禁使用仅有拉筋的柔性连墙件。
脚手架及其地基基础应在下列阶段进行检查和验收:1)基础完工后,架体搭设前;2)每搭设完6~8m髙度后;3)作业层上施加荷载前;4)达到设计高度后;5)遇有六级及以上大风或大雨后;6)冻结地区解冻后;7)停用超过一个月的,在重新投入使用之前。

2A320043模板工程安全管理

考点1:模板设计的依据

工程设计图纸、现场条件、混凝土结构施工与验收规范、有关的模板技术规范。

考点2:现浇混凝土工程模板支撑系统的安装要求

1.立柱底部支承结构必须具有支承上层荷载的能力。为合理传递荷载,立柱底部应设置木垫板,禁止使用砖及脆性材料铺垫。当支承在地基上时,应验算地基土的承载力。
2.立柱接长严禁搭接,必须采用对接扣件连接,相邻两立柱的对接接头不得在同步内,且对接接头沿竖向错开的距离不宜小于500mm,各接头中心距主节点不宜大于步距的1/3。严禁将上段的钢管立柱与下段钢管立柱错开固定在水平拉杆上。
3.为保证立柱的整体稳定,在安装立柱的同时,应加设水平拉结和剪刀撑。
4.当层高在8~20m时,在最顶步距两水平拉杆中间应加设一道水平拉杆;当层高
大于20m时,在最顶两步距水平拉杆中间应分别增加一道水平拉杆。所有水平拉杆的端部均应与四周建筑物顶紧顶牢。无处可顶时,应于水平拉杆端部和中部沿竖向设置连续式剪刀撑。满堂支撑架搭设高度不宜超过30m。

考点3:保证模板安装施工安全的基本要求

(1)模板工程作业高度在2m及2m以上时,要有安全可靠的操作架子或操作平台,并按要求进行防护。
(2)操作架子上、平台上不宜堆放模板,必须短时间堆放时,一定要码放平稳,数量必须控制在架子或平台的允许荷载范围内。
(3)冬期施工,对于操作地点和人行通道上的冰雪应事先清除。雨期施工,高耸结构的模板作业,要安装避雷装置,沿海地区要考虑抗风和加固措施。
(4)五级以上大风天气,应停止进行大块模板拼装和吊装作业。
(5)在架空输电线路下方进行模板施工,如果不能停电作业,应采取隔离防护措施。
(6)夜间施工,必须有足够的照明。

【历年真题】
(2012年真题)关于模板安装施工的做法,错误的是()。
A.操作架子上长期堆放大量模板
B.高耸结构的模板作业设有避雷措施
C.遇到六级大风,停止模板安装作业
D.高压电线旁进行模板施工时,按规定采取隔离防护措施
【答案】A
【解析】2017版教材P179,教材原文是:(2)操作架子上、平台上不宜堆放模板,必须短时间堆放时,一定要码放平稳,数量必须控制在架子或平台的允许荷载范围内。答案选A。

考点4:影响模板钢管支架整体稳定性的主要因素

立杆间距、水平杆的步距、立杆的接长、连墙件的连接、扣件的紧固程度。

【历年真题】
(2014年真题)下列影响扣件式钢管脚手架整体稳定性的因素中,属于主要影响因素的有()。
A.立杆的间距
B.立杆的接长方式
C.水平杆的步距
D.水平杆的接长方式
E.连墙件的设置
【答案】ABCE
【解析】详见2017版教材P179,影响目标钢管支架整体性稳定性的主要因素有立杆间距、水平杆步距、立杆接长、连墙件的连接、扣件的紧固程度。答案选ABCE

2A320044高处作业安全管理

考点1:高出作业的分级

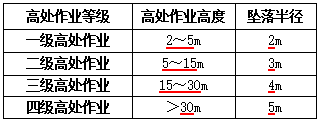

根据国家标准规定,建筑施工高处作业分为四个等级:

考点2:高处作业的基本要求

1.在进行高处作业前,应认真检查所使用的安全设施是否安全可靠,脚手架、平台、梯子、防护栏杆、挡脚板、安全网等设置应符合安全技术标准要求。
2.高处作业危险部位应悬挂安全警示标牌。夜间施工时,应保证足够的照明并在危险部位设红灯示警。
3.因作业需要,临时拆除或变动安全防护设施时,必须经施工负责人同意,并采取相应的可靠措施;作业后应立即恢复。
4.在雨雪天从事高处作业,应采取防滑措施。在六级及六级以上强风和雷电、暴雨、大雾等恶劣气候条件下,不得进行露天高处作业。

考点3:平台作业的安全控制要点

1.台面脚手板要铺满钉牢;
2.台面四周设置防护栏杆;
3.平台移动时,作业人员必须下到地面,不允许带人移动平台。

考点4:交叉作业安全控制要点

1.作业点下方不得有其他作业人员,防止落物伤人;
2.拆下模板在堆放时,应与楼层边沿留出不小于1m的安全距离;
3.模板码放高度也不得超过1m。

考点5:高处作业安全防护设施验收的主要项目

1.所有临边、洞口等各类技术措施的设置情况;
2.技术措施所用的配件、材料和工具的规格和材质;
3.技术措施的节点构造及其与建筑物的固定情况;
4.扣件和连接件的紧固程度;
5.安全防护设施的用品及设备的性能与质量是否有检测合格证书。

2A320045洞口、临边防护管理

考点1:一般脚手架安全控制要点

1.楼梯口、楼梯边应设置防护栏杆,或者用正式工程的楼梯扶手代替临时防护栏杆。
2.电梯井口除设置固定的栅门外,还应在电梯井内每隔两层(不大于10m)设一道安全平网进行防护。
3.在建工程的地面入口处和施工现场人员流动密集的通道上方,应设置防护棚,防止因落物产生物体打击事故。
4.施工现场大的坑槽、陡坡等处,除需设置防护设施与安全警示标牌外,夜间还应设红灯示警。

【历年真题】
(2012年真题)关于洞口、临边防护的做法,正确的有()。
A.基坑周边设置了防护栏杆,但未封挂安全立网进行封闭
B.横杆长度大于2m时,加设栏杆柱
C.楼板上20cm×20cm的洞口,采用坚实的盖板盖严、钉牢
D.电梯井口未设置栅门
E.外用施工电梯出入口处,设置专用安全门
【答案】BCE
【解析】详见2017版教材P184,基坑周边应设置防护栏杆,并封挂安全立网进行封闭,故A选项错误;电梯井口除设置固定的栅门外,还应在电梯井内每隔两层(不大于10m)设一道安全平网进行防护,故D选项错误。

考点2:洞口的防护设施要求

1.短边尺寸在2.5~25cm的孔口,用坚实的盖板盖严,盖板要有防止挪动移位的固定措施。
2.边长为25~50cm的洞口,用竹、木等作盖板,盖住洞口,盖板要保持四周搁置均衡,并有固定其位置不发生挪动移位的措施。
3.边长为50~150cm的洞口,设置一层以扣件扣接钢管而成的网格栅,并在其上满铺竹笆或脚手板,也可采用贯穿于混凝土板内的钢筋构成防护网栅,钢筋网格间距不得大于20cm。
4.边长160cm的洞口,四周必须设防护栏杆,洞口下张设安全平网防护。
5.落地电缆竖井门洞,加装开关式、固定式或工具式防护门,门栅网格的间距不应大于15cm,也可采用防护栏杆,下设挡脚板。
6.首层车辆行驶通道旁的洞口,所加盖板应能承受不小于当地额定卡车后轮有效承载力2倍的荷载。

【历年真题】
(2009年真题)工程施工过程中,边长在()的孔口,必须用坚实的盖板盖严,盖板要有防止挪动移位固定措施。
A.2.5~25cm
B.25~50cm
C.50~150cm
D.150cm以上
【答案】A
【解析】2017版教材P184,(1)楼板、屋面和平台等面上短边尺寸小于2.5—25cm的孔口,必须用坚实的盖板盖严,盖板要有防止挪动移位固定措施。答案选A

考点3:临边防护的部位包括

1.框架结构建筑的楼层周边;
2.斜道两侧边;
3.料台与挑出平台周边;
4.雨篷与挑檐边;
5.水箱与水塔周边。
临边外侧靠近街道时,除设防护栏杆、挡脚板、封挂立网外,立面还应采取可靠的封闭措施,防止施工中落物伤人。

考点4:防护栏杆的设置要求

1.防护栏杆应由上、下2道横杆及栏杆柱组成,上杆离地高度为1.0~1.2m,下杆离地高度为0.5~0.6m。除经设计计算外,横杆长度大于2m时,必须加设栏杆柱。
2.当栏杆在基坑四周固定时,可采用钢管打入地面50~70cm深,钢管离边口的距离不应小于50cm,当基坑周边采用板桩时,钢管可打在板桩外侧。
3.防护栏杆必须自上而下用安全立网封闭,或在栏杆下边设置高度不低于18cm的挡脚板或40cm的挡脚色,板与笆下边距离底面的空隙不应大于10mm。

2A320046施工用电安全管理

考点1:施工用电管理相关规定

1.施工现场临时用电设备在5台及以上或设备总容量在50kW及以上者,应编制用电组织设计。临时用电设备在5台以下和设备总容量在50kW以下者,应制定安全用电和电气防火措施。
2.施工用电配电系统各配电箱、开关箱的安装位置要合理;
3.总配电箱(配电柜)要尽量靠近变压器或外电电源处,以便于电源的引入;
4.分配电箱应尽量安装在用电设备或负荷相对集中区域的中心地带,确保三相负荷保持平衡;开关箱安装位置应视现场情况和工况尽量靠近其控制的用电设备。
5.施工现场所有用电设备必须有各自专用的开关箱
6.施工用电回路和设备必须加装两级漏电保护器,总配电箱(配电柜)中应加装总漏电保护器。
7.施工用电配电系统各配电箱、开关箱中应装配隔离开关、熔断器或断路器。隔离
开关、熔断器或断路器应依次设置于电源的进线端
8.开关箱中装配的隔离开关只可用于直接控制现场照明电路和容量不大于3.OkW的动力电路。容量大于3.OkW动力电路的开关箱中应采用断路器控制。
9.在开关箱中作为末级保护的漏电保护器,其额定漏电动作电流不应大于30mA,额定漏电动作时间不应大于0.1s。在潮湿、有腐蚀性介质的场所中,漏电保护器要选用防溅型的产品,其额定漏电动作电流不应大于15mA,额定漏电动作时间不应大于0.1s。
10.PE线上严禁装设开关或熔断器,严禁通过工作电流,且严禁断线。

【历年真题】
(2013年真题)施工现场所有的开关箱必须安装()装置。
A.防雷
B.接地保护
C.熔断器
D.漏电保护
【答案】C
【解析】2017版教材P1872016版教材P186,教材原文是:2)施工用电配电系统各配电箱、开关箱中应装配隔离开关、熔断器或断路器。答案选C。

考点2:施工现场照明用电

1.自然采光差的场所,应设一般照明、局部照明或混合照明。一般场所宜选用额定电压为220V的照明器。
2.隧道、人防工程、高温、有导电灰尘、比较潮湿或灯具离地面高度低于2.5m等场所的照明,电源电压不应大于36V。
3.潮湿和易触及带电体场所的照明,电源电压不得大于24V。
4.特别潮湿场所、导电良好的地面、锅炉或金属容器内的照明,电源电压不得大于12V。
5.照明变压器必须使用双绕组型安全隔离变压器,严禁使用自耦变压器
6.室外220V灯具距地面不得低于3m,室内220V灯具距地面不得低于2.5m。
7.碘钨灯及钠、铊、铟等金属卤化物灯具的安装高度宜在3m以上,灯线应固定在接线柱上,不得靠近灯具表面。

【历年真题】
(2009年真题)下列关于施工现场照明用电的说法,正确的是()。
A.比较潮湿的场所,电源电压不得大于36V
B.室外220V灯具距地面不得低于2.5m
C.特别潮湿的场所,电源电压不得大于24V
D.人防工程,电源电压不得大于36V
E.灯具离地面高度低于2.5m的场所,电源电压不得大于36V
【答案】ADE
【解析】详见2017版教材P187~188,(1)施工现场照明用电一般场所宜选用额定电压为220V的照明器;(2)隧道、人防工程、高温、有导电灰尘、比较潮湿或灯具离地面高度低于2.5m等场所的照明,电源电压不得大于36V;(3)潮湿和易触及带电体场所的照明,电源电压不得大于24V;(4)特别潮湿场所、导电良好的地面、锅炉或金属容器内的照明,电源电压不得大于12V;(5)照明变压器必须使用双绕组型安全隔离变压器,严禁使用自耦变压器;(6)室外220V灯具距地面不得低于3m,室内220V灯具距地面不得低于2.5m;(7)碘钨灯及钠、铊、铟等金属卤化物灯具的安装高度宜在3m以上,灯线应固定在接线柱上,不得靠近灯具表面。答案选ADE

(2011年真题)可以使用36V照明用电的施工现场有()。
A.特别潮湿场所
B.灯具离地面高度2.2m场所
C.高温场所
D.有导电灰尘场所
E.锅炉或金属容器内
【答案】BCD
【解析】详见2017版教材P187,2)隧道、人防工程、高温、有导电灰尘、比较潮湿或灯具离地面高度低于2.5m等场所的照明,电源电压不得大于36V。

(2016年真题)在施工现场的下列场所中,可以使用36V电压照明的有()。
A.人防工程
B.特别潮湿的环境
C.锅炉内
D.有导电灰尘的环境
E.照明灯具离地高度2.0m的房间
【答案】ADE
【解析】详见2017版教材P187页,隧道、人防工程、高温、有导电灰尘、比较潮湿或灯具离地面高度低于2.5m等场所的照明,电源电压不应大于36V。

(2012年真题)关于施工现场临时用电的做法,正确的是()。
A.总配电箱设置在靠近外电电源处
B.开关箱中作为末级保护的漏电保护器,其额定漏电动作时间为0.2s
C.室外220V灯具距地面高度为2.8m
D.现场施工电梯未设置避雷装置
【答案】A
【解析】详见2017版教材P187,188页,【考点】施工用电安全控制。【解析】这是一道有关施工现场安全用电的题,主要考核施工现场临时用电配电箱布置、照明用电技术要求、防雨避雷等安全知识点。各选项具备一定的专业性,但对具备现场实践经验的考生来说,此题不难。关于施工用电配电系统各配电箱、开关箱的安装位置,相关规范规定:总配电箱(配电柜)要尽量靠近变压器或外电电源处,以便于电源的引入。分配电箱应尽量安装在用电设备或负荷相对集中区域的中心地带,确保三相负荷保持平衡。开关箱安装的位置应视现场情况和工况尽量靠近其控制的用电设备。显然,选项A的做法是正确的。选项B的正确做法:在开关箱中作为末级保护的漏电保护器,其额定漏电动作电流不应大于30mA,额定漏电动作时间不应大于0.1s。在潮湿、有腐蚀性介质的场所中,漏电保护器要选用防溅型的产品,其额定漏电动作电流不应大于15mA,额定漏电动作时间不应大于0.1s。选项C的正确做法:室外220V灯具距地面不得低于3m,室内220V灯具距地面不得低于2.5m。选项D的做法,明显错误。故本题的正确项应为“A.总配电箱设置在靠近外电电源处”。

2A320047垂直运输机械安全管理

考点1:物料提升机安全控制要点

1.料提升机的吊篮安全停靠装置、钢丝绳断绳保护装置、超高限位装置、钢丝绳过路保护装置、钢丝绳拖地保护装置、信号联络装置、警报装置、进料门及高架提升机的超载限制器、下极限限位器、缓冲器等安全装置必须齐全、灵敏、可靠。
2.为保证物料提升机整体稳定采用缆风绳时,高度在20m以下可设1组(不少于4根),高度在30m以下不少于2组,超过30m时不应采用缆风绳锚固方法,应采用连墙杆等刚性措施。
3.物料提升机架体外侧应沿全高用立网进行防护。在建工程各层与提升机连接处应搭设卸料通道,通道两侧应按临边防护规定设置防护栏杆及挡脚板,并用立网封闭。
4.各层通道口处都应设置常闭型的防护门。地面进料口处应搭设防护棚,防护棚的尺寸应视架体的宽度和高度而定,防护棚两侧应封挂安全立网。

【历年真题】
(2014年真题)下列垂直运输机械的安全控制做法中,正确的是()。
A.高度23m的物料提升机采用1组缆风绳
B.在外用电梯底笼周围2.0m范围内设置牢固的防护栏杆
C.塔吊基础的设计计算作为固定式搭吊专项施工方案内容之一
D.现场多搭作业时,塔机间保持安全距离
E.遇六级大风以上恶劣天气时,塔吊停止作业,并将吊钩放下。
【答案】CD
【解析】2017年教材P189~190,―、物料提升机安全控制要点 (4)为保证物料提升机整体稳定采用缆风绳时,高度在20m以下可设1组(不少于4根),高度在30m以下不少于2组,超过30m时不应采用缆风绳锚固方法,应采用连墙杆等刚性措施。二、外用电梯安全控制要点 (4)外用电梯底笼周围2.5m范围内必须设置牢固的防护栏杆,进出口处的上部应根据电梯高度搭设足够尺寸和强度的防护棚。三、塔式起重机安全控制要点 (5)施工现场多塔作业时,塔机间应保持安全距离,以免作业过程中发生碰撞。(6)遇六级及六级以上大风、大雨、雾等恶劣天气,应停止作业,将吊钩升起。行走式塔吊要夹好轨钳。雨雪过后,应先经过试吊,确认制动器灵敏可靠后方可进行作业。

考点2:外用电梯安全控制要点

1.外用电梯的安装和拆卸作业必须由取得相应资质的专业队伍进行,安装完毕经验收合格,取得政府相关主管部门核发的《准用证》后方可投入使用。
2.外用电梯的制动器,限速器,门联锁装置,上、下限位装置,断绳保护装置,缓冲装置等安全装置必须齐全、灵敏、可靠。
3.外用电梯底笼周围2.5m范围内必须设置牢固的防护栏杆,进出口处的上部应根据电梯高度搭设足够尺寸和强度的防护棚。
4.外用电梯与各层站过桥和运输通道,除应在两侧设置安全防护栏杆、挡脚板并用安全立网封闭外,进出口处尚应设置常闭型的防护门。
5.外用电梯梯笼乘人、载物时,应使载荷均匀分布,防止偏重,严禁超载使用。
6.外用电梯在大雨、大雾和六级及六级以上大风天气时,应停止使用。暴风雨过后,应组织对电梯各有关安全装置进行一次全面检查。

【历年真题】
(2011年真题)关于外用电梯安全控制的说法,正确的是()。
A.外用电梯由有相应资质的专业队伍安装完成后经监理验收合格即可投入使用
B.外用电梯底笼周围2.5m范围内必须设置牢固的防护栏杆
C.外用电梯与各层站过桥和运输通道进出口处应设常开型防护门
D.七级大风天气时,在项目经理指导下使用外用电梯
【答案】B
【解析】详见2017版教材P190,外用电梯安全控制要点,(1)外用电梯在安装和拆卸之前必须针对其类型特点,说明书的技术要求,结合施工现场的实际情况制定详细的施工方案。(2)外用电梯的安装和拆卸作业必须由取得相应资质的专业队伍进行,安装完毕经验收合格,取得政府相关主管部门核发的《准用证》后方可投入使用。(3)外用电梯的制动器,限速器,门联锁装置,上、下限位装置,断绳保护装置,缓冲装置等安全装置必须齐全、灵敏、可靠。(4)外用电梯底笼周围2.5m范围内必须设置牢固的防护栏杆,进出口处的上部应根据电梯高度搭设足够尺寸和强度的防护棚。(5)外用电梯与各层站过桥和运输通道,除应在两侧设置安全防护栏杆、挡脚板并用安全立网封闭外,进出口处尚应设置常闭型的防护门。(6)多层施工交叉作业同时使用外用电梯时,要明确联络信号。(7)外用电梯梯笼乘人、载物时,应使载荷均匀分布,防止偏重,严禁超载使用。(8)外用电梯在大雨、大雾和六级及六级以上大风天气时,应停止使用。暴风雨过后,应组织对电梯各有关安全装置进行一次全面检查。

考点3:塔式起重机安全控制要点

1.塔吊在安装和拆卸之前必须针对其类型特点,说明书的技术要求,结合作业条件制定详细的施工方案。
2.塔吊的安装和拆卸作业必须由取得相应资质的专业队伍进行,安装完毕经验收合格,取得政府相关主管部门核发的《准用证》后方可投入使用。
3.行走式塔吊的路基和轨道的铺设,必须严格按照其说明书的规定进行;固定式塔吊的基础施工应按设计图纸进行,其设计计算和施工详图应作为塔吊专项施工方案内容之。
4.塔吊的力矩限制器,超高、变幅、行走限位器,吊钩保险,卷筒保险,爬梯护圈等安全装置必须齐全、灵敏、可靠。
5.施工现场多塔作业时,塔机间应保持安全距离,以免作业过程中发生碰撞。
6.遇六级及六级以上大风、大雨、雾等恶劣天气,应停止作业,将吊钩升起。行走式塔吊要夹好轨钳。雨雪过后,应先经过试吊,确认制动器灵敏可靠后方可进行作业。

【历年真题】
(2012年真题)关于塔吊安装、拆除的说法,正确的有()。
A.塔吊安装、拆除之前,应制定专项施工方案
B.安装和拆除塔吊的专业队伍可不具备相应资质,但需有类似施工经验
C.塔吊安装完毕,经验收合格,取得政府相关部门核发的《准用证》后方可使用
D.施工现场多塔作业,塔机间应保持安全距离
E.塔吊在六级大风中作业时,应减缓起吊速度
【答案】ACD
【解析】详见2017版教材P190,三、塔式起重机安全控制要点,(1)塔吊在安装和拆卸之前必须针对其类型特点,说明书的技术要求,结合作业条件制定详细的施工方案。(2)塔吊的安装和拆卸作业必须由取得相应资质的专业队伍进行,安装完毕经验收合格,取得政府相关主管部门核发的《准用证》后方可投入使用。(3)行走式塔吊的路基和轨道的铺设,必须严格按照其说明书的规定进行;固定式塔吊的基础施工应按设计图纸进行,其设计计算和施工详图应作为塔吊专项施工方案内容之。(4)塔吊的力矩限制器,超高、变幅、行走限位器,吊钩保险,卷筒保险,爬梯护圈等安全装置必须齐全、灵敏、可靠。(5)施工现场多塔作业时,塔机间应保持安全距离,以免作业过程中发生碰撞。(6)遇六级及六级以上大风、大雨、雾等恶劣天气,应停止作业,将吊钩升起。行走式塔吊要夹好轨钳。雨雪过后,应先经过试吊,确认制动器灵敏可靠后方可进行作业。

2A320049施工安全检查与评定

考点1:施工安全检查评定项目

安全管理、文明施工、扣件式钢管脚手架、悬挑式脚手架、门式钢管脚手架、碗扣式钢管脚手架、附着式升降脚手架、承插型盘扣式钢管支架、高处作业吊篮、满堂脚手架、基坑工程、模板支架、高处作业、施工用电、物料提升机、施工升降机、塔式起重机、起重吊装、施工机具。

考点2:施工安全检查评定等级

1.优良:分项检查评分表无零分,汇总表得分值应在80分及以上。
2.合格:分项检查评分表无零分,汇总表得分值应在80分以下,70分及以上。
3.不合格:当汇总表得分值不足70分时;当有一分项检查评分表为零分时。

【历年真题】
(2014年真题)根据《建筑施工安全检查标准》(JGJ59-2011),建筑施工安全检查评定的等级有()。
A.优良
B.良好
C.一般
D.合格
E.不合格
【答案】ADE
【解析】详见2017版教材P203,建筑施工安全检查评定的等级划分为:优良、合格和不合格。答案选ADE

2A320051施工招标投标管理要求

考点1:必须进行招标的项目

1.大型基础设施、公用事业等关系社会公共利益、公众安全的项目;
2.全部或者部分使用国有资金投资或者国家融资的项目;
3.使用国际组织或者外国政府贷款、援助资金的项目。

考点2:建筑工程投标的主要管理要求

1.投标文件一般包括经济标和技术标。技术标就是通常所说的技术方案,主要包括项目概况、技术质量和安全施工措施、文明施工措施、绿色施工、拟派项目组织机构、资源组织、移交及维修保养措施等。
2.投标人应当在招标文件要求提交投标文件的截止时间前,将投标文件送达投标地点。
3.投标人在招标文件要求提交投标文件的截止时间前,可以补充、修改或者撤回已提交的投标文件,并书面通知招标人。补充、修改的内容为投标文件的组成部分。
4.两个以上法人或者其他组织可以组成一个联合体,以一个投标人的身份共同投标。由同一专业的单位组成的联合体,按照资质等级较低的单位确定资质等级。联合体中标的,联合体各方应当共同与招标人签订合同,就中标项目向招标人承担连带责任。
5.投标人撤回已提交的投标文件,应当在投标截止时间前书面通知招标人。招标人已收取投标保证金的,应当自收到投标人书面撤回通知之日起5d内退还。投标截止后投标人撤销投标文件的,招标人可以不退还投标保证金。

考点3:建筑工程招标的主要管理要求

1.招标分为公开招标和邀请招标。公开招标,是指招标人以招标公告的方式邀请不特定的法人或者其他组织投标。邀请招标,是指招标人以投标邀请书的方式邀请特定的法人或者其他组织投标。任何单位和个人不得以任何方式为招标人指定招标代理机构。招标代理机构不得涂改、出租、出借、转让资格证书。
2.招标人应当在招标文件中载明投标有效期。投标有效期从提交投标文件的截止之日起算。招标人应当确定投标人编制投标文件所需要的合理时间;但是,依法必须进行招标的项目,自招标文件开始发出之日起至投标人提交投标文件截止之日止,最短不得少于20d。

2A320052施工招标条件与程序

考点1:招标条件

1.招标人已经依法成立;
2.初步设计及概算应当履行审批手续的,已经批准;
3.招标范围、招标方式和招标组织形式等应当履行核准手续的,已经核准;
4.有相应资金或资金来源已经落实;
5.有招标所需的设计图纸及技术资料。

考点2:招标程序

招标准备→招标实施→开标定标

2A320053施工投标条件与程序

考点1:投标人应具备的条件

1.投标人应当具备承担招标项目的能力。
2.投标人应当符合招标文件规定的资格条件。
3.对于参加建设项目设计、建筑安装以及主要设备、材料供应等投标的单位,必须具备下列条件:
(1)具有招标条件要求的资质证书、营业执照、组织机构代码证、税务登记证、安全施工许可证,并为独立的法人实体;
(2)承担过类似建设项目的相关工作,并有良好的工作业绩和履约记录;
(3)财产状况良好,没有处于财产被接管、破产或其他关、停、并、转状态;
(4)在最近3年没有骗取合同以及其他经济方面的严重违法行为;
(5)近几年有较好的安全纪录,投标当年内没有发生重大质量和特大安全事故;
(6)荣誉情况。

考点2:投标报价

投标人在投标报价中填写的工程量清单的项目编码、项目名称、项目特征、计量单位、工程数量必须与招标人招标文件中提供的一致。综合单价中要考虑招标人规定的风险内容、范围和风险费用。在施工过程中,当出现的风险内容及其范围在合同约定的范围内,合同价款不作调整。投标人的优惠必须体现在清单的综合单价或相关的费用中,不得以总价下浮方式进行报价,否则以废标处理。
措施项目费由投标人自主确定,投标人的安全防护、文明施工措施费的报价,不得低于依据工程所在地工程造价主管部门公布计价标准所计算得出总费用的90%。

2A320061工程造价的构成与计算

考点1:按费用构成要素划分

人工费、材料费、施工机具使用费、企业管理费、利润、规费、税金、附加费。

考点2:按造价形成划分

分部分项工程费、措施项目费、其他项目费、规费、税金组成、分部分项工程费、措施项目费、其他项目费包含人工费、材料费、施工机具使用费、企业管理费和利润。

2A320062工程施工成本的构成

考点1:施工成本的构成

按照施工企业常用的成本计入方法分为直接成本和间接成本。
(1)直接成本是指施工过程中耗费的构成工程实体的各项费用,这些费用可以直接计入成本核算之中,由人工费、材料费、机械费和措施费构成
(2)间接成本是指非构成工程实体的各项费用,包括企业管理费和规费,间接成本按照财务准则的相关规定并以合理的方法分摊计入成本。

【历年真题】
(2013年真题 )下列费用中,属于直接费的有()。
A.人工费
B.材料费
C.施工机械使用费
D.规费
E.企业管理费
【答案】ABC
【解析】2017版教材P211,教材原文是:直接成本是指施工过程中耗费的构成工程实体的各项费用,这些费用可以直接计入成本核算之中,由人工费、材料费、机械费和措施费构成,答案选ABC

2A320063工程量清单计价规范的运用

考点1:工程量清单计价的运用

全部使用国有资金投资或国有资金投资为主的建设工程施工发承包,必须采用工程量清单计价。非国有资金投资的建设工程,宜采用工程量清单计价。

考点2:综合单价的组成

综合单价指完成一个规定计量单位的分部分项工程量清单项目或措施项目所需的人工费、材料费、施工机械使用费和企业管理费与利润,以及一定范围内的风险费用。

考点3:合同价款调整的因素

出现下列因素影响合同价款调整的,应由发包人承担:
1.国家法律、法规、规章和政策发生变化;
2.省级或行业建设主管部门发布的人工费调整(但承包人对人工费或人工单价的报价高于发布的除外);
3.由政府定价或政府指导价管理的原材料等价格进行了调整。

考点4:工程量清单计价的规范

1.建设工程发承包,必须在招标文件、合同中明确计价中的风险内容及范围,不得采用无限风险或类似语句规定计价中的风险内容及范围。
2.发承包双方竣工结算的工程量应以承包人按照现行国家计量规定的计算规则计算的实际完成应给予计量的工程量确定,而非招标工程量清单所列工程量。若发现招标工程量清单中出现缺项、工程量偏差,或因工程变更引起工程量的增减,应按承包人在履行合同义务中完成的工程量计算。
3.实行工程量清单招标的,投标人的投标总价应当与组成工程量清单的分部分项工程费、措施项目费、其他项目费、规费、税金的合计金额一致。不能进行投标总价优惠(或降价、让利),有则必须反映在相应清单项目的综合单价中。

2A320064合同价款的约定与调整

考点1:合同价款的约定方式

单价合同、总价合同和成本加酬金合同

考点2:合同价款的调整因素

出现下列情形之一时,发包人应予以修正,并相应调整合同价格:
1.工程量清单存在缺项、漏项的;
2.工程量清单偏差超出专用合同条款约定的工程量偏差范围的;
3.未按照国家现行计量规范强制性规定计量的。

考点3:变更价款的原则

除专用合同条款另有约定外,变更估价按照本款约定处理:
1.已标价工程量清单或预算书有相同项目的,按照相同项目单价认定;
2.已标价工程量清单或预算书中无相同项目,但有类似项目的,参照类似项目的单价认定;
3.变更导致实际完成的变更工程量与已标价工程量清单或预算书中列明的该项目工程量的变化幅度超过15%的,或已标价工程量清单或预算书中无相同项目及类似项目单价的,按照合理的成本与利润构成原则。

2A320065预付款与进度款的计算

考点1:预付款额度的确定方法

1.百分比法:百分比法是按年度工作量或合同造价(不含暂列金额)的一定比例确定预付备料款额度的一种方法,由各地区各部门根据各自的条件从实际出发分别制定预付备料款比例。
工程预付款=年度工作量或合同总造价×预付款比例
2.数学计算法:数学计算法是根据主要材料(含结构件等)占年度承包工程总价的比重、材料储备定额天数和年度施工天数等因素,通过数学公式计算预付备料款额度的一种方法。其计算公式是:
公式中:年度施工天数按365日历天计算;材料储备天数由当地材料供应的在途天数、加工天数、整理天数、供应间隔天数、保险天数等因素决定。

考点2:预付备料款的回扣

起扣点=年度工作量(或合同造价)一(预付备料款/主要材料所占比重)

考点3:工程进度款的计算规定

1.在确认计量结果后14d内,发包人应向承包人支付进度款。
2.协议应明确延期支付的时间和从计量结果确认后第15天起计算应付款的贷款利息。
3.发包人不按合同约定支付进度款,双方又未达成延期付款协议,导致施工无法进行,承包人可停止施工,由发包人承担违约责任。

2A320066工程竣工结算

考点1:竣工结算原则

1.任何工程的竣工结算,必须在工程全部完工、经提交验收并提出竣工验收报告以后方能进行。
2.工程竣工结算的各方,应共同遵守国家有关法律、法规、政策方针和各项规定,严禁高估冒算,严禁套用国家和集体资金,严禁在结算时挪用资金和谋取私利。
3.坚持实事求是,针对具体情况处理遇到的复杂问题。
4.强调合同的严肃性,依据合同约定进行结算。
5.办理竣工结算,必须依据充分,基础资料齐全。

考点2:竣工调值公式法

P=P0(a0+a1A/A0+a2B/B0+a3C/C0+a4D/D0)
应用调值公式时注意三点:
1.计算物价指数的品种只选择对总造价影响较大的少数几种。
2.在签订合同时要明确调价品种和波动到何种程度可调整(一般为10%)。
3.考核地点一般在工程所在地或指定某地的市场。
4.确定基期的时点价格或指数,计算期的价格或指数,计算时点是特定付款凭证涉及的期间最后一天的49天的前一天。

2A320067成本控制方法在建筑工程中的应用

考点1:成本控制的基本程序

制订工程成本标准和技术组织措施→执行标准→确定差异→消除差异→考核奖惩

考点2:价值工程控制成本的原理

按价值工程的公式V=F/C分析,提高价值的途径有5条:
1.功能提高,成本不变;
2.功能不变,成本降低;
3.功能提高,成本降低;
4.降低辅助功能,大幅度降低成本;
5.成本稍有提咼,大大提局功能。

考点3:成本分析的依据

统计核算、会计核算和业务核算的资料。

考点4:建筑工程成本分析方法

1.基本分析法:比较法,因素分析法,差额分析法和比率法
2.综合分析法:分部分项成本分析,月(季)度成本分析,年度成本分析,竣工成本分析。

2A320071施工合同的组成与内容

考点1:《示范文本》的性质

《示范文本》为非强制性使用文本。

考点2:《示范文本》的使用范围

适用于房屋建筑工程、土木工程、线路管道和设备安装工程、装修工程等建设工程的施工承发包活动。

考点3:施工合同文件的构成

1.中标通知书(如果有);
2.投标函及其附录(如果有);
3.专用合同条款及其附件;
4.通用合同条款;
5.技术标准和要求;
6.图纸;
7.已标价工程量清单或预算书;
8.其他合同文件。

2A320072施工合同的签订与履行

考点1:施工合同的签订

当事人订立合同,有书面形式、口头形式和其他形式。建设工程施工合同一般采用书面形式签订。

考点2:合同无效的情形

1.一方以欺诈、胁迫的手段订立合同,损害国家利益;
2.恶意串通,损害国家、集体或者第三人利益;
3.以合法形式掩盖非法目的;
4.损害社会公共利益;
5.违反法律、行政法规的强制性规定。

考点3:免责条款无效

1.造成对方人身伤害的;
2.因故意或者重大过失造成对方财产损失的。

考点4:可以变更或撤销合同的情形

1.因重大误解订立的;
2.在订立合同时显失公平的。

考点5:合同缺陷的处理原则

(一)协议补充
(二)按照合同有关条款或者交易习惯确定
1.质量要求不明确条件下的建筑施工合同的履行
对于施工合同中质量要求不明确的,应按照国家标准、行业标准履行;没有国家标准、行业标准的,按照通常标准或者符合合同目的的特定标准履行。
2.价款或报酬约定不明确条件下的建筑工程合同的履行
对于价款或者报酬约定不明确的,应按订立施工合同时履行地的市场价格履行,依法应当执行政府定价或者政府指导价格的,按照规定履行。在执行政府定价或政府指导价的情况下,在履行合同过程中,当价格发生变化时:
(1)执行政府定价或者政府指导价格的,在合同约定的交付期限内政府价格调整时,按照交付的价格计价。
(2)逾期交付标的物的,遇到价格上涨时,按照原价履行;价格下降时,按照新价格履行。
(3)逾期提取标的物或者逾期付款的,遇到价格上涨时,按照新价格履行;价格下降时,按照原价格履行。

2A320073专业分包合同的应用

考点1:承包人和分包人的职责

1.资质类别:专业承包企业资质设2~3个等级,60资质类别,其中常用类别有:地基与基础、建筑装饰装修、建筑幕墙、钢结构、机电设备安装、电梯安装、消防设施、建筑防水、防腐保温、园林古建筑、爆破与拆除、电信工程、管道工程等。劳务分包企业资质设1~2个等级,13个资质类别,其中常用类别有:木工作业、砌筑作业、抹灰作业、油漆作业、钢筋作业、混凝土作业、脚手架作业、模板作业、焊接作业、水暖电安装作业等
2.承包人的工作如下:
(1)向分包人提供根据总包合同由发包人办理的与分包工程相关的各种证件、批件、各种相关资料,向分包人提供具备施工条件的施工场地。
(2)按本合同专用条款约定的时间,组织分包人参加发包人组织的图纸会审,向分包人进行设计图纸交底。
(3)提供本合同专用条款中约定的设备和设施,并承担因此发生的费用。
(4)随时为分包人提供确保分包工程的施工所要求的施工场地和通道等,满足施工运输的需要,保证施工期间的畅通。
(5)负责整个施工场地的管理工作,协调分包人与同一施工场地的其他分包人之间的交叉配合,确保分包人按照经批准的施工组织设计进行施工。
(6)承包人应做的其他工作,双方在本合同专用条款内约定。
3.分包人的工作如下:
(1)分包人应按照分包合同的约定,对分包工程进行设计(分包合同有约定时)、施工、竣工和保修。
(2)按照合同专用条款约定的时间,完成规定的设计内容,报承包人确认后在分包工程中使用。承包人承担由此发生的费用。
(3)在合同专用条款约定的时间内,向承包人提供年、季、月度工程进度计划及相应度统计报表。
(4)分包人应在专用条款约定的时间内,向承包人提交一份详细施工组织设计,承包人应在专用条款约定的时间内批准,分包人方可执行。
(5)已竣工工程未交付承包人之前,分包人应负责已完分包工程的成品保护工作,保护期间发生损坏,分包人自费予以修复;对承包人要求分包人采取特殊措施保护的工程部位和相应的追加合同价款,双方在合同专用条款内约定。
4.分包人应当按照本合同协议书约定的开工日期开工。分包人不能按时开工,应当不迟于本合同协议书约定的开工日期前5d,以书面形式向承包人提出延期开工的理由。承包人应当在接到延期开工申请后的48h内以书面形式答复分包人。承包人在接到延期开工申请后48h内不答复,视为同意分包人要求,工期相应顺延。承包人不同意延期要求或分包人未在规定时间内提出延期开工要求,工期不予顺延。
5.因承包人原因不能按照本合同协议书约定的开工日期开工,项目经理应以书面形式通知分包人,推迟开工日期。承包人赔偿分包人因延期开工造成的损失,并相应顺延工期。
6.因下列原因之一造成分包工程工期延误,经总包项目经理确认,工期相应顺延:
(1)承包人根据总包合同从工程师处获得与分包合同相关的竣工时间延长;
(2)承包人未按本合同专用条款的约定提供图纸、开工条件、设备设施、施工场地;
(3)承包人未按约定日期支付工程预付款、进度款,致使分包工程施工不能正常进行;
(4)项目经理未按分包合同约定提供所需的指令、批准或所发出的指令错误,致使分包工程施工不能正常进行;
(5)非分包人原因的分包工程范围内的工程变更及工程量増加;
(6)不可抗力的原因;
7.分包人应在上述约定情况发生后14d内,就延误的工期以书面形式向承包人提出报告。承包人在收到报告后14d内予以确认,逾期不予确认也不提出修改意见,视为同意顺延工期。
8.总包单位与分包单位应在分包合同中明确安全防护、文明施工费用由总包单位统一管理。安全防护、文明施工措施由分包单位实施的,由分包单位提出专项安全防护措施及施工方案,经总包单位批准后及吋支付所需费用。

【历年真题】
(2011年真题)根据《建设工程施工专业分包合同(示范文本)》GF-2003—0213,关于承包人职责的说法正确的有()。
A.组织分包人参加发包人组织的图纸会审
B.提供本合同专用条款中约定的设备和设施,由劳务分包人承担因此发生的费用
C.有条件地分时段为分包人提供分包工程所需的场地和通道
D.确保分包人按照批准的施工组织设计进行施工
E.分包人之间的交叉配合与承包人无关
【答案】AD
【解析】2017版教材P221:原建设部、国家工商行政管理局于2003年8月公布推行《建设工程施工专业分包合同(示范文本)》GF—2003—0213。(1)承包人的工作如下:1)向分包人提供根据总包合同由发包人办理的与分包工程相关的各种证件、批件、各种相关资料,向分包人提供具备施工条件的施工场地。2)按本合同专用条款约定的时间,组织分包人参加发包人组织的图纸会审,向分包人进行设计图纸交底。3)提供本合同专用条款中约定的设备和设施,并承担因此发生的费用。4)随时为分包人提供确保分包工程的施工所要求的施工场地和通道等,满足施工运输的需要,保证施工期间的畅通。5)负责整个施工场地的管理工作,协调分包人与同一施工场地的其他分包人之间的交叉配合,确保分包人按照经批准的施工组织设计进行施工。6)承包人应做的其他工作,双方在本合同专用条款内约定。

(2012年真题)不属于专业承包资质类别的是()。
A.建筑幕墙
B.电梯安装
C.混凝土作业
D.钢结构
【答案】C
【解析】2017版教材P221,该题主要考察的是:区分劳务分包和专业承包,教材P220原文是:专业承包企业资质设2~3个等级,60资质类别,其中常用类别有:地基与基础、建筑装饰装修、建筑幕墙、钢结构、机电设备安装、电梯安装、消防设施、建筑防水、防腐保温、园林古建筑、爆破与拆除、电信工程、管道工程等。教材P223,原文是:劳务分包企业资质设1~2个等级,13个资质类别,其中常用类别有:木工作业、砌筑作业、抹灰作业、油漆作业、钢筋作业、混凝土作业、脚手架作业、模板作业、焊接作业、水暖电安装作业等。如同时发生多类作业可划分为结构劳务作业、装修劳务作业、综合劳务作业。由此可见,本题的正确选项只能是“C.混凝土作业”。

2A320075施工合同变更与索赔

考点1:工期索赔的计算方法

网络分析法、比例分析法和其他方法

考点2:费用索赔计算方法

总费用法、分项法

考点3:反索赔的主要内容

延迟工期的反索赔、工程施工质量缺陷的反索赔、合同担保的反索赔、发包方其他损失的反索赔

2A320081现场消防管理

考点1:施工现场消防的一般规定

1.施工现场的消防安全工作应以“预防为主、防消结合”为方针,健全防火组织,认真落实防火安全责任制。
2.施工单位在编制施工组织设计时,必须包含防火安全措施内容,所采用的施工工艺、技术和材料必须符合防火安全要求。
3.施工现场要有明显的防火宣传标志,必须设置临时消防车道,保持消防车道畅通无阻。
4.施工现场食堂用火必须符合防火要求,火点和燃料源不能在同一房间内。
5.施工现场应配备足够的消防器材,设置临时消防给水系统和应急照明等临时消防设施,并应指派专人进行日常维护和管理,确保消防设施和器材完好、有效。
6.房屋建设过程中,临时消防设施应与在建工程同步设置,与主体结构施工进度差距不应超过3层。
7.在建工程可利用已具备使用条件的永久性消防设施作为临时消防设施。
8.施工现场的消火栓泵应采用专用消防配电线路,且应从现场总配电箱的总断路上端接入,保持不间断供电。
9.临时消防系统的给水池、消火栓泵、室内消防竖管及水栗接合器应设置醒目标识。

【历年真题】
(2011年真题 )无需办理动火证的作业是()。
A.登高焊、割作业
B.密闭容器内动火作业
C.现场食堂用火作业
D.比较密封的地下室动火作业
【答案】C
【解析】2017版教材P231:这是一道安全管理的题,主要考核施工现场防火要求中动火申请及审批的知识点。对于具备一定现场实践经验的考生,此题不难。首先考生应知道,施工现场一级、二级、三级动火,均需要办理动火证并经过审批。

(2012年真题 )我国消防安全的基本方针是()。
A.预防为主、防消结合、综合治理
B.消防为主、防消结合、综合治理
C.安全第一、预防为主、综合治理
D.安全第一、防消结合、综合治理
【答案】A
【解析】2017版教材P230,教材原文是:(1)施工现场的消防安全工作应以“预防为主、防消结合”为方针。答案选A。

考点2:施工现场动火等级的划分

1.凡属下列情况之一的动火,均为一级动火:
(1)禁火区域内。
(2)油罐、油箱、油槽车和储存过可燃气体、易燃液体的容器及与其连接在一起的辅助设备。
(3)各种受压设备。
(4)危险性较大的登高焊、割作业。
(5)比较密封的室内、容器内、地下室等场所。
(6)现场堆有大量可燃和易燃物质的场所。
2.凡属下列情况之一的动火,均为二级动火:
(1)在具有一定危险因素的非禁火区域内进行临时焊、割等用火作业。
(2)小型油箱等容器。
(3)登高焊、割等用火作业。
3.在非固定的、无明显危险因素的场所进行用火作业,均属三级动火作业。

【历年真题】
(2010年真题 )根据建筑工程施工现场管理动火等级的划分,属于一级动火的情况有()。
A.禁火区域内
B.各种受压设备
C.小型油箱等容器
D.比较密封的室内
E.现场堆有大量可燃和易燃物质的场所
【答案】ABDE
【解析】2017版教材P230~231,教材原文是:凡属下列情况之一的动火,均为一级动火:(1)禁火区域内;(2)油罐、油箱、油槽车和储存过可燃气体、易燃液体的容器及与其连接在一起的辅助设备;(3)各种受压设备;(4)危险性较大的登高焊、割作业;(5)比较密封的室内、容器内、地下室等场所;(6)现场堆有大量可燃和易燃物质的场所。答案选ABDE。

(2016年真题 )下列施工作业中,动火等级最低的是()。
A.钢构焊接
B.登高焊接
C.设备管道焊接
D.办公区大门焊接
【答案】D
【解析】详见2017版教材231页,在非固定的、无明显危险因素的场所进行用火作业,均属三级动火作业。办公区大门焊接属于在非固定的、无明显危险因素的场所进行用火作业。

考点3:施工现场消防器材的配备

1.在建工程及临时用房的下列场所应配置灭火器。
2.—般临时设施区,每100m2配备两个10L的灭火器,大型临时设施总面积超过1200m2的,应备有消防专用的消防桶、消防锹、消防钩、盛水桶(池)、消防砂箱等器材设施。
3.临时木工加工车间、油漆作业间等,每25m2应配置一个种类合适的灭火器。
4.仓库、油库、危化品库或堆料厂内,应配备足够组数、种类的灭火器,每组灭火器不应少于4个,每组灭火器之间的距离不应大于30m。
5.高度超过24m的建筑工程,应保证消防水源充足,设置具有足够扬程的高压水泵,安装临时消防竖管,管径不得小于75mm,每层必须设消火栓口,并配备足够的水龙带。

【历年真题】
(2009年真题 )下列关于建筑工程施工现场消防器材配置的说法,正确的有()。
A.高度超过24m的建筑工程,每层必须设消火栓口
B.一般临时设施区,每100㎡配备一个10L的灭火器
C.临时木工加工车间,每30㎡配置一个灭火器
D.油漆作业问,每25㎡配置一个灭火器
E.堆料厂内,每组灭火器之间的距离不应大于30m
【答案】ADE
【解析】2017版教材P231:(2)一般临时设施区,每100㎡配备两个10L的灭火器,大型临时设施总面积超过1200㎡的,应备有消防专用的消防桶、消防锹、消防钩、盛水桶(池)、消防砂箱等器材设施;(3)临时木工加工车间、油漆作业间等,每25㎡应配置一个种类合适的灭火器;(4)仓库、油库、危化品库或堆料厂内,应配备足够组数、种类的灭火器,每组灭火器不应少于4个,每组灭火器之间的距离不应大于30m;(5)高度超过24m的建筑工程,应保证消防水源充足,设置具有足够扬程的高压水泵,安装
临时消防竖管,管径不得小于75mm,每层必须设消火栓口,并配备足够的水龙带。答案选ADE

(2016年真题 )自行设计的施工现场临时消防干管直径不应小于()mm。
A.50
B.75
C.100
D.150
【答案】C
【解析】详见2017版教材241页,消防用水一般利用城市或建设单位的永久消防设施。如自行设计,消防干管直径应不小于100mm,消火栓处昼夜要有明显标志,配备足够的水龙带,周围3m内不准存放物品。

2A320082现场文明施工管理

考点1:现场文明施工主要内容

1.规范场容、场貌,保持作业环境整洁卫生。
2.创造文明有序和安全生产的条件和氛围。
3.减少施工过程对居民和环境的不利影响。
4.树立绿色施工理念,落实项目文化建设。

考点2:现场文明施工管理要点

1.现场必须实施封闭管理,现场出入口应设大门和保安值班室,大门或门头设置企业名称和企业标识,车辆和人员出人口应分设,车辆出入口应设置车辆冲洗设施,人员进入施工现场的出人口应设置闸机;建立完善的保安值班管理制度,严禁非施工人员任意进出;场地四周必须采用封闭围挡,围挡要坚固、稳定、整洁、美观,并沿场地四周连续设置。一般路段的围挡高度不得低于1.8m,市区主要路段的围挡高度不得低于2.5m。
2.现场出入口明显处应设置“五牌一图”,即:工程概况牌、管理人员名单及监督电话牌、消防保卫牌、安全生产牌、文明施工和环境保护牌及施工现场总平面图。
3.现场的施工区域应与办公、生活区划分清晰,并应采取相应的隔离防护措施,在建工程内、伙房、库房不得兼作宿舍。宿舍必须设置可开启式外窗,床铺不得起过2层,通道宽度不得小于宿舍室内净高不得小于2.5m,住宿人员人均面积不得小于2.5m2,且每间宿舍居住人员不得超过16人。
4.施工现场应加强治安综合治理、社区服务和保健急救工作,建立和落实好现场治安保卫、施工环保、卫生防疫等制度,避免失盗、扰民和传染病等事件发生。

【历年真题】
(2015年真题 )关于建筑施工现场安全文明施工的说法,正确的是()。
A.场地四周围档应连续设置
B.现场主出人口可以不设置保安值班室
C.高层建筑消防水源可与生产水源共用管线
D.在建工程审批后可以住人
【答案】A
【解析】详见2017版教材P233-234,场地四周必须采用封闭围挡,围挡要坚固、稳定、整洁、美观,并沿场地四周连续设置。答案选A

2A320083现场成品保护管理

考点1:施工现场成品保护的要点

1.合理安排施工顺序。
2.根据产品的特点,可以分别对成品、半成品采取“护、包、盖、封”等具体保护措施:
(1)“护”就是提前防护。
(2)“包”就是进行包裹。
(3)“盖”就是表面覆盖。
(4)“封”就是局部封闭。
3.建立成品保护责任制,加强对成品保护工作的巡视检查,发现问题及时处理。

2A320084现场环境保护管理

考点1:环境、环境因素、环境影响的概念

1.环境是指组织运行活动的外部存在及他们之间的相互关系。
2.环境因素是指一个组织的活动、产品或服务中能与环境发生相互作用的要素。
3.环境影响是指全部或部分由组织的活动、产品或服务给环境造成的任何有害或有益的变化。

考点2:施工现场常见的重要环境影响因素

1.噪声排放
2.粉尘排放
3.运输等过程中产生的遗撒。
4.油品、化学品泄漏。
5.毒有害废弃物排放。
6.光污染。
7.火灾、爆炸
8.生活、生产污水排放。
9.主要建筑材料的消耗
10.能源的消耗。

考点3:施工现场环境保护实施要点

1.在城市市区范围内从事建筑工程施工,项目必须在工程开工前7d内向工程所在地县级以上地方人民政府环境保护管理部门申报登记。夜间施工的(一般指当日22时至次日6时),需办理夜间施工许可证明,并公告附近社区居民。
2.施工现场污水排放要与所在地县级以上人民政府市政管理部门签署污水排放许可协议、申领《临时排水许可证》。雨水排入市政雨水管网,污水经沉淀处理后二次使用或排入市政污水管网。现场产生的泥浆、污水未经处理不得直接排入城市排水设施、河流、湖泊、池塘。
3.现场的主要道路必须进行硬化处理,土方应集中堆放。裸露的场地和集中堆放的土方应采取覆盖、固化或绿化等措施。现场土方作业应采取防止扬尘措施。水泥和其他易飞扬的细颗粒建筑材料应密闭存放或采取覆盖等措施。混凝土搅拌场所应采取封闭、降尘措施。
4.现场产生的固体废弃物应在所在地县级以上地方人民政府环卫部门申报登记,分类存放。建筑垃圾和生活垃圾应与所在地垃圾消纳中心签署环保协议,及时清运处置。有毒有害废弃物应运送到专门的有毒有害废弃物中心消纳。

【历年真题】
(2013年真题 )关于施工现场泥浆处置的说法,正确的是()。
A.可直接排入市政污水管网
B.可直接排入市政雨水管网
C.可直接排人工地附近的城市景观河
D.可直接外运至指定地点
【答案】D
【解析】2017版教材P237,教材原文是:现场产生的泥浆、污水未经处理不得直接排入城市排水设施、河流、湖泊、池塘。答案选D。

(2011年真题 )施工现场污水排放前,应与所在地县级以上人民政府()部门签署排放许可协议,申领许可证。
A.城管
B.市政管理
C.环卫
D.卫生管理
【答案】B
【解析】2017版教材P237:施工现场污水排放要与所在地县级以上人民政府市政管理部门签署污水排放许可协议、申领《临时排水许可证》。

2A320085职业健康安全管理

考点1:施工现场主要职业危害

粉尘的危害、生产性毒物的危害、噪声的危害、振动的危害、紫外线的危害和环境条件危害等。

考点2:职业病的防治

1.对从事接触职业病危害作业的劳动者,应当组织上岗前、在岗期间和离岗时的职业健康检查。
2.用于预防和治理职业病危害、工作场所卫生检测、健康监护和职业卫生培训等费用,按照国家有关规定,应在生产成本中据实列支,专款专用。

2A320086临时用电、用水管理

考点1:施工现场临时用电管理

1.施工现场临时用电设备在5台及以上或设备总容量在50kW及以上者,应编制用电组织设计;否则应制定安全用电和电气防火措施。
2.电工作业应持有效证件,电工等级应与工程的难易程度和技术复杂性相适应。电工作业由二人以上配合进行,并按规定穿绝缘鞋、戴绝缘手套、使用绝缘工具;严禁带电作业和带负荷插拔插头等。
3.隧道、人防工程、高温、有导电灰尘、比较潮湿或灯具离地面高度低于2.5m等场所的照明,电流电压不应大于36V;潮湿和易触及带电体场所的照明,电源电压不得大特别潮湿场所导电良好的地面、锅炉或金属容器内的照明,电源电压不得大于12V。

【历年真题】
(2012年真题 )关于施工现场安全用电的做法,正确的是()。
A.所有用电设备用同一个专用开关箱
B.总配电箱无需加装漏电保护器
C.现场用电设备10台,编制了用电组织设计
D.施工现场的动力用电和照明用电形成一个用电回路
【答案】C
【解析】2017版教材P240,教材原文是:(3)施工现场临时用电设备在5台及以上或设备总容量在50kW及以上者,应编制用电组织设计。答案选C。

(2012年真题 )关于施工现场照明用电的做法,正确的是()。
A.照明变压器采用自耦变压器
B.易触及带电体的场所电源采用36V电压
C.人防工程施工照明电源采用24V电压
D.金属容器内的照明电源采用24V电压
【答案】C
【解析】2017版教材P240~241,教材原文是:隧道、人防工程、高温、有导电灰尘、比较潮湿或灯具离地面高度低于2.5m等场所的照明,电源电压不得大于36V。潮湿和易触及带电体场所的照明,电源电压不得大于24V。特别潮湿场所、导电良好的地面、锅炉或金属容器内的照明,电源电压不得大于12V。答案选C。

考点2:施工现场临时用水管理

1.现场临时用水包括生产用水、机械用水、生活用水和消防用水。
2.现场临时用水必须根据现场工况编制临时用水方案,建立相关的管理文件和档案资料。
3.消防用水一般利用城市或建设单位的永久消防设施。消防干管直径应不小于100mm。消火栓处昼夜要有明显标志,配备足够的水龙带,周围3m内不准存放品。
4.高度超过24m的建筑工程,应安装临时消防竖管,管径不得小于75mm,严禁消防竖管作为施工用水管线。
5.消防供水要保证足够的水源和水压。消防泵应使用专用配电线路,保证消防供水。

【历年真题】
(2011年真题 )关于施工现场临时用水管理的说法,正确的是()。
A.高度超过24m的建筑工程严禁消防竖管兼作施工用水管线
B.施工降水不可用于临时用水
C.自行设计消防用水时消防干管直径最小应为150mm
D.消防供水中的消防泵可不使用专用配电线路
【答案】A
【解析】2017版教材P241:施工现场临时用水管理(1)现场临时用水包括生产用水、机械用水、生活用水和消防用水。(2)现场临时用水必须根据现场工况编制临时用水方案,建立相关的管理文件和档案资料。(3)消防用水一般利用城市或建设单位的永久消防设施。如自行设计,消防干管直径应不小于100mm,消火栓处昼夜要有明显标志,配备足够的水龙带,周围3m内不准存放物品。(4)高度超过24m的建筑工程,应安装临时消防竖管,管径不得小于75mm,严禁消防竖管作为施工用水管线。(5)消防供水要保证足够的水源和水压。消防泵应使用专用配电线路,保证消防供水。

(2014年真题 )关于某建筑工程(高度28m)施工现场临时用水的说法,正确的是()。
A.现场临时用水仅包括生产用水、机械用水和消防用水三部分
B.自行设计的消防用水系统,其消防干管道直径应不小于75mm
C.临时消防竖管管径不得小于75mm
D.临时消防竖管可兼作施工用水管线
【答案】C
【解析】2017版教材P241
施工现场临时用水管理:(1)现场临时用水包括生产用水、机械用水、生活用水和消防用水;(3)消防用水一般利用城市或建设单位的永久消防设施。如自行设计,消防干管直径应不小于100mm,消火栓处昼夜要有明显标志,配备足够的水龙带,周围3m内不准存放物品。(4)高度超过24m的建筑工程,应安装临时消防竖管,管径不得小于75mm,严禁消防竖管用作施工用水管线。(2016年教材P240)

2A320087安全警示牌布置原则

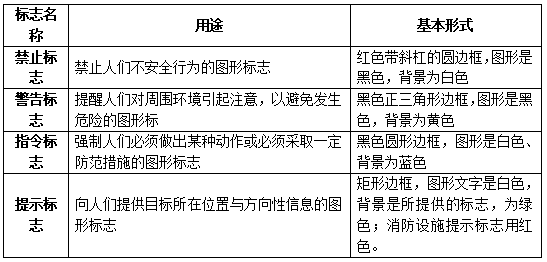

考点1:施工现场安全警示牌的类型

安全标志分为禁止标志、警告标志、指令标志和提示标志四大类型。

考点2:安全警示牌的作用和基本形式


【历年真题】
(2014年真题 )下列标牌类型中,不属于施工现场安全警示牌的是()。
A.禁止标志
B.警告标志
C.指令标志
D.指示标志
【答案】D
【解析】详见2017版教材P242,施工现场安全警示牌的类型:安全标志分为禁止标志、警告标志、指令标志和提示标志。答案选D。

考点3:施工现场安全警示牌的设置原则

施工现场安全警示牌的设置应遵循“标准、安全、醒目、便利、协调、合理”的原则。

考点4:工现场使用安全警示牌的基本要求

1.现场存在安全风险的重要部位和关键岗位必须设置能提供相应安全信息的安全警示牌。
2.安全警示牌应设置在所涉及的相应危险地点或设备附近最容易被观察到的地方。
3.安全警示牌应设置在明亮的、光线充分的环境中。
4.安全警示牌应牢固地固定在依托物上。

2A320088施工现场综合考评分析

考点1:施工现场综合考评的内容

施工组织管理、工程质量管理、施工安全管理、文明施工管理、建设单位、监理单位的现场管理。

考点2:施工现场综合考评办法及奖罚

1.对于施工现场综合考评发现的问题,由主管考评工作的建设行政主管部门根据责任情况,向建筑业企业、建设单位或监理单位提出警告。
2.对于一个年度内同一个施工现场被两次警告的,根据责任情况,给予建筑业企业、建设单位或监理单位通报批评的处罚;给予项目经理或监理工程师通报批评的处罚。
3.对于一个年度内同一个施工现场被二次警告的,根据责任情况,给予建筑业企业或监理单位降低资质一级的处罚;给予项目经理、监理工程师取消资格的处罚;责令该施工现场停工整顿。

2A320091检验批及分项工程的质量验收

考点1:检验批的质量验收

1.检验批是工程质量验收的最小单位,是分项工程直至整个建筑工程质量验收的基础。检验批是指按相同的生产条件或按规定的方式汇总起来供抽样检验用的,由一定数量样本组成的检验体,它代表了工程中某一施工过程材料、构配件或建筑安装项目的质量。
2.检验批可根据施工、质量控制和专业验收的需要,按工程量、楼层、施工段、变形缝进行划分。
3.检验批质量验收合格应符合下列规定:
(1)主控项目的质量经抽样检验均应合格;
(2)—般项目的质量经抽样检验合格;
(3)具有完整的施工操作依据、质量验收记录。

【历年真题】
(2013年真题)根据《建筑工程施工质量验收统一标准》GB50300,建筑工程质量验收的最小单元是()。
A.单位工程
B.分部工程
C.分项工程
D.检验批
【答案】D
【解析】2017版教材P245,教材原文是:(1)检验批是工程质量验收的最小单位,答案选D。

考点2:分项工程验收合格的规定

1.所含检验批的质量均应验收合格;
2.所含检验批的质量验收记录应完整。

2A320092分部工程的质量验收

考点1:分部工程的划分的原则

1.可按专业性质、工程部位确定;
2.当分部工程较大或较复杂时,可按材料种类、施工特点、施工程序、专业系统及类别将分部工程划分为若干子分部工程。

【历年真题】
(2015年真题)建筑工程质量验收划分时,分部工程的划分依据有()。
A.工程量
B.专业性质
C.变形缝
D.工程部位
E.楼层
【答案】BD
【解析】详见2017版教材P247,分部工程应按下列原则划分:(1)可按专业性质、工程部位确定;(2)当分部工程较大或较复杂时,可按材料种类、施工特点、施工程序、专业系统及类别将分部工程划分为若干子分部工程。答案选BD
考点2:分部工程质量验收程序和组织
分部工程应由总监理工程师(建设单位项目负责人)组织施工单位项目负责人和项目技术负责人等进行验收;勘察、设计单位项目负责人和施工单位技术、质量部门负责人应参加地基与基础分部工程的验收;设计单位项目负责人和施工单位技术、质量部门负责人应参加主体结构、节能分部工程的验收。

【历年真题】
(2015年真题)分部工程验收可以由()组织。
A.施工单位项目经理
B.总监理工程师
C.专业监理工程师
D.建设单位项目负责人
E.建设单位项目专业技术负责人
【答案】BD
【解析】详见2017版教材P247-248,分部工程应由总监理工程师(建设单位项目负责人)组织施工单位项目负责人和项目技术负责人等进行验收。答案选BD

考点3:分部工程质量验收合格规定
1.所含分项工程的质量均应验收合格;
2.质量控制资料应完整;
3.有关安全、节能、环境保护和主要使用功能的抽样检验结果应符合相应规定;
4.观感质量应符合要求。

【历年真题】
(2012年真题)某大楼主体结构分部工程质量验收合格,则下列说法错误的是()。
A.该分部工程所含分项工程质量必定合格
B.该分部工程质量控制资料必定完整
C.该分部工程观感质量验收必定符合要求
D.该单位工程质量验收必定合格
【答案】D
【解析】2017版教材P247:分部工程质量验收合格规定:(1)所含分项工程的质量均应验收合格;(2)质量控制资料应完整;(3)有关安全、环境、节能保护和主要使用功能及功能的抽样检验结果应符合相应规定;(注:此条2016版教材有改版)(4)观感质量应符合要求。既然主体结构分部工程质量已验收合格,则该分部工程所包含的分项工程质量必定验收合格;分部工程质量控制资料必定完整;分部工程观感质量验收必定符合要求,否则,分部工程验收不可能合格。单位工程质量验收合格的前提是所有分部工程验收合格,但主体分部工程验收合格,并不一定得出单位工程质量验收必定合格的结论。故本题的正确选项应为“D.该单位工程质量验收必定合格”。

2A320093室内环境质量验收

考点1:民用建筑工程的划分

民用建筑工程根据控制室内环境污染的不同要求,划分为以下两类:
1.Ⅰ类民用建筑工程:住宅、医院、老年建筑、幼儿园、学校教室等民用建筑工程;
2.Ⅱ类民用建筑工程;办公楼、商店、旅馆、文化娱乐场所、书店、图书馆、展览馆、体育馆、公共交通等候室、餐厅、理发店等民用建筑工程。

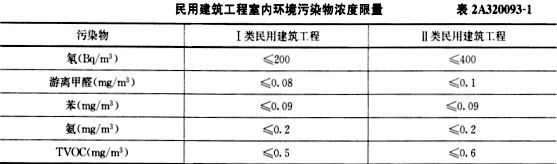

考点2:民用建筑工程室内环境污染浓度

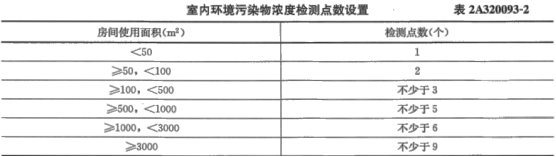

考点3:检测数量的规定

1.民用建筑工程验收时,应抽检有代表性的房间室内环境污染物浓度,检测数量不得少于5%,并不得少于3间。房间总数少于3间时,应全数检测。
2.民用建筑工程验收时,凡进行了样板间室内环境污染物浓度测试结果合格的,抽检数量减半,并不得少于3间。

3.当房间内有2个及以上检测点时,应采用对角线、斜线、梅花状均衡布点,并取各点检测结果的平均值作为该房间的检测值。

考点4:检测方法

1.民用建筑工程验收时,环境污染物浓度现场检测点应距内墙面不小于距楼地面高度0.8?1.5mÿ检测点应均匀分布,避开通风道和通风口。
2.民用建筑工程室内环境中甲醛、苯、氨、总挥发性有机化合物(TVOC)浓度检测时,对采用集中空调的民用建筑工程,应在空调正常运转的条件下进行;对采用自然通风的民用建筑工程,检测应在对外门窗关闭lh后进行。对甲醛、氨、苯、TVOC取样检测时,装饰装修工程中完成的固定式家具,应保持正常使用状态。
3.民用建筑工程室内环境中氡浓度检测时,对采用集中空调的民用建筑工程,应在空调正常运转的条件下进行;对采用自然通风的民用建筑工程,应在房间的对外门窗关闭24h以后进行。

【历年真题】
(2015年真题)对采用自然通风的民用建筑工程,进行室内环境污染物浓度(TVOC)检测时,应在外门窗关闭至少()后进行。
A.1h
B.5h
C.12h
D.24h
【答案】A
【解析】详见2017版教材P249,民用建筑工程室内环境中甲醛、苯、氨、总挥发性有机化合物(TVOC)浓度检测时,对采用自然通风的民用建筑工程,检测应在对外门窗关闭1h后进行。答案选A

考点5:检测结果的判定与处理

1.当室内环境污染物浓度的全部检测结果符合要求时,判定该工程室内环境质量合格。
2.当室内环境污染物浓度检测结果不符合相关要求时,应查找原因并采取措施进行处理。再次检测时,抽检量应增加1倍,并应包含同类型房间及原不合格房间。

2A320094节能工程质量验收

考点1:节能工程检验批、分项及分部工程的质量验收程序

1.节能工程的检验批验收和隐蔽工程验收应由监理工程师主持,施工单位相关专业的质量检查员与施工员参加;
2.节能分项工程验收应由监理工程师主持,施工单位项目技术负责人和相关专业的质量检查员、施工员参加;必要时可邀请设计单位相关专业的人员参加;
3.节能分部工程验收应由总监理工程师(建设单位项目负责人)主持,施工单位项目经理、项目技术负责人和相关专业的质量检查员、施工员参加;施工单位的质量或技术负责人应参加;设计单位节能设计入员应参加。

考点2:建筑节能分部工程质量验收合格规定

1.分项工程应全部合格;
2.质量控制资料应完整;
3.外墙节能构造现场实体检验结果应符合设计要求;
4.严寒、寒冷和夏热冬冷地区的外窗气密性现场实体检测结果应合格;
5.建筑设备工程系统节能性能检测结果应合格。

2A320095消防工程竣工验收

考点1:消防工程竣工验收程序

对具备相应情形的特殊建设工程,建设单位必须向公安机关消防机构申请消防设计审核,并且在工程竣工后,向出具消防设计审核意见的公安机关消防机构申请消防验收。需取得施工许可证的普通建设工程,建设单位应当在取得施工许可、工程竣工验收合格之日起七日内,通过省级公安机关消防机构网站进行消防设计、竣工验收消防备案,或者到公安机关消防机构业务受理场所进行消防设计、竣工验收消防备案。

2A320096单位工程竣工验收

考点1:单位工程质量验收合格的规定

1.所含分部工程的质量均应验收合格;
2.质量控制资料应完整;
3.所含分部工程中有关安全、节能、环境保护和主要使用功能的检验资料应完整;
4.主要使用功能的抽查结果应符合相关专业验收规范的规定;
5.观感质量应符合要求。

考点2:单位工程质量验收程序和组织

1.施工单位有关人员进行自检;
2.总监理工程师进行竣工预验收;
3.存在施工质量问题时,应由施工单位整改;
4.预验收通过后,由施工单位向建设单位提交工程竣工报告,申请工程竣工验收;
5.建设单位收到工程竣工报告后,应由建设单位项目负责人组织监理、施工、设计、勘察等单位项目负责人进行单位工程验收。

【历年真题】
(2010年真题)根据《建筑工程施工质量验收统一标准》GB50300,参加单位工程竣工验收的人员应包括()。
A.当地建设行政主管部门负责人
B.建设单位(项目)负责人
C.施工单位(项目)负责人
D.设计单位(项目)负责人
E.监理单位(项目)负责人
【答案】BCDE
【解析】2017版教材P2532016版教材P252,教材原文是:5)建设单位收到工程验收报告后,应由建设单位项目负责人组织监理、施工、设计、勘察等单位项目负责人进行单位工程验收。答案选BCDE。

(2012年真题)必须参加单位工程竣工验收的单位有()。
A.建设单位
B.施工单位
C.勘察单位
D.监理单位
E.设计单位
【答案】ABDE
【解析】2017版教材P253详见:单位工程竣工验收建设单位收到工程验收报告后,应由建设单位项目负责人组织监理、施工、设计、勘察等单位项目负责人进行单位工程验收。勘察单位虽然亦是责任主体,但已经参加了地基验收,所以单位工程验收时可以不参加。故本题的正确选项应为“A、B、D、E”。

(2013年真题)根据《建筑工程施工质量验收统一标准》GB50300,单位工程竣工验收应由()组织。
A.建设单位(项目)负责人
B.监理单位(项目)负责人
C.施工单位(项目)负责人
D.质量监督机构
【答案】A
【解析】2017版教材P253,教材原文是:5)建设单位收到工程验收报告后,应由建设单位项目负责人组织监理、施工、设计、勘察等单位项目负责人进行单位工程验收。答案选A。

(2014年真题)单位工程完工后,施工单位应在自行检查评定合格的基础上,向()提交竣工验收报告。
A.监理单位
B.设计单位
C.建设单位
D.工程质量监督站
【答案】C
【解析】详见2017版教材P254,单位工程完工后,施工单位应自行组织有关人员进行检查评定,评定结果合格后向建设单位提交工程验收报告。答案选C

2A320097工程竣工资料的编制

考点1:竣工图的编制与审核应符合下列规定

1.新建、改建、扩建的建筑工程均应编制竣工图;竣工图应真实反映竣工工程的实际情况。
2.竣工图的专业类别应与施工图对应。
3.竣工图应依据施工图、图纸会审记录、设计变更通知单、工程洽商记录(包括技术核定单)等绘制。
4.当施工图没有变更时,可直接在施工图上加盖竣工图章形成竣工图。
5.竣工图的绘制应符合国家现行有关标准的规定。
6.竣工图应有竣工图章和相关责任人签字。
7.竣工图的绘制和装订应符合相关规定。

考点2:工程竣工资料移交的程序

1.施工单位向建设单位移交已按规定整理完成的施工资料;
2.实行总承的工程由专业分包向总包移交整理完成的施工资料;
3.监理单位向建设单位移交整理完成的监理资料;
4.建设单位向当地城建档案管理部门移交整理完成的工程竣工档案。

【历年真题】
(2014年真题)向当地城建档案管理部门移交工程竣工档案的责任单位是()。
A.建设单位
B.监理单位
C.施工单位
D.分包单位
【答案】A
【解析】详见2017版教材P255,建设单位应按国家有关法规和标准规定向城建档案管理部门移交工程档案,并办理相关手续。答案选A。

责编:liuyue
