2018二级建造师速记宝典(建筑)(二)

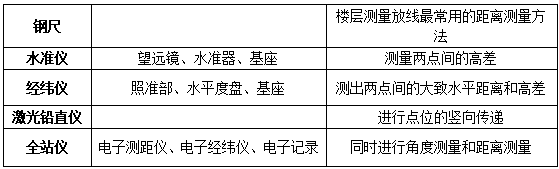

2A312000建筑工程专业施工技术
2A312011常用测量仪器的性能与应用
考点1:常用仪器的组成及应用

【历年真题】
(2010年真题)工程测量用水准仪的主要功能是()。
A.直接测量待定点的高程
B.测量两个方向之间的水平夹角
C.测量两点间的高差
D.直接测量竖直角
【答案】C
【解析】详见2017版教材P44,水准仪的主要功能是测量两点间的高差,它不能直接测量待定点的高程,但可由控制点的已知高程来推算测点的高程。另外,利用视距测量原理,它还可以测量两点间的水平距离。答案选C
(2015年真题)下列测量仪器中,最适宜用于多点间水平距离测量的是()。
A.水准仪
B.经纬仪
C.激光铅直仪
D.全站仪
【答案】D
【解析】详见2017版教材P45,全站仪又称全站型电子速测仪,是一种可以同时进行角度测量和距离测量的仪器。使用全站仪测量时,在测站上安置好仪器后,除照准需人工操作外,其余操作可以自动完成,几乎在同一时间测得平距、高差、点的坐标和高程。答案选D
(2016年真题)楼层测量放线最常用的距离测量方法是()。
A.全站仪测距
B.经纬仪测距
C.水准仪测距
D.钢尺量距
【答案】D
【解析】详见2017版教材P44,钢尺的主要作用是距离测量,钢尺量距是目前楼层测量放线最常用的距离测量方法。
2A312012施工测量的内容与方法
考点1:施工测量的工作内容
一般建筑工程,通常先布设施工控制网,再以施工控制网为基础,开展建筑物轴线测量和细部放样等施工测量工作。
【历年考点】
(2012年真题)一般建筑工程,通常先布设(),然后以此为基础,测设建筑物的主轴线。
A.高程控制网
B.城市控制网
C.轴线控制网
D.施工控制网
【答案】D
【解析】2017版教材P45,教材原文是:一般建筑工程,通常先布设施工控制网,再以施工控制网为基础,开展建筑物轴线测量和细部放样等施工测量工作。答案选D。
考点2:平面控制网的主要测量方法
1.直角坐标法、极坐标法、角度交会法、距离交会法
2.高程计量公式;HA+a=HB+b
【历年真题】
(2010年真题)对某一施工现场进行高程测设,M点为水准点,已知高程为12.000m,N点为待测点,安置水准仪于M、N之间,先在M点立尺,读得后视读数为4.500m,然后在N点立尺,读得前视读数为3.500m,N点高程为()m。
A.11.000
B.12.000
C.12.500
D.13.000
【答案】D
【解析】详见2017版教材P46,在进行施工测量时,经常要进行地面上点的高程测设。设待测点B设计高程为HB,水准点A已知高程为HA。为了将设计高程HB测定于B,安置水准仪于A、B之间,先在A点立尺,读得后视读数为口,然后在B点立尺。为了使B点的标高等于设计高程HB,升高或降低B点上所立之尺,使前视尺之读数等于b。B点高程可按下式计算:HB=HA+a-b=(12.000+4.5000-3.5000)m=13.000(m)。本题中N点即为B点,M点即为A点,N点高程。答案选D
(2011年真题)水准测量中,A点为后视点,B点为前视点,A点高程为HA,后视读数为a,前视读数为b,则B点高程为()。
A.HA-a+b
B.HA+a-b
C.a+b-HA
D.a-b-HA
【答案】B
【解析】详见2017版教材P46,这是一道施工技术的题,主要考核水准测量前视、后视的概念以及高程测量计算方法等知识点。有一定的专业性,对于有现场实践经验的考生,此题比较简单。通常,已知点称为后视点,未知点称为前视点。高程测量示意图如下:从图中可知:“后视点高程HA+后视读数a—前视点高程HB+前视读数b”。则前视点(B点)高程计算公式为:“后视点高程HA+后视读数a-前视读数b”故本题的正确项为“B.HA+a-b”。
2A312021土方工程施工技术
考点1:土方开挖
1.土方工程施工前应考虑土方量、土方运距、土方施工顺序、地质条件等因素,进行土方平衡和合理调配,确定土方机械的作业线路、运输车辆的行走路线、弃土地点。
2.基坑开挖应进行全过程监测和采用信息化施工方法,根据基坑支护体系和周边环境的监测数据,适时调整基坑开挖的施工顺序和施工方法。
3.土方工程施工前,应采取有效的地下水控制措施。基坑内地下水位应降至拟开挖下层土方的底面以下不小于5m。
4.无支护土方工程采用放坡挖土,有支护土方工程可采用中心岛式(也称墩式)挖土、盆式挖土和逆作法挖土等方法。
5.当基坑开挖深度不大、周围环境允许,经验算能确保边坡的稳定性时,可采用放坡开挖。
6.中心岛式挖土,宜用于支护结构的支撑形式为角撑、环梁式或边桁(框)架式;中间具有较大空间情况下的大型基坑土方开挖。
7.盆式挖土是先开挖基坑中间部分的土,周围四边留土坡,土坡最后挖除。
8.基坑边缘堆置土方和建筑材料,或沿挖方边缘移动运输工具和机械,一般应距基坑上部边缘不少于2m,堆置高度不应超过1.5m。
9.开挖时应对平面控制桩、水准点、基坑平面位置、水平标高、边坡坡度等经常进行检查。
10.基坑开挖完成后,应及时清底、验槽,减少暴露时间。
【历年真题】
(2009年真题)浅基坑土方开挖中,基坑边缘堆置土方和建筑材料,最大堆置高度不应超过()m。
A.1.2
B.1.5
C.1.8
D.2.0
【答案】B
【解析】2017版教材P47,(8)基坑边缘堆置土方和建筑材料,或沿挖方边缘移动运输工具和机械,一般应距基坑上部边缘不少于2m,堆置髙度不应超过1.5m。在垂直的坑壁边,此安全距离还应适当加大。软土地区不宜在基坑边堆置弃土。
(2010年真题)当地质条件和场地条件许可时,开挖深度不大的基坑最可取的开挖方案是()。
A.放坡挖土
B.中心岛式(墩式)挖土
C.盆式挖土
D.逆作法挖土
【答案】A
【解析】2017版教材P47,当基坑开挖深度不大,周围环境允许,经验算能确保土坡的稳定性时,可采用放坡开挖。答案选A
(2015年真题)关于中心岛式挖土的说法,正确的是()。
A.基坑四边应留土坡
B.中心岛可作为临时施工场地
C.利于减少支护体系的变形
D.多用于无支护土方开挖
【答案】B
【解析】详见2017版教材P47,中心岛式挖土,宜用于支护结构的支撑形式为角撑、环梁式或边桁(框)架式,中间具有较大空间情况下的大型基坑土方开挖。此方法可利用中间的土墩作为支点搭设栈桥,挖土机可利用栈桥下到基坑挖土,运土的汽车亦可利用栈桥进入基坑运土,具有挖土和运土的速度快的优点。但由于首先挖去基坑四周的土,支护结构受荷时间长,在软黏土中时间效应显著,有可能增大支护结构的变形量,对于支护结构受力不利。答案选B
考点2:土方回填
土方回填前,应根据工程特点、土料性质、设计压实系数、施工条件等合理选择压实机具,并确定回填土料含水量控制范围、铺土厚度、压实遍数等施工参数。重要土方回填工程或采用新型压实机具的,应通过填土压实试验确定施工参数。
1.土方回填要求一般不能选用淤泥、淤泥质土、膨胀土、有机质大于5%的土、含水溶性硫酸盐大于5%的土、含水量不符合压实要求的黏性土。填方土应尽量采用同类土。
2.基底处理
(1)清除基底上的垃圾、草皮、树根、杂物,排除坑穴中积水、淤泥和种植土,将基底充分夯实和碾压密实。
(2)应采取措施防止地表滞水流入填方区,浸泡地基,造成基土下陷。
(3)当填土场地地面陡于1:5时,应先将斜坡挖成阶梯形,阶高不大于1m,台阶高宽比为1:2。
3.回填顺序要求
应从场地最低处开始,由下而上整个宽度分层铺填。每层虚铺厚度应根据夯实机械确定。填方应在相对两侧或周围同时进行回填和夯实。
【历年真题】
(2010年真题)基坑土方填筑应()进行回填和夯实。
A.从一侧向另一侧平推
B.在相对两侧或周围同时
C.由近到远
D.在基坑卸土方便处
【答案】B
【解析】2017版教材P48,填方应在相对两侧或周围同时进行回填和夯实。答案选B
2A312022基坑验槽与局部不良地基处理方法
考点1:验槽时必须具备的资料
1.详勘阶段的岩土工程勘察报告;
2.附有基础平面和结构总说明的施工图阶段的结构图;
3.其他必须提供的文件或记录。
考点2:验槽程序
1.在施工单位自检合格的基础上进行。施工单位确认自检合格后提出验收申请;
2.由总监理工程师或建设单位项目负责人组织建设、监理、勘察、设计及施工单位的项目负责人、技术质量负责人,共同按设计要求和有关规定进行。
【历年真题】
(2013年真题)基坑验槽应由()组织。
A.勘察单位项目负责人
B.设计单位项目负责人
C.施工单位项目负责人
D.总监理工程师
【答案】D
【解析】2017版教材P49,教材原文是:(2)由总监理工程师或建设单位项目负责人组织建设、监理、勘察、设计及施工单位的项目负责人、技术质量负责人,共同按设计要求和有关规定进行。答案选D。
(2013年真题)基坑开挖完毕后,必须参加现场验槽并签署意见的单位有()。
A.质监站
B.监理(建设)单位
C.设计单位
D.勘察单位
E.施工单位
【答案】BCDE
【解析】2017版教材P49,教材原文是:(2)由总监理工程师或建设单位项目负责人组织建设、监理、勘察、设计及施工单位的项目负责人、技术质量负责人,共同按设计要求和有关规定进行。答案选BCDE。
(2016年真题)可以组织基坑验槽的人员有()。
A.设计单位负责人
B.总监理工程师
C.施工单位负责人
D.建设单位项目负责人
E.勘察单位负责人
【答案】BD
【解析】详见2017版教材49页,基坑验槽程序中,由总监理工程师或建设单位项目负责人组织建设、监理、勘察、设计及施工单位的项目负责人、技术质量负责人,共同按设计要求和有关规定进行。
考点3:验槽的主要内容
1.根据设计图纸检查基槽的开挖平面位置、尺寸、槽底深度是否符合设计要求。
2.核对基坑土质及地下水情况是否与勘察报告相符。
3.检查基槽之中是否有旧建筑物基础、古井、古墓、洞穴、地下掩埋物及地下人防工程等。
4.检查基槽边坡外缘与附近建筑物的距离,基坑开挖对建筑物稳定是否有影响。
5.检查核实分析钎探资料,对存在的异常点位进行复合检查。桩基应检测桩的质量合格。
【历年真题】
(2016年真题)通常情况下,向施工单位提供施工场地内地下管线资料的单位是()。
A.勘察单位
B.设计单位
C.建设单位
D.监理单位
【答案】C
【解析】详见2017版教材49页,基坑验槽前的准备工作中,要求建设方提供场地内是否有地下管线和相应的地下设施。
考点4:验槽方法
1.观察法:验槽时应重点观察柱基、墙角、承重墙下或其他受力较大部位,如有异常部位,要会同勘察、设计等有关单位进行处理。
2.钎探法:钎探是用锤将钢钎打入坑底以下的土层内一定深度,根据锤击次数和人土难易程度来判断土的软硬情况及有无古井、古墓、洞穴、地下掩埋物等。
3.遇到下列情况之一时,应在基底进行轻型动力触探:
(1)持力层明显不均匀;
(2)浅部有软弱下卧层;
(3)有浅埋的坑穴、古墓、古井等,直接观察难以发现时;
(4)勘察报告或设计文件规定应进行轻型动力触探时。
【历年真题】
(2009年真题)某工程地基验槽采用观察法,验槽时应重点观察的是()。
A.柱基、墙角、承重墙下
B.槽壁、槽底的土质情况
C.基槽开挖深度
D.槽底土质结构是否被人为破坏
【答案】A
【解析】2017版教材P49,(-)观察法:验槽时应重点观察柱基、墙角、承重墙下或其他受力较大部位。答案选A
(2011年真题)地基验槽时,需在基底进行轻型动力触探的部位有()。
A.基底已处理的部位
B.持力层明显不均匀部位
C.有浅埋古井的部位
D.浅部有软弱下卧层的部位
E.设计文件注明的部位
【答案】BCDE
【解析】2017版教材P50:轻型动力触探遇到下列情况之一时,应在基底进行轻型动力触探:(1)持力层明显不均匀;(2)浅部有软弱下卧层;(3)有浅埋的坑穴、古墓、古井等,直接观察难以发现时;(4)勘察报告或设计文件规定应进行轻型动力触探时。
(2012年真题)地基验槽重点观察的内容有()。
A.基坑周边是否设置排水沟
B.地质情况是否与勘察报告相符
C.是否有旧建筑基础
D.基槽开挖方法是否先进合理
E.是否有浅埋坑穴、古井等
【答案】BCE
【解析】2017版教材P49,教材原文是:验槽的主要内容有以下几点:(1)根据设计图纸检查基槽的开挖平面位置、尺寸、槽底深度,检查是否与设计图纸相符,开挖深度是否符合设计要求;(2)仔细观察槽壁、槽底土质类型、均匀程度和有关异常土质是否存在,核对基坑土质及地下水情况是否与勘察报告相符;(3)检查基槽之中是否有旧建筑物基础、古井、古墓、洞穴、地下掩埋物及地下人防工程等;(4)检查基槽边坡外缘与附近建筑物的距离,基坑开挖对建筑物稳定是否有影响;(5)天然地基验槽应检查核实分析钎探资料,对存在的异常点位进行复合检查。桩基应检测桩的质量合格。答案选BCE。
2A312023砖、石基础施工技术
考点1:砖、石基础的特点
砖、石基础主要指由烧结普通砖和毛石砌筑而成的基础,均属于刚性基础范畴。这种基础的特点是抗压性能好,整体性、抗拉、抗弯、抗剪性能较差,材料易得,施工操作简便,造价较低。适用于地基坚实、均匀,上部荷载较小,7层和7层以下的一般民用建筑和墙承重的轻型厂房基础工程。
【历年真题】
(2010年真题)烧结普通砖和毛石砌筑而成的基础特点有()。
A.抗压性能好
B.整体性能较好
C.抗拉、抗弯、抗剪性能较好
D.施工操作简单
E.适用于地基坚实、均匀,上部荷载较小的基础工程
【答案】ADE
【解析】2017版教材P50,砖、石基础主要指由烧结普通砖和毛石砌筑而成的基础,均属于刚性基础范畴。这种基础的特点是抗压性能好,整体性、抗拉性、抗弯性、抗剪性较差,材料易得,施工操作简便,造价较低。适用于地基坚实、均匀,上部荷载较小,7层和7层以下的一般民用建筑和墙承重的轻型厂房基础工程。答案选ADE
考点2:砖基础施工的技术要求
1.砖应提前1~2d浇水湿润,烧结普通砖的相对含水率宜为60%~70%。
2.在砖砌体转角处、交接处应设置皮数杆,皮数杆间距不应大于15m。
3.砖基础的水平灰缝厚度和垂直灰缝宽度宜为10mm,水平灰缝的砂浆饱满度不得小于80%,竖向灰缝饱满度不得低于90%。
4.砖基础的转角处、交接处,为错缝需要应加砌配砖(3/4砖、半砖或1/4砖)
5.砖基础底标高不同时,应从低处砌起,并应由高处向低处搭砌。
6.砖基础的转角处和交接处应同时砌筑,当不能同时砌筑时,应留置斜槎。
7.基础墙的防潮层,当设计无具体要求,宜用1:2水泥砂浆加适量防水剂铺设,其厚度宜为20mm。防潮层位置宜在室内地面标高以下一皮砖处。
【历年真题】
(2010年真题)砖基础施工过程中,当设计无要求时,基础墙的防潮层位置应设置在室内地面标高()砖处。
A.以下一皮
B.以上一皮
C.以下二皮
D.以上二皮
【答案】A
【解析】2017版教材P51,原文是“(8)基础墙的防潮层,当设计无具体要求,宜用1:2水泥砂浆加适量防水剂铺设,其厚度宜为20mm。防潮层位置宜在室内地面标高以下一皮砖处。”
(2009年真题)砖基础施工时,砖基础的转角处和交接处应同时砌筑,当不能同时砌筑时,应留置()。
A.直槎
B.凸槎
C.凹槎
D.斜槎
【答案】D
【解析】2017版教材P51:砖基础的转角处和交接处应同时砌筑,当不能同时砌筑时,应留置斜槎。
考点3:石基础施工的技术要求
1.为保证毛石基础的整体刚度和传力均匀,每一台阶应不少于2~3皮毛石,每阶宽度应不小于20cm,每阶高度不小于40cm。
2.砌筑毛石基础的第一皮石块坐浆,并将石块的大面向下,应用丁砌层坐浆砌筑。毛石基础的转角处、交接处应用较大的平毛石砌筑。
3.砌筑时应双挂线,分层砌筑,每层高度为30~40cm,大体砌平。
4.大、中、小毛石应搭配使用,使砌体平稳
5.毛石基础必须设置拉结石。
6.墙基需留槎时,不得留在外墙转角或纵墙与横墙的交接处,至少应离开1.0~1.5m的距离。
7.石砌体的组砌形式应内外搭砌,上下错缝,拉结石、丁砌石交错设置。
2A312024混凝土基础与桩基施工技术
考点1:混凝土基础施工技术
混凝土基础的主要形式有条形基础、单独基础、筏形基础和箱形基础等。
1.单独基础浇筑要求:按台阶分层一次浇筑完毕(预制柱的高杯口基础的高台部分应另行分层),不允许留设施工缝。浇筑顺序是先边角后中间,务必使混凝土充满模板。
2.条形基础浇筑要求:宜分段分层连续浇筑混凝土,一般不留施工缝。各段层间应相互衔接,每段间浇筑长度控制在2000~3000mm距离,做到逐段逐层呈阶梯形向前推进。
3.设备基础浇筑要求:一般应分层浇筑,并保证上下层之间不留施工缝,每层混凝土的厚度为300~500mm,每层浇筑顺序应从低处开始,沿长边方向自一端向另一端浇筑,也可采取中间向两端或两端向中间浇筑的顺序。
【历年真题】
(2014年真题)关于混凝土条形基础施工的说法,正确的是()。
A.宜分段分层连续浇筑
B.一般不留施工缝
C.各段层间应相互衔接
D.每段浇筑长度应控制在4~5m
E.不宜逐段逐层呈阶梯形向前推进
【答案】ABC
【解析】详见2017版教材P52,根据基础深度宜分段分层连续浇筑混凝土,一般不留施工缝。各段层间应相互衔接,每段间浇筑长度控制在2000~3000mm距离,做到逐段逐层呈阶梯型向前推进。答案选ABC
考点2:基础底板大体积混凝土工程
1.浇筑
大体积混凝土浇筑时,为保证结构的整体性和施工的连续性,采用分层浇筑时,应保证在下层混凝土初凝前将上层混凝土浇筑完毕;施工宜采用整体分层连续浇筑施工或推移式连续浇筑施工;浇筑厚度宜为300~500mm。
2.振捣
(1)混凝土应采取振捣棒振捣。
(2)在振动初凝以前对混凝土进行二次振捣,排除混凝土的水分和空隙,提高混凝土与钢筋的握裹力,防止出现的裂缝,减少内部微裂,增加混凝土密实度,提高抗压强度,提高抗裂性。
3.养护
(1)养护方法分为保温法和保湿法两种。
(2)养护时间,大体积混凝土浇筑完毕后,应在12h内,覆盖和浇水。采用普通硅酸盐水泥拌制的混凝土养护时间不得少于14d。
4.裂缝控制
(1)优先选用低水化热的矿渣水泥拌制混凝土,并适当使用缓凝减水剂。
(2)在保证混凝土设计强度等级前提下,适当降低水胶比,减少水泥用量。
(3)降低混凝土的入模温度,控制混凝土内外的温差(当设计无要求时,控制在25℃以内)。如降低拌合水温度(拌合水中加冰屑或用地下水骨料用水冲洗降温,避免暴晒。
(4)及时对混凝土覆盖保温、保湿材料。
(5)可在基础内预埋冷却水管,通入循环水。
(6)在拌合混凝土时,还可掺入适量的微膨胀剂或膨胀水泥。
(7)设置后浇缝。
(8)大体积混凝土可采用二次抹面工艺,减少表面收缩裂缝。
【历年真题】
(2010年真题)大体积混凝土基础施工中,为防止在早期由于干缩而产生裂缝,混凝土浇筑完毕后,最迟应在()h内加以覆盖和浇水。
A.8
B.10
C.12
D.14
【答案】C
【解析】2017版教材P52:大体积混凝土浇筑完毕后,应在12h内加以覆盖和浇水。
(2011年真题)关于大体积混凝土裂缝控制做法,正确的有()。
A.控制混凝土人模温度
B.增大水灰比,加大水泥用量
减少表面收缩裂缝。答案选ADE。
(2016年真题)控制大体积混凝土温度裂缝的常见措施有()。
A.提高混凝土强度
B.降低水胶比
C.降低混凝土入模温度
D.提高水泥用量
E.采用二次抹面工艺
【答案】BCE
【解析】详见2017版教材53页,大体积混凝土裂缝的控制中,在保证混凝土设计强度等级前提下,适当降低水灰比,减少水泥用量,故AD错B正确;降低混凝土的入模温度,控制混凝土内外的温差(当设计无要求时,控制在25℃以内),故C正确;大体积混凝土可采用二次抹面工艺,减少表面收缩裂缝,故E正确。选择选项BCE。
考点3:钢筋混凝土预制桩施工技术
钢筋混凝土预制桩打(沉)桩施工方法通常有:锤击沉桩法、静力压桩法及振动法。
1.锤击沉桩法的施工程序:确定桩位和沉桩顺序→桩机就位→吊桩喂桩→校正→锤击沉桩→接桩→再锤击沉桩→送桩→收捶→切割桩头。
2.静力压桩法的施工程序:测量定位→桩机就位→吊桩、插桩→桩身对中调直→静压沉桩→接桩→再静压沉桩→送桩→终止压桩→检查验收→转移桩机。
考点4:钢筋混凝土灌注桩分类
钢筋混凝土灌注桩按其成孔方法不同:分为钻孔灌注桩、沉管灌注桩和人工挖孔灌注桩。
2A312025人工降排地下水施工技术
考点1:地下水的控制方法
集水明排、真空井点降水、喷射井点降水、管井降水、截水和回灌等。
考点2:明沟、集水井排水的技术要求
1.明沟、集水井排水指在基坑的两侧或四周设置排水明沟,在基坑四角或每隔30~40m设置集水井,使基坑渗出的地下水通过排水明沟汇集于集水井内,然后用水泵将其排出基坑外。
2.排水明沟宜布置在拟建建筑基础边0.4m以外,沟边缘离开边坡坡脚应不小于0.5m,排水明沟的底面应比挖土面低0.3~0.4m。集水井底面应比沟底面低以上,并随基坑的挖深而加深,以保持水流畅通。
考点3:降水的技术要求
1.基坑降水应编制降水施工方案,其主要内容为:井点降水方法;井点管长度、构造和数量;降水设备的型号和数量;井点系统布置图;井孔施工方法及设备;质量和安全技术措施;降水对周围环境影响的估计及预防措施等。
2.降水设备的管道、部件和附件等,在组装前必须经过检查和清洗
3.井孔应垂直,孔径上下一致。
4.降水系统运转过程中应随时检查观测孔中的水位。
考点4:防止或减少降水影响周围环境的技术措施
采用回灌技术;采用砂沟、砂井回灌;减缓降水速度
2A312026岩土工程与基坑监测技术
考点1:岩土工程
1.碎石土为粒径大于2mm的颗粒含量超过全重50%的土。
2.砂土为粒径大于2mm的颗粒含量不超过全重50%、粒径大于0.075mm的颗粒超过全重50%的土。
3.粉土为塑性指标IP小于或等于10且粒径大于0.075mm的颗粒含量不超过全重50%的土。
4.黏性土为塑性指数IP大于10的土。

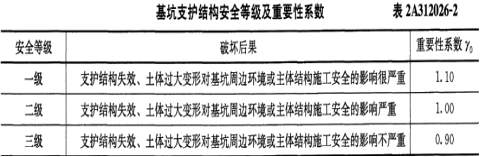

考点2:基坑监测
(1)基坑支护结构可划分为三个安全等级

2.安全等级为一、二级的支护结构,在基坑开挖过程与支护结构使用期内,必须进行支护结构的水平位移监测和基坑开挖影响范围内建(构)筑物及地面的沉降监测。
3.基坑工程施工前,应由建设方委托具备相应资质第三方对基坑工程实施现场检测。监测单位应编制监测方案,经建设方、设计方、监理方等认可后方可实施。
4.基坑围护墙或基坑边坡顶部的水平和竖向位移监测点应沿基坑周边布置,周边中部、阳角处应布置监测点。
5.基坑内采用深井降水时水位监测点宜布置在基坑中央和两相邻降水井的中间部位;采用轻型井点、喷射井点降水时,水位监测点宜布置在基坑中央和周边拐角处。基坑外地下水位监测点应沿基坑、被保护对象的周边或在基坑与被保护对象之间布置,监测点间距宜为20~50m。
6.水位观测管管底埋置深度应在最低水位或最低允许地下水位之下3~5m。
【历年真题】
(2014年真题)深基坑工程的第三方检测应由()委托。
A.建设单位
B.监理单位
C.设计单位
D.施工单位
【答案】A
【解析】详见2017版教材P56,基坑工程施工前,应由建设方委托具备相应资质第三方对基坑工程实施现场检测。答案选A
(2015年真题)根据《建筑基坑支护技术规程》JGJ120-2012,基坑侧壁的安全等级分为()个等级。
A.一
B.二
C.三
D.四
【答案】C
【解析】详见2017版教材P56,表2A312026-2基坑支护结构安全等级及重要性系数,可知安全等级分为三个等级。答案选C
2A312031钢筋混凝土结构工程施工技术

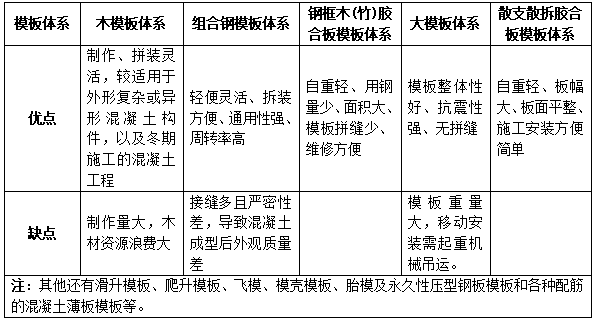

考点1:常见模板体系及其特性

【历年真题】
(2009年真题 )常用模板中,具有轻便灵活、拆装方便、通用性强、周转率高、接缝多且严密性差、混凝土成型后外观质量差等特点的是()。
A.木模板
B.组合钢模板
C.钢框木胶合板模板
D.钢大模板
【答案】B
【解析】详见2017版教材P58,(2)组合钢模板体系:优点是轻便灵活、拆装方便、通用性强、周转率高等;缺点是接缝多且严密性差,导致混凝土成型后外观质量差。答案选B
(2010年真题 )100m高钢筋混凝土烟囱筒身混凝土施工最适宜的模板选择为()。
A.木模板
B.组合钢模板
C.滑升模板
D.散支散拆胶合板模板
【答案】C
【解析】详见2017版教材P57:这是一道施工技术的题,主要考核各种模板体系的选择及适用范围的知识点。有一定的专业性,但属于工程行业的常识,对于有现场实践经验的考生,此题不难。木模板:优点是制作、拼装灵活,较适用于外形复杂或异形混凝土构件及冬期施工的混凝土工程;缺点是制作量大,木材资源浪费大等。组合钢模板:主要有钢模板、连接体和支撑体三部分组成。优点是轻便灵活、拆装方便、通用性强、周转率高等;缺点是接缝多且严密性差,导致混凝土成型后外观质量差。散支散拆胶合板模板:用I类木胶合板或竹胶合板。优点是自重轻、板幅大、板面平整、施工安装方便简单等。针对本题,100m高钢筋混凝土烟囱筒身混凝土施工,通常情况下,烟囱筒身设计为圆形结构,且高度达100m,选项B、D的模板体系不太适用。滑升模板最宜用于浇筑剪力墙体系或简体体系的高层建筑:高耸的筒仓、水塔、竖井、电视塔、烟囱、框架等构筑物。如果高度不高,可采用木模板体系,但对于高达100m的烟囱筒身,最适宜的模板体系,还应该是滑升模板。故本题的正确项为“C.滑升模板”。
(2015年真题 )在冬期施工某一外形复杂的混凝土构件时,最适宜采用的模板体系是()。
A.木模板体系
B.组合钢模板体系
C.铝合金模板体系
D.大模板体系
【答案】A
【解析】详见2017版教材P58,木模板体系:优点是制作、拼装灵活,适用于外形复杂或异形混凝土构件,以及冬期施工的混凝土工程;缺点是制作量大,木材资源浪费大等。答案选A
考点2:模板工程设计的主要原则
1.实用性:模板要保证构件形状尺寸和相互位置的正确,且构造简单、支拆方便、表面平整、接缝严密不漏浆等。
2.安全性:要具有足够的强度、刚度和稳定性,保证施工中不变形、不破坏、不倒塌。
3.经济性:在确保工程质量、安全和工期的前提下,尽量减少一次性投入,增加模板周转次数,减少支拆用工,实现文明施工。
【历年真题】
(2012年真题 )模板工程设计的安全性指标包括()。
A.强度
B.刚度
C.平整度
D.稳定性
E.实用性
【答案】ABD
【解析】详见2017版教材P58:模板工程设计的主要原则(2)安全性:要具有足够的强度、刚度和稳定性,保证施工中不变形、不破坏、不倒塌。
考点3:模板工程安装要点
1.在基土上安装竖向模板和支架立柱支承部分时,基土应坚实,并有排水措施;设置具有足够强度和支承面积的垫板,且中心承载;对冻胀性土,应有防冻融措施;对软土地基,当需要时,可采取堆载预报的方法调整模板面安装高度。
2.竖向模板安装时,应在安装基层面上测量放线,并应采取保证模板位置准确的定位措施。对竖向模板及支架,安装时应有临时稳定措施。安装位于高空的模板时,应有可靠的防倾覆措施。应根据混凝土一次绕筑高度和浇筑速度,采取合理的竖向模板抗侧移、抗浮和抗倾覆措施。
3.对跨度不小于4m的现绕钢筋混凝土梁、板,其模板应按设计要求起拱;当设计无具体要求时,起拱高度应为跨度的1/1000~3/1000。
【历年真题】
(2010年真题 )当设计无要求时,跨度为8m的现浇钢筋混凝土梁,下列模板的起拱高度符合规范规定的有()mm。
A.7
B.10
C.15
D.20
E.25
【答案】BCD
【解析】2017版教材P59,教材原文是:(4)对跨度不小于4m的现浇钢筋混凝土梁、板,其模板应按设计要求起拱;当设计无具体要求时,起拱高度应为跨度的1/1000~3/1000,所以8m跨度的梁,起拱高度应为8~24mm。答案选BCD。
(2014年真题 )对于跨度6m的钢筋混凝土简支梁,当设计无需求时,其梁底木模板跨中可采用的起拱高度有()。
A.5mm
B.10mm
C.15mm
D.20mm
E.25mm
【答案】BC
【解析】详见2017版教材P59,,当设计无具体要求时,起拱高度应为跨度的1/1000~3/1000。本题跨度6m,所以起拱高度在6~18mm。答案选BC
考点4:模板拆除
1.模板拆除时,拆模的顺序和方法应按模板的设计规定进行。当设计无规定时,可采取先支的后拆、后支的先拆,先拆非承重模板、后拆承重模板的顺序,并应从上而下进行拆除。
2.当混凝土强度达到设计要求时,方可拆除底模及支架;当设计无具体要求时,同条件养护试件的混凝土抗压强度应符合表2A312031的规定。

(3)当混凝土强度能保证其表面及棱角不受损伤时,方可拆除侧模。
(4)快拆支架体系的支架立杆间距不应大于2m。
【历年真题】
(2011年真题 )混凝土悬臂构件底模拆除时,混凝土强度至少不得低于设计强度的()%。
A.50
B.75
C.90
D.100
【答案】D
【解析】2017版教材P59,根据《混凝土结构工程施工质量验收规范》GB50204-2002第4.3.1条规定:本题中,针对混凝土悬臂构件底模拆除,即其底模拆除时的混凝土强度要求应达到设计混凝土立方体抗压强度标准值的100%。故本题的正确项应为“D.100”

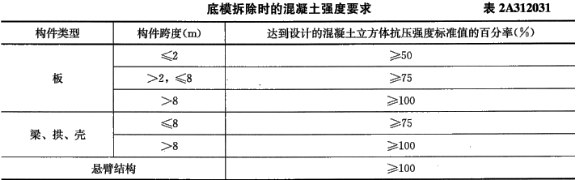

(2013年真题 )某跨度6m、设计强度为C30的钢筋混凝土梁,其同条件养护试件(150mm立方体)抗压强度如下表,可拆除该梁底模的最早时间是()。
A.7d
B.9d
C.11d
D.13d
【答案】C
【解析】2017版教材P59,教材原文是:根据表2A312031,小于等于8m的梁,其底模拆除时的混凝土强度要求应达到设计混凝土立方体抗压强度标准值的75%。梁混凝土设计强度为C30,故同条件养护试件强度至少应达到30×75%=22.5MPa及以上,答案选C。

考点5:钢筋的连接方法及适用范围

【历年真题】
(2009年真题 )一般情况下,当受拉钢筋直径大于()mm时,不宜采用绑扎搭接接头。
A.22
B.25
C.28
D.32
【答案】B
【解析】详见2017版教材P61:当受拉钢筋直径大于25mm、受压钢筋直径大于28mm时,不宜采用绑扎搭接接头。轴心受拉及小偏心受拉杆件(如桁架和拱架的拉杆等)的纵向受力钢筋均不得采用绑扎搭接接头。
(2012年真题 )关于钢筋连接方式,正确的是()。
A.焊接
B.普通螺栓连接
C.铆接
D.高强螺栓连接
【答案】A
【解析】2017版教材P60,教材原文是:1、钢筋的连接方法焊接、机械连接和绑扎连(搭)接三种。答案选A。
(2013年真题 )下列焊接方式中,现场梁主筋不宜采用的是()。
A.闪光对焊
B.电渣压力焊
C.搭接焊
D.帮条焊
【答案】B
【解析】2017版教材P60,教材原文是:电渣压力焊适用于现浇钢筋混凝土结构中竖向或斜向(倾斜度在4:1范围内)钢筋的连接。答案选B。
(2014年真题)直接承受动力荷载的钢筋混凝土结构构件,其纵向钢筋连接应优先采用()。
A.闪光对焊
B.绑扎搭接
C.电弧焊
D.直螺纹套筒连接
【答案】D
【解析】详见2017版教材P60-61,直接承受动力荷载结构构件中,纵向钢筋不宜采用焊接接头。轴心受拉及小偏心受拉钢筋的纵向受力钢筋的纵向受力钢筋和直接承受动力荷载结构中的纵向受力钢筋均不得采用绑扎搭接接头。答案选D
考点6:钢筋加工的方法及要求
钢筋加工包括调直、除锈、下料切断、接长、弯曲成型等

【历年真题】
(2013年真题 )关于钢筋加工的说法,正确的是()。
A.钢筋冷拉调直时,不能同时进行除锈
B.HRB400级钢筋采用冷拉调直时,伸长率允许最大值为4%
C.钢筋的切断口可以有马蹄形现象
D.HPB235级纵向受力钢筋末端应作180°弯钩
【答案】D
【解析】2017版教材P62,教材原文是:(3)钢筋除锈,一是在钢筋冷拉或调直过程中除锈;二是可采用机械除锈机除锈、喷砂除锈、酸洗除锈和手工除锈等。所以A错;(2)钢筋调直可采用机械调直,也可采用冷拉调直。当采用冷拉调直时,HPB300光圆钢筋的冷拉率不宜大于4%;HRB335、HRB400、HRB500、HRBF335、HRBF400、HRBF500及RRB400带肋钢筋的冷拉率不宜大于1%。所以B错;(4)钢筋的切断口不得有马蹄形或起弯等现象。所以C错;2017版教材P283,教材原文是:1)光圆钢筋不应小于钢筋直径的2.5倍,末端应作180度弯钩,所以D正确。
考点7:梁、板钢筋绑扎技术要求
1.连续梁、板的上部钢筋接头位置宜设置在跨中1/3跨度范围内,下部钢筋接头位置宜设置在梁端1/3跨度范围内。
2.当梁的高度较小时,梁的钢筋架空在梁模板顶上绑扎,然后再落位;当梁的高度较大(大于等于1.0m)时,梁的钢筋宜在梁底模上绑扎,其两侧或一侧模板后安装。板的钢筋在模板安装后绑扎。
3.板上部的负筋要防止被踩下,特别是雨篷、挑檐、阳台等悬臂板,要严格控制负筋位置,以免拆模后断裂。
4.板、次梁与主梁交叉处,板的钢筋在上,次梁的钢筋居中,主梁的钢筋在下;当有圈梁或垫梁时,主梁的钢筋在上。
【历年真题】
(2010年真题 )钢筋混凝土悬挑雨篷板,其受力主筋应配置在板的()。
A.两侧
B.中间
C.上部
D.下部
【答案】C
【解析】2017版教材P62,原文是“(5)板上部的负筋要防止被踩下,特别是雨棚、挑檐、阳台等悬臂板,要严格控制负筋位置,以免拆模后断裂。”
(2010年真题 )钢筋混凝土结构中,板、次梁与主梁交叉处,当无圈梁或垫梁时,钢筋安装位置正确的是()。
A.板钢筋在上,次梁钢筋居中,主梁钢筋在下
B.板钢筋在下,次梁钢筋居中,主梁钢筋在上
C.次梁钢筋在上,板钢筋居中,主梁钢筋在下
D.次梁钢筋在下,板钢筋居中,主梁钢筋在上
【答案】A
【解析】详见2017版教材P62板,次梁与主梁交叉处,板的钢筋在上,次梁的钢筋居中,主梁的钢筋在下;当有圈梁或垫梁时,主梁的钢筋在上。
考点8:混凝土的搅拌与运输技术要求
1.混凝土配合比应根据原材料性能及对混凝土的技术要求(强度等级、耐久性和工作性等),由具有资质的试验室进行计算,并经试配、调整后确定。
2.混凝土搅拌一般宜由场外预拌商品混凝土搅拌站或现场搅拌站搅拌,应严格掌握混凝土配合比。
3.混凝土在运输中不应发生分层、离析现象,否则应在浇筑前二次搅拌。尽量减少混凝土的运输时间和转运次数,确保混凝土在初凝前运至现场并浇筑完毕。
4.采用搅拌运输车运送混凝土,运输途中及等候卸料时,不得停转;卸料前,宜快速旋转搅拌20s以上后再卸料。
【历年真题】
(2010年真题 )混凝土应按国家现行标准《普通混凝土配合比设计规程》(JGJ55)的有关规定,根据混凝土()等要求进行配合比设计。
A.吸水率
B.强度等级
C.耐久性
D.工作性
E.分层度
【答案】BCD
【解析】详见2017版教材P64页:根据混凝土强度等级、耐久性和工作性等要求进行配合比设计。答案选BCD
考点9:泵送混凝土
1.泵送混凝土具有输送能力大、效率高、连续作业、节省人力等优点。
2.泵送混凝土配合比设计:
(1)泵送混凝土的人泵坍落度不宜低于100mm;
(2)用水量与胶凝材料总量之比不宜大于6;
(3)泵送混凝土的胶凝材料总量不宜小于300kg/m3
(4)泵送混凝土宜掺用适量粉煤灰或其他活性矿物掺合料,掺粉煤灰的栗送混凝土配合比设计,必须经过试配确定,并应符合相关规范要求;
(5)泵送混凝土掺加的外加剂品种和掺量宜由试验确定,不得随意使用;当掺用引气型外加剂时,其含气量不宜大于4%。
【历年真题】
(2011年真题 )最适合泵送的混凝土坍落度是()。
A.20mm
B.50mm
C.80mm
D.100mm
【答案】D
【解析】详见2017版教材P64:泵送混凝土的入泵坍落度不宜低于100mm;
考点10:混凝土施工技术要求
1.混凝土输送宜采用泵送方式。混凝土粗骨料最大粒径不大于25mm时,可采用内径不小于125mm的输送泵管;混凝土粗骨料最大粒径不大于40mm时,可采用内径不小于150mm的输送泵管。
2.在浇筑竖向结构混凝土前,应先在底部填以不大于30mm厚与混凝土中水泥、砂配比成分相同的水泥砂浆;浇筑过程中混凝土不得发生离析现象。
3.柱、墙模板内的混凝土浇筑时,当无可靠措施保证混凝土不产生离析,其自由倾落高度应符合如下规定,当不能满足时,应加设串筒、溜管、溜槽等装置。
(1)粗骨料粒径大于25mm时,不宜超过3m;
(2)粗骨料粒径不大于25mm时,不宜超过6m。
4.浇筑混凝土应连续进行;混凝土宜分层浇筑,分层振捣。
5.施工缝的位置应在混凝土浇筑之前确定,并宜留置在结构受剪力较小且便于施工的部位。施工缝的留置位置应符合下列规定:
(1)柱、墙水平施工缝可留设在基础、楼层结构顶面,柱施工缝与结构上表面的距离宜为0~100mm,墙施工缝与结构上表面的距离宜为0~300mm;
(2)柱、墙水平施工缝也可留设在楼层结构底面,施工缝与结构下表面的距离宜为0~50mm;当板下有梁托时,可留设在梁托下0~20mm;
(3)有主次梁的楼板垂直施工缝应留设在次梁跨度中间的1/3范围内;
(4)墙的垂直施工缝宜设置在门洞口过梁跨中1/3范围内,也可留设在纵横交接处;
6.填充后浇带,可采用微膨胀混凝土,强度等级比原结构强度提高一级,并保持至少14d的湿润养护。
【历年真题】
(2009年真题 )下列关于主体结构混凝土工程施工缝留置位置的说法,正确的有()。
A.柱留置在基础、楼板、梁的顶面
B.单向板留置在平行于板的长边位置
C.有主次梁的楼板,留置在主梁跨中1/3范围内
D.墙留置在门洞口过梁跨中1/3范围内
E.与板连成整体的大截面梁(高超过1m),留置在板底面以下20~30mm处
【答案】ADE
【解析】详见2017版教材P66
(1)柱、墙水平施工缝可留置在基础、楼层结构顶面,柱施工缝与结构上表面的距离宜为0-100mm,墙施工缝与结构上表面的距离宜为0-300mm。
(2)柱、墙水平施工缝也可留设在楼层结构底面,施工缝与结构下表面的距离宜为0-50mm,当板下有梁托时,留置在梁托下0-20mm。
(4)有主次梁的楼板,施工缝应留置在次梁跨中1/3范围内。(5)单向板施工缝应留设在平行于板短边的任何位置。
(7)墙的垂直施工缝宜设置在门洞口过梁跨中1/3范围内,也可留设在纵横交界处。
(2010年真题 )下列关于主体结构混凝土浇筑的说法,正确的有()。
A.混凝土不能有离析现象
B.高度大于1m的梁,可单独浇筑
C.有主次梁的楼板宜顺着主梁方向浇筑
D.梁和板宜同时浇筑
E.单向板宜沿着板的短边方向浇筑
【答案】ABD
【解析】2017版教材P65,教材原文是:(4)浇筑过程中混凝土不得发生离析现象;所以A正确;(9)梁和板宜同时浇筑混凝土,有主次梁的楼板宜顺着次梁方向浇筑,单向板宜沿着板的长边方向浇筑;拱和高度大于1m时的梁等结构,可单独浇筑混凝土。BD正确,CE错误。
(2012年真题 )关于混凝土施工缝留置位置的做法,正确的有()。
A.柱的施工缝可任意留置
B.墙的垂直施工缝宜设置在门洞口过梁跨中1/3范围内
C.单向板留置在平行于板的短边的位置
D.有主次梁的楼板,施工缝留置在主梁跨中1/3范围内
E.易施工的位置
【答案】BC
【解析】2017版教材P65-66,教材原文是:(1)施工缝的位置应在混凝土浇筑之前确定,并宜留置在结构受剪力较小且便于施工的部位。施工缝的留置位置应符合下列规定。4)有主次梁的楼板垂直施工缝应留设在次梁跨度中间的1/3范围内;答案D错误。5)单向板施工缝应留设在平行于板短边的任何位置;7)墙的垂直施工缝宜设置在门洞口过梁跨中1/3范围内,也可留设在纵横交接处。答案选BC。
(2012年真题 )关于后浇带施工的做法,正确的是()。
A.浇筑与原结构相同等级的混凝土
B.浇筑比原结构提高一等级的微膨胀混凝土
C.接搓部位未剔凿直接浇筑混凝土
D.后浇带模板支撑重新搭设后浇筑混凝土
【答案】B
【解析】2017版教材P66,教材原文是:填充后浇带,可采用微膨胀混凝土,强度等级比原结构强度提高一级,并保持至少14d的湿润养护。答案选B。
(2016年真题 )有抗震要求的钢筋混凝土框架结构,其楼梯的施工缝宜留置在()。
A.梯段与休息平台板的连接处
B.梯段板跨度端部的1/3范围内
C.梯段板跨度中部的1/3范围内
D.任意部位
【答案】B
【解析】详见2017版教材66页,楼梯梯段施工缝宜设置在梯段板跨度端部的1/3范围内。
2A312032砌体结构工程施工技术
考点1:砂浆原材料要求
1.水泥:水泥强度等级应根据砂浆品种及强度等级的要求进行选择,M15及以下强度等级的砌筑砂浆宜选用32.5级的通用硅酸盐水泥或砲筑水泥;M15以上强度等级的砌筑砂浆宜选用42.5级普通硅酸盐水泥。
2.砂:宜选用过筛中砂。当采用人工砂、山砂、海砂及特细砂时,应经试配以满足砌筑砂浆技术条件的要求。
3.拌制水泥混合砂浆,采用建筑生石灰、建筑生石灰粉制作石灰膏时,其熟化时间分别不得少于7d和2d。
4.水:宜采用自来水。
5.在砂桨中掺入的砌筑砂浆增塑剂、早强剂、缓凝剂、防冻剂、防水剂等砂浆外加剂,其品种和用量应经有资质的检测单位检验和试配确定。
【历年真题】
(2014年真题 )砌筑砂浆用砂宜优先选用()。
A.特细砂
B.细砂
C.中砂
D.粗砂
【答案】C
【解析】详见2017版教材P68,砌筑砂浆宜选用过筛中砂。答案选C
考点2:砂浆配合比技术要求
1.砌筑砂浆配合比应通过有资质的实验室,根据现场实际情况试配确定,并同时满足稠度、分层度和抗压强度的要求。
2.砌筑砂浆的稠度通常为30~90mm;在砌筑材料为粗糙多孔且吸水较大的块料或在干热条件下砌筑时,应选用较大稠度值的砂浆,反之应选用稠度值较小的砂桨。
3.砌筑砂浆的分层度不得大于30mm,确保砂浆具有良好的保水性。
4.施工中不应采用强度等级小于M5水泥砂浆替代同强度等级水泥混合砂浆,如需替代,应将水泥砂浆提高一个强度等级。砂浆应采用机械搅拌,搅拌时间自投料完算起,应为:
(1)水泥砂浆和水泥混合砂浆不得少于120s;
(2)水泥粉煤灰砂浆和掺用外加剂的砂浆不得少于180s。
5.现场拌制的砂浆应随拌随用,拌制的砂浆应在3h内使用完毕;当施工期间最高气温超过30℃时,应在2h内使用完毕。
【历年真题】
(2009年真题)砌筑砂浆应随拌随用,当施工期间最高气温在30℃以内时,水泥混合砂浆应在()h内使用完毕。
A.2
B.3
C.4
D.5
【答案】B
【解析】详见2017版教材P69,(3)现场拌制的砂浆应随拌随用,拌制的砂浆应在3h内使用完毕;当施工期间最高气温超过30℃时,应在2h内使用完毕。答案选B
(2010年真题 )当施工期间最高气温在30℃以内时,搅拌好的水泥砂浆最长应在()h内使用完毕。
A.2
B.3
C.4
D.5
【答案】B
【解析】2017版教材P69,原文是“(3)现场拌制的砂浆应随拌随用,拌制的砂浆应在3h内使用完毕;当施工期间最高气温超过30℃时,应在2h内使用完毕。”因此根据题干可知“最高气温在30℃以内”,答案选择B。
(2013年真题 )施工期间最高气温为25℃,砌筑用普通水泥砂浆拌成后最迟必须在()内使用完毕。
A.1h
B.2h
C.3h
D.4h
【答案】C
【解析】2017版教材P69,教材原文是:(3)现场拌制的砂浆应随拌随用,拌制的砂浆应在3h内使用完毕;当施工期间最高气温超过30℃时,应在2h内使用完毕。答案选C。
考点3:砖砌体施工技术要求
1.砌筑烧结普通砖、烧结多孔砖、蒸压灰砂砖、蒸压粉煤灰砖砌体时,砖应提前1~2d适度湿润,严禁采用干砖或处于吸水饱和状态的砖砌筑。
2.砌筑方法有“三一”砌筑法、挤浆法(铺浆法)、刮浆法和满口灰法四种。通常宜采用“三一”砌筑法,即一铲灰、一块砖、一揉压的砌筑方法。当采用铺浆法砌筑时,铺浆长度不得超过750mm,施工期间气温超过30℃时,铺浆长度不得超过500mm。
3.砖墙灰缝宽度宜为10mm,且不应小于8mm,也不应大于12mm。砖墙的水平灰缝砂浆饱满度不得小于80%;竖缝宜采用挤浆或加浆方法,不得出现透明缝、瞎缝和假缝。不得用水冲浆灌缝。
4.不得在下列墙体或部位设置脚手眼:
(1)120mm厚墙、清水墙、料石墙、独立柱和附墙柱;
(2)过梁上与过梁成60°角的三角形范围及过梁净跨度1/2的高度范围内
(3)宽度小于1m的窗间墙;
(4)门窗洞口两侧石砌体300mm,其他砌体200mm范围内;转角处石砌体600mm;其他砌体450mm范围内;
(5)梁或梁垫下及其左右500mm范围内;
5.砖砌体的转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分砌施工。在抗震设防烈度为8度及以上地区,对不能同时砌筑而又必须留置的临时间断处应砌成斜槎,普通砖砌体斜槎水平投影长度不应小于高度的2/3,多孔砖砌体的斜槎长高比不应小于1/2。
【历年真题】
(2009年真题 )某项目经理部质检员对正在施工的砖砌体进行了检查,并对水平灰缝厚度进行了统计,下列符合规范规定的数据有()mm。
A.7
B.9
C.10
D.12
E.15
【答案】BCD
【解析】详见2017版教材P70,(8)砖墙灰缝宽度宜为10mm,且不应小于8mm,也不应大于12mm。砖墙的水平灰缝砂浆饱满度不得小于80%;竖缝宜采用挤浆或加浆方法,不得出现透明缝、瞎缝和假缝。答案选BCD
(2010年真题 )砖砌体工程中,烧结普通砖砌体的砌筑方法有()。
A.“三一”砌筑法
B.铺浆法
C.刮浆法
D.加浆法
E.满口灰法
【答案】ABCE
【解析】2017版教材P69,教材原文是:(2)砌筑方法有“三一”砌筑法、挤浆法〈铺浆法〉、刮浆法和满口灰法四种.答案选ABCE。
(2012年真题 )砖砌体工程中可设置脚手眼的墙体或部位是()。
A.120mm厚墙
B.砌体门窗洞口两侧450mm处
C.独立柱
D.宽度为800mm的窗间墙
【答案】B
【解析】2017版教材P70,教材原文是:(10)不得在下列墙体或部位设置脚手眼:1)120mm厚墙、清水墙、料石墙、独立柱和附墙柱;2)过梁上与过梁成60°的三角形范围及过梁净跨度1/2的高度范围内;3)宽度小于1m的窗间墙;4)门窗洞口两侧石砌体300mm,其他砌体200mm范围内;转角处石砌体600mm,其他砌体450mm范围内;5)粱或梁垫下及其左右500mm范围内;6)设计不允许设置脚手眼的部位;7)轻质墙体;8)夹心复合墙外叶墙。答案选B。
(2012年真题 )关于砌体结构施工的做法,错误的是()。
A.施工现场砌块堆放整齐,堆放高度1.9m
B.常温情况下砌筑砖砌体时,提前2d浇水湿润
C.砖砌体的水平灰缝厚度为11mm
D.必须留置的临时间断处砌成直搓,
【答案】D
【解析】
2017版教材P70,教材原文是:(13)砖砌体的转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分砌施工。在抗震设防烈度为8度及以上地区,对不能同时砌筑而又必须留置的临时间断处应砌成斜槎,普通砖砌体斜槎水平投影长度不应小于高度的2/3,多孔砖砌体的斜槎长高比不应小于1/2。答案选D。关于C,有人认为是错的。请注意了,(8)砖墙灰缝宽度宜为10mm.且不应小于8mm,也不应大于12mm也就是说,最好是10mm,但是呢小一点也可以,大一点也行,但是不能低于8,也不能高于12,而C说是10,所以C是不错的
(2015年真题 )关于砌体结构工程施工的说法,正确的有()。
A.砌体基底标高不同处应从低处砌起
B.砌体墙上不允许留置临时施工洞口
C.宽度为500mm的洞口上方应设置加筋砖梁
D.配筋砌体施工质量控制等级分为A、B二级
E.无构造柱的砖砌体的转角处可以留置直槎
【答案】AD
【解析】
详见2017版教材P70,在砖墙上留置临时施工洞口,B错误。
宽度超过300mm的洞口上部,应设置钢筋混凝土过梁,C错误。
详见2017版教材P72,转角及交接处应同时砌筑,不得留直槎,E错误。
2017版教材P280,(9)砌体施工质量控制等级分为A、B、C三级,配筋砌体不得为C级。所以D是不正确的
答案选AD
考点4:混凝土小型空心砌块砌体工程技术要求
1.混凝土小型空心砌块分普通混凝土小型空心砌块和轻骨料混凝土小型空心砌块(简称小砌块)两种。
2.施工采用的小砌块的产品龄期不应小于28d。对轻骨料混凝土小砌块,宜提前1~2d浇水湿润。雨天及小砌块表面有浮水时,不得用于施工。
3.当砌筑厚度大于190mm的小砌块墙体时,宜在墙体内外侧双面挂线。小砌块应将生产时的底面朝上反砌于墙上,小砌块墙体宜逐块坐(铺)浆砌筑。
4.底层室内地面以下或防潮层以下的砌体,应采用强度等级不低于C20(或Cb20)的混凝土灌实小砌块的孔洞。
5.小砌块墙体应孔对孔、肋对肋错缝搭砌。
【历年真题】
(2016年真题)关于普通混凝土小型空心砌块的说法,正确的是()。
A.施工时先灌水湿透
B.生产时的底面朝下正砌
C.生产时的底面朝上反砌
D.出厂龄期14天即可砌筑
【答案】C
【解析】
详见2017版教材P71,三、混凝土小型空心砌块砌体工程
(5)小砌块应将生产时的底面朝上反砌于墙上,小砌块墙体宜逐块坐(铺)浆砌筑。
考点5:填充墙砌体工程
1.砌筑填充墙时,轻骨料混凝土小型空心砌块和蒸压加气混凝土砌块的产品龄期不应小于28d,蒸压加气混凝土砌块的含水率宜小于30%。
2.轻骨料混凝土小型空心砌块或蒸压加气混凝土砌块墙如无切实有效措施,不得使用于下列部位或环境:
(1)建筑物防潮层以下墙体;
(2)长期浸水或化学侵蚀环境;
(3)砌块表面温度高于80℃的部位;
(4)长期处于有振动源环境的墙体。
3.在厨房、卫生间、浴室等处采用轻骨料混凝土小型空心砌块、蒸压加气混凝土砌块砌筑墙体时,墙底部宜现浇混凝土坎台,其高度宜为150mm。
4.填充墙砌体砌筑,应在承重主体结构检验批验收合格后进行;填充墙顶部与承重主体结构之间的空隙部位,应在填充墙砌筑14d后进行砌筑。
【历年真题】
(2010年真题 )采用加气混凝土砌块砌筑墙体,如无切实有效措施,不得使用在()部位。
A.10层以上的框架填充墙
B.高浓度二氧化碳环境
C.砌块表面经常处于80℃以上环境
D.长期浸水
E.经常受干湿交替
【答案】BCDE
【解析】2017版教材P72,教材原文是:(4)轻骨料混凝土小型空心砌块或蒸压加气混凝土砌块墙如无切实有效措施,不得使用于下列部位或环境:l)建筑物防潮层以下墙体。2)长期浸水或化学侵蚀环境;3)砌块表面温度高于80℃的部位;4)长期处于有振动源环境的墙体。答案选BCDE。
2A312033钢结构工程施工技术
考点1:钢结构构件生产的工艺流程
放样→号料→切割下料→平直矫正→边缘及端部加工→滚圆→惯弯→制孔→钢结构组装→焊接→摩擦面的处理→涂装
考点2:钢结构构件的连接
1.钢结构的连接方法焊接、普通螺栓连接、高强度螺栓连接和铆接
2.根据焊接接头的连接部位,可以将熔化焊接头分为:对接接头、角接接头、T形及十字接头、搭接接头和塞焊接头等。
3.焊缝缺陷通常分为:裂纹、孔穴、固体夹杂、未熔合、未焊透、形状缺陷和上述以外的其他缺陷。
4.钢结构中使用的连接螺栓一般分为普通螺栓和高强度螺栓两种。
5.制孔可采用钻孔、冲孔、铣孔、铰孔、镗孔和锪孔等方法,对直径较大或长形孔也可采用气割制孔。严禁气割扩孔。
6.高强度螺栓长度应以螺栓连接副终拧后外露2~3扣丝为标准计算,应在构件安装精度调整后进行拧紧。扭剪型高强度螺栓终拧检查,以目测尾部梅花头拧断为合格。
7.普通螺栓的紧固次序应从中间开始,对称向两边进行。对大型接头应采用复拧,即两次紧固方法,保证接头内各个螺栓能均匀受力。
【历年真题】
(2013年真题 )钢结构连接施工中,高强螺栓终拧完毕,其外露丝扣一般应为()扣。
A.1~2
B.1~3
C.2~3
D.2~4
【答案】C
【解析】2017版教材P75,教材原文是:(3)高强度螺栓长度应以;螺栓连接副终拧后外露2-3扣丝为标准计算,答案选C。
(2012年真题 )关于钢结构工程螺栓施工的做法,正确的是()。
A.现场对螺栓孔采用气割扩孔
B.螺栓的紧固顺序从节点边缘向中间施拧
C.当天安装的螺栓均在当天终拧完毕
D.螺栓安装均一次拧紧到位
【答案】C
【解析】2017版教材P75-76,教材原文是:2)严禁气割扩孔。所以A错;(4)普通螺栓的紧固次序应从中间开始,对称向两边进行。所以B错;(5)同一接头中,高强度螺栓连接副的初拧、复拧、终拧应在24h内完成。所以C正确,D错误。
(2012年真题 )关于砌体工程施工的做法,正确的是()。
A.宽度为350mm的洞口上部未设置过梁
B.不同品种的水泥混合使用,拌制砂浆
C.混凝土小型空心砌块底面朝下砌于墙上
D.蒸压加气混凝土砌块龄期超过28天后砌筑
【答案】D
【解析】2017版教材P69,教材原文是:(3)混凝土砖、蒸压砖的生产龄期应达到28d后,方可用于砌体的施工。答案选D。
考点3:防腐涂料涂装施工流程
基面处理→底漆涂装→中间漆涂装面漆涂装→检查验收
考点4:防火涂料分类及施工程序
1.防火涂料按涂层厚度可分为:CB、B和H三类:
(1)CB类:超薄型钢结构防火涂料,涂层厚度小于或等于3mm;
(2)B类:薄型钢结构防火涂料,涂层厚度一般为3~7mm;
(3)H类:厚型钢结构防火涂料,涂层厚度一般为7~45mm。
2.施工流程:基层处理→调配涂料→涂装施工→检查验收
【历年真题】
(2014年真题 )按厚度划分,钢结构防火涂料可分为()。
A.A类、B类
B.B类、C类
C.C类、D类
D.B类、H类
【答案】D
【解析】详见2017版教材P76,防火涂料按涂层厚度可分为CB、B和H三类。答案选D
(2016年真题 )钢结构涂装用防火涂料按涂层厚度共分为()类。
A.一
B.二
C.三
D.四
【答案】C
【解析】详见2017版教材76页,防火涂料按涂层厚度可分为CB、B和H三类。
2A312034预应力混凝土工程施工技术
考点1:预应力混凝土的分类
按预加应力的方式可分为:先张法预应力混凝土、后张法预应力混凝土。
考点2:先张法预应力施工技术要求
1.当采用单根张拉时,其张拉顺序宜由下向上,由中到边(对称)进行。

2.先张法预应力筋张拉后与设计位置的偏差不得大于5mm,且不得大于构件界面短边边长的4%。
3.预应力筋放张时,混凝土强度应符合设计要求;当设计无要求时,不应低于设计的混凝土立方体抗压强度标准值的75%。
考点3:后张法预应力(有粘结)施工技术要求
1.预应力筋孔道形状有直线、曲线和折线三种类型。
2.按要求进行预应力筋下料、编束(单根穿孔的预应力筋不编束),并穿入孔道(简称穿束)。
3.预应力筋张拉时,混凝土强度必须符合设计要求;当设计无具体要求时,不低于设计的混凝土立方体抗压强度标准值的75%。
4.张拉程序和方式要符合设计要求;通常预应力筋张拉方式有一端张拉、两端张拉、分批张拉、分阶段张拉、分段张拉和补偿张拉等方式。张拉顺序:采用对称张拉的原则。对于平卧重叠构件张拉顺序宜先上后下逐层进行,每层对称张拉的原则。
考点4:无粘结预应力施工
1.采用无粘结预应力混凝土结构的混凝土强度等级:板不应低于C30,梁及其他构件不应低于C40。
2.在无粘结预应力施工中,主要工作是无粘结预应力筋的铺设、张拉和锚固区的处理。
3.无粘结预应力筋的铺设:一般在普通钢筋绑扎后期开始铺设无粘结预应力筋,并与普通钢筋绑扎穿插进行
4.预应力混凝土楼盖的张拉顺序是先张拉楼板、后张拉楼面梁。
【历年真题】
(2016年真题 )设计采用无粘结预应力的混凝土梁,其混凝土最低强度等级不应低于()。
A.C20
B.C30
C.C40
D.C50
【答案】C
【解析】详见2017版教材78页,采用无粘结预应力混凝土结构的混凝土强度等级:板不应低于C30,梁及其他构件不应低于C40。
2A312041屋面与室内防水工程施工技术
考点1:屋面防水等级和设防要求

考点2:防水材料选择的基本原则

考点3:屋面防水基本要求
1.屋面防水应以防为主,以排为辅。混凝土结构层宜采用结构找坡,坡度不应小于3%;当采用材料找坡时,宜采用质量轻、吸水率低和有一定强度的材料,坡度宜为2%。找坡应按屋面排水方向和设计坡度要求进行,找坡层最薄处厚度不宜小于20mm。
2.保温层上的找平层应在水泥初凝前压实抹平,并应留设分格缝,缝宽宜为5~20mm,纵横缝的间距不宜大于6m。水泥终凝前完成收水后应二次压光,并应及时取出分格条。养护时间不得少于7d。卷材防水层的基层与突出屋面结构的交接处,以及基层的转角处,找平层均应做成圆弧形,且应整齐平顺。
3.涂膜防水层的胎体增强材料宜采用聚酯无纺布或化纤无纺布;胎体增强材料长边搭接宽度不应小于50mm,短边搭接宽度不应小于70mm;上下层胎体增强材料的长边搭接缝应错开,且不得小于幅宽的1/3;上下层胎体增强材料不得相互垂直铺设。
【历年真题】
(2012年真题 )关于屋面防水工程的做法,正确的有()。
A.平屋面采用结构找坡,坡度2%
B.前后两遍的防水涂膜相互垂直涂布
C.上下层卷材相互垂直铺贴
D.采用先低跨后高跨、先近后远的次序铺贴连续多跨的屋面卷材
E.采用搭接法铺贴卷材
【答案】BE
【解析】详见2017版教材P80:屋面防水应以防为主,以排为辅。在完善设防的基础上,将水迅速排走,以减少渗水的机会。为保证排水速度,平屋面采用结构找坡不应小于3%;从防水工程的施工质量考虑,前后两遍的防水涂膜应相互垂直涂布,上下层卷材不得相互垂直铺贴;铺贴卷材应采用搭接法,上下层及相邻两幅卷材的搭接缝应错开,搭接宽度应符合规范要求。从防水工程的成品保护考虑,当铺贴连续多跨的屋面卷材时,应按先高跨后低跨、先远后近的次序进行施工。故本题的正确选项应为“B、E”
考点4:卷材防水层屋面施工要求
1.卷材防水层施工时,应先进行细部构造处理,然后由屋面最低标髙向上铺贴;
2.檐沟、天沟卷材施工时,宜顺檐沟、天沟方向铺贴,搭接缝应顺流水方向;
3.卷材宜平行屋脊铺贴,平行屋脊的搭接缝应顺流水方向,上下层卷材不得相互垂直铺贴。
4.同一层相邻两幅卷材短边搭接缝错开不应小于500mm;上下层卷材长边搭接缝应错开,且不应小于幅宽的1/3;
5.立面或大坡面铺贴卷材时,应采用满粘法,并宜减少卷材短边搭接。
6.厚度小于3mm的高聚物改性沥青防水卷材,严禁采用热熔法施工。
7.卷材防水层周边800mm范围内应满粘,卷材收头应采用金属压条钉压固定和密封处理。
【历年真题】
(2009年真题 )卷材防水施工中,厚度小于3mm的高聚物改性沥青防水卷材,严禁采用()施工。
A.热熔法
B.自粘法
C.冷粘法
D.机械固定法
【答案】A
【解析】详见2017版教材P81,(6)厚度小于3mm的高聚物改性沥青防水卷材,严禁采用熟熔法施工。答案选A
(2010年真题 )屋面卷材防水施工中,立面或大坡面铺贴防水卷材时,应采用()施工。
A.空铺法
B.点粘法
C.条粘法
D.满粘法
【答案】D
【解析】详见2017版教材P80:立面或大坡面铺贴防水卷材时,应采用满粘法,并宜减少短边搭接。
(2011年真题 )立面铺贴防水卷材时应采用()。
A.空铺法
B.点粘法
C.条粘法
D.满粘法
【答案】D
【解析】详见2017版教材P80:立面或大坡面铺贴卷材时,应采用满粘法,并宜减少卷材短边搭接。
(2016年真题)关于卷材防水层搭接缝的做法,正确的有()。
A.平行屋脊的搭接缝顺流水方向搭接
B.上下层卷材接缝对齐
C.留设于天沟侧面
D.留设于天沟底部
E.搭接缝口用密封材料封严
【答案】ACE
【解析】详见2017版教材80页,卷材搭接缝应符合下列规定:1)平行屋脊的搭接缝应顺流水方向,A正确;2)上下层卷材长边搭接缝应错开,且不应小于幅宽的1/3,B错误;3)叠层铺贴的各层卷材,在天沟与屋面的交接处,应采用叉接法搭接,搭接缝应错开,搭接缝宜留在屋面与天沟侧面,不宜留在沟底,C正确;搭接缝口用密封材料封严,E正确。答案选择选项ACE。
考点5:卷材防水层施工
1.基层应平整牢固,表面不得出现孔洞、蜂窝麻面、缝隙等缺陷;基面必须干净、无浮浆,基层干燥度应符合产品要求。采用水泥基胶粘剂的基层应先充分湿润,但不得有明水。
2.施工环境温度:水乳型涂料宜为5~35℃
2.卷材铺贴施工环境温度:采用冷粘法施工不应低于5℃,热熔法施工不应低于-10℃,低于规定要求时应采取技术措施。
3.以粘贴法施工的防水卷材,其与基层应采用满粘法铺贴。
4.卷材接缝必须粘贴严密。接缝部位应进行密封处理,密封宽度不应小于10mm,搭接缝位置距阴阳角应大于300mm。
5.防水卷材施工宜先铺立面,后铺平面。
【历年真题】
(2010年真题 )室内防水工程施工环境温度应符合防水材料的技术要求,并宜在()以上。
A.-5℃
B.5℃
C.10℃
D.15℃
【答案】B
【解析】详见2017版教材P83,(2)施工环境温度:5-35度。答案选B
考点6:室内施工流程
防水材料进场复试→技术交底→清理基层→结合层→细部附加层→防水层→试水试验。
【历年真题】
(2015年真题 )室内防水施工过程包括:①细部附加层、②防水层、③结合层、④清理基层,正确的施工流程是()。
A.①②③④
B.④①②③
C.④③①②
D.④②①③
【答案】C
【解析】详见2017版教材P82,针对室内防水施工,其施工标准流程为:防水材料进场复试一技术交底一清理基层一结合层一细部附加层一防水层一试水试验。答案选C
2A312042地下防水工程施工技术
考点1:防水混凝土施工
1.防水混凝土可通过调整配合比,或掺加外加剂、掺合料等措施配制而成,其抗渗等级不得小于P6。
2.用于防水混凝土的水泥品种宜采用硅酸盐水泥、普通畦酸盐水泥,采用其他品种
水泥时应经试验确定。
3.防水混凝土拌合物应采用机械搅拌,搅拌时间不宜小于2mm。
4.防水混凝土应分层连续浇筑,分层厚度不得大于500mm,并应采用机械振捣,避免漏振、欠振和超振。
5.大体积防水混凝土宜选用水化热低和凝结时间长的水泥,宜掺入减水剂、缓凝剂等外加剂和粉煤灰、磨细矿渣粉等掺合料。
【历年真题】
(2016年真题 )防水混凝土试配时的抗渗等级应比设计要求提高()MPa。
A.0.1
B.0.2
C.0.3
D.0.4
【答案】B
【解析】详见2017版教材84,防水混凝土可通过调整配合比,或掺加外加剂、掺合料等措施配制而成,其抗渗等级不得小于P6。其试配混凝土的抗渗等级应比设计要求提高0.2MPa。
2A312051吊顶工程施工技术
考点1:吊顶工程施工技术要求
1.吊顶工程的木吊杆、木龙骨和木饰面板必须进行防火处理,并应符合有关设计防火规范的规定。
2.吊顶工程中的预埋件、钢筋吊杆和型钢吊杆应进行防锈处理。
3.吊杆距主龙骨端部和距墙的距离不应大于300mm,吊杆间距和主龙骨间距不应大于1200mm,当吊杆长度大于1.5m时,应设置反支撑。
4.当石膏板吊顶面积大于100m2时,纵横方向每15m距离处宜做伸缩缝处理。
5.有些轻质饰面板考虑到刮风时会被掀起(包括空调风口附近),应有防散落措施,宜用木条、卡子等固定
【历年真题】
(2013年真题)关于吊顶工程的说法,正确的是()。
A.吊顶工程的木龙骨可不进行防火处理
B.吊顶检修口可不设附加吊杆
C.明龙骨装饰吸声板采用搁置法施工时,应有定位措施
D.安装双层石膏板时,面层板与基层板的接缝应对齐
【答案】C
【解析】2017版教材P87,教材原文是:(2)吊顶工程的木吊杆、木龙骨和木饰面板必须进行防火处理,所以A错;2016版教材P88,教材原文是:(3)吊顶灯具、风口及检修口等应设附加吊杆。所以B错;有些轻质饰面板考虑到刮风时会被掀起(包括空调风口附近),应有防散落措施,宜用木条、卡子等固定,所以C正确;2016版教材P164,教材原文是:(7)安装双层石膏板时,面层板与基层板的接缝应错开,并不得在同一根龙骨上接缝。所以D错。
考点2:工艺流程
弹吊顶标高水平线→画主龙骨分档线→吊顶内管道、设备的安装、调试及隐蔽验收→吊杆安装→龙骨安装(边龙骨安装、主龙骨安装、次龙骨安装)→填充材料的设置→安装饰面板→安装收口、收边压条。
考点3:安装要求
1.主龙骨宜平行房间长向布置,分档位置线从吊顶中心向两边分,间距不应大于1200mm,并标出吊杆的固定点。
2.不上人的吊顶,吊杆可以采用Φ6钢筋等吊杆;上人的吊顶,吊杆可以采用Φ8筋等吊杆;大于1500mm时,还应设置反向支撑。
3.主龙骨的接长应采取接长件,相邻龙骨的对接接头要相互错开
4.面积大于300m2的吊顶,在主龙骨上每隔12m加一道横卧主龙骨,并垂直主龙骨连接牢固。
5.边龙骨的安装应按设计要求弹线,用膨胀螺栓等固定,间距不宜大于500mm,端头不宜大于50mm。
6.吊顶灯具、风口及检修口等应设附加吊杆。重型灯具、电扇及其他重型设备严禁安装在吊顶工程的龙骨上,必须增设附加吊杆。
【历年真题】
(2010年真题)建筑装饰装修吊顶工程,下列施工方法正确的有()。
A.主龙骨应平行于房间短向布置
B.吊杆距主龙骨端部距离不得大于300㎜
C.纸面石膏板应在自由状态下进行固定,固定时应从板的四周向中间固定
D.纸面石膏板的长边应平行于主龙骨安装,短边平行搭接在次龙骨上
E.吊杆长度大于1500㎜时,应设置反向支撑
【答案】BE
【解析】2017版教材P87,主龙骨宜平行房间长向布置,分档位置线从吊项中心向两边分,间距不宜大于1200㎜,并标出吊杆的固定点。吊杆距主龙骨端部距离不得大于300㎜。当大于300㎜时,应增加吊杆。纸面石膏板和纤维水泥加压板安装时应在自由状态下进行固定,固定时应从板的中间向板的四周固定。纸面石膏板的长边应垂直于次龙骨安装,短边平行搭接在次龙骨上,搭接宽度宜为次龙骨宽度的1/2。不上人的吊顶,吊杆长度小于1000㎜,可以采用Φ6的吊杆;如果大于1000㎜,应采用Φ8的吊杆;大于1500㎜时,还应设置反向支撑。上人的吊顸,吊杆长度小于1000㎜,可以采用Φ8的吊杆;如果大于1000㎜,应采用Φ10的吊杆;大于1500㎜时,还应设置反向支撑。【拓展】主龙骨应吊挂在吊杆上。主龙骨间距、起拱高度应符合设计要求。主龙骨的接长应采取对接,相邻龙骨的对接接头要相互错开。跨度大于15m的吊顶,应在主龙骨上每隔15m加一道大龙骨,并垂直主龙骨焊接牢固;如有大的造型顶棚,造型部分应用角钢或扁钢焊接成框架,并应与楼板连接牢固。答案选BE
(2012年真题)某不上人吊顶工程,下列做法错误的是()。
A.预埋件、钢筋吊杆进行了防锈处理
B.安装面板前完成吊顶内管道和设备的验收
C.检修口处未设置附加吊杆
D.距主龙骨端部300mm的部位设置了吊杆
【答案】C
【解析】2017版教材P88,教材原文是:(3)吊顶灯具、风口及检修口等应设附加吊杆。答案选C
(2016年真题)硅钙板吊顶工程中,可用于固定吊扇的是()。
A.主龙骨
B.次龙骨
C.面板
D.附加吊杆
【答案】D
【解析】详见2017版教材88页,吊顶灯具、风口及检修口等应设附加吊杆。重型灯具、电扇及其他重型设备严禁安装在吊顶工程的龙骨上,必须增设附加吊杆。
考点4:饰面板安装

2A312052轻质隔墙工程施工技术
考点1:轻质隔墙特点
自重轻、墙身薄、拆装方便、节能环保、有利于建筑工业化施工
【历年真题】
(2016年真题)下列隔墙类型中,属于轻质隔墙的有()。
A.板材隔墙
B.骨架隔墙
C.活动隔墙
D.加气混凝土墙
E.空心砌块墙
【答案】ABC
【解析】详见2017版教材P89页,轻质隔墙特点是自重轻、墙身薄、拆装方便、节能环保、有利于建筑工业化施工。按构造方式和所用材料不同分为板材隔墙、骨架隔墙、活动隔墙、玻璃隔墙。
考点2:板材隔墙
1.采用单层条板做分户墙时,其厚度不应小于120mm。做户内卧室间隔墙时,其厚度不宜小于90mm。
2.在抗震设防区,条板隔墙与顶板、结构梁的接缝处,钢卡间距应不大于600mm;条板隔墙与主体墙、柱的接缝处,钢卡可间断布置,间距应不大于1m。条板隔墙安装长度超过6m,应设计构造柱并采取加固、防裂处理措施。在条板隔墙上横向开槽、开洞敷设电气暗线、暗管、开关盒时,选用隔墙厚度不宜小于90mm。
3.普通石膏条板隔墙及其他有防水要求的条板隔墙用于潮湿环境时,下端应做C20细石混凝土条形墙垫,墙垫高度不应小于100mm。
4.防裂措施:应在板与板之间对接缝隙内填满,灌实粘接材料,企口接缝处可粘贴耐碱玻璃纤维网格布条或无纺布条防裂,亦可加设拉结钢筋加固及其他防裂措施。
考点3:板材隔墙的施工方法

考点4:骨架隔墙工艺流程
墙位放线→安装沿顶龙骨、沿地龙骨→安装门洞口框的龙骨→竖向龙骨分档→安装竖向龙骨安装横向贯通龙骨、横撑、卡档龙骨水电暖等专业工程安装→安装→侧的饰面板→墙体填充材料→安装另一侧的饰面板→板缝处理。
【历年真题】
(2010年真题)有隔音棉的轻质骨架隔墙的施工工艺是()。
A.墙位放线→水电等管道安装→龙骨安装→墙体填充材料→安装两侧饰面板→板缝处理
B.墙位放线→龙骨安装→水电等管道安装→墙体填充材料→安装两侧饰面板→板缝处理
C.墙位放线→龙骨安装→安装→侧饰面板→墙体填充材料→水电等管道安装→安装另一侧饰面板→板缝处理
D.墙位放线→龙骨安装→水电等管道安装→安装→侧饰面板→墙体填充材料→安装另一侧饰面板→板缝处理
【答案】D
【解析】2017版教材P90,教材原文是:(一)工艺流程:墙位放线→安装沿顶龙骨、沿地龙骨→安装门洞口框的龙骨→竖向龙骨分档→安装竖向龙骨→安装横向贯通龙骨、横撑、卡挡龙骨→水电暖等专业工程安装→安装一侧的饰面板→墙体填充材料→安装另一侧的饰面板→板缝处理。答案选D。
考点5:骨架隔墙施工方法
【历年真题】
(2009年真题)符合吊顶纸面石膏板安装技术要求的是()。
A.从板的两边向中间固定
B.从板的中间向板的四周固定
C.长边(纸包边)垂直于主龙骨安装
D.短边平行于主龙骨安装
【答案】B
【解析】详见2017版教材P91,3)安装石膏板时,应从板的中部开始向板的四边固定。答案选B
(2010年真题)建筑装饰装修吊顶工程,下列施工方法正确的有()。
A.主龙骨应平行房问短向布置
B.吊杆距主龙骨端部距离不得大于300㎜
C.纸面石膏板应在自由状态下进行同定,固定时应从板的四周向中间固定
D.纸面石膏板的长边应平行于主龙骨安装,短边平行搭接在次龙骨上
E.吊杆长度大于1500㎜时,应设置反向支撑
【答案】BDE
【解析】详见2017版教材P87,主龙骨宜平行房间长向布置,A错误。纸面石膏板应在自由状态下进行固定,固定时应从板的中间向板的四周固定,C错误。答案选BDE
2A312053地面工程施工技术
考点1:地面工程施工技术要求
1.室内地面的水泥混凝土垫层,应设置纵向缩缝和横向缩缝;纵向缩缝间距不得大于6m,横向缩缝不得大于6m。
2.为防止实木地板面层、竹地板面层整体产生线膨胀效应,木搁栅应垫实钉牢,木搁栅与墙之间留出20mm的缝隙;毛地板木材髓心应向上,其板间缝隙不应大于3mm,与墙之间留出8~12mm的缝隙;实木复合地板面层铺设时,相邻板材接头位置应错开不小于300mm距离,与墙之间应留不小于8~12mm空隙。
3.厕浴间和有防水要求的建筑地面必须设置防水隔离层。楼层结构必须采用现浇混凝土或整块预制混凝土板,混凝土强度等级不应小于C20;楼板四周除门洞外应做混凝土翻边,高度不应小于200mm,宽同墙厚,混凝土强度等级不应小于C20。
4.整体面层施工后,养护时间不应小于7d,抗压强度应达到5MPa后,方准上人行走;抗压强度应达到设计要求后,方可正常使用。
【历年真题】
(2009年真题)室内地面的水泥混凝土垫层,应设置纵向缩缝和横向缩缝,纵向缩缝间距不得大于6m,横向缩缝最大间距不得大于()m。
A.3
B.6
C.9
D.12
【答案】B
【解析】详见2017版教材P94,室内地面的水泥混凝土垫层,应设置纵向缩缝和横向缩缝;纵向缩缝间距不得大于6m,横向缩缝不得大于6m。答案选B
(2009年真题)地面水泥砂浆整体面层施工后,养护时间最少不应小于()d。
A.3
B.7
C.14
D.28
【答案】B
【解析】详见2017版教材P95,(1)整体面层施工后,养护时间不应小于7d;抗压强度应达到5MPa后,方准上人行走;抗压强度应达到设计要求后,方可正常使用。答案选B
(2012年真题)关于有防水要求的建筑楼地面的做法,正确的有()。
A.地面设置防水隔离层
B.楼层结构采用多块预制板组合而成
C.楼层结构混凝采用C15混凝土
D.楼板四周做200mm高的混凝土翻边
E.立管、套管与楼板节点之间进行密封处理
【答案】ADE
【解析】详见2017版教材P94,有防水要求的建筑地面必须设置防水隔离层。楼层结构必须采用现浇混凝土或整块预制混凝土板,混凝土强度等级不应小于C20;楼板四周除门洞外,应做混凝土翻边,其高度不应小于200mm。建筑地面工程铺设前,必须对立管、套管和地漏与楼板节点之间进行密封处理;故本题的正确选项应为“A、D、E”
2A312054饰面板(砖)工程施工技术
考点1:石材饰面板安装方法
湿作业法、粘贴法和干挂法
考点2:普通大规格板材施工方法
1.钻孔、剔槽:在每块石材饰面板的上下两面打眼,孔位距板材两端1/4,孔径为5mm,孔深12mm;在石板背面的同位置横向打8mm左右孔(如板材尺寸较大应适当增加孔数)。
2.穿铜丝:将备好的铜丝剪成长200mm左右,一端用木楔粘环氧树脂,将铜丝放入孔内固定牢固,另一端将铜丝顺孔槽弯曲并卧入槽内,使石板的上下端面没有铜丝突出,以便和相邻石板接缝严密。
3.绑扎钢筋:先剔出墙面的预埋筋,沿墙面绑扎竖向筋,再绑扎水平钢筋。
4.弹线找方:按设计图纸在墙面上弹出石板的分块线、在地面上弹出石板外皮线,并进行找方调整。
5.安装石板:编号取石板并舒直铜丝,将石板就位,将石板上(下)口预先固定的铜丝不要太紧地绑扎在水平筋上。
6.灌浆:灌注砂浆前应将石材背面及基层湿润,并应用填缝材料临时封闭石材板缝,避免漏浆。灌注砂浆宜用1:2.5水泥砂浆,灌注时应分层进行,每层灌注高度宜为150~200mm,且不超过板高的1/3,插捣应密实。
7.表面勾(擦)缝:在石板安装完成后清除表面的余浆痕迹,按设计的颜色要求调制色浆进行擦缝,边嵌边擦干净,使缝隙密实、均勻、干净、颜色一致。
【历年真题】
(2009年真题)湿作业法石材墙面饰面板灌浆施工的技术要求是()。
A.宜采用1:4水泥砂浆灌浆
B.每层灌浆高度宜为150~200mm,且不超过板高的1/3
C.下层砂浆终凝前不得灌注上层砂浆
D.每块饰面板应一次灌浆到顶
【答案】B
【解析】2017版教材P96页,该题主要考察的是:湿作业法施工石材墙面饰面板时灌浆施工的技术要求。教材P96页(6)原文是灌注砂浆前应将石材背面及基层湿润,并应用填缝材料临时封闭石材板缝,避免漏浆。灌注砂浆宜用1:2.5水泥砂浆,灌注时应分层进行,每层灌注高度宜为150~200mm,且不超过板高的1/3,插捣应密实。待其初凝后方可灌注上层水泥砂浆。B选项每层灌注高度宜为150~200mm,且不超过板高的1/3。
考点3:面板安装分类及方法

考点4:墙、柱面砖粘贴技术要求
1.墙、柱面砖粘贴前应进行挑选,并应浸水2h以上,晾干表面水分。
2.粘贴前应进行放线定位和排砖,非整砖应排放在次要部位或阴角处。每面墙不宜有两列(行)以上非整砖,非整砖宽度不宜小于整砖的1/3。
3.粘贴前应确定水平及竖向标志,垫好底尺,挂线粘贴。墙面砖表面应平整、接缝应平直、缝宽应均勻一致。阴角砖应压向正确,阳角线宜做成45°角对接。在墙、柱面突出物处,应整砖套割吻合,不得用非整砖拼凑粘贴。
4.结合层砂浆宜采用1:2水泥砂浆,砂浆厚度宜为6~10mm。水泥砂浆应满铺在墙面砖背面,一面墙、柱不宜一次粘贴到顶,以防塌落。
【历年真题】
(2009年真题)内墙饰面砖粘贴的技术要求有()。
A.粘贴前饰面砖应浸水2h以上,晾干表面水分
B.每面墙不宜有两列(行)以上非整砖
C.非整砖宽度不宜小于整砖的1/4
D.结合层砂浆采用1:3水泥砂浆
E.在墙面突出物处,不得用非整砖拼凑粘贴
【答案】ABE
【解析】详见2017版教材P97,(1)墙、柱面砖粘贴前应进行挑选,并应浸水2h以上,晾干表面水分;(2)粘贴前应进行放线定位和排砖,非整砖应排放在次要部位或阴角处。每面墙不宜有两列(行)以上非整砖,非整砖宽度不宜小于整砖的1/3;(3)粘贴前应确定水平及竖向标志,垫好底尺,挂线粘贴。墙面砖表面应平整,接缝应平直,缝宽应均匀一致,阴角砖应压向正确,阳角线宜做成45°角对接,在墙、柱面突出物处,应整砖套割吻合,不得用非整砖拼凑粘贴;(4)结合层砂浆宜采用1:2水泥砂浆,砂浆厚度宜为6~10mm。水泥砂浆应满铺在墙面砖背面,一面墙、柱不宜一次粘贴到顶,以防塌落。答案选ABE
考点5:饰面板(砖)工程复验及隐蔽工程验收
1.应对下列材料及其性能指标进行复验:
(1)室内用花岗石的放射性;
(2)粘贴用水泥的凝结时间、安定性和抗压强度;
(3)外墙陶瓷面砖的吸水率;
(4)寒冷地区外墙陶瓷面砖的抗冻性。
2.应对下列隐蔽工程项目进行验收:
(1)预埋件(或后置埋件);
(2)连接节点;
(3)防水层。
2A312055门窗工程施工技术
考点1:金属门窗框安装
1.门窗安装应采用预留洞口的方法施工,不得采用边安装边砌口或先安装后砌口的方法施工。金属门窗的固定方法应符合设计要求,在砌体上安装金属门窗严禁用射钉固定。
2.铝合金门窗安装时,墙体与连接件、连接件与门窗框的固定方式,应按表2A312055-2选择。

【历年真题】
(2014年真题)下列金属窗框安装做法中,正确的是()。
A.采用预留洞口后安装的方法施工
B.采用边安装边砌口的方法施工
C.采用先安装后砌口的方法施工
D.采用射钉固定于砌体上的方法施工
【答案】A
【解析】详见2017版教材P98,金属门窗安装应采用预留洞口的方法施工,不得采用边安装边砌口或先安装后砌口的方法施工。答案选A
考点2:塑料门窗框固定
当门窗与墙体固定时,应先固定上框,后固定边框。固定方法如下:
1.混凝土墙洞口采用射钉或膨胀螺钉固定;
2.砖墙洞口应用膨胀螺钉固定,不得固定在砖缝处,并严禁用射钉固定;
3.轻质砌块或加气混凝土洞口可在预埋混凝土块上用射钉或膨胀螺钉固定;
4.设有预埋铁件的洞口应采用焊接的方法固定,也可先在预埋件上按紧固件规格打基孔,然后用紧固件同定;
5.窗下框与墙体也采用固定片固定,但应按照设计要求,处理好室内窗台板与室外窗台的节点处理,防止窗台渗水。
2A312056涂料涂饰、裱糊、软包与细部工程施工技术
考点1:基层处理要求
1.新建筑物的混凝土或抹灰基层在涂饰涂料前应涂刷抗碱封闭底漆。
2.旧墙面在涂饰涂料前应清除疏松的旧装修层,并涂刷界面剂。
3.基层腻子应平整、坚实、牢固,无粉化、起皮和裂缝;厨房、卫生间墙面必须使用耐水腻子。
4.混凝土或抹灰基层涂刷溶剂型涂料时,含水率不得大于8%;涂刷乳液型涂料时,含水率不得大于10%。木材基层的含水率不得大于12%。
考点2:木质基层涂刷方法
1.木质基层涂刷清漆
基层上的节疤、松脂部位应用虫胶漆封闭,钉眼处应用油性腻子嵌补。
2.木质基层涂刷色漆
先满刷清油一遍,待其干后用油腻子将钉孔、裂缝、残缺处嵌刮平整,干后打磨光滑,再刷中层和面层油漆。
考点3:裱糊施工技术要求
1.裱糊前,应按壁纸、墙布的品种、花色、规格进行选配、拼花、裁切、编号,裱糊时应按编号顺序粘贴。
2.裱糊使用的胶粘剂应按壁纸或墙布的品种选配,应具备防霉、耐久等性能。
3.各幅拼接应横平竖直,拼接处花纹、图案应吻合,不离缝,不搭接,不显拼缝。
4.裱糊时,阳角处应无接缝,应包角压实,阴处应断开,并应顺光搭接。
5.壁纸、墙布应粘贴牢固,不得有漏贴、补贴、脱层、空鼓和翘边。
考点4:软包工程的施工技术要求
1.软包工程的面料常见的有皮革、人造革以及锦缎等饰面织物。
2.软包面料、内衬材料及边框的材质、颜色、图案、燃烧性能等级和木材的含水率应符合设计要求及国家现行标准的有关规定。
3.软包工程的安装位置及构造做法应符合设计要求。
4.软包工程的龙骨、衬板、边框应安装牢固,无翘曲,拼缝应平直。
5.单块软包面料不应有接缝,四周应绷压严密。
考点5:各类建筑专门设计的要求

【历年真题】
(2010年真题)装饰装修细部工程中的护栏和扶手制作和安装中,护栏高度、栏杆间距、安装位置必须符合规范要求,下列表述正确的有()。
A.幼儿园楼梯栏杆垂直杆件问的净距不应大于0.11m
B.中小学室外楼梯及水平栏杆(或栏板)的高度不应小于1.10m
C.多层住宅室内楼梯扶手高度不应小于0.80m
D.当护栏一侧距楼地面高度为10m及以上时,护栏玻璃应使用钢化玻璃
E.幼儿园阳台的护栏净高不应小于1.20m
【答案】ABE
【解析】详见2017版教材P102,对于托儿所、幼儿园建筑,根据《托儿所、幼儿园建筑设计规范》(JGJ39-1987),阳台、屋顶平台的护栏净高不应小于1.20m,内侧不应设有支撑;楼梯栏杆垂直杆件间的净距不应大于0.11m,当楼梯井净宽度大于0.20m时,必须采取安全措施;楼梯除设成人扶手外,并应在靠墙一侧设幼儿扶手,其高度不应大于0.60m。对于中小学校建筑,根据《中小学校建筑设计规范》(GBJ99—1986),室内楼梯栏杆(或栏板)的高度不应小于0.90m,室外楼梯及水平栏杆(或栏板)的高度不应小于1.10m。护栏玻璃应使用公称厚度不小于12mm的钢化玻璃或钢化夹层玻璃;当护栏一侧距楼地面高度为5m及以上时,应使用钢化夹层玻璃。故ABE对
2A312057建筑幕墙工程施工技术
考点1:建筑幕墙工程分类
1.按建筑幕墙的面板材料分类:玻璃幕墙、金属幕墙、石材幕墙
2.按幕墙施工方法分类:单元式幕墙、构件式幕墙
考点2:建筑幕墙的预埋件制作安装
1.预埋件制作的技术要求
(1)锚板宜采用Q235级钢,锚筋应采用HPB300、HRB335或HRB400级热轧钢筋,严禁使用冷加工钢筋。
(2)直销筋与锚板应采用T形焊。当锚筋直径不大于20mm时,宜采用压力埋弧焊;当锚筋直径大于20mm时,宜采用穿孔塞焊。允许把锚筋弯成π形或L形与锚板焊接。
2.预埋件安装的技术要求
(1)预埋件应在主体结构浇捣混凝土时按照设计要求的位置、规格埋设。
(2)预埋件在安装时,各轴之间放线应从两轴中间向两边测量放线,避免累积误差。
(3)为保证预埋件与主体结构连接的可靠性,连接部位的主体结构混凝土强度等级不应低于C20,轻质填充墙不应作幕墙的支承结构。
【历年真题】
(2012年真题)关于建筑幕墙预埋件安装的做法,正确的有()。
A.连接部位设置在强度等级为C25的主体结构混凝土上
B.预埋件与钢筋或模板连接固定后浇筑混凝土
C.直接用轻质填充墙做幕墙支承结构
D.预埋件采用一定厚度的热镀锌防腐处理
E.使用冷加工钢筋作为锚筋
【答案】ABD
【解析】2017版教材P104,教材原文是:(1)严禁使用冷加工钢筋。所以E错;(3)轻质填充墙不应作幕墙的支承结构,所以C错;答案选ABD。
(2014年真题)关于建筑幕墙预埋件制作的说法,正确的是()。
A.不得采用HRB400级热轧钢筋制作的锚筋
B.可采用冷加工钢筋制作锚筋
C.直锚筋与锚板应采用T形焊焊接
D.应将锚筋完成L形与锚板焊接
【答案】C
【解析】详见2017版教材P104,可以采用HRB400级热轧钢筋制作锚筋,A错误。严禁使用冷加工钢筋做锚筋,B错误。不允许把锚筋弯成L形与锚板焊接,D错误。答案选C
考点3:框支承玻璃幕墙构件的制作安装
1.框支承玻璃幕墙构件的制作
(1)玻璃板块加工应在洁净、通风的室内注胶。要求室内洁净,温度应在15~30℃之间,相对湿度在50%以上。应在温度20℃,湿度50%以上的干净室内养护。单组分硅酮结构密封胶固化时间一般需14~21d;双组分硅酮结构密封胶一般需7~10d
(2)注胶必须密实、均匀、无气泡,胶缝表面应平整、光滑。
2.框支承玻璃幕墙的安装
(1)立柱应先与角码连接,角码再与主体结构连接。凡是两种不同金属的接触面之间,除不诱钢外,都应加防腐隔离柔性垫片,以防止产生双金属腐蚀。
(2)横梁与立柱之间的连接紧固件应按照设计要求采用不镑钢螺栓、螺钉等连接。为了横梁与立柱连接处应避免刚性接触,可设置柔性垫片。
(3)明框玻璃幕墙的玻璃面板安装时,不得采用自攻螺钉固定承受水平荷载的玻璃压条。玻璃幕墙开启窗的开启角度不宜大于30°,开启距离不宜大于300mm。
(4)硅酮耐候密封胶嵌缝前应将板缝清洁干净,并保持干燥。
(5)密封胶的施工厚度应大于3.5mm,一般控制在4.5mm以内。密封胶的施工宽度不宜小于厚度的2倍。
(6)不宜在夜晚、雨天打胶;打胶温度应符合设计要求和产品要求。
(7)严禁使用过期的密封胶;硅酮结构密封胶不宜作为硅酮耐候密封胶使用,两者不能互代。同一个工程应使用同一品牌的硅酮结构密封胶和硅酮耐候密封胶。
(8)密封胶注满后应检查胶缝,胶缝外观横平竖直、深浅一致、宽窄均匀、光滑顺直。
【历年真题】
(2009年真题)下列对框支承隐框玻璃幕墙的玻璃板安装的说法,符合规范要求的有()。
A.固定玻璃板块的压块,固定点间距不宜大于300mm
B.采用自攻螺钉固定玻璃板块
C.玻璃板块之间嵌缝采用硅酮耐候密封胶,施工厚度不应小于3.5mm
D.嵌缝密封胶在接缝内应形成底面与两个侧面三面黏结
E.每块玻璃板块下端应设置两个铝合金或不锈钢托条
【答案】ACE
【解析】2017教材P105:(4)密封胶嵌缝:1)硅酮耐候密封胶嵌缝前应将板缝清洁干净,并保持干燥。2)密封胶的施工厚度应大于3.5mm,一般控制在4.5mmP168:(10)隐框或半隐框玻璃幕墙,每块玻璃下端应设置两个铝合金或不锈钢。A教材中没原文。为旧教材内容。选ACE
考点4:金属与石材幕墙面板加工制作要求
1.在制作单层铝板、蜂窝铝板、铝塑复合板和不锈钢板构件时,板材应四周折边;蜂窝铝板、铝塑复合板应采用机械刻槽折边。
2.金属板应按需要设置边肋和中肋等加劲肋,铝塑复合板折边处应设边肋,加劲肋可采用金属方管、槽形或角形型材。
3.幕墙用单层铝板厚度不应小于2.5mm;单层铝板折弯加工时,折弯外圆弧半径不应小于板厚的1.5倍;
4.铝塑复合板在切割内层铝板和聚乙烯塑料时,应保留不小于0.3mm厚的聚乙烯塑料,并不得划伤铝板的内表面
5.石材幕墙的石板,厚度不应小于25mm;为满足等强度计算要求,火烧石板的厚度应比抛光石板厚3mm
【历年真题】
(2009年真题)下列对金属幕墙面板加工制作工艺的说法,符合规范要求的有()。
A.单层铝板面板的四周应折边
B.铝塑复合板折边处应设边肋
C.铝塑复合板折边在切割内层铝板和塑料层时,应将转角处的塑料层切割干净
D.在切割蜂窝铝板的铝芯时,各部位外层铝板上应保留0.3~0.5mm铝芯
E.蜂窝铝板直角构件的折角角缝应用硅酮耐候密封胶密封
【答案】ABDE
【解析】建筑工程2017版教材P105:五、金属与石材幕墙面板加工制作要求(一)金属板加工(1)金属板材的品种、规格和色泽应符合设计要求。铝合金板(单层铝板、铝塑复合板、蜂窝铝板)表面氟碳树脂应符合设计要求。规范要求,海边及严重酸雨地区,可采用三道或四道氟碳树脂涂层,其厚度应大于40μm;其他地区,可采用两道氟碳树脂涂层,其厚度应大于25μm。(2)在制作单层铝板、蜂窝铝板、铝塑复合板和不锈钢板构件时,板材应四周折边;蜂窝铝板、铝塑复合板应采用机械刻槽折边。(3)金属板应按需要设置边肋和中肋等加劲肋,铝塑复合板折边处应设边肋,加劲肋可采用金属钢管、槽形或角形钢材。(4)幕墙用单层铝板厚度不应小于2.5mm;单层铝板折弯加工时,折弯外圆弧半径不应小于板厚的1.5倍;固定耳子的规格、间距应符合设计要求;板块四周应才采用铆接、螺栓或粘接与机械连接相结合的形式固定。(5)铝塑复合板在切割内层铝板和聚乙烯材料时,应保留不小于0.3mm厚的聚乙烯塑料,并不得划伤铝板的内表面;打孔、切口等外露的聚乙烯塑料应采用中性硅酮耐候密封胶密封;在加工过程中,铝塑复合板严禁与水接触。所以此题答案为“A、B”选项D、E新教材知识点已删除
考点5:建筑幕墙防火构造要求
1.幕墙与各层楼板、隔墙外沿间的缝隙,应采用不燃材料或难燃材料封堵,填充材料可采用岩棉或矿棉,其厚度不应小于100mm,并应满足设计的耐火极限要求,在楼层间和房间之间形成防火烟带。防火层应采用厚度不小于1.5mm的镀锌钢板承托。
2.无窗檻墙的幕墙,应在每层楼板的外沿设置耐火极限不低于1.Oh,高度不低于0.8m的不燃烧实体裙墙或防火玻璃墙。
3.防火层不应与幕墙玻璃直接接触,防火材料朝玻璃面处宜采用装饰材料覆盖。
4.同一幕墙玻璃单元不应跨越两个防火分区。
【历年真题】
(2012年真题)关于玻璃幕墙的说法,正确的是()。
A.防火层可以与幕墙玻璃直接接触
B.同一玻璃幕墙单元可以跨越两个防火分区
C.幕墙的金属框架应与主体结构的防雷体系可靠连接
D.防火层承托板可以采用铝板
【答案】C
【解析】详见2017版教材P106、107:这是一道考核玻璃幕墙施工技术的题,考核玻璃幕墙防火及防雷构造与施工技术要求等知识点。有一定的专业性,各选项的知识点有一定难度,但此题作答并不难。很明显,选项C的说法正确,幕墙的金属框架必须与主体结构的防雷体系可靠连接。选项A的正确说法:防火层不应与幕墙玻璃直接接触,防火材料朝玻璃面处宜采用装饰材料覆盖。选项B的正确说法:同一幕墙玻璃单元不应跨越两个防火分区。选项D的正确说法:防火层应采用厚度不小于1.5mm的镀锌钢板承托,不得采用铝板。承托板与主体结构、幕墙结构及承托板之间的缝隙应采用防火密封胶密封;防火密封胶应有法定检测机构的防火检验报告。故本题的正确选项应为“C.幕墙的金属框架应与主体结构的防雷体系可靠连接”。
考点6:建筑幕墙的防雷构造要求
1.幕墙的金属框架应与主体结构的防雷体系可靠连接,连接部位清除非导电保护层。
2.幕墙的铝合金立柱,在不大于10m范围内宜有一根立柱采用柔性导线,把每个上柱与下柱的连接处连通。导线截面积铜质不宜小于25mm2,铝质不宜小于30mm2。
3.主体结构有水平均压环的楼层,对应导电通路的立柱预埋件或固定件应用圆钢或扁钢与均压环焊接连通,形成防雷通路。镀锌圆钢直径不宜小于12mm,镀锌扁钢截面不宜小于5mm×40mm。避雷接地一般每三层与均压环连接
4.兼有防雷功能的幕墙压顶板宜采用厚度不小于3mm的铝合金板制造,与主体结构屋顶的防雷系统应有效连通。
5.在有镀膜层的构件上进行防雷连接,应除去其镀膜层。
6.使用不同材料的防雷连接应避免产生双金属腐蚀。
7.防雷连接的钢构件在完成后都应进行防镑油漆处理。
【历年真题】
(2011年真题)关于建筑幕墙防雷构造要求的说法,错误的是()。
A.幕墙的铝合金立柱采用柔性导线连通上、下柱
B.幕墙立柱预埋件用圆钢或扁钢与主体结构的均压环焊接连通
C.幕墙压顶板与主体结构屋顶的防雷系统有效连接
D.在有镀膜层的构件上进行防雷连接应保护好所有的镀膜层
【答案】D
【解析】详见2017版教材P107:建筑幕墙的防雷构造要求(1)幕墙的防雷设计应符合国家现行标准《建筑物防雷设计规范》GB50057—2010和《民用建筑电气设计规范》JGJ16—2008的有关规定。(2)幕墙的金属框架应与主体结构的防雷体系可靠连接,连接部位清除非导电保护层。(3)幕墙的铝合金立柱,在不大于l0m范围内宜有一根立柱采用柔性导线,把每个上柱与下柱的连接处连通。导线截面积铜质不宜小于25mm2,铝质不宜小于30mm2。(4)主体结构有水平均压环的楼层,对应导电通路的立柱预埋件或固定件应用圆钢或扁钢与均压环焊接连通,形成防雷通路。镀锌圆钢直径不宜小于12mm,镀锌扁钢截面不宜小于5mmX40mm。避雷接地一般每三层与均压环连接。(5)兼有防雷功能的幕墙压顶板宜采用厚度不小于3mm的铝合金板制造,与主体结构屋顶的防雷系统应有效连通。(6)在有镀膜层的构件上进行防雷连接,应除去其镀膜层。(7)使用不同材料的防雷连接应避免产生双金属腐蚀。(8)防雷连接的钢构件在完成后都应进行防锈油漆处理。
2A312061冬期施工技术
考点1:冬期施工期限划分原则
根据当地多年气象资料统计,当室外日平均气温连续5d稳定低于5℃即进入冬期施工,当室外日平均气温连续5d高于5℃即解除冬期施工。
考点2:建筑地基基础工程施工技术要求
1.土方回填时,每层铺土厚度应比常温施工时减少20%~25%,预留沉陷量应比常温施工时增加。
2.填方边坡的表层1m以内,不得采用含有冻土块的土填筑。管沟底以上500mm范围内不得用含有冻土块的土回填。
3.桩基施工时。当冻土层厚度超过500mm,冻土层宜采用钻孔机引孔,引孔直径不宜大于桩径20mm。
考点3:砌体工程施工技术要求
1.砌筑施工时,砂浆温度不应低于5℃,当设计无要求,且最低气温等于或低于15℃时,砌体砂浆强度等级应较常温施工提高一级。
2.砌体采用氯盐砂浆施工,每日砌筑高度不宜超过1.2m,墙体留置的洞口,距交接墙处不应小于
3.下列情况不得采用掺氯盐的砂浆砌筑砌体:
(1)对装饰工程有特殊要求的建筑物;
(2)配筋、钢埋件无可靠防腐处理措施的砌体;
(3)接近高压电线的建筑物(如变电所、发电站)等;
(4)经常处于地下水位变化范围内,以及在地下未设防水层的结构。
4.砂浆试块的留置,除应按常温规定的要求外,尚应增加一组与砌体同条件养护的试块,用于检验转入常温28d的强度。
考点4:钢筋工程施工技术要求
1.钢筋调直冷拉温度不宜低于-20℃;预应力钢筋张拉温度不宜低于-15℃;当环境温度低于-20℃时,不宜进行施焊,且不得对HRB335、HRB400钢筋进行冷弯加工。
2.电渣压力焊焊接前,应进行现场负温条件下的焊接工艺试验,经检验满足要求后方可正式作业。
考点5:混凝土工程施工技术要求
1.冬期施工配制混凝土宜选用硅酸盐水泥或普通硅酸盐水泥。
2.混凝土拌合物的出机温度不宜低于10℃,入模温度不应低于5℃;对预拌混凝土或需远距离输送的混凝土,混凝土拌合物的出机温度可根据运输和输送距离经热工计算确定,但不宜低于15℃。
3.冬期施工混凝土强度试件的留置应增设与结构同条件养护试件,养护试件不应少于2组。同条件养护试件应在解冻后进行试验。
4.冬施浇筑的混凝土,其临界强度应符合下列规定:
(1)采用蓄热、暖棚法、加热法等施工的普通混凝土,采用硅酸盐水泥、普通硅酸盐水泥配制时,其受冻临界强度不应小于设计混凝土强度等级值的30%;采用矿渣硅酸盐水泥、粉煤灰硅酸盐水泥、火山灰质硅酸盐水泥、复合硅酸盐水泥时,不应小于设计混凝土强度等级值的40%。
(2)当室外最低气温不低于-15℃时,采用综合蓄热法、负温养护法施工的混凝土受冻临界强度不应小于4.OMPa;当室外最低气温不低于-30℃时,采用负温养护法施工的混凝土受冻临界强度不应小于5.OMPa;
(3)对强度等级等于或高于C50的混凝土,不宜小于设计混凝土强度等级值的30%。
(4)对有抗渗要求的混凝土,不宜小于设计混凝土强度等级值的50%。
(5)当施工需要提高混凝土强度等级时,应按提高后的强度等级确定受冻临界强度。
考点6:防水工程技术要求
防水混凝土的冬期施工,应符合下列规定:
1.混凝土入模温度不应低于5℃。
2.混凝土养护宜采用蓄热法、综合蓄热法、暖棚法、掺化学外加剂等方法。
3.应采取保湿保温措施。大体积防水混凝土的中心温度与表面温度的差值不应大于25℃,表面温度与大气温度的差值不应大于20℃,温降梯度不得大于3℃/d,养护时间不应少于14d。
考点7:建筑装饰装修工程
1.室内抹灰,块料装饰工程施工与养护期间的温度不应低于5℃。
2.油漆、刷浆、裱糊、玻璃工程应在采暖条件下进行施工。当需要在室外施工时,其最低环境温度不应低于5℃。
3.当存放塑料门窗的环境温度为5℃以下时,安装前应在室温不低于15℃,的环境下放置24h。
2A312061冬期施工技术
考点1:建筑地基基础工程
1.土方回填时,每层铺土厚度应比常温施工时减少20%~25%,预留沉陷量应比常温施工增加。
2.填方上层部位应采用未冻的或透水性好的土方回填。填方边坡的表层1m以内,不得采用含有冻土块的土填筑。管沟底以上500mm范围内不得用含有冻土块的土回填。
3.桩基施工时。当冻土层厚度超过500mm,冻土层宜采用钻孔机引孔,引孔直径不宜大于桩径20mm。
4.桩基静荷载试验前,应将试桩周围的冻土融化或挖除。
【历年真题】
(2012年真题 )冬季填方施工时,每层铺土厚度应比常温时()。
A.增加20%~25%
B.减少20%~25%
C.减少35%~40%
D.增加35%~40%
【答案】B
【解析】详见2017版教材P108页,主要考核土方工程冬季施工与正常条件下施工时技术上的区别。本题有一定的专业性,需要考生具备一定现场实践经验。土方回填施工,其填筑厚度及压实遍数应根据土质、压实系数及所用机具经试验确定。填方应按设计要求预留沉降量,一般不超过填方高度的3%。冬季填方每层铺土厚度应比常温施工时减少20%~25%,预留沉降量比常温时适当增加。土方中不得含冻土块及填土层受冻。故本题的正确项为“B.减少20%~25%”。
2A312062雨期施工技术
考点1:钢筋混凝土工程
1.雨天施焊应采取遮蔽措施,焊接后未冷却的接头应避免遇雨急速降温。
2.为保护后浇带处的钢筋,基础后浇带可两边各砌一道120mm宽、200mm高的砖墙,上用硬质材料或预制板封口(板缝应密封处理)。
3.雨期施工期间,对水泥和掺合料应采取防水和防潮措施,并应对粗、细骨料含水率实时监测,及时调整混凝土配合比。
4.应选用具有防雨水冲刷性能的模板脱模剂
5.混凝土浇筑过程中,对因雨水冲刷致使水泥浆流失严重的部位,应采取补救措施后再继续施工。
6.浇筑板、墙、柱混凝土时,可适当减小坍落度。
7.混凝土浇筑完毕后,应及时采取覆盖塑料薄膜等防雨措施。
【历年真题】
(2014年真题 )关于钢筋混凝土工程雨期施工的说法,正确的是()。
A.对水泥和掺合料应采取防水和防潮措施
B.对粗、细骨料含水率进行实时监测
C.浇筑板、墙、柱混凝土时,可适当减小滑落度
D.应选用具有防雨水冲刷性能的模板脱模剂
E.钢筋焊接接头可采用雨水急速降温
【答案】ABCD
【解析】详见2017版教材P113,雨天施焊应采取遮蔽措施,焊接后未冷却的接头应避免遇雨急速降温。E错误。答案选ABCD。
(2016年真题 )露天料场的搅拌站在雨后拌制混凝土时,应对配合比中原材料重量进行调整的有()。
A.水
B.水泥
C.石子
D.砂子
E.粉煤灰
【答案】ACD
【解析】详见2017版教材113页,雨期施工期间,对水泥和掺合料应采取防水和防潮措施,并应对粗、细骨料含水率实时监测,及时调整混凝土配合比,即调整混凝土中原材料——水、石子、砂子的配合比。选择项ACD。
责编:liuyue
