2018一级建造师速记宝典(市政)(八)

来源:未知 2018-03-09 17:30

1K420011 市政公用工程施工招标投标管理

考点1:招标文件主要内容

(1)投标邀请书;
(2)投标人须知;
(3)合同主要条款;
(4)投标文件格式;
(5)工程量清单;
(6)技术条款;
(7)设计图纸;
(8)评标标准和方法;
(9)投标辅助材料。

考点2:投标文件组成-商务部分

(1)投标函及投标函附录;
(2)法定代表人身份证明或附有法定代表人身份证明的授权委托书;
(3)联合体协议书;
(4)投标保证金;
(5)资格审查资料;
(6)投标人须知前附表规定的其他材料。
技标人须知前附表规定不接受联合体投标的,或投标人没有组成联合体的,投标文件不包括上述(3)所指的联合体协议书。

考点3:投标文件组成-经济部分

(1)技标报价;
(2)已标价的工程量;
(3)拟分包项目情况。

考点4:投标文件组成-技术部分

(1)主要施工案;
(2)进计划及措施;
(3)量保证体系及措施;
(4)全管理体系及措施;
(5)防、卫、康体系及措施;
(6)明施工、境保护体系及措施;
(7)险管理体系及措施;
(8)械设备配备及保障;
(9)动力、材料配置计划及保障;
(10)目管理机构及保证体系;
(11)施工现场总平面
口诀:
方质安消保健度,文环风机劳项图。

1K420013 市政公用工程施工投标条件与程序

考点1:投标前准备工作

(1)技标人在编制投标书前应仔细研究和正确理解招标文件的全部内容。投标文件应当对招标文件有关施工工期、投标有效期、质量要求、技术标准和招标范围等实质性内容作出响应。切勿对招标文件要求进行修改或提出保留意见。
(2)投标文件必须严格按照招标文件的规定编写,填写表格时应根据招标文件的要求,否则在评标时就认为放弃此项要求。重要的项目或数字(质量等级、价格、工期等)如未填写,将作为无效或作废投标文件处理。
(3)投入本项目的主要人员简历及所需证明材料(证件复印件)应满足招标文件的要求。

考点2:投标报价策略

(1)投标策略是投标人经营决策的组成部分,从投标的全过程分析主要表现有生存型、竞争型和盈利型。
(2)组价后还可采取投标报价技巧,以既不提高总价、不影响中标,又能获得较好的经济回报为原则,调整内部各个项目的报价。
(3)保证质量、工期的前提下,在保证预期的利润及考虑一定风险的基础上确定最低成本价,在此基础上采取适当的技标技巧可以提高投标文件的竞争性。最常用的投标技巧是不平衡报价法,还有多方案报价法、突然降价法、先亏后盈法、许诺优惠条件、争取评标奖励等。

1K420023 市政公用工程工程量清单计价的应用

考点1:《清单计价规范》规定

建设工程发承包及实施阶段的工程造价应由分部分项工程费、措施项目费、其他项目费、规费和税金组成。
1)分部分项工程量清单应采用综合单价法计价。综合单价是完成一个规定计量单位的分部分项工程量清单项日或措施清单项目所需的人工费、材料费、施工机具使用和企业管理费与利润,以及一定范用内的风险费用。
2)招标文件中的工程量清单标明的工程量是投标人投标报价的共同基础,竣工结算的工程量按发、承包双方在合同中约定应予计量且实际完成的工程量确定。
3)措施项目清单计价,可以计算工程量的措施项目应按分部分项工程量清单的方式采用综合单价计价;其余的措施项目可以"项"为单位来计价,应包括除规费、税金外的全部费用。
4)措施项目清单中的安全文明施工费应按照国家或省级、行业建设主管部门的规定计价,不得作为竞争性费用。
5)规费和税金应按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。

考点2:工程实施阶段

1.因工程量清单漏项或非承包人原因造成的工程变更,造成增加新的工程量清单项目,其对应的综合单价按下列方法确定:
1)合同中已有适用的综合单价,按合同中已有的综合单价确定;
2)合同中有类似的综合单价,参照类似的综合单价确定;
3)合同中没有适用或类似的综合单价,由承包人提出综合单价,经发包人确认后执行。
2.分部分项工程量清单缺项、非承包人原因的工程变更,引起措施项目发生变化,造成施工组织设计或施工方案变更,原措施费中已有的措施项目,按原有措施费的组价方法调整;原措施费中没有的措施项目,由承包人根据措施项目变更情况,提出适当的措施费变更,经发包人确认后调整。
3.非承包人原因引起的工程量增减,该项工程量变化在合同约定幅度以内的,应执行原有的综合单价;该项工程量变化在合同约定幅度以外的,其综合单价及措施费应予以调整。
4.因不可抗力事件导致的费用,发、承包双方应按以下原则分担并调整工程价款:
1)工程本身的损害、因工程损害导致第三方人员伤亡和财产损失以及运至施工现场用于施工的材料和待安装的设备的损害,由发包人承担;
2)发包人、承包人人员伤亡由其所在单位负责,并承担相应费用;
3)承包人施工机具设备的损坏及停工损失,由承包人承担;
4)停工期间,承包人应发包人要求留在施工现场的必要的管理人员及保卫人员的费用,由发包人承担;
5)工程所需清理、修复费用,由发包人承担;
6)工程价款调整报告应由受益方在合同约定时间内向合同的另一方提出,经对方确认后调整合同价款。受益方未在合同约定时间内提出工程价款调整报告的,视为不涉及合同价款的调整。收到工程价款调整报告的一方应在合同约定时间内确认或提出协商意见,否则视为工程价款调整报告已经确认。


1K420031 施工阶段合同履约与管理要求

考点1:合同文件组成

合同文件(或称合同):指合同协议书、中标通知书、投标函及投标函附录、专用合同条款、通用合同条款、技术标准和要求、图纸、己标价工程量清单以及其他合同文件
口诀:协中投,专通标,图清单。

考点2:发包人的义务

(1)遵守法律:发包人在履行合同过程中应遵守法律,并保证承包人免于承担因发包人违反法律而引起的任何责任。
(2)发出开工通知:发包人应委托监理人按照约定向承包人发出开工通知。
(3)提供施工场地:发包人应按专用合同条款约定向承包人提供施工场地,以及施工场地内地下管线和地下设施等有关资料,并保证资料的真实、准确、完整。
(4)协助承包人办理证件和批件:发包人应协助承包人办理法律规定的有关施工证件和批件。
(5)组织设计交底:发包人应根据合同进度计划,组织设计单位向承包人进行设计交底。
(6)支付合同价款:发包人应按合同约定向承包人及时支付合同价款。
(7)组织竣工验收:发包人应按合同约定及时组织竣工验收。

考点3:合同变更

(1)施工过程中遇到的合同变更,如工程量增减,质量及特性变更,工程标高、基线、尺寸等变更,施工顺序变化,永久工程附加工作、设备、材料和服务的变更等,项目负责人必须掌握变更情况,遵照有关规定及时办理变更手续。
(2)承包方根据施工合同,向监理工程师提出变更申请;监理工程师进行审查,将审查结果通知承包方。监理工程师向承包方提出变更令。
(3)承包方必须掌握索赔知识,在有正当理由和充分证据条件下按规定进行索赔;按施工合同文件有关规定办理索赔手续;准确、合理地计算索赔工期和费用。

1K420032 工程索赔的应用

考点1:工程索赔的处理原则

承包方必须掌握有关法律政策和索赔知识,进行索赔须做到:
(1)有正当索赔理由和充分证据;
(2)索赔必须以合同为依据,按施工合同文件有关规定办理;
(3)准确、合理地记录索赔事件并计算索赔工期、费用。

考点2:承包方索赔的程序

(一)提出索赔意向通知
索赔事件发生28d内,向监理工程师发出索赔意向通知。合同实施过程中,凡不属于承包方责任导致项目拖延和成本增加事件发生后的28d内,必须以正式函件通知监理工程师,声明对此事件要求索赔,同时仍需遵照监理工程师的指令继续施工,逾期提出时,监理工程师有权拒绝承包方的索赔要求。
(二)提交索赔申请报告及有关资料
发出索赔意向通知后,承包方应抓紧准备索赔的证据资料,包括事件的原因、对其权益影响的资料、索赔的依据,以及其他计算出该事件影响所要求的索赔额和申请工期延期的天数,并在28d内向监理工程师提交索赔申请报告及有关资料。
(三)审核索赔申请
监理工程师在收到承包方送交的索赔报告和有关资料后,在28d内给予答复,或要求承包方进一步补充索赔理由和证据。监理工程师在28d内未给予答复或未对承包方作进一步要求,视为该项索赔已经认可。
(四)持续性索赔事件
当索赔事件持续进行时,承包方应当阶段性地向监理工程师发出索赔意向通知,在索赔事件终了后28d内,向监理工程师提出索赔的有关资料和最终索赔报告。

考点3:延期发出图纸产生的索赔

接到中标通知书后28d内,承包方有权免费得到由发包方或其委托的设计单位提供的全部图纸、技术规范和其他技术资料,并且向承包方进行技术交底。如果在28d内未收到监理工程师送达的图纸及其相关资料,作为承包方应依据合同提出索赔申请,接中标通知书后第29天为索赔起算日,收到图纸及相关资料的日期为索赔结束日。
由于是施工前准备阶段,该类项目一般只进行工期索赔。

考点4:恶劣的气候条件导致的索赔

可分为工程损失索赔及工期索赔。发包方一般对在建项目进行投保,故由恶劣天气影响造成的工程损失可向保险机构申请损失费用;在建项目未投保时,应根据合同条款及时进行索赔。该类索赔计算方法:以恶劣气候条件开始影响的第1天为起算日,恶劣气候条件终止日为索赔结束日。

考点5:工程变更导致的索赔

工程施工项目已进行施工又进行变更、工程施工项目增加或局部尺寸、数量变化等。计算方法:承包方收到监理工程师书面工程变更令或发包方下达的变更图纸日期为起算日期,变更工程完成日为索赔结束日。

考点6:以承包方能力不可预见引起的索赔

由于工程投标时图纸不全,有些项目承包方无法作正确计算,如地质情况、软基处理等。该类项目一般发生的索赔有工程数量增加或需要重新投人新工艺、新设备等。计算方法:以承包方未预见的情况开始出现的第1天为起算日,终止日为索赔结束日。

考点7:由外部环境而引起的索赔

属发包方原因,由于外部环境影响(如征地拆迁、施工条件、用地的出人权和使用权等)引起的索赔。
以监理工程师批准的施工计划受到影响的第1天为起算日,经发包方协调或外部环境影响自行消失日为索赔事件结束日。该类项目一般进行工期及工程机械停滞费用索赔。

考点8:监理工程师指令导致的索赔

以收到监理工程师书面指令时为起算日,按其指令完成某项工作的日期为索赔事件结束日。

考点9:同期记录

(1)索赔意向书提交后,就应从索赔事件起算日起至索赔事件结束日止,认真做好同期记录。每天均应有记录,并经现场监理工程师的签认;索赔事件造成现场损失时,还应留存好现场照片、录像资料。
(2)同期记录的内容有:事件发生及过程中现场实际状况;导致现场人员、设备的闲置清单;对工期的延误;对工程损害程度;导致费用增加的项目及所用的工作人员、机械、材料数量、有效票据等。

考点10:最终报告应包括以下内容

(1)索赔申请表:填写索赔项目、依据、证明文件、索赔金额和日期。
(2)批复的索赔意向书。
(3)编制说明:索赔事件的起因、经过和结束的详细描述。
(4)附件:与本项费用或工期索赔有关的各种往来文件,包括承包方发出的与工期和费用索赔有关的证明材料及详细计算资料。


1K420042 施工成本目标控制的措施

考点1:施工成本目标控制主要依据

工程承包合同、施工成本计划、进度报告、工程变更


1K420051 施工组织设计编制的注意事项

考点1:工程概况与特点

(1)简要介绍拟建工程的名称、工程结构、规模、主要工程数量表;工程地理位置、地形地貌、工程地质、水文地质等情况;建设单位及监理机构、设计单位、质监站名称,合同开工日期和工期,合同价(中标价)。
(2)分析工程特点、施工环境、工程建设条件。市政公用工程通常具有以下特点:多专业工程交错、综合施工,旧工程拆迁、新工程同时建设,与城市交通、市民生活相互干扰,工期短或有行政指令,施工用地紧张、用地狭小,施工流动性大等。这些特点决定了市政公用工程的施工组织设计必须对工程进行全面细致的调查、分析,以便在施工组织设计的每一个环节上,做出有针对性的、科学合理的设计安排,从而为实现工程项目的质量、安全、降耗和工期目标奠定基础。
(3)技术规范及检验标准。标书中明确工程所使用的规范(程)和质量检验评定标准,工程设计文件和图纸及作业指导书的编号。

考点2:施工平面布置图

(1)施工总平面布置图,应标明拟建工程平面位置、生产区、生活区、预制场地、材料堆场位置;周围交通环境、环保要求,需要保护或注意的情况。
(2)在有新旧工程交错以及维持社会交通的条件下,市政公用工程的施工平面布置图有明显的动态特性,即每一个较短的施工阶段之后,施工平面布置都是变化的。要能科学合理地组织好市政公用工程的施工,施工平面布置图应是动态的,即必须详细考虑好每一步的平面布置及其合理衔接。

考点3:施工部署和管理体系

(1)施工部署包括施工阶段的区域划分与安排、施工流程(顺序)、进度计划,工力(种)、材料、机具设备、运输计划。施工进度计划用网络图或横道图表示,关键线路(工序)用粗线条(或双线)表示;必要时标明每日、每周或每月的施工强度。以分项工程划分并标明工程数量。施工流程(顺序),一般应以流程图表示各分项工程的施工顺序和相关关系,必要时附以文字简要说明。工、料、机、运计划应以分项工程或月份进行编制。
(2)管理体系包括组织机构设置、项目经理、技术负责人、施工管理负责人及各部门主要负责人等岗位职责、工作程序等,要根据具体项目的工程特点,进行部署。

考点4:施工方案及技术措施

(1)施工方案是施工组织设计的核心部分,主要包括拟建工程的主要分项工程的施工方法、施工机具的选择、施工顺序的确定,还应包括季节性措施、四新技术措施以及结合工程特点和由施工组织设计安排的、根据工程需要采取的相应方法与技术措施等方面的内容。
(2)重点叙述技术难度大、工种多、机具设备配合多、经验不足的工序和关键工序或关键部位应编制专项施工方案;常规的施工工序可简要说明。

考点5:施工质量保证计划

(1)明确工程质量目标,确定质量保证措施。根据工程实际情况,按分项工程分别制定质量保证技术措施,并配备工程所需的各类技术人员。
(2)在多个专业工程综合进行时,工程质量常常会相互干扰,因而进行质量总目标和分项目标设计时,必须严密考虑工程的顺序和相应的技术措施。
(3)对于工程的特殊部位或分项工程、分包工程的施工质量,应制定相应的监控措施。

考点6:施工安全保证计划

(1)明确安全施工管理的目标和管理体系,兑现合同约定和承诺。
(2)风险源识别与防范,包括安全教育培训、安全检查机构、施工现场安全措施、施工人员安全措施。危险性较大的分部分项工程施工专项方案、应急预案和安全技术操作规程


1K420052 施工方案确定的依据

考点1:施工方案主要内容

施工方法、施工机具、施工组织、施工顺序、现场平面布置、技术组织措施

考点2:施工方法选择的依据

(1)工程特点,主要指工程项目的规模、构造、工艺要求、技术要求等方面。
(2)工期要求,要明确本工程的总工期和各分部、分项工程的工期是属于紧迫、正常和充裕三种情况的哪一种。
(3)施工组织条件,主要指气候等自然条件,施工单位的技术水平和管理水平,所需设备、材料、资金等供应的可能性。
(4)标书、合同书的要求,主要指招标书或合同条件中对施工方法的要求。
(5)根据设计图纸的要求,确定施工方法。

考点3:施工机具的选择和优化

在选用施工机具时,应尽量选用施工单位现有机具,以减少资金的投入,充分发挥现有机具效率。若现有机具不能满足施工过程需要,则可考虑租赁或购买。

1K420053 专项施工方案编制与论证的要求

考点1:需要专家论证的工程范围

1)深基坑工程:
①开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程;
②开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程。
2)模板工程及支撑体系:
①工具式模板工程:包括滑模、爬模、飞模工程。
②混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上;施工总荷载15kN/m2及以上;集中线荷载20kN/m及以上。
③承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700kg以上。
3)起重吊装及安装拆卸工程:
①采用非常规起重设备、方法,且单件起吊重量在100kN及以上的起重吊装工程。
②起重量300kN及以上的起重设备安装工程;高度200m及以上内爬起重设备的拆除工程。
4)脚手架工程:
①搭设高度50m及以上落地式钢管脚手架工程。
②提升高度150m及以上附着式整体和分片提升脚手架工程。
③架体高度20m及以上悬挑式脚手架工程。
5)拆除、爆破工程:
①采用爆破拆除的工程。
②码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散。
③易燃易爆事故发生的特殊建、构筑物的拆除工程。
④可能影响行人、交通、电力设施、通信设施或其他建、构筑物安全的拆除工程。
⑤文物保护建筑、优秀历史建筑或历史文化风貌区控制范围的拆除工程。
6)其他:
①施工高度50m及以上的建筑幕墙安装工程。
②跨度大于36m及以上的钢结构安装工程;跨度大于60m及以上的网架和索膜结构安装工程。
③开挖深度超过16m的人工挖孔桩工程。
④地下暗挖工程、顶管工程、水下作业工程。
⑤采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。

考点2:专项方案编制

(1)实行施工总承包的,专项方案应当由施工总承包单位组织编制。其中,起重机具(械)安装拆卸工程、深基坑工程、附着式升降脚手架等专业工程实行分包的,其专项方案可由专业承包单位组织编制。
(2)专项方案编制应当包括以下内容:
1)工程况:危险性较大的分部分项工程概况、施工平面布置、施工要求和技术保证条件。
2)编制据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。
3)施工划:包括施工进度计划、材料与设备计划。
4)施工工技术:技术参数、工艺流程、施工方法、检查验收等。
5)施工安全证措施:组织保障、技术措施、应急预案、监测监控等。
6)劳动计划:专职安全生产管理人员、特种作业人员等。
7)计算书及相关纸。
口诀:
概依计艺保力图(语境:盖伊有一种技艺画保利的图纸)。

考点3:应出席论证会人员

(1)专家组成员;
(2)建设单位项目负责人或技术负责人;
(3)监理单位项目总监理工程师及相关人员;
(4)施工单位分管安全的负责人、技术负责人、项目负责人、项目技术负责人、专项方案编制人员、项目专职安全生产管理人员;
(5)勘察、设计单位项目技术负责人及相关人员。

考点4:专家组成员构成

应当由5名及以上(应组成单数)符合相关专业要求的专家组成。本项目参建各方的人员不得以专家身份参加专家论证会。专家组对专项施工方案审查论证时,须察看施工现场,并听取施工、监理等人员对施工方案、现场施工等情况的介绍。

考点5:专家论证的主要内容

(1)专项方案内容是否完整、可行;
(2)专项方案计算书和验算依据是否符合有关标准规范;
(3)安全施工的基本条件是否满足现场实际情况。

考点6:论证报告

专项方案经论证后,专家组应当提交论证报告,对论证的内容提出明确的意见,并在论证报告上签字。该报告作为专项方案修改完善的指导意见。

考点7:专项方案实施

(1)施工单位应当根据论证报告修改完善专项方案,并经施工单位技术负责人、项目总监理工程师、建设单位项目负责人签字后,方可组织实施。实行施工总承包的,应当由施工总承包单位、相关专业承包单位技术负责人签字。
(2)施工单位应当严格按照专项方案组织施工,不得擅自修改、调整专项方案。
(3)专项方案经论证后需做重大修改的,施工单位应当按照论证报告修改,并重新组织专家进行论证。如因设计、结构、外部环境等因素发生变化确需修改的,修改后的专项方案应当按“办法”第八条规定重新审核,并应当重新组织专家进行论证。

1K420054 交通导行方案设计的要点

考点1:获得交通管理和道路管理部门的批准后组织实施

(1)占用慢行道和便道要获得交通管理和道路管理部门的批准,按照获准的交通疏导方案修建临时施工便线、便桥。
(2)按照施工组织设计设置围挡,严格控制临时占路范围和时间,确保车辆行人安全顺利通过施工区域。
(3)按照有关规定设置临时交通导行标志,设置路障、隔离设施。
(4)组建现场人员协助交通管理部门疏导交通

考点2:交通导行措施

(1)严格划分警告区、上游过渡区、缓冲区、作业区、下游过渡区、终止区范围
(2)统一设置各种交通标志、隔离设施、夜间警示信号。
(3)严格控制临时占路时间和范围,特别是分段导行时必须严格执行获准方案。
(4)对作业工人进行安全教育、培训、考核,并应与作业队签订《施工交通安全责任合同》。
(5)依据现场变化,及时引导交通车辆,为行人提供方便
口诀:
协警限时获批准,分区便民投标志。

1K420061 施工现场布置与管理的要点

考点1:围挡(墙)

(1)施工现场围挡(墙)应沿工地四周连续设置,不得留有缺口,并根据地质、气候、围挡(墙)材料进行设计与计算,确保围挡(墙)的稳定性、安全性。
(2)围挡的用材应坚固、稳定、整洁、美观,宜选用砌体、金属材板等硬质材料,不宜使用彩布条、竹篱笆或安全网等。
(3)施工现场的围挡一般应不低于1.8m,在市区内应不低于2.5m,且应符合当地主管部门有关规定。
(4)禁止在围挡内侧堆放泥土、砂石等散状材料以及架管、模板等。
(5)雨后、大风后以及春融季节应当检查围挡的稳定性,发现问题及时处理。

考点2:大门和出入口

施工现场的进口处应有整齐明显的“五牌一图”。
1)五牌:工程概况牌、管理人员名单及监督电话牌、消防保卫牌、安全生产(无重大事故)牌、文明施工牌;工程概况牌内容一般应写明工程名称、面积、层数、建设单位、设计单位、施工单位、监理单位、开竣工日期、项目负责人(经理)以及联系电话。
2)一图:施工现场总平面图。可根据情况再增加其他牌图,如工程效果图、项目部组织机构及主要管理人员名单图等。

考点3:警示标牌布置与悬挂

根据国家有关规定,施工现场人口处、施工起重机具(械)、临时用电设施、脚手架、出人通道口、楼梯口、电梯井口、孔洞口、桥梁口、隧道口、基坑边沿、爆破物及有害危险气体和液体存放处等属于危险部位,应当设置明显的安全警示标志。

考点4:现场的场地

(1)现场的场地应当整平,清除障碍物,无坑洼和凹凸不平,雨季不积水,暖季应适当绿化。
(2)施工现场应具有良好的排水系统,设置排水沟及沉淀池,现场废水未经允许不得直接排人市政污水管网和河流。
(3)现场存放的化学品等应设有专门的库房,地面应进行防渗漏处理。地面应当经常洒水,对粉尘源进行覆盖遮挡。

考点5:施工现场的道路要求

(1)施工现场的道路应畅通,应当有循环干道,满足运输、消防要求。
(2)主干道应当平整坚实,且有排水措施,硬化材料可以采用混凝土、预制块或用石屑、焦渣、砂石等压实整平,保证不沉陷,不扬尘,防止泥土带人市政道路。
(3)道路应当中间起拱,两侧设排水设施,主干道宽度不宜小于3.5m,载重汽车转弯半径不宜小于15m,如因条件限制,应当采取措施。
(4)道路的布置要与现场的材料、构件、仓库等堆场、吊车位置相协调、配合。
(5)施工现场主要道路应尽可能利用永久性道路,或先建好永久性道路的路基,在主体工程结束之前再铺路面。

考点6:临时设施的种类

(1)办公设施,包括办公室、会议室、门卫传达室等。
(2)生活设施,包括宿舍、食堂、厕所、淋浴室、阅览娱乐室、卫生保健室等。
(3)生产设施,包括材料仓库、防护棚、加工棚(站、厂,如混凝土搅拌站、砂浆搅拌站、木材加工厂、钢筋加工厂、机具(械)维修厂等)、操作棚等。
(4)辅助设施,包括道路、停车场、现场排水设施、围墙、大门等。

考点7:主要材料半成品的堆放

(1)大型工具,应当一头见齐。
(2)钢筋应当堆放整齐,用方木垫起,不宜放在潮湿处和暴露在外。
(3)砖应丁码成方垛,不准超高并距沟槽坑边不小于0.5m,防止拥塌。
(4)砂应堆成方,石子应当按不同粒径规格分别堆放成方。
(5)各种模板应当按规格分类堆放整齐,地面应平整坚实,叠放高度一般不宜超过1.6m;大模板存放应放在经专门设计的存架上,应当采用两块大模板面对面存放,当存放在施工楼层上时,应当满足自稳角度并有可靠的防倾倒措施。
(6)混凝土构件堆放场地应坚实、平整,按规格、型号堆放,垫木位置要正确,多层构件的垫木要上下对齐,垛位不准超高;混凝土墙板宜设插放架,插放架要焊接或绑扎牢固,防止倒塌。

1K420062 环境保护管理的要点

考点1:防治大气污染

(1)为减少扬尘,施工场地的主要道路、料场、生活办公区域应按规定进行硬化处理;裸露的场地和集中堆放的土方应采取覆盖、固化、绿化、洒水降尘措施。
(2)使用密目式安全网对在建建筑物、构筑物进行封闭。拆除旧有建筑物时,应采用隔离、洒水等措施防止施工过程扬尘,并应在规定期限内将废弃物清理完毕。
(3)不得在施工现场熔融沥青,严禁在施工现场焚烧含有有毒、有害化学成分的装饰废料、油毡、油漆、垃圾等各类废弃物。
(4)施工现场应根据风力和大气湿度的具体情况,进行土方回填、转运作业;沿线安排洒水车,洒水降尘。
(5)施工现场混凝土搅拌场所应采取封闭、降尘措施;水泥和其他易飞扬的细颗粒建筑材料应密闭存放,砂石等散料应采取覆盖措施。
(6)施工现场应设置密闭式垃圾站,施工垃圾、生活垃圾应分类存放,并及时清运出场;施工垃圾的清运,应采用专用封闭式容器吊运或传送,严禁凌空抛撒。
(7)从事土方、渣土和施工垃圾运输应采用密闭式运输车辆或采取覆盖措施;现场出人口处应采取保证车辆清洁的措施;并设专人清扫社会交通路线。
(8)城区、旅游景点、疗养区、重点文物保护地及人口密集区的施工现场应使用清洁能源;施工现场的机具设备、车辆的尾气排放应符合国家环保排放标准要求。

考点2:防治水污染

(1)施工场地应设置排水沟及沉淀池,污水、泥浆必须防止泄露外流污染环境;污水应尽可能重复使用,按照规定排人市政污水管道或河流,泥浆应采用专用罐车外弃;
(2)现场存放的油料、化学溶剂等应设有专门的库房,地面应进行防渗漏处理;
(3)食堂应设置隔油池,并应及时清理;
(4)厕所的化粪池应进行抗渗处理;
(5)食堂、盟洗室、淋浴间的下水管线应设置隔离网,并应与市政污水管线连接,保证排水通畅;
(6)给水管道严禁取用污染水源施工,如施工管段距离污染水水域较近时,须严格控制污染水进人管道:如不慎污染管道,应按有关规定处理。

考点3:防治施工噪声污染

(1)施工现场应按照现行国家标准《建筑施工场界环境噪声排放标准》GB 12523-2011制定降噪措施,并应对施工现场的噪声值进行监测和记录;
(2)施工现场的强噪声设备宜设置在远离居民区的一侧;
(3)对因生产工艺要求或其他特殊需要,确需在22时至次日6时期间进行强噪声施工的,施工前建设单位和施工单位应到有关部门提出申请,经批准后方可进行夜间施工,并协同当地居委会公告附近居民;
(4)夜间运输材料的车辆进入施工现场,严禁鸣筒,装卸材料应做到轻拿轻放;
(5)对产生噪声和振动的施工机具、机具的使用,应当采取消声、吸声、隔声等有效控制和降低噪声;在规定的时间内不得使用空压机等噪声大的机具设备,如必须使用,需采用隔声棚降噪。

考点4:防治施工固体废弃物污染

(1)施工车辆运输砂石、土方、渣土和建筑垃圾,要采取密封、覆盖措施,避免泄露、遗撒,并按指定地点倾卸,防止固体废物污染环境。
(2)运送车辆不得装载过满并应加遮盖。车辆出场前设专人检查,在场地出口处设置洗车池,待土方车出口时将车轮冲洗干净;应要求司机在转弯、上坡时减速慢行,避免遗洒;安排专人对土方车辆行驶路线进行检查,发现遗洒及时清扫。

1K420063 劳务管理的有关要点

考点:实名制管理措施

(1)劳务企业要与劳务人员依法签订书面劳动合同,明确双方权利义务、工资支付标准、支付形式、支付时间和项目。应将劳务人员花名册、身份证、劳动合同文本、岗位技能证书复印件报总包方项目部备案,并确保人、册、证、合同、证书相符统一。人员有变动的要及时变动花名册、并向总包方办理变更备案。元身份证、无劳动合同、元岗位证书的“三无”人员不得进入现场施工。
(2)劳务人员现场管理实名化。进入现场施工的劳务人员要佩戴工作卡,工作卡应注明姓名、身份证号、工种、所属劳务企业。
口诀:
三证社保教培训,名册工资和考勤。

1K420071 施工进度计划编制方法的应用

考点1:工程进度计划方法

常用的表达工程进度计划方法有横道图和网络计划图两种形式。
(1)采用网络图的形式表达单位工程施工进度计划,能充分揭示各项工作之间的相互制约和相互依赖关系,并能明确反映出进度计划中的主要矛盾;可采用计算软件进行计算、优化和调整,使施工进度计划更加科学,也使得进度计划的编制更能满足进度控制工作的要求。
(2)采用横道图的形式表达单位工程施工进度计划可比较直观地反映出施工资源的需求及工程持续时间。

1K420072 施工进度计划调控措施

考点1:分包工程控制

(1)分包单位的施工进度计划必须依据承包单位的施工进度计划编制。
(2)承包单位应将分包的施工进度计划纳入总进度计划的控制范畴。
(3)总、分包之间相互协调,处理好进度执行过程中的相关关系,承包单位应协助分包单位解决施工进度控制中的相关问题。

1K420073 施工进度报告的注意事项

考点1:工程进度报告主要内容

(1)工程项目进度执行情况的综合描述。主要内容是:报告的起止日期,当地气象及晴雨天数统计;施工计划的原定目标及实际完成情况;报告计划期内现场的主要大事记(如停水、停电、发生事故的概况和处理情况,收到建设单位、监理工程师、设计单位等指令文件及主要内容)。
(2)实际施工进度图。
(3)工程变更,价格调整,索赔及工程款收支情况。
(4)进度偏差的状况和导致偏差的原因分析。
(5)解决问题的措施。
(6)计划调整意见和建议。


1K420081 质量计划编制注意事项

考点1:质量计划编制原则

(1)质量保证计划应由施工项目负责人主持编制,项目技术负责人、质量负责人、施工生产负责人应按企业规定和项目分工负责编制。
(2)质量保证计划应体现从工序、分项工程、分部工程到单位工程的过程控制,且应体现从资源投人到完成工程施工质量最终检验试验的全过程控制。
(3)质量保证计划应成为对外质量保证和对内质量控制的依据。

1K420082 质量计划实施要点

考点1:质量计划实施基本规定

(1)质量保证计划实施的目的是确保施工质量满足工程施工技术标准和工程施工合同的要求。
(2)质量管理人员应按照岗位责任分工,控制质量计划的实施。项目负责人对质量控制负责,质量管理由每一道工序和各岗位的责任人负责,并按规定保存控制记录。
(3)承包方就工程施工质量和质量保修工作向发包方负责。分包工程的质量由分包方向承包方负责。承包方就分包方的工程质量向发包方承担连带责任。分包方应接受承包方的质量管理。
(4)质量控制应实行样板制和首段验收制。施工过程均应按要求进行自检、互检和交接检。隐蔽工程、指定部位和分项工程未经检验或已经检验定为不合格的,严禁转人下道工序施工。
(5)施工项目部应建立质量责任制和考核评价办法。

1K420083 施工准备阶段质量管理措施

考点1:技术管理的准备工作

(1)施工合同签订后,施工项目部及时索取工程设计图纸和相关技术资料,指定专人管理并公布有效文件清单。
(2)熟悉设计文件。项目技术负责人主持由有关人员参加的对设计图纸的学习与审核,认真领会设计意图,掌握施工设计图纸和相关技术标准的要求,并应形成会审记录。如发现设计图纸有误或不合理的地方,及时提出质疑或修改建议,并履行规定的手续予以核实、更正。
(3)编制能指导现场施工的实施性施工组织设计,确定主要(重要)分项、分部工程的施工方案和质量安全等保证计划。
(4)根据施工组织,分解和确定各阶段质量目标和质量保证措施。
(5)确认分项、分部和单位工程的质量检验与验收程序、内容及标准等。

考点2:技术交底与培训

(1)单位工程、分部工程和分项工程开工前,项目技术负责人对承担施工的负责人或分包方全体人员进行书面技术交底。技术交底资料应办理签字手续并归档。
(2)对施工作业人员进行质量和安全技术培训,经考核后持证上岗。
(3)对作业人员中的特殊工种资格进行确认,元证或资格不符合者,严禁上岗。

考点3:物资准备

(1)项目负责人按质量计划中关于工程分包和物资采购的规定,经招标程序选择并评价分包方和供应商,保存评价记录。各类原材料、成品、半成品质量,必须具有质量合格证明资料并经进场检验,不合格不准使用。
(2)机具设备根据施工组织设计进场,性能检验应符合施工需求。
(3)按照安全生产规定,配备足够质量合格的安全防保用品。

考点4:现场准备

(1)对设计技术交底、交桩给定的工程测量控制点进行复测,当发现问题时,应告知建设单位,由建设单位与勘察设计方协商处理,处理结果应形成记录。
(2)做好设计、勘测的交桩和交线工作,建立施工控制网并测量放样。
(3)建设符合国家及地方标准要求的现场试验室。
(4)按照交通疏导(行)方案修建临时施工便线、导行临时交通。
(5)按施工组织设计中的总平面布置图搭建临时设施包括施工用房、用电、用水、用热、燃气、环境维护等。

1K420084 施工质量控制要点

考点1:施工人员控制

(1)项目部管理人员保持相对稳定。
(2)作业人员满足施工进度计划需求,关键岗位工种符合要求。
(3)按照岗位标准对项目部管理人员的工作状态进行考核,并记录考核结果。
(4)定期对项目部管理人员进行考核,根据考核结果进行奖罚。
(5)劳务人员实行实名制管理。

考点2:材料的质量控制

(1)材料进场必须检验,依样品及相关检测报告进行报验,报验合格的材料方能使用。
(2)材料的搬运和贮存应按搬运储存有关规定进行,并应建立台账。
(3)按照有关规定,对材料、半成品、构件进行标识。
(4)未经检验和已经检验为不合格的材料、半成品、构件和工程设备等,必须按规定进行检验或拒绝验收。
(5)对发包方提供的材料、半成品、构配件、工程设备和检验设备等,必须按规定进行检验和验收。
(6)对承包方自行采购的物资应报监理工程师进行验证。
(7)在进场材料的管理上,采用限额领料制度,由施工人员签发限额领料单,库管员按单发货。

考点3:机具(械)设备的质量控制

(1)应按设备进场计划进行施工设备的调配。
(2)进场的施工机具(械)应经检测合格,满足施工需要。
(3)应对机具(械)设备操作人员的资格进行确认,无证或资格不符合者,严禁上岗。
(4)计量人员应按规定控制计量器具的使用、保管、维修和验证,计量器具应符合有关规定。

考点4:分项工程(工序)控制

(1)施工管理人员在每分项工程(工序)施工前应对作业人员进行书面技术交底,交底内容包括工具及材料准备、施工技术要点、质量要求及检查方法、常见问题及预防措施。
(2)在施工过程中,项目技术负责人对发包方或监理工程师提出的有关施工方案、技术措施及设计变更要求,应在执行前向执行人员进行书面交底。
(3)分项工程(工序)的检验和试验应符合过程检验和试验的规定,对查出的质量缺陷应按不合格控制程序及时处置。
(4)施工管理人员应记录工程施工的情况。

考点5:特殊过程控制

(1)对工程施工项目质量计划规定的特殊过程,应设置工序质量控制点进行控制。
(2)对特殊过程的控制,除应执行一般过程控制的规定外,还应由专业技术人员编制专门的作业指导书。
(3)不太成熟的工艺或缺少经验的工序应安排试验,编制成作业指导书,并进行首件(段)验收。
(4)编制的作业指导书,应经项目部或企业技术负责人审批后执行。


1K420091 无机结合料稳定基层施工质量检查与验收

考点:质量检验

石灰稳定土、水泥稳定土、石灰粉煤灰稳定砂砾等元机结合料稳定基层质量检验项目主要有:集料级配,混合料配合比、含水量、拌合均匀性,基层压实度、7d无侧限抗压强度等。

1K420092 沥青混合料面层施工质量检查与验收

考点1:施工质量检测与验收项目

压实度、厚度、弯沉值、平整度、宽度、中线高程、横坡、井框与路面的高差等八项。

考点2:沥青混合料面层施工质量验收主控项目

原材料、压实度、面层厚度、弯沉值
口诀:
压厚弯平宽,中横井高面

1K420094 冬、雨期施工质量保证措施

考点1:雨期施工基本要求

(1)加强与气象台站联系,掌握天气预报,安排在不下雨时施工。
(2)调整施工步序,集中力量分段施工。
(3)做好防雨准备,在料场和搅拌站搭雨棚,或施工现场搭可移动的罩棚。
(4)建立完善排水系统,防排结合;并加强巡视,发现积水、挡水处,及时疏通。
(5)道路工程如有损坏,及时修复。
口诀:
集排棚报修(语境:炸鸡排的防雨棚坏了保修)。

考点2:雨期路基施工

(1)对于土路基施工,要有计划地组织快速施工,分段开挖,切忌全面开挖或挖段过长。
(2)挖方地段要留好横坡,做好截水沟。坚持当天挖完、填完、压完,不留后患。因雨翻浆地段,要换料重做。
(3)填方地段施工,应按2%~3%的横坡整平压实,以防积水。
口诀:
集力快速忌长段,填防积水挖三完。

考点3:雨期基层施工

(1)对稳定类材料基层,应坚持拌多少、铺多少、压多少、完成多少。
(2)下雨来不及完成时,要尽快碾压,防止雨水渗透。
(3)在多雨地区,应避免在雨期进行石灰土基层施工;施工石灰稳定中粒土和粗粒土时,应采用排除表面水的措施,防止集料过分潮湿,并应保护石灰免遭雨淋。
(4)雨期施工水泥稳定土,特别是水泥土基层时,应特别注意天气变化,防止水泥和混合料遭雨淋。降雨时应停止施工,已摊铺的水泥海合料应尽快碾压密实。路拌法施工时,应排除下承层表面的水,防止集料过湿。
口诀:
当日成活四多少,快压防渗排水早

考点4:雨期面层施工

(1)沥青面层不允许下雨时或下层潮湿时施工。雨期应缩短施工长度,加强施工现场与沥青拌合厂联系,做到及时摊铺、及时完成碾压
(2)水泥混凝土路面施工时,应勤测粗细集料的含水率,适时调整加水量,保证配合比的准确性。雨期作业工序要紧密衔接,及时浇筑、振动、抹面成型、养生
口诀:
沥紧勤联两及时,砼料勤测工紧密

考点5:冬期施工基本要求

(1)应尽量将土方、土基施工项目安排在上冻前完成。
(2)日平均气温连续5d低于5℃时,或最低环境气温低于-3℃时,应视为进入冬期施工。
(3)在冬期施工中,既要防冻,又要快速,以保证质量。
(4)准备好防冻覆盖和挡风、加热、保温等物资。

考点6:冬期路基施工

(1)采用机械为主、人工为辅方式开挖冻土,挖到设计标高立即碾压成型。
(2)如当日达不到设计标高,下班前应将操作面刨松或覆盖,防止冻结。
(3)室外平均气温低于-5℃时,填土高度随气温下降而减少,-5~-10℃时,填土高度为4.5m;-11 ~-15℃,高度为3.5m。
(4)城市快速路、主干路的路基不得用含有冻土块的土料填筑。次干路以下道路填土材料中冻土块最大尺寸不得大于100mm,冻土块含量应小于15%。

考点7:冬期基层施工

(1)石灰及石灰粉煤灰稳定土(粒料、钢渣)类基层,宜在临近多年平均进入冬期前30~45d停止施工,不得在冬期施工。
(2)水泥稳定土(粒料)类基层,宜在进人冬期前15~30d停止施工。当上述材料养护期进入冬期时,应在基层施工时向基层材料中掺人防冻剂。
(3)级配砂石(砾石)、级配碎石施工,应根据施工环境最低温度洒布防冻剂溶液,随洒布,随碾压。

考点8:沥青混凝土面层

(1)城市快速路、主干路的沥青混合料面层在低于5℃时严禁冬期施工。次干路及其以下道路在施工温度低于5℃时,应停止施工。
(2)粘层、透层、封层严禁冬期施工。
口诀:
快主沥面三层止,温高三快两及时。

考点9:水泥混凝土面层

(1)搅拌站应搭设工棚或其他挡风设备,搅拌机出料温度不得低于10℃,摊铺混凝土温度不应低于5℃。
(2)施工中应根据气温变化采取保温防冻措施。当连续5昼夜平均气温低于-5℃,或最低气温低于15℃时,宜停止施工。
(3)混凝土拌合料温度应不高于35℃。拌合物中不得使用带有冰雪的砂、石料,可加防冻剂、早强剂,搅拌时间适当延长。
(4)泪凝土板弯拉强度低于1MPa或抗压强度低于5MPa时,不得受冻。
(5)混凝土板浇筑前,基层应元冰冻、不积冰雪,摊铺混凝土时气温不低于5℃。
(6)尽量缩短各工序时间,快速施工。成型后,及时覆盖保温层,减缓热量损失,使混凝土的强度在其温度降到0℃前达到设计强度。
(7)养护时间不少于28d。

考点10:水泥路面高温施工的规定

(1)气温高于30℃,混凝土拌合物温度在30~35℃、同时空气相对温度小于80%时,应按高温期施工的规定进行。
(2)应避开高温期施工水泥混凝土面板。

考点11:高温施工的规定

(1)严控混凝土的配合比,保证其和易性,必要时可适当掺加缓凝剂,特高温时段混凝土拌合可掺加降温材料。尽量避开气温过高的时段,可选晚间施工。
(2)加强拌制、运输、浇筑、做面等各工序衔接,尽量使运输和操作时间缩短。
(3)加设临时罩棚,避免混凝土面板遭日晒,减少蒸发量。及时覆盖,加强养护,多洒水,保证正常硬化过程。
口诀:
控配比,加缓凝,避高温,紧工序,减蒸发,强养护。

1K420095 压实度的检测方法与评定标准

考点1:路基、基层

1.环刀法
适用于细粒土及无机结合料稳定细粒土的密度和压实度检测。
2.灌砂法
在所测层位挖坑,利用灌砂测定体积,计算密度。适用于土路基压实度检测;不宜用于填石路堤等大空隙材料的压实检测。在路面工程中也适用于基层、砂石路面、沥青路面表面处置及沥青贯人式路面的密度和压实度检测。
3.灌水法
在所测层位挖坑,利用薄塑料袋灌水测定体积,计算密度。亦可适用于沥青路面表面处置及沥青贯人式路面的压实度检测。

考点2:沥青路面

1.钻芯法检测
现场钻芯取样送试验室试验。试验室进行马歇尔击实试验。计算出马歇尔击实试件密度和试验室标准密度,以评定沥青面层的压实度。
2.核子密度仪检测
检测各种土基的密实度和含水量,采用直接透射法测定;检测路面或路基材料的密度和含水量时采用散射法。适用于施工质量的现场快速评定,不宜用作仲裁试验或评定验收试验。

考点3:压实质量的评定

(1)通过重型或轻型标准击实试验,求得现场干密度和室内最大干密度的比值。
(2)求实测干(质量)密度与最大干(质量)密度的比值,一般以百分率表示。
(3)由湿(质量)密度和含水量计算出干(质量)密度后,计算压实度。
(4)土基、路基、沥青路面工程施工质量检验项目中,压实度均为主控项目,必须达到100%合格;检验结果达不到要求值时,应采取措施加强碾压。


1K420101 钻孔灌注桩施工质量事故预防措施

考点1:钻孔垂直度不符合规范要求主要原因

(1)场地平整度和密实度差,钻机安装不平整或钻进过程发生不均匀沉降,导致钻孔偏斜;
(2)钻杆弯曲、钻杆接头间隙太大,造成钻孔偏斜;
(3)钻头翼板磨损不一,钻头受力不均,造成偏离钻进方向;
(4)钻进中遇软硬土层交界面或倾斜岩面时,钻压过高使%~头受力不均,造成偏离钻进方向。

考点2:控制钻孔垂直度的主要技术措施

(1)压实、平整施工场地;
(2)安装钻机时应严格检查钻机的平整度和主动钻杆的垂直度,钻进过程中应定时检查主动钻杆的垂直度,发现偏差立即调整;
(3)定期检查钻头、钻杆、钻杆接头,发现问题及时维修或更换;
(4)在软硬土层交界面或倾斜岩面处钻进,应低速低钻压钻进。发现钻孔偏斜,应及时回填教土,冲平后再低速低钻压钻进;
(5)在复杂地层钻进,必要时在钻杆上加设扶正器。

考点3:塌孔与缩径主要原因

塌孔与缩径产生的原因基本相同,主要是地层复杂、钻进速度过快、护壁泥浆性能差、成孔后放置时间过长没有灌注混凝土等原因所致。

考点4:塌孔与缩径预防措施

钻(冲)孔灌注桩穿过较厚的砂层、砾石层时,成孔速度应控制在2m/h以内,泥浆性能主要控制其密度为1.3~ 1.4g/cm3、黠度为20~30s、含砂率不大于6%,若孔内自然造浆不能满足以上要求时,可采用加教土粉、烧碱、木质素的方法,改善泥浆的性能,通过对泥浆的除砂处理,可控制泥浆的密度和含砂率。没有特殊原因,钢筋骨架安装后应立即灌注混凝土。

考点5:水下混凝土灌注和桩身混凝土质量问题

(一)初灌时埋管深度达不到规范要求
规范规定,灌注导管底端至孔底的距离应为0.3~0.5m ,初灌时导管首次埋深应不小于1.0m。
(二)灌注混凝土时堵管
灌注混凝土时发生堵管主要是由灌注导管破漏、灌注导管底距孔底深度太小、完成二次清孔后灌注混凝土的准备时间太长、隔水栓不规范、混凝土配制质量差、灌注过程中灌注导管埋深过大等原因引起。
(三)灌注混凝土过程中钢筋骨架上浮
混凝土初凝和终凝时间太短,清孔时孔内泥浆悬浮的砂粒太多,灌注速度太快。
(四)桩身混凝土强度低或混凝土离析
主要原因是施工现场混凝土配合比控制不严、搅拌时间不够和水泥质量差。预防措施:严格把好进厂水泥的质量关,控制好施工现场混凝土配合比,掌握好搅拌时间和混凝土的和易性。
(五)桩身混凝土夹渣或断桩
(1)初灌混凝土量不够,造成初灌后埋管深度太小或导管根本就没有进入混凝土;
(2)混凝土灌注过程拔管长度控制不准,导管拔出混凝土面;
(3)混凝土初凝和终凝时间太短,或灌注时间太长,使混凝土上部结块,造成桩身混凝土夹渣;
(4)清孔时孔内泥浆悬浮的砂粒太多,混凝土灌注过程中砂粒回沉在混凝土面上,形成沉积砂层,阻碍混凝土的正常上升,当混凝土冲破沉积砂层时,部分砂粒及浮渣被包人混凝土内。严重时可能造成堵管事故,导致混凝土灌注中断。
(六)桩顶婚凝土不密实或强度达不到设计要求
主要原因是超灌高度不够、混凝土浮浆太多、孔内混凝土面测定不准。

1K420102 大体积混凝土浇筑施工质量检查与验收

考点1:裂缝发生原因

水泥水化热影响、内外约束条件的影响、外界气温变化的影响、混凝土的收缩变形、混凝土的沉陷裂缝。

考点2:质量控制要点主要内容

(1)材料要求和配合比设计;
(2)支架模板及支撑搭设与拆除的稳定性、安全性措施;
(3)混凝土的搅拌、运输和浇筑方案,分层分块挠捣措施;
(4)温度控制,包括混凝土的测温和降温等措施;
(5)养护措施。

考点3:控制非沉陷裂缝的产生

防止混凝土非沉陷裂缝的关键是混凝土浇筑过程中温度和混凝土内外部温差控制。

考点4:质量控制主要措施

1.优化混凝土配合比
(1)大体积混凝土因其水泥水化热的大量积聚,易使混凝土内外形成较大的温差,而产生温差应力,因此应选用水化热较低的水泥,以降低水泥水化所产生的热量,从而控制大体积混凝土的温度升高。
(2)充分利用混凝土的中后期强度,尽可能降低水泥用量。
(3)严格控制集料的级配及其含泥量。如果含泥量大的话,不仅会增加混凝土的收缩,而且会引起混凝土抗拉强度的降低,对混凝土抗裂不利。
(4)选用合适的缓凝、减水等外加剂,以改善混凝土的性能。加人外加剂后,可延长混凝土的凝结时间。
(5)控制好混凝土拥落度,不宜过大,一般在120±20mm即可。
2.浇筑与振捣措施
(1)全面分层:即在第一层全面浇筑完毕后,再回头浇筑第二层,此时应使第一层混凝土还未初凝,如此逐层连续浇筑,直至完工为止,分层厚度宜为1.5~2.0m。采用这种方案时,结构的平面尺寸不宜太大,且施工时从短边开始,沿长边推进比较合适。必要时可分成两段,从中间向两端或从两端向中间同时进行浇筑。
(2)分段分层:混凝土浇筑时,先从底层开始,浇筑至一定距离后浇筑第二层,如此依次向前浇筑其他各层。由于总的层数较多,所以浇筑到顶后,第一层末端的混凝土还未初凝,又可以从第二段依次分层浇筑。这种方案适用于单位时间内要求供应的混凝土较少,结构物厚度不太大而面积或长度较大的工程。当截面面积在200m2以内时分段不宜大于2段,在300m2以内时不宜大于3段,每段面积不得小于50m2。
(3)斜面分层:要求斜面的坡度不大于1/3,适用于结构的长度大大超过厚度3倍的情况。混凝土从浇筑层下端开始,逐渐上移。混凝土的振捣也要适应斜面分层浇筑工艺,一般在每个斜面层的上、下各布置一道振动器。上面的一道布置在混凝土卸料处,保证上部混凝土的捣实。下面一道振动器布置在近坡脚处,确保下部混凝土密实。随着海凝土浇筑的向前推进,振动器也相应跟上。

考点5:混凝土养护阶段的温度控制措施

(1)混凝土的中心温度与表面温度之间、混凝土表面温度与室外最低气温之间的差值均应小于20℃;当结构混凝土具有足够的抗裂能力时,不大于25~30℃。
(2)混凝土拆模时,混凝土的表面温度与中心温度之间、表面温度与外界气温之间的温差不超过20℃。
(3)采用内部降温法来降低混凝土内外温差。内部降温法是在混凝土内部预埋水管,通人冷却水,降低混凝土内部最高温度。冷却在混凝土刚浇筑完时就开始进行。还有常见的投毛石法,也可以有效控制混凝土开裂。
(4)保温法是在结构外露的混凝土表面以及模板外侧覆盖保温材料(如草袋、锯木、湿砂、等),在缓慢散热的过程中,保持混凝土的内外温差小于20℃。根据工程的具体情况,尽可能延长养护时间,拆模后立即回填或再覆盖保护,同时预防近期骤冷气候影响,防止渴凝土早期和中期裂缝。
(5)大体积混凝土湿润养护时间应符合表1K420102的规定。

1K420103 预应力张拉施工质量事故预防措施

考点1:基本规定

(一)人员控制
(1)承担预应力施仁的单位应具有相应的施工资质。
(2)预应力张拉施工应由工程项目技术负责人主持。
(3)张拉作业人员应经培训考核,合格后方可上岗。
(二)设备控制
(1)张拉设备的检定期限不得超过半年,且不得超过200次张拉作业。
(2)张拉设备应配套检定,配套使用。

考点2:六不张拉

没有预应力筋出厂材料合格证、预应力筋规格不符合设计要求、配套件不符合设计要求、张拉前交底不清、准备工作不充分安全设施未做好、混凝土强度达不到设计要求,不张拉。
口诀:证规件交准强(语境:中国正规建交准保证富强)。

1K420104 钢管握凝土浇筑施工质量检查与验收

考点:钢管混凝土施工质量控制基本规定

(1)钢管上应设置混凝土压注孔、倒流截止阀、排气孔等。
(2)钢管混凝土应具有低泡、大流动性、收缩补偿、延缓初凝和早强的性能。
(3)混凝土浇筑泵送顺序应按设计要求进行,宜先钢管后腹箱。
(4)钢管混凝土的质量检测应以超声波检测为主,人工敲击为辅。


1K420111 地铁车站工程施工质量检查与验收

考点1:基坑开挖施工

(1)基坑开挖前应做的准备工作有:确定支护结构的施工顺序和管理指标;划分土方分层、分步开挖流水段,拟定土方调配计划;落实弃、存土场地并勘察好运输路线;清除基坑范围内障碍物、修筑好运输路线、处理好需要悬吊的地下管线。
(2)存土点不得选在建筑物、地下管线和架空线附近,基坑两侧10m范围内不得存土。在己回填的隧道结构顶部存土时,应核算沉降量后确定堆土高度。
(3)土方必须自上而下分层、分段依次开挖,开挖后要及时施加支撑或锚杆。开挖至邻近基底200mm时,应配合人工清底,不得超挖或扰动基底土。基底经检查合格后,应及时施工混凝土垫层。
(4)基坑开挖应对下列项目进行中间验收:
1)基坑平面位置、宽度及基坑高程、平整度、地质描述;
2)基坑降水;
3)基坑放坡开挖的坡度和支护桩及连续墙支护的稳定情况;
4)地下管线的悬吊和基坑便桥稳固情况。

考点2:结构施工

(1)混凝土灌注地点应采取防止暴晒和雨淋措施。混凝土灌注前应对模板、钢筋、预埋件、端头止水带等进行检查,清除模内杂物,隐蔽验收合格后,方可灌注混凝土。
(2)底板混凝土应沿线路方向分层留台阶灌注,灌注至高程初凝前,应用表面振捣器振捣一遍后抹面;墙体混凝土左右对称、水平、分层连续灌注,至顶板交界处间歇1~1.5h,然后再灌注顶板混凝土;顶板混凝土连续水平、分台阶由边墙、中墙分别向结构中间方向灌注。灌注至高程初凝前,应用表面振捣器振捣一遍后抹面;混凝土柱可单独施工,并应水平、分层灌注。
(3)混凝土终凝后及时养护,垫层混凝土养护期不得少于7d,结构混凝土养护期不得少于14d。
(4)结构施工应对下列项目进行中间验收:
1)原材料、配合比和混凝土搅拌及灌注;
2)防水层基面、每层防水层铺贴和保护层施工以及结构混凝土灌注前的模板、钢筋施工质量和隐蔽前的查验;
3)各种材料和试件试验的质量。

考点3:基坑回填

(1)基坑回填除纯站土、淤泥、粉砂、杂土,有机质含量大于8%的腐殖质土、过湿土、冻土和大于150mm粒径的石块外,其他均可回填。
(2)基坑回填应对下列项目进行中间验收:
1)基坑回填前基底清理;
2)回填料种类、取样、最大干容重和最佳含水量的测试;
3)每层回填土密实度测试。

考点4:工程竣工验收应提供的资料

1)原材料、成品和半成品质量合格证;
2)各种试验报告和质量评定记录;
3)图纸会审记录、变更设计或洽商记录;
4)工程定位测量记录;
5)隐蔽工程验收记录;
6)基础、结构工程验收记录;
7)开竣工报告;
8)竣工图。

考点5:留置施工缝时其位置的规定

1)柱子施工缝应留置在与顶、底板或梁的交界处;
2)墙体施工缝留置位置:水平施工缝在高出底板200~300mm处,如必须留置垂直施工缝时,应加设端头模板,并宜与变形缝相结合;
3)顶、底板均不得留置水平施工缝,如留置垂直施工缝时,应按2)规定执行;
4)墙体施工缝宜留置平缝,并粘贴遇水膨胀胶条进行防水处理。

考点6:施工缝处继续灌注混凝土的规定

1)已灌注混凝土强度:水平施工缝处不应低于1.2MPa,垂直施工缝处不应低于2.5MPa;
2)已灌注混凝土表面必须凿毛,清理干净后粘贴遇水膨胀胶条;
3)灌注混凝土前,施工缝处应先湿润。水平施工缝先铺20~25mm厚的与灌注混凝土灰砂比相同的砂浆。

考点7:后浇缝施工的规定

1)位置应设于受力和变形较小处,宽度宜为0.8~ 1.0m;
2)后浇混凝土施工应在其两侧混凝土龄期达到42d后进行;
3)浇油凝土施工前,两侧混凝土应凿毛,清理干净,保持湿润,并刷水泥浆后粘贴遇水膨胀胶条;
4)后浇缝应采用补偿收缩混凝土灌注,其配合比经试验确定,并不得低于两侧棍凝土强度;
5)后浇混凝土养护期不应少于28d。

1K420112 喷锚支护施工质量检查与验收

考点1:踏勘调研

(1)施工前施工管理人员必须全面学习、熟悉和审查施工图纸及其有关设计资料,研究现场条件、各分项工程及工程结构形式特点;熟悉地质、水文等勘察资料。
(2)调查研究、收集有关资料:包括社会调查、自然调查、地上地下构筑物调查、技术经济条件调查。重点是掌握地上(下)建(构)筑物的详细资料。
(3)根据补充调查和收集的资料,制定工程施工方案,特别是开挖和支护步序设计;并确定质量控制重点目标。

考点2:质量保证计划

(1)由施工项目负责人组织编制施工组织设计,评估作业难易程度及质量风险,制定质量保证计划。
(2)对关键部位、特殊工艺、危险性较大分项工程分别编制专项施工方案和质量保证措施。
1)危险性较大分部分项工程专项方案和降水排水方案必须考虑其影响范围内的建(构)筑物的影响和安全,并应通过专家论证。
2)工作井施工方案,包括马头门细部结构和超前加固措施。
3)隧道施工方案,主要包括土方开挖、衬砌结构、防水结构等。

考点3:土方开挖

(1)宜用激光准直仪控制中线和隧道断面仪控制外轮廓线。
(2)按设计要求确定开挖方式,经试验选择开挖步序。
(3)每开挖一棉钢拱架的间距,应及时支护、喷锚、闭合,严禁超挖。
(4)在稳定性差的地层中停止开挖,或停止作业时间较长时,应及时喷射混凝土封闭开挖面。
(5)相向开挖的两个开挖面相距约2倍管(隧)径时,应停止一个开挖面作业,进行封闭;由另一开挖面作贯通开挖。

考点4:喷射混凝土施工要求

1)喷射作业分段、分层进行,喷射顺序由下而上
2)喷头应保证垂直于工作面,喷头距工作面不宜大于1m
3)一次喷射棍凝土的厚度:侧壁宜为60~100mm,拱部宜为50~60mm;分层喷射时,应在前一层混凝土终凝后进行
4)钢筋网的喷射混凝土保护层不应小于20mm
5)喷射混凝土终凝2h后进行养护.时间不小于14出冬期不得洒水养护;混凝土强度低于6MPa时不得受冻。

考点5:进出工作井

(1)按照设计要求,采取大管棚或者超前小导管注浆加固措施;
(2)根据设计给定的暗挖施工步骤,凿除进出位置的工作井支护结构;
(3)在进出位置安放钢拱架并及时喷射混凝土。

考点6:减少地面沉降措施

(1)依据监测数据信息反馈,调整设计和施工参数,保证沉降值控制在允许范围。
(2)根据实际情况采取地面预注浆、隧道内小导管注浆和衬砌结构背后注浆等措施,控制地层变形在允许范围。

考点7:监控量测与信息化施工

(1)监测点和监测断面布设应符合设计要求,并力求反映工程实际状态;
(2)监测数据分析处理,及时反馈设计、施工;
(3)预警管理与应急抢险。

1K420121 给水排水混凝土构筑物防渗漏措施

考点1:混凝土原材料与配合比

(1)材料品种、规格、质量、性能应符合设计要求和国家有关标准规定,并应进行进场验收;进场时应具备订购合同、产品质量合格证书、说明书、性能检测报告、进口产品的商检报告及证件等。
(2)严格控制混凝土原材料质量:砂和碎石要连续级配,含泥量不能超过规范要求。水泥宜为质量稳定的普通硅酸盐水泥。外加剂和掺合料必须性能可靠,有利于降低混凝土凝固过程的水化热。
(3)使混凝土配合比有利于减少和避免裂缝出现,在满足配合比规范和混凝土技术指标前提下,宜适当减少水泥用量或水用量,降低水胶比中的水灰比;通过使用外加剂改善泪凝土性能,降低水化热峰值。
(4)预拌泪凝土的配合比应满足设计要求并经试验确认;现场配制的材料如混凝土、砂浆、防水涂料等应经检测或鉴定合格后使用。
(5)热期浇筑水池,应及时更换混凝土配合比,且严格控制混凝土拥落度。抗渗混凝土宜避开冬期和热期施工,减少温度裂缝产生。

考点2:浇筑与振捣

(1)避免混凝土结构内外温差过大:首先,降低混凝土的人模温度,且不应大于25℃,使混凝土凝固时其内部在较低的温度起升点升温,从而避免混凝土内部温度过高。
(2)控制人模拥落度,做好浇筑振动工作:在满足混凝土运输和布放要求前提下,要尽可能减小人模胡落度,混凝土入模后,要及时振捣,并做到既不漏振,也不过振。重点部位还要做好二次振动工作。
(3)合理设置后浇带:对于大型给水排水混凝土构筑物,合理的设置后浇带有利于控制施工期间的较大温差与收缩应力,减少裂缝。设置后浇带时,要遵循“数量适当,位置合理”的原则。

考点3:养护

(1)采取延长拆模时间和外保温等措施,使内外温差在一定范围之内。通过减少混凝土结构内外温差,减少温度裂缝。
(2)对于地下部分结构,拆模后及时回填土控制早期、中期开裂。
(3)加强冬期施工混凝土质量控制,特别是新浇混凝土人模温度、拆模时内、外部温差控制。

1K420122 城市给水工程滤油与滤板施工质量检查与验收

考点1:土建结构与设备安装的交接验收

(1)依据有关验收规范的规定和设备供应商对土建工程的要求进行交接验收。
(2)在建设单位、监理工程师参与下,由土建施工测量人员和安装测量人员对构筑物、建筑物的各安装控制量测项目进行复测,其位置、高程要满足要求,并形成详细检查记录。
(3)工艺设备安装人员与土建施工人员配合核测预埋件、预留洞位置并形成记录,对不符合安装条件的部分,应及时制定补救方案。


1K420131 城市燃气、供热管道施工质量检查与验收

考点1:管道组成件

管道安装应按“先大管、后小管,先主管、后支管,先下部管、后中上部管”的原则,有计划分步骤进行。

考点2:管道组成件焊缝

(1)为了减少相邻焊缝焊接应力的相互影响,管道组成件焊缝的相对位置应符合相应标准的规定;当未明确执行标准时,应满足以下要求:两相邻管道的纵向焊缝或螺旋焊缝之间的相互错开距离不应小于100mm,不得有十字形焊缝;同一管道上两条纵向焊缝之间的距离不应小于300mm;管沟和地上管道两相邻环焊缝之间的距离应大于钢管外径,且不得小于150mm;预制直埋保温管两相邻环焊缝中心间距不宜小于2m;在有缝钢管上焊接分支管时,分支管外壁与其他焊缝中心的距离,应大于分支管外径,且不得小于70mm (燃气管道要求为100mm),否则,应对以开孔中心为圆心,1.5倍开孔直径范围内的焊接接头进行100%射线检测,其合格标准应符合相应的管道级别要求。
(2)严禁采用在焊口两侧加热延伸管道长度、螺栓强力拉紧、夹焊金属填充物和使补偿器变形等方法强行对口焊接。
(3)管道环焊缝不得置于建筑物、闸井(或检查室)的墙壁或其他构筑物的结构中。因保护距离不足而设在套管或保护性地沟中的管道不应设有环焊缝,否则应对此焊缝的焊接质量进行100%的无损探伤检测。

考点3:焊接前控制

(1)从事市政公用工程压力管道施工的焊工,必须持有相应的焊工合格证书,证书应在有效期内,且焊工的焊接工作不能超出持证项目允许范围(包括作业种类、焊接方法、管材种类、管径范围、壁厚范围、焊接材料、焊接方向及位置等)。
(2)焊接前应查验管材、焊接材料是否符合设计要求,且要求的焊接方法和焊接位置要与现场焊接条件一致。首次使用的管材、焊材以及采用的焊接方法应在施焊前进行焊接工艺试验或评定,并据此制定焊接工艺指导书;焊接作业必须按焊接工艺指导书的规定进行。
(3)管道定位焊(点固焊)是用来将装配好的管道进行固定的。由于定位焊缝较短,焊接过程不稳定,易产生缺陷,此外它将作为正式焊缝被留在焊接结构中,因此,定位焊缝的质量好坏及位置'恰当与否,直接影响正式焊缝的质量好坏及工件变形的大小。对定位焊缝应与正式焊缝一样重视,对焊接工艺和焊工的技术熟练程度的要求不应低于正式焊缝。
(4)施焊前应检查定位焊缝质量,如有裂纹、气孔、夹渣等缺陷均应清除。在焊件纵向焊缝的端部(包括螺旋管焊缝)不得进行定位焊。为减少变形,定位焊应对称进行。

考点4:焊接过程控制重点

焊接环境
针对实际环境采取相应的防护措施,保证焊接过程不受或少受外界环境的影响。当存在下列任一情况且未采取有效的防护措施时,严禁进行焊接作业:①焊条电弧焊时风速大于8m/s (相当于5级风);②气体保护焊时风速大于2m/s (相当于2级风);③相对湿度大于90%;④雨、雪环境。

考点5:焊缝外观质量检查

必要时可采用磁粉或渗透等表面无损探伤方法做进一步检查。

考点6:焊缝内部质量检查

(1)焊缝内部质量检查的方法主要有射线检测和超声波检测,检测的比例应符合设计文件的要求,设计文件无明确规定时,应符合相应标准的规定。
(2)焊缝元损探伤检验必须由有资质的检验单位完成。
(3)对检验不合格的焊缝必须返修至合格,但同一部位焊缝的返修次数不得超过两次,返修的焊缝长度不得小于50mm,返修后的焊缝应修磨成与原焊缝基本一致;除对不合格焊缝进行返修外,还应对形成该不合格焊缝的焊工所焊的其他焊缝(对燃气管道为“同批焊缝”)按规定的检验比例、检验方法和检验标准加倍抽检,仍有不合格时,对该焊工所焊的全部焊缝(对燃气管道为“同批焊缝”)进行元损探伤检验。

1K420132 柔性管道回填施工质量检查与验收

考点1:回填作业-回填

1.管道两侧和管顶以上500mm范围内的回填材料,应由沟槽两侧对称运人槽内。
2.管基有效支承角范围内应采用中粗砂填充密实,与管壁紧密接触,不得用土或其他材料填充。
3.管道回填时间宜在一昼夜中气温最低时段,从管道两侧同时回填,同时穷实。
4.沟槽回填从管底基础部位开始到管顶以上500mm范围内,必须采用人工回填;管顶500mm以上部位,可用机具从管道轴线两侧同时开实;每层回填高度应不大于200mm。

考点2:回填作业-压实

(1)压实时,管道两侧应对称进行,且不得使管道产生位移或损伤;
(2)同一沟槽中有双排或多排管道的基础底面位于同一高程时,管道之间的回填压实应与管道与槽壁之间的回填压实对称进行;
(3)同一沟槽中有双排或多排管道但基础底面的高程不同时,应先回填基础较低的沟槽;当回填至较高基础底面高程后,再按上一款规定网填;
(4)分段回填压实时,相邻段的接搓应呈台阶形,且不得漏穷;
(5)采用轻型压实设备时,应穷穷相连;采用压路机时,碾压的重叠宽度不得小于200mm;
(6)采用重型压实机械压实或较重车辆在回填土上行驶时,管道顶部以上应有一定厚度的压实回填土,其最小厚度应按压实机械的规格和管道的设计承载力,通过计算确定。

考点3:变形超标的处理措施

变形率应符合设计要求,设计无要求时:
(1)钢管或球墨铸铁管道变形率超过2%、但不超过3%时,化学建材管道变形率超过3%、但不超过5%时:
1)挖出回填材料至露出管径85%处,管道周围应人工挖掘以避免损伤管壁;
2)挖出管节局部有损伤时,应进行修复或更换;
3)重新穷实管道底部的回填材料;
4)选用适合回填材料按《给水排水管道工程施工及验收规范》GB 50268-2008第4.5.11条的规定重新回填施工,直至设计高程;
5)按规定重新检测管道的变形率。
(2)钢管或球墨铸铁管道的变形率超过3%时,化学建材管道变形率超过5%时,应挖出管道,并会同设计研究处理。


1K420141 施工安全风险识别与预防措施

考点1:工程特点与安全控制重点

(1)市政公用工程施工有三大特点,一是产品固定,人员流动;二是露天高处作业多,手工操作体力劳动繁重;三是施工变化大,规则性差,不安全因素随工程进度变化而变化。基于上述特点,施工现场必须随着工程进度的发展、变化,及时调整安全防护设施,方能消除隐患,保证安全。
(2)按照企业职工伤亡事故分类标准,我国将职业伤害事故分成20类,主要有:物体打击、车辆伤害、机械伤害、起重伤害、触电、淹溺、灼烫、火灾、高处坠落、胡塌、冒顶片帮、透水、放炮、火药爆炸、瓦斯爆炸、锅炉爆炸、容器爆炸、其他爆炸、中毒和窒息以及其他伤害。其中高处坠落、物体打击、触电、机械伤害、娓塌是市政公用工程施工项目安全生产事故的主要风险源。
(3)影响施工安全生产的因素主要有:施工中人的不安全行为、物的不安全状态、作业环境的不安全因素和管理缺陷。项目部应从人、物、环境和管理等方面采取有针对性的控制,把好安全生产“六关”,即措施关、交底关、教育关、防护关、检查关、改进关。

考点2:危险源辨识

1.第一类危险源决定事故后果的严重程度:释放的能量和危险物质
2.第二类危险源决定事故发生的可能性:物的障碍、人的失误和环境因素
1)物的障碍是指机具(械)设备、装置、元件等由于性能低下而不能实现预定功能的现象。
2)人的失误是指人的行为结果偏离了被要求的标准,而没有完成规定功能的现象。
3)环境因素指施工作业环境中的温度、湿度、噪声、振动、照明或通风等方面的问题,会促使人的失误或物的故障发生。
事故往往是两类危险源共同作用的结果。第一类危险源决定事故后果的严重程度,第二类危险源决定事故发生的可能性。危险源识别的首要任务是识别第一类危险源,在此基础上再识别第二类危险源。
3.按照生产过程危险和有害因素分类,危险源可分为六大类:物理性危害,化学性危害,生物性危害,心理、生理性危害,行为性危害以及其他危害等。这些有害因素是导致生产安全事故的直接原因。
物理性危害包括:设备设施缺陷、防护缺陷、电、噪声、振动、电磁辐射、物体运动、明火、高温物质、低温物质、粉尘和气溶胶、作业环境不良、信号缺陷、标志缺陷等。
化学性危害包括:易燃易爆物质、自燃性物质、有毒物质、腐蚀性物质等。
生物性危害包括:致病微生物、传染病媒介等。
心理、生理性危害包括:负荷超限、健康异常、心理异常、辨识缺陷、禁忌作业等。
行为性危害包括:指挥错误、操作失误、监护失误等。

考点3:风险评价

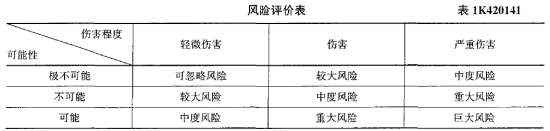

风险评价的关键是围绕可能性和后果两方面来确定风险,估计其潜在伤害的严重程度和发生的可能性,然后对风险进行分级。评价方法主要有定性分析法和定量分析法CLEC) 。其中,定性分析法主要是根据估算的伤害的可能性和严重程度进行风险的分级。具体见表1K420141:

1K420142 施工安全保证计划编制和安全管理要点

考点1:安全保证计划的编制

安全保证计划是针对工程的类型和特点,依据危险源辨识、评价和控制措施策划的结果,按照法律、法规、标准、规范及其他要求,以完成预定的安全控制目标为目的,编制的系统性安全措施、资源和活动文件。主要内容包括:编制依据、项目概况、施工平面图、控制目标、控制程序、组织机构、职责权限、规章制度、资源配置、安全措施、检查评价、奖惩措施等。

考点2:过程控制

对查出的安全隐患要做到"五定",即定整改责任人、定整改措施、定整改完成时间、定整改完成人、定整改验收人。

考点3:总承包与分包安全管理责任

1)实行总承包的项目,安全控制由总承包方负责,分包方服从总承包方的管理。总承包方对分包方的安全生产责任包括:审查分包方的安全施工资格和安全生产保证体系,不应将工程分包给不具备安全生产条件的分包方;在分包合同中应明确分包方安全生产责任和义务;对分包方提出安全要求,并认真监督,检查;对违反安全规定冒险蛮干的分包方,应令其停工整改;总承包方应统计分包方的伤亡事故,按规定上报,并按分包合同约定协助处理分包方的伤亡事故。
2)分包方安全生产责任应包括:分包方对本施工现场的安全工作负责,认真履行分包合同规定的安全生产责任;遵守总承包方的有关安全生产制度,服从总承包方的安全生产管理,及时向总承包方报告伤亡事故并参与调查,处理善后事宜。

考点4:安全生产责任制

1.项目部应建立安全生产责任制,主要包括项目负责人、工长、班组长、分包单位负责人等生产指挥系统及生产、安全、技术、机具(械)、器材、后勤等管理人员。
2.项目部应有各工种安全技术操作规程,按规定配备专职安全员。一般规定如下:土木工程、线路工程、设备安装工程按照合同价配备:5000万元以下的工程不少于1人;5000万~1亿元的工程不少于2人;1亿元及以上的工程不少于3人,且按专业配备专职安全员。
3.分包单位安全员的配备应符合以下要求:专业分包至少1人;劳务分包的工程50人以下的至少1人;50~200人的至少2人;200人以上的至少3人。

考点5:安全教育与培训

1.施工单位的主要负责人、项目负责人、专职安全生产管理人员应当经建设行政主管部门或者其他有关部门考核合格后方可任职。
2.教育与培训主要以安全生产思想、安全知识、安全技能和法制教育四个方面内容为主。三级安全教育:对新入场工人进行公司、项目、作业班组三级安全教育。
3.持证上岗:从事建筑施工的项目经理、专职安全员和特种作业人员,必须经行业主管部门培训考核合格,取得相应资格证书,方可上岗作业。

考点6:设备管理

工程项目要严格设备进场验收工作。中小型机械设备由施工员会同专业技术管理人员和使用人员共同验收;大型设备、成套设备在项目部自检自查基础上报请企业有关管理部门,组织企业技术负责人和有关部门验收;塔式或门式起重机、电动吊篮、垂直提升架等重点设备应组织第三方具有相关资质的单位进行验收。检查技术文件包括各种安全保险装置及限位装置说明书、维修保养及运输说明书、产品鉴定及合格证书、安全操作规程等内容,并建立机械设备档案。

考点7:安全标志

施工现场人口处及主要施工区域、危险部位应设置相应的安全警示标志牌:如施工起重机械、临时用电设施、脚手架、出人通道口、楼梯口、电梯井口、孔洞口、桥梁口、隧道口、基坑边沿、爆破物及有害危险气体和液体存放处等属于危险部位,应当设置明显的安全警示标志。对夜间施工或人员经常通行的危险区域、设施,应安装灯光示警标志。

考点8:安全检查

安全检查是指企业安全生产管理部门和项目部对贯彻国家安全生产法律法规情况、安全生产情况、劳动条件、事故隐患等所进行的检查,是安全控制工作的重要内容。其目的是:消除隐患、防止事故、改善劳动条件,提高员工安全意识.验证安全保证计划的实施效果。

考点9:应急救援预案与组织计划

(1)项目部制定施工现场生产安全事故应急救援预案。实行施工总承包的由总承包单位统一组织编制建设工程生产安全事故应急预案。
(2)工程总承包单位和分包单位按照应急预案,各自建立应急救援组织,落实应急救援人员、器材、设备,并定期进行演练。
(3)对项目全体人员进行针对性的培训和交底,定期组织专项应急演练。

1K420143 施工安全检查的方法和内容

考点1:安全检查主要内容

项目部应根据施工过程的特点和安全目标要求,确定安全检查内容,其内容包括:安全生产责任制,安全保证计划,安全组织机构,安全保证措施,安全技术交底,安全教育,安全持证上岗,安全设施,安全标识,操作行为,违规管理,安全记录等。

考点2:安全检查的形式

项目部安全检查可分为定期检查、日常性检查、专项检查、季节性检查等多种形式。

考点3:安全检查评价

安全管理检查评分分保证项目和一般项目。保证项目包括:安全生产责任制、施工组织设计或专项施工方案、安全技术交底、安全检查、安全教育、应急救援等。一般项目包括:分包单位安全管理、持证上岗、生产安全事故处理、安全标志。

考点4:安全检查资料与记录

(1)项目应设专职安全员负责施工安全生产管理活动必要的记录。
(2)施工现场安全资料应随工程进度同步收集、整理,并保存到工程竣工。
(3)施工现场应保存资料:
1)施工企业的安全生产许可证,项目部专职安全员等安全管理人员的考核合格证,建设工程施工许可证等复印件;
2)施工现场安全监督备案登记表,地上、地下管线及建(构)筑物资料移交单,安全防护、文明施工措施费用支付统计,安全资金投人记录;
3)工程概况表,项目重大危险源识别汇总表,危险性较大的分部分项工程专家论证表和危险性较大的分部分项工程汇总表,项目重大危险源控制措施,生产安全事故应急预案;
4)安全技术交底汇总表,特种作业人员登记表,作业人员安全教育记录表,施工现场检查评分表;
5)违章处理记录等相关资料。

1K420151 防止基坑明塌、掩埋的安全措施

考点1:应急预案

(1)制定具有可操作性的基坑拥塌、淹埋事故的应急预案可以防患于未然,可以最大限度地减小事故发生的概率,防止事态的恶化,减轻事故的后果。
(2)建立应急组织体系,配备足够的袋装水泥、土袋草包、临时支护材料、堵漏材料和设备、抽水设备等抢险物资和设备,并准备一支有丰富经验的应急抢险队伍,保证在紧急状态时可以快速调动人员、物资和设备,并根据现场实际情况进行应急演练。
(3)进行信息化施工,及早发现胡塌、淹埋和管线破坏事故的征兆。如果基坑即将明塌、淹埋时,应以人身安全为第一要务,及早撤离现场。

考点2:抢险支护与堵漏

(1)围护结构渗漏是基坑施工中常见的多发事故。在富水的砂土或粉土地层中进行基坑开挖时,如果围护结构或止水帷幕存在缺陷时,渗漏就会发生。如果渗漏水主要为清水,→般及时封堵不会造成太大的环境问题;而如果渗漏造成大量水土流失则会造成罔护结构背后土体沉降过大,严重的会导致围护结构背后土体失去抗力造成基坑倾覆。
(2)有降水或排水条件的工程,宜在采用降水或排水措施后再对围护缺陷进行修补处理。围护结构缺陷造成的渗漏一般采用下面方法处理:在缺陷处插入引流管引流,然后采用双快水泥封堵缺陷处,等封堵水泥形成二定强度后再关闭导流管。如果渗漏较为严重时直接封堵困难时,则应首先在坑内回填土封堵水流,然后在坑外打孔灌注聚氨醋或水泥水玻璃双液浆等封堵渗漏处,封堵后再继续向下开挖基坑。
(3)基坑支护结构出现变形过大或较为危险的“踢脚”变形时,可以采用坡顶卸载,适当增加内支撑或锚杆,被动区堆载或注浆加固等处理措施。
(4)基坑出现整体或局部土体滑塌时,应在可能条件下降低土中水位,并进行坡顶卸载,加强未滑塌区段的监测和!保护,严防事故出继续扩大。
(5)基坑拥塌或失稳征兆已经非常明显时,必须果断采取回填土、砂或灌水等措施,然后再进一步采取应对措施,以防止险情发展成事故。

1K420152 开挖过程中地下管线的安仓保护措施

考点1:工程地质条件及现况管线调查

(1)进场后应依据建设方提供的工程地质勘查报告、基坑开挖范围内及影响范围内的各种管线、地面建筑物等有关资料,查阅有关专业技术资料,掌握管线的施工年限、使用状况、位置、埋深等数据信息。
(2)对于资料反映不详、与实际不符或在资料中未反映管线真实情况的,应向规划部门、管线管理单位查询,必要时在管理单位人员在场情况下进行坑探查明现状。

考点2:现况管线改移、保护措施

(1)对于基坑开挖范围内的管线,应与建设单位、规划单位和管理单位协商确定管线拆迁、改移和悬吊加固措施。
(2)基坑开挖影响范围内的地下管线、地面建(构)筑物的安全受施工影响,或其危及施工安全时,均应进行临时加固,经检查、验收,确认符合要求,并形成文件后,方可施工。
(3)开工前,由建设单位召开工程范围内有关地上建(构)筑物、地下管线、人防、地铁等设施管理单位参加的调查配合会,由产权单位指认所属设施及其准确位置,设明显标志。
(4)在施工过程中,必须设专人随时检查地下管线、维护加固设施,以保持完好。
(5)观测管线沉降和变形并记录,遇到异常情况,必须立即采取安全技术措施。

考点3:应急预案与抢险组织

(1)对于具有中、高度危险因素的地下管线,必须制定应急预案和有效安全技术措施。
(2)建立应急组织体系,配备应急抢险的人员、物资和设备,组织体系应保证在紧急状态时可以快速调动人员、物资和设备,并根据现场实际情况进行应急演练。
(3)出现异常情况,应立即通知管理单位人员到场处理、抢修。

1K420153 施工监控量测内容与方法

考点1:基坑监测的基本要求

基坑工程施工前,应由建设方委托具备相应资质的第三方对基坑工程实施现场监测。监测单位应编制监测方案,监测方案需经建设方、设计方、监理方等认可,必要时还须与基坑周边环境涉及的有关单位协商一致后方能实施。

考点2:监测项目

(1)基坑工程的现场监测应采用仪器监测与巡视检查相结合的方法。
(2)基坑工程现场监测的对象包括:
1)支护结构;
2)地下水状况;
3)基坑底部及周边土体;
4)周边建筑;
5)周边管线及设施;
6)周边重要的道路;
7)其他监测的对象。
(3)基坑监测项目包括围护墙顶的水平和竖向位移,围护结构水平位移(常称为测斜变形),锚杆或支撑内力,围护结构内力,地下水位,土压力及孔隙水压力,土体分层竖向位移及水平位移,周边建(构)筑物、地下管线及道路沉降,坑边地表沉降,立柱竖向位移,坑底隆起(回弹)等。其中,围护墙顶的水平位移,周边建(构)筑物、地下管线及道路沉降一般为应测项目;坑底隆起(回弹)监测难度较高,一般用立柱竖向位移代替;围护结构水平位移也是重点监测项目。其他监测项目应根据基坑等级选择。基坑等级反映基坑的安全状态和周边环境受影响的程度,但各规范对基坑分级的标准有所差异。
口诀:
七项目三维度,墙撑水土建管路。

考点3:监测方法

(1)水平位移监测:测定特定方向的水平位移宜采用小角度法、投点法、视准线法等。
(2)竖向位移监测:竖向位移监测可采用几何水准测量、光电距三角高程测量、静力水准测量等方法。
(3)深层水平位移监测:深层水平位移监测方法适用于基坑围护桩(墙)和土体深层水平位移监测项目,宜采用在桩(墙)体或土体中预埋测斜管、通过测斜仪观测各深度处水平位移的方法。
(4)土压力、孔隙水压力及地下水位:土压力宜采用土压力计测量;孔隙水压力采用孔隙水压力计进行测量;地下水位监测宜通过孔内设置水位管,采用水位计进行量测。
(5)支护结构内力:支护结构内力可采用安装在结构内部或表面的应变计或应力计量测;混凝土构件可采用钢筋应力计或混凝土应变计量测;钢构件可采用轴力计或应变计等量测。
(6)锚杆及土钉内力:锚杆及土钉内力宜采用专用测力计、钢筋应力计或应变计,当使用钢筋束时宜监测每根钢筋内力。

考点4:监测频率及报警值

(一)监测时间
基坑监测应贯穿于基坑工程和地下工程施工全过程。监测期应从基坑工程施工开始,直至地下工程完成为止。
(二)监测频率
监测项目的监测频率应综合考虑基坑类别、基坑及地下工程的不同施工阶段以及周边环境、自然条件的变化和当地经验而确定。
(三)报警值
基坑工程监测必须确定监测报警值,报警值应满足基坑工程设计、地下结构设计以及周边环境中被保护对象的控制要求。监测报警值应由基坑工程设计方确定。


1K420161 桩基施工安全措施

考点1:开工前应采取的安全措施

(1)通过调查、详助掌握桩基施工地层内各种管线,包括上水、雨水、污水、电力、电信、煤气及热力等管线资料以及各管线距施工区域距离。
(2)现场做好管线拆迁改移或保护工作。
(3)现场准确标识,以便桩位避开地下管线,施工中做好监测工作。

考点2:混凝土桩制作

(1)预制构件的吊环位置及其构造必须符合设计要求。吊环必须采用未经冷拉的HPB300级热轧钢筋制作,严禁以其他钢筋代替。
(2)钢筋码放应符合施工平面布置图的要求。码放时,应采取防止锈蚀和污染的措施,不得损坏标牌;整捆码垛高度不宜超过2m,散捆码垛高度不宜超过1.2m。
(3)加工成型的钢筋笼、钢筋网和钢筋骨架等应水平放置。码放高度不得超过2m,码放层数不宜超过3层。

考点3:钢桩制作

(1)在露天场地制作钢桩时,应有防雨、雪设施,周围应设护栏,非施工人员禁止人内。
(2)剪切、冲裁作业时,应根据钢板的尺寸和质量确定吊具和操作人数,不得将数层钢板叠在一起剪切和冲裁;操作人员双手距刃口或冲模应保持20cm以上的距离,不得将于置于压紧装置或待压工件的下部,送料时必须在剪刀、冲刀停止动作后作业。
(3)根据焊接与切割安全的基本要求,气割加工现场必须按消防部门的规定配置消防器材,周围10m 范围内不得堆放易燃易爆物品。操作者必须经专业培训,持证上岗。
(4)焊接作业现场应按消防部门的规定配置消防器材,周围10m范围内不得堆放易燃易爆物品。操作者必须经专业培训,持证上岗。焊工作业时必须使用带有滤光镜的头罩或手持防护面罩,戴耐火的防护手套,穿焊接防护服和绝缘、阻燃、抗热防护鞋;清除焊渣时应戴护目镜。
(5)涂漆作业场所应采取通风措施,空气中可燃、有毒、有害物质的浓度应符合现行涂装作业安全规程中涂漆工艺安全及其通风净化的要求。

考点4:桩的吊运、堆放

(1)钢桩吊装应由具有吊装施工经验的施工技术人员主持。吊装作业必须由信号工指挥。
(2)预制混凝土桩起吊时的强度应符合设计要求,设计无要求时,棍凝土应不小于设计强度的75%。
(3)桩的吊点位置应符合设计或施工组织设计规定。
(4)桩的堆放场地应平整、坚实、不积水。混凝土桩支点应与吊点在一条竖直线上,堆放时应上下对准,堆放层数不宜超过4层。钢桩堆放支点应布置合理,防止变形,并应采取防滚动措施,堆放层数不得超过3层。

考点5:钻孔施工

1.不得在高压线线路下施工。施工现场附近有电力架空线路时,施工中应设专人监护,确认钻机的安全距离在任何状态下均符合表1K420161的规定。

2.钻孔应连续作业。相邻桩之间净距小于5m时,邻桩混凝土强度达5MPa后,方可进行钻孔施工;或间隔钻孔施工。
3.泥浆沉淀池周围应设防护栏杆和警示标志。

1K420163 箱涵顶进施工安全措施

考点1:铁道线路加固方法与措施

(1)型箱涵,可采用轨梁,或轨梁的加同法。
(2)大型即跨径较大的箱涵,可用梁加盖、横梁加固、工字束梁或板脱壳法。
(3)在土质条件差、地基承载力低、开挖面土壤含水量高,铁路列车不允许限速的情况下,可采用低高度施工便梁方法。
口诀:
小型箱涵,小束调(语境:小树条);
大型箱涵,纵横钢轨。

考点2:路基加固方法与措施

(1)采用管棚超前支护和水平旋喷桩超前支护方法,控制路基变形在安全范围内。
(2)采用地面深层注浆加固方法,提高施工断面上方的土体稳定性。

考点3:施工区域安全措施

(1)限制铁路列车通过施工区域的速度,限制或疏导路面交通。
(2)设置施工警戒区域护栏和警示装置,设置专人值守。
(3)加强施工过程的地面、地上构筑物、地下管线的安全监测,及时反馈、指导施工。

考点4:施工作业安全措施

(1)施工现场(工作坑、顶进作业区)及路基附近不得积水浸泡。
(2)应按规定设立施工现场围挡,有明显的警示标志,隔离施工现场和社会活动区,实行封闭管理,严禁非施工人员人内。
(3)在列车运行间隙或避开交通高峰期开挖和顶进;列车通过时,严禁挖土作业,人员应撤离开挖面。
(4)箱涵顶进过程中,任何人不得在顶铁、顶柱布置区内停留。
(5)箱涵顶进过程中,当液压系统发生故障时,严禁在工作状态下检查和调整。
(6)现场施工必须设专人统一指挥和调度。

1K420164 旧桥拆除施工安全措施

考点:安全防护措施

(1)拆除施工采用的脚于架、安全网、必须由专业人员按设计方案搭设,项目负责人组织技术、安全部门的有关人员验收合格后,方可投入使用。水平作业时,操作人员应保持安全距离。
(2)安全防护设施验收时,应按类别逐项查验,并有验收记录。
(3)作业人员必须配备相应的安全帽、安全带、防护眼镜、防护手套、防护工作服等,并正确使用。
(4)施工单位必须依据拆除工程安全施工组织设计或安全专项施工方案,在拆除施工现场划定危险区域,设置警戒线和相关的安全标志,并派专人监管。
(5)施工单位必须落实防火安全责任制,建立义务消防组织,明确责任人,负责施工现场的日常防火安全管理工作。


1K420172 暗挖法施工安全措施

考点1:作业区安全防护

(1)在施工组织设计中应根据设计文件、环境条件选择工作井位置。设计无要求时,应对工作井结构及其底部平面布置进行施工设计,满足施工安全的要求。
(2)施工机具、运输车辆距工作井边缘的距离,应根据土质、井深、支护情况和地面荷载并经验算确定,且其最外着力点与井边距离不得小于1.5m
(3)井口作业区必须设置围挡,非施工人员禁止人内,并建立人员出人工作井的管理制度。
(4)工作井不得设在低洼处且井口应比周围地面高300mm以上,地面排水系统应完好、畅通。

考点2:工作井垂直运输

提升设备及其索、吊具、吊运物料的容器、轨道、地锚等和各种保险装置,使用前必须按设备管理的规定进行检查和空载、满载或超载试运行,确认合格并形成文件。使用过程中每天应由专职人员检查一次,确认安全,且记录,并应定期检测和保养。检查、检测中发现问题必须立即停机处理,处理后经试运行合格方可恢复使用。

考点3:隧道施工-开挖

(1)在城市进行爆破施工,必须事先编制爆破方案,并由专业人员操作,报城市主管部门批准,并经公安部门同意后方可施工。
(2)隧道开挖应连续进行,每次开挖长度应严格按照设计要求、土质情况确定。严棉控制超挖量。停止开挖时,对不稳定的围岩应采取临时封堵或支护措施。
(3)同一隧道内相对开挖(非爆破方法)的两开挖面距离为2倍洞跨且不小于10m时,一端应停止掘进,并保持开挖面稳定。
(4)两条平行隧道(含导洞)相距小于1 倍洞跨时,其开挖面前后错开距离不得小于15m。
(5)隧道内应加强通风,在有瓦斯的隧道内进行爆破作业必须遵守现行《煤矿安全规程》的有关规定。


1K420191 工程竣工验收要求

考点1:施工质量验收程序

(1)检验批及分项工程应由监理工程师组织施工单位项目专业质量(技术)负责人等进行验收。
(2)分部工程应由总监理工程师组织施工单位项目负责人和项目技术、质量负责人等进行验收;地基与基础、主体结构分部工程的勘察、设计单位工程项目负责人也应参加相关分部工程验收。
(3)单位工程完工后,施工单位应自行组织有关人员进行检查评定,总监理工程师应组织专业监理工程师对工程质量进行竣工预验收,对存在的问题,应由施工单位及时整改。整改完毕后,由施工单位向建设单位提交工程竣工报告,申请工程竣工验收。
(4)单位工程中的分包工程完工后,分包单位应对所承包的工程项目进行自检,并应按标准规定的程序进行验收。验收时,总包单位应派人参加;分包单位应将所分包工程的质量控制资料整理完整后,交总包单位,并应由总包单位统一归入工程竣工档案。
(5)建设单位收到工程竣工验收报告后,应由建设单位(项目)负责人组织施工(含分包单位)、设计、勘察、监理等单位(项目)负责人进行单位工程验收。

考点2:施工质量基本规定

(1)检验批的质量应按主控项目和一般项目验收。
(2)工程质量的验收均应在施工单位自检合格的基础上进行。
(3)隐蔽工程在隐蔽前应由施工单位通知监理工程师或建设单位专业技术负责人进行验收,并应形成验收文件,验收合格后方可继续施工。
(4)参加工程施工质量验收的各方人员应具备规定的资格。单位工程的验收人员应具备工程建设相关专业中级以上技术职称并具有5年以上从事工程建设相关专业的工作经历,参加单位工程验收的签字人员应为各方项目负责人。
(5)涉及结构安全的试块、试件以及有关材料,应按规定进行见证取样检测。对涉及结构安全、使用功能、节能、环境保护等重要分部工程应进行抽样检测。
(6)承担见证取样检测及有关结构安全、使用功能等项目的检测单位应具备相应资质。
(7)工程的观感质量应由验收人员现场检查,并应共同确认。

考点3:竣工验收规定

办理竣工验收签证书,竣工验收签证书必须有建设单位、监理单位、设计单位及施工单位的签字方可生效。

考点4:工程竣工报告

(1)由施工单位编制,在工程完工后提交建设单位。
(2)在施工单位自行检查验收合格的基础上,申请竣工验收。
(3)工程竣工报告应包括的主要内容:
1)工程概况;
2)施工组织设计文件;
3)工程施工质量检查结果;
4)符合法律法规及工程建设强制性标准情况;
5)工程施工履行设计文件情况;;
6)工程合同履约情况。

1K420192 工程档案编制要求

考点1:施工资料管理的基本规定

(1)施工合同中应对施工资料的编制要求和移交期限作出明确规定;施工资料应有建设单位签署的意见或监理单位对认证项目的认证记录。
(2)施工资料应由施工单位编制,按相关规范规定进行编制和保存;其中部分资料应移交建设单位、城建档案馆分别保存。
(3)总承包工程项目,由总承包单位负责汇集,并整理所有有关施工资料;分包单位应主动向总承包单位移交有关施工资料。
(4)施工资料应随施工进度及时整理,所需表格应按有关法规的规定认真填写。
(5)施工资料,特别是需注册建造师签章的,应严格按有关法规规定签字、盖章。
(6)竣工验收前,建设单位应请当地城建档案管理机构对施工资料进行预验收,预验收合格后方可竣工验收。

1K420193 工程竣工备案的有关规定

考点1:竣工验收备案的程序

工程竣工验收合格之日起15个工作日内,建设单位应及时提交竣工验收报告,向工程所在地县级以土地方人民政府建设行政主管部门(及备案机关)备案。备案机关收到建设单位报送的竣工验收备案文件,验证文件齐全后,应当在工程竣工验收备案表上签署文件收谊。工程竣工验收备案表一式两份,一份由建设单位保存,一份留备案机关存档。

考点2:报告主要内容

1)工程概况;
2)建设单位执行基本建设程序情况;
3)对工程勘察、设计、施工、监理等单位的评价;
4)工程竣工验收时间、程序、内容和组织形式;
5)工程竣工验收鉴定书;
6)竣工移交证书;
7)工程质量保修书。
