2018一级建造师速记宝典(建筑)(四)

来源:未知 2018-03-09 14:47

1A420011流水施工方法的应用

考点1:流水施工的特点

1.科学利用工作面,争取时间,合理压缩工期;
2.工作队实现专业化施工,有利于工作质量和效率的提升;
3.工作队及其工人、机械设备连续作业,同时使相邻专业工作队的开工时间能够最大限度地搭接,减少窝工和其他支出,降低建造成本;
4.单位时间内资源投入量较均衡,有利于资源组织与供给。

考点2:流水施工参数

1.工艺参数:施工过程数(n)、流水强度
2.空间参数:施工段数(M
3.时间参数:流水节拍(t)、流水步距(K)、工期(T

考点3:流水施工的基本组织形式

1.无节奏流水施工特点
(1)各施工过程在各施工段的流水节拍不全相等;
(2)相邻施工过程的流水步距不尽相等;
(3)专业工作队数等于施工过程数;
(4)各专业工作队能够在各施工段上连续作业,但有的施工过程间可能有间隔时间。
2.等节奏流水施工特点
(1)所有施工过程在各个施工段上的流水节拍均相等;
(2)相邻施工过程的流水步距相等,且等于流水节拍;
(3)专业工作队数等于施工过程数,即每一个施工过程成立一个专业工作队,由该队完成相应施工过程所有施工任务;
(4)各个专业工作队在各施工段上能够连续作业,各施工过程之间没有空闲时间。
3.等步距异节奏流水施工特点:
(1)同一施工过程在其各个施工段上的流水节拍均相等,不同施工过程的流水节拍不等,其值为倍数关系;
(2)相邻施工过程的流水步距相等,且等于流水节拍的最大公约数;
(3)专业工作队数大于施工过程数,部分或全部施工过程按倍数增加相应专业工作队;
(4)各个专业工作队在各施工段上能够连续作业,各施工过程间没有间隔时间。
4.异步距异节奏流水施工特点:
(1)同一施工过程在各个施工段上流水节拍均相等,不同施工过程之间的流水节拍不尽相等;
(2)相邻施工过程之间的流水步距不尽相等;
(3)专业工作队数等于施工过程数;
(4)各个专业工作队在各施工段上能够连续作业,各施工过程间没有间隔时间。

考点4:流水施工的表达方式

1.流水施工的表达方式除网络图外,主要还有横道图垂直图两种。
2.流水施工的横道图表示法:横坐标表示流水施工的持续时间;纵坐标表示施工过程的名称或编号n条带有编号的水平线段表示n个施工过程或专业工作队的施工进度安排,其编号①、②……表示不同的施工段。
3.流水施工的垂直图表示法:横坐标表示流水施工的持续时间;纵坐标表示流水施工所处的空间位置即施工段的编号n条斜向线段表示n个施工过程或专业工作队的施工进度

1A420012网络计划技术的应用

考点1:网络计划的分类

我国常用的工程网络计划类型包括:双代号网络计划双代号时标网络计划单代号网络计划单代号搭接网络计划

考点2:网络计划时差、关键工作与关键线路

1.时差可分为总时差和自由时差两种:工作总时差,是指在不影响总工期的前提下,本工作可以利用的机动时间;工作自由时差,是指在不影响其所有紧后工作最早开始的前提下,本工作可以利用的机动时间。
2.关键工作:是网络计划中总时差最小的工作。在双代号时标网络图上,没有波形线的工作即为关键工作
3.关键线路:全部由关键工作所组成的线路就是关键线路。关键线路的工期即为网络计划的计算工期

考点3:网络计划优化

1.根据优化目标的不同,网络计划的优化相应分为工期优化、费用优化和资源优化三种
2.工期优化,选择优化对象应考虑下列因素:
(1)缩短持续时间对质量和安全影响不大的工作;
2.有备用资源的工作;
3.缩短持续时间所需增加的资源、费用最少的工作。
3.资源优化的前提条件是:
(1)优化过程中,不改变网络计划中各项工作之间的逻辑关系;
2.优化过程中,不改变网络计划中各项工作的持续时间;
3.网络计划中各工作单位时间所需资源数量为合理常量;
4.除明确可中断的工作外,优化过程中一般不允许中断工作,应保持其连续性。
4.费用优化的目的就是使项目的总费用最低,优化应从以下几个方面进行考虑:
(1)在既定工期的前提下,确定项目的最低费用;
2.在既定的最低费用限额下完成项目计划,确定最佳工期;
3.若需要缩短工期,则考虑如何使增加的费用最小;
4.若新增一定数量的费用,则可给工期缩短到多少。

1A420021施工进度计划编制

考点1:施工进度计划的分类

施工进度计划按编制对象的不同可分为:施工总进度计划单位工程进度计划分阶段(或专项工程)工程进度计划分部分项工程进度计划四种

考点2:合理施工程序和顺序安排的原则

施工程序和施工顺序随着施工规模、性质、设计要求、施工条件和使用功能的不同而变化,但仍有可供遵循的共同规律,在施工进度计划编制过程中,需注意如下基本原则:
1.安排施工程序的同时,首先安排其相应的准备工作;
2.首先进行全场性工程的施工然后按照工程排队的顺序逐个进行单位工程的施工;
3.三通工程应先场外后场内由远而近,先主干后分支排水工程要先下游后上游;
4.先地下后地上和先深后浅的原则;
5.主体结构施工在前装饰工程施工在后,随着建筑产品生产工厂化程度的提高,它们之间的先后时间间隔的长短也将发生变化;
6.既要考虑施工组织要求的空间顺序又要考虑施工工艺要求的工种顺序;必须在满足施工工艺要求的条件下,尽可能地利用工作面,使相邻两个工种在时间上合理且最大限度地搭接起来。

考点3:总进度计划的内容:

1.编制说
2.总进度计划
3.分期实施工程的竣工日期及工期一览表;
4.资源求量及应平衡表。
速记:开竣工表明供需

1A420022施工进度控制

考点1:施工进度控制程序

主要分为进度的事前控制事中控制事后控制
1.进度事前控制内容
(1)编制项目实施总进度计划,确定工期目标;
(2)将总目标分解为分目标,制定相应细部计划;
(3)制定完成计划的相应施工方案和保障措施。
2.进度事中控制内容
(1)检查工程进度,一是审核计划进度与实际进度的差异;二是审核形象进度、实物工程量与工作量指标完成情况的一致性。
(2)进行工程进度的动态管理,即分析进度差异的原因,提出调整的措施和方案,相应调整施工进度计划、资源供应计划。
3.进度事后控制内容
当实际进度与计划进度发生偏差时,在分析原因的基础上应采取以下措施:
(1)制定保证总工期不突破的对策措施;
(2)制定总工期突破后的补救措施;
(3)调整相应的施工计划,并组织协调相应的配套设施和保障措施。

考点2:项目进度报告的内容

1.进度执行情况的综合述;
2.际施工进度;
3.工程更;
4.资源应情况;
5.格调整;
6.决问题的措施;
7.计划整意见;
8.索及工程收支情况;
9.进度差状况及导致偏差的原因分析
速记:描实变价供赔款偏调解

考点3:施工进度计划调整的内容:

工内容、程量、起止时间、续时间、作关系、源供应:
速记:施工岂止迟工资

考点4:进度计划的调整

进度计划的调整,一般有以下几种方法:
1.键工作的调整一一本方法是进度计划调整的重点也是最常用的方法之一
2.改变某些工作间的辑关系一一此种方法效果明显,但应在允许改变关系的前提之下才能进行。
3.余工作重新编制进度计划一一当采用其他方法不能解决时,应根据工期要求,将剩余工作重新编制进度计划。
4.关键工作调整一一为了更充分地利用资源,降低成本,必要时可对非关键工作的时差作适当调整。
5.源调整-一若资源供应发生异常,或某些工作只能由某特殊资源来完成时,应进行资源调整,在条件允许的前提下将优势资源用于关键工作的实施,资源调整的方法实际上也就是进行资源优化。
速记:裸官剩妃子

1A420031项目质量计划编制

考点1:项目质量计划编制侬据

1.工程承包合同、设计图纸及相关文件;
2.企业的质量管理体系文件及其对项目部的管理要求;
3.国家和地方相关的法律、法规、技术标准、规范及有关施工操作规程;
4.项目管理实施规划或施工组织设计、专项施工方案。

考点2:项目质量计划编制要求

1.项目质量计划应在项目策划过程中编制,经审批后作为对外质量保证和对内质量控制的依据;
2.项目质量计划是将质量保证标准、质量管理手册和程序文件的通用要求与项目质量联系起来的文件,应保持与现行质量文件要求的一致性;
3.项目质量计划应高于且不低于通用质量体系文件所规定的要求;
4.项目质量计划应明确所涉及的质量活动,并对其责任和权限进行分配;同时应考虑相互间的协调性和可操作性;
5.质量计划应体现从检验批、分项工程、分部工程到单位工程的过程控制,且应体现从资源投入到完成工程质量最终检验和试验的全过程管理与控制要求;
6.项目质量计划应由项目经理组织编写,须报企业相关管理部门批准并得到发包方和监理方认可后实施;
7.施工企业应对质量计划实施动态管理,及时调整相关文件并监督实施。

考点3:项目质量计划的主要内容

1.编制依据;
2.项目概况;
3.质量目标和要求;
4.质量管理组织和职责;
5.人员、技术、施工机具等资源的需求和配置;
6.场地、道路、水电、消防、临时设施规划;
7.影响施工质量的因素分析及其控制措施;
8.进度控制措施;
9.施工质量检查、验收及其相关标准;
10.突发事件的应急措施;
11.对违规事件的报告和处理;
12.应收集的信息及传递要求;
13.与工程建设有关方的沟通方式;
14.施工管理应形成的记录;
15.质量管理和技术措施;
16.施工企业质量管理的其他要求。

1A420041建筑材料复试

考点1:复试材料的取样

建筑材料复试的取样原则是:
1.同一厂家生产的同一品种、同一类型、同一生产批次的进场材料应根据相应建筑材料质量标准与管理规程以及规范要求的代表数量确定取样批次,抽取样品进行复试,当合同另有约定时应按合同执行。
2.项目应实行见证取样和送检制度。即在建设单位或监理工程师的见证下,由项目试验员在现场取样后送至试验室进行试验。见证取样和送检次数应按相关规定进行。
3.送检的检测试样,必须从进场材料中随机抽取,严禁在现场外抽取。试样应有唯一性标识,试样交接时,应对试样外观、数量等进行检查确认。
4.工程的取样送检见证人,应由该工程建设单位书面确认,并委派在工程现场的建设或监理单位人员1~2名担任。见证人应具备与检测工作相适应的专业知识。见证人及送检单位对试样的代表性及真实性负有法定责任。
5.试验室在接受委托试验任务时,须由送检单位填写委托单

考点2:主要材料复试内容及要求

1.钢筋:屈服强度、抗拉强度、伸长率和冷弯
2.水泥:抗压强度、抗折强度、安定性、凝结时间。钢筋混凝土结构、预应力混凝土结构中严禁使用含氧化物的水泥。同一生产厂家、同一等级、同一品种、同一批号且连续进场的水泥,袋装不超过200t为一批,散装不超过500t为一批检验。
3.混凝土外加剂:检验报告中应有碱含量指标,预应力混凝土结构中严禁使用含氯化物的外加剂。混凝土结构中使用含氯化物的外加剂时,混凝土的氧化物总含量应符合规定。
4.石子:筛分析、含泥量、泥块含量、含水率、吸水率及石子的非活性骨料检验。
5.砂:筛分析、泥块含量、含水率、吸水率及非活性骨料检验。
6.建筑外墙金属窗、塑料窗:气密性、水密性、抗风压性能
7.装饰装修用人造木板及胶粘剂:甲醒含量。
8.饰面板(砖):室内用花岗石放射性,粘贴用水泥的凝结时间、安定性、抗压强度,外墙陶瓷面砖的吸水率及抗冻性能复验
9.混凝土小型空心砌块:同一部位使用的小砌块应持有同一厂家生产的产品合格证书和进场复试报告,小砌块在厂内的养护龄期及其后停放期总时间必须确保不少于28d
10.预拌混凝土:检查预拌混凝土出场合格证书及配套的水泥、砂、石子、外加剂、掺合料原材复试报告和合格证、混凝土配合比单、混凝土试件强度报告

1A420042建筑材料质量管理

考点:建筑材料质量控制的主要过程

建筑材料的质量控制主要体现在以下四个环节:材料的采购、材料进场试验检验、过程保管和材料使用

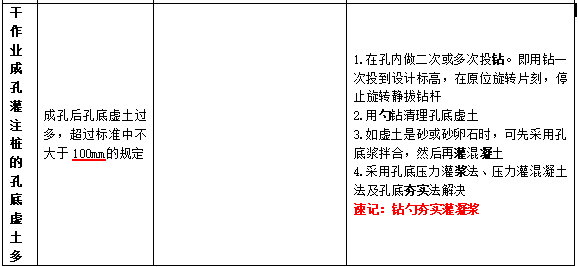

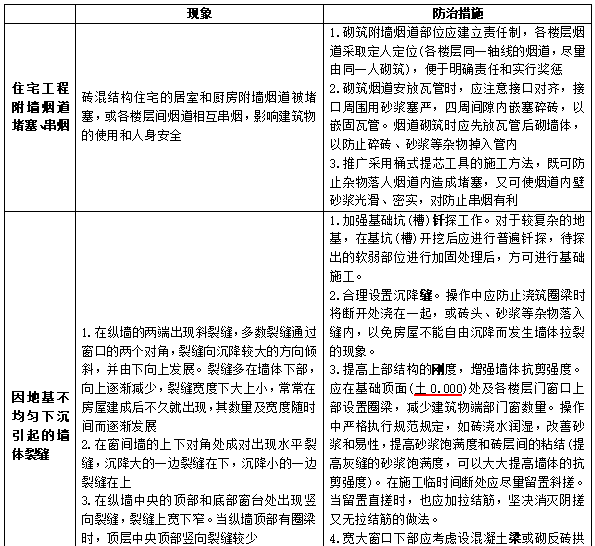

1A420051地基基础工程质量管理

考点:土方工程
1.土方开挖前,应检查定位放线、排水和降低地下水位系统。
2.开挖过程中,应检查平面置、水平标、边坡坡度、实度、排和降低地下水位系统,并随时观测围的环境变化。
速记:周婆婆高位压水
3.基坑(槽)开挖后,应检验下列内容:
(1)核对基坑(槽)的位置、平面尺寸、坑底标高是否符合设计的要求,并检查边坡稳定状况,确保边坡安全。
(2)核对基坑土质和地下水情况是否满足地质勘察报告和设计要求;有无破坏原状土结构或发生较大土质扰动的现象。
(3)用钎探法或轻型动力触探等方法检查基坑(槽)是否存在软弱土下卧层及空穴、古墓、古井、防空掩体、地下埋设物等并确定其位置、深度、性状。
4.基坑(槽)验槽,应重点观基、墙角、承重墙下或其他受力较大部位,如有异常部位,要会同勘察、设计等有关单位进行处理。
5.土方回填,应查验下列内容:
(1)回填土的材料要符合设计和规范的规定。
(2)填土施工过程中应检查排水措施、每层填筑厚度、回填土的含水量控制(回填土的最优含水量,砂土:8%12%;蒙古土:19%~23%;粉质结土:12%~15%;粉土:16%~22%)和压实程度。
(3)基坑(槽)的填方,在旁实或压实之后,要对每层回填土的质量进行检验,满足设计或规范要求。
(4)填方施工结束后应检查标高、边坡坡度、压实程度等是否满足设计或规范要求。

1A420053防水工程质量管理

考点:防水工程施工完成后的检查与检验

1.屋面防水工程
防水层完工后,应在雨后或持续淋水2h后(有可能作蓄水检验的屋面,其蓄水时间不应少于24h),检查屋面有无渗漏、积水和排水系统是否畅通,施工质量符合要求方可进行防水层验收。
2.厨房、厕浴间防水工程
厨房、厕浴间防水层完成后,应做24h蓄水试验确认渗漏时再做保护层和面层。设备与饰面层施工完后还应在其上继续做第二次24h蓄水试验,达到最终无渗漏和排水畅通为合格,方可进行正式验收。墙面间歇淋水试验应达到30min以上不渗漏。

1A420061建筑工程质量验收要求

考点1:建筑工程施工质量应接下列要求进行验收

(1)工程质量验收均应在施工单位自检合格的基础上进行;
2.参加工程施工质量验收的各方人员应具备相应的资格;
3.检验批的质量应按主控项目和一般项目验收;
4.对涉及结构安全、节能、环境保护和主要使用功能的试块、试件及材料,应在进场时或施工中按规定进行见证检验;
5.隐蔽工程在隐蔽前应由施工单位通知监理单位进行验收,并应形成验收文件,验收合格后方可继续施工;
6.对涉及结构安全、节能、环境保护和使用功能的重要分部工程,应在验收前按规定进行抽样检验;
7.工程的观感质量应由验收人员现场检查,并应共同确认。

考点2:各验收层次的合格条件

1.检验批质量验收合格的规定
(1)主控项目和一般项目(要求80%合格)的质量经抽样检验合格;
(2)具有完整的施工操作依据、质量检查记录。
2.分项工程质量验收合格的规定
(1)分项工程所含检验批均应符合合格质量的规定;
(2)分项工程所含检验批的质量验收记录应完整。
3.分部工程质量验收合格规定
(1)所含分项工程的质量均应验收合格。
(2)质量控制资料应完整。
(3)有关安全、节能、环境保护和主要使用功能的抽样检验结果应符合相应规定。
(4)的观感质量应符合要求。
4.单位工程质量验收合格的规定
(1)所含分部工程的质量均应验收合格。
(2)质量控制资料应完整。
(3)所含分部工程中有关安全、节能、环境保护和主要使用功能的检验资料应完整。
(4)主要使用功能的抽查结果应符合相关专业验收规范的规定。
(5)观感质量应符合要求。

考点3:建筑工程质量不符合要求时的处理

1.经返工或返修的检验批,应重新进行验收。
2.经有资质的检测机构检测鉴定能够达到设计要求的检验批,应予以验收。
3.经有资质的检测机构检测鉴定达不到设计要求,但经原设计单位核算认可能够满足安全和使用功能的检验批,可予以验收。
4.经返修或加固处理的分项、分部工程,满足安全及使用功能要求时,可按技术处理方案和协商文件的要求予以验收。
5.经返修或加固处理仍不能满足安全或重要使用要求的分部工程及单位工程,严禁验收。

1A420062地基基础工程质量验收

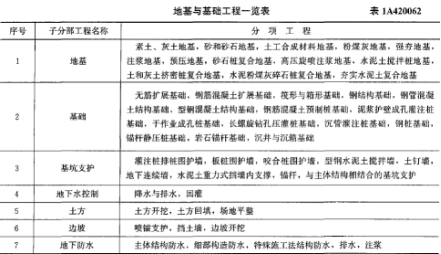

考点1:地基与基础工程包括的内容

地基与基础工程主要包括:地础、坑支护、地下水控制、方、边地下防水等子分部工程
速记:三鸡土坡两下水

考点2:地基与基础工程验收组织及验收人员

验收组成员由总监理工程师(建设单位项目负责人)勘察、设计、施工单位项目负责人施工单位项目技术、质量负责人以及施工单位技术、质量部门负责人组成

1A420063主体结构工程质量验收

考点1:主体结构包括的内容

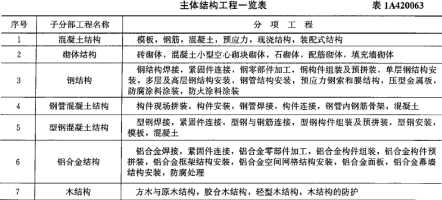

主体结构主要包括:凝土结构体结构结构管混凝土结构混凝土结构合金结构结构等子分部工程,详见表1A420063。

速记:铝木三钢混砌

考点2:主体结构验收组织及验收人员

组织者:总监理工程师(建设单位项目负责人)
参加者:建设、勘察、设计、监理单位项目负责人,施工单位项目负责人、项目技术负责人及施工单位技术、质量负责人。

考点3:结构实体检验组织

1.对涉及混凝土结构安全的有代表性的部位应进行结构实体检验。结构实体检验应:包括混凝土强度钢筋保护层厚度结构位置与尺寸偏差以及合同约定的项目;必要时可检验其他项目。
2.结构实体检验应由监理单位组织施工单位实施,并见证实施过程。施工单位应制定结构实体检验专项方案,并经监理单位审核批准后实施。除结构位置与尺寸偏差外的结构实体检验项目,应由具有相应资质的检测机构完成
3.结构实体混凝土强度检验宜采用同条件养护试件方法;当未取得同条件养护试件强度或同条件养护试件强度不符合要求时,可采用回弹取芯法进行检验

1A420064防水工程质量验收

考点:地下防水隐蔽工程验收记录的主要内容:

1.水层的基层;
2.水混凝土结构和水层被掩盖的部位;
3.施工、变形、后浇带等防水构造做法;
4.管道穿过防水层的封固部位;
5.渗排水层、盲和坑;
6.结构裂注浆处理部位;
7.衬砌前围岩渗漏水处理部位;
8.基坑的超和回
速记:沟槽挖填三防三缝两处理

1A420065装饰装修王程质量验收

考点:子分部工程验收

1A420066工程档案的编制

考点1:工程资料分类

(1)工程资料可分为工程备阶段文件、理资料、工资料、竣工图和工程工文件5类;
速记:准监施竣竣
(2)工程准备阶段文件可分为决策立项文件、建设用地文件、勘察设计文件、招投标及合同文件、开工文件、商务文件6类;
(3)施工资料可分为施工理资料、施工术资料、施工度及造资料、施工资资料、施工录、施工试记录及检报告、施工量验收记录、竣工验收资料8类;
速记:管技记、验质检、进物价+验收。
(4) 工程竣工文件可分为竣工验收文件、竣工决算文件、竣工交档文件、竣工总结文件4 类。

考点2:施工资料的组卷要求

1.专业承工程形成的施工资料应由专业承包单位负责,并应单独组卷;
2.电梯应按不同型号每台电梯单独组卷;
3.室外工程应按室外建筑环境、室外安装工程单独组卷;
4.当施工资料中部分内容不能按一个单位工程分类组卷时,可按建设项目组卷;
5.施工资料目录应与其对应的施工资料一起组卷;
6.应按单位工程进行组卷
速记:分包电梯两室外

考点3:工程资料移交与归档

1.工程资料移交
(1)施工单位应向建设单位移交施工资料;
(2)实行施工总承包的,各专业承包单位应向施工总承包单位移交施工资料;
(3)监理单位应向建设单位移交监理资料;
(4)工程资料移交时应及时办理相关移交手续,填写工程资料移交书、移交目录;
(5)建设单位应按国家有关法规和标准的规定向城建档案管理部门移交工程档案,并办理相关于续。有条件时,向城建档案管理部门移交的工程档案应为原件。
2.工程资料归档保存期限
(1)工程资料归档保存期限应符合国家现行有关标准的规定。当无规定时,不宜少于5年;
(2)建设单位工程资料归档保存期限应满足工程维护、修缮、改造、加固的需要;
(3)施工单位工程资料归档保存期限应满足工程质量保修及质量追溯的需要。

1A420071质量问题分类

考点:工程质量事故的分类

1.特别重大事故,是指造成30人以上死亡,或者100人以上重伤,或者1亿元以上直接经济损失的事故;
2.重大事故,是指造成10人以上30人以下死亡,或者50人以上100人以下重伤,或者5000万元以上1亿元以下直接经济损失的事故;
3.较大事故,是指造成3人以上10人以下死亡,或者10人以上50人以下重伤,或者1000万元以上5000万元以下直接经济损失的事故;
4.一般事故,是指造成3人以下死亡,或者10人以下重伤,或者100万元以上1000万元以下直接经济损失的事故。

1A420072重大质量事故的处理

考点:工程质量问题的报告

1.工程质量问题发生后,事故现场有关人员应当立即向工程建设单位负责人报告;工程建设单位负责人接到报告后,应于1h内向事故发生地县级以上人民政府住房和城乡建设主管部门及有关部门报告
2.较大、重大及特别重大事故逐级上报至国务院住房和城乡建设主管部门一般事故逐级上报至省级人民政府住房和城乡建设主管部门,必要时可以越级上报事故情况。
3.住房和城乡建设主管部门上报事故情况,应当同时报告本级人民政府;国务院住房和城乡建设主管部门接到重大和特别重大事故的报告后,应当立即报告国务院
4.住房和城乡建设主管部门逐级上报事故情况时,每级上报时间不得超过2h
5.事故报告应包括下列内容:
①事故发生的时间、地点、工程项目名称、工程各参建单位名称;
②事故发生的简要经过、伤亡人数(包括下落不明的人数)和初步估计的直接经济损失;
③事故的初步原因;
④事故发生后采取的措施及事故控制情况;
⑤事故报告单位、联系人及联系方式;
⑤其他应当报告的情况。
6.事故报告后出现新情况,以及事故发生之日起30d内伤亡人数发生变化的,应当及时补报

1A420073地基基础工程施工质量要求及质量事故处理

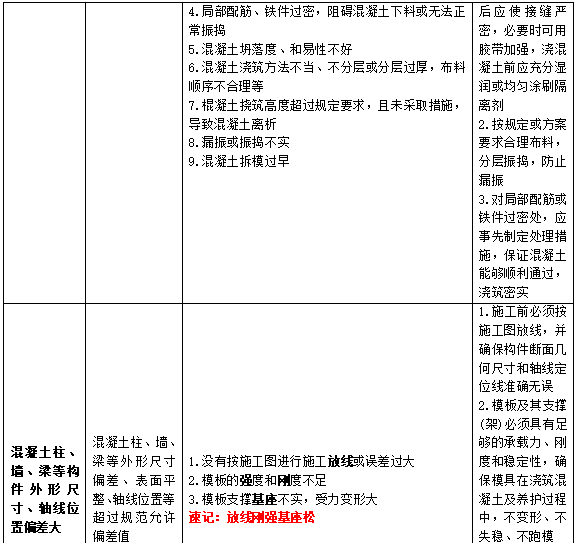

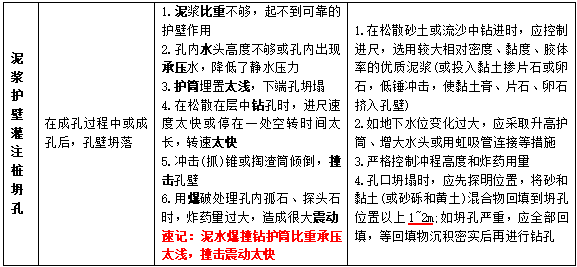

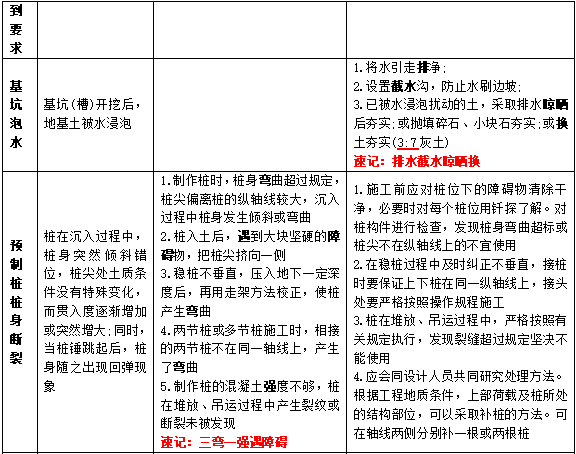

考点:基础工程质量问题及治理

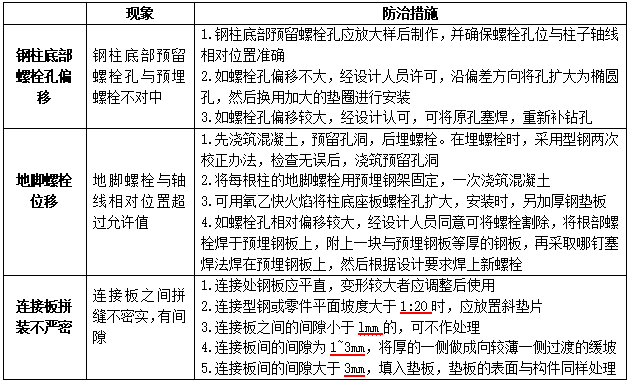

1A420074主体结构工程施工质量要求战质量事故处理

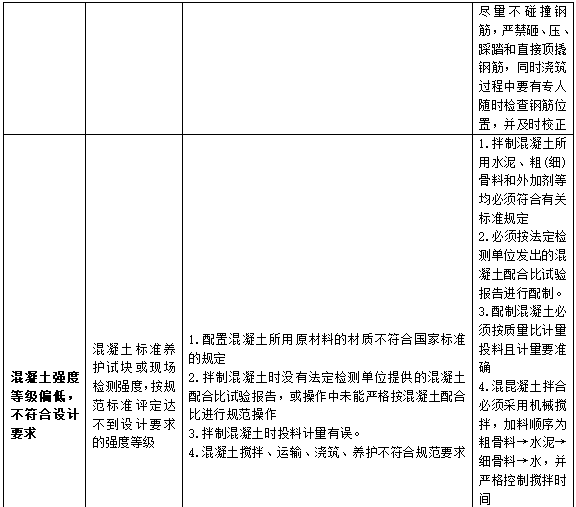

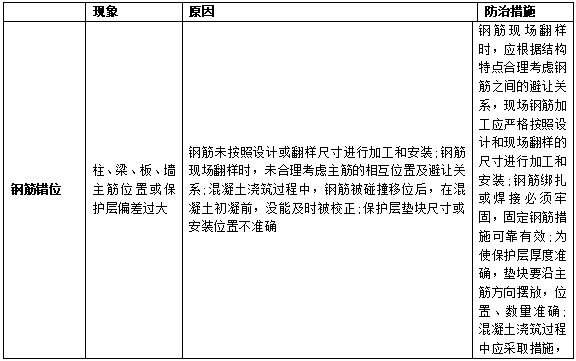

考点1:钢筋混凝土结构工程中主要质量问题及防治

考点2:钢结构工程中主要质量问题及防治

考点3:砌体工程中主要质量问题及防治

1A420075防水工程施工质量要求茂质量事故处理

考点:防水工程施工质量问题处理

1A420076建筑装饰装修工程施工质量要求及质量事故处理

考点:原因分析

主要原因有以下几方面:
1.企业缺乏施工技术标准和施工工艺规程。
2.施工人员素质参差不齐,缺乏基本理论知识和实践知识,不了解施工验收规范。质量控制关键岗位人员缺位。
3.所用材料的规格、质量、性能等不符合设计要求。
4.所采用的施工机具不能满足施工工艺要求。
5.对施工过程控制不到位,未做到施工按工艺、操作按规程、检查按规范标准,对分项工程施工质量检验批的检查评定流于形式,缺乏实测实量。
6.工业化程度低。
7.违背客观规律,盲目缩短工期和抢工期,盲目降低成本等。

1A420077节能工程施工质量要求及质量事故处理

考点:技术与管理

1.承担建筑节能工程的施工企业应具备相应的资质;施工现场应建立相应的质量管理体系、施工质量控制和检验制度,具有相应的施工技术标准。
2.设计变更不得降低建筑节能效果。当设计变更涉及建筑节能效果时,应经原施工图设计审查机构审查,在实施前办理设计变更手续,并获得监理或建设单位的确认。
3.建筑节能工程采用的新技术、新设备、新材料、新工艺,应按照有关规定进行评审、鉴定及备案。施工前应对新的或首次采用的施工工艺进行评价,并制定专门的施工技术方案。
4.单位工程的施工组织设计应包括建筑节能工程施工内容。建筑节能工程施工前,施工单位应编制建筑节能工程施工方案并经监理(建设)单位审查批准。施工单位应对从事建筑节能工程施工作业的人员进行技术交底和必要的实际操作培训。
5.建筑节能工程的质量检测,应由具备资质的检测机构承担。

1A420081施工安全管理

考点1:建筑施工安全管理的目标

1.建筑施工企业应依据企业的总体发展目标,制定企业安全生产年度及中长期管理目标。
2.安全管理目标应包括生产安全事故控制指标、安全生产隐患治理目标,以及安全生产、文明施工管理目标等,安全管理目标应量化。
3.安全管理目标应分解到各管理层及相关职能部门,并定期进行考核。企业各管理层和相关职能部门应根据企业安全管理目标的要求制定自身管理目标和措施,配备相应的资源,共同保证目标实现。

考点2:建筑施工安全管理的主要内容

1.制定安全政策:任何一个单位或机构要想成功地进行安全管理,必须有明确的安全政策。
2.建立、健全安全管理组织体系:一项政策的实施,有赖于一个恰当的组织结构和系统去贯彻落实。
3.安全生产管理计划和实施:好的施工单位能够有计划地、系统地落实所制定的安全政策。
4.安全生产管理业绩考核:任何一个施工单位对安全生产管理的成功与否,应该由事先订立的评价标准进行测量,以发现何时何地需要改进哪方面的工作。
5.安全管理业绩总结:施工单位需要对过去的资料和数据进行系统的分析总结,以用于今后工作的参考,这是安全生产管理的重要工作环节。

考点3:建筑工程施工安全管理程序

1.确定安全管理目标;
2.编制安全措施计划;
3.实施安全措施计划;
4.安全措施计划实施结果的验证;
5.评价安全管理绩效并持续改进
速记:持续改进目标+PDCA

考点4:安全措施计划的主要内容

1.工程概况;
2.管理目标;
3.组织机构与职责权限;
4.规章制度;
5.风险分析与控制措施;
6.安全专项施工方案;
7.应急准备与响应;
8.资源配置与费用投入计划;
9.教育培训;
10.检查评价、验证与持续改进。

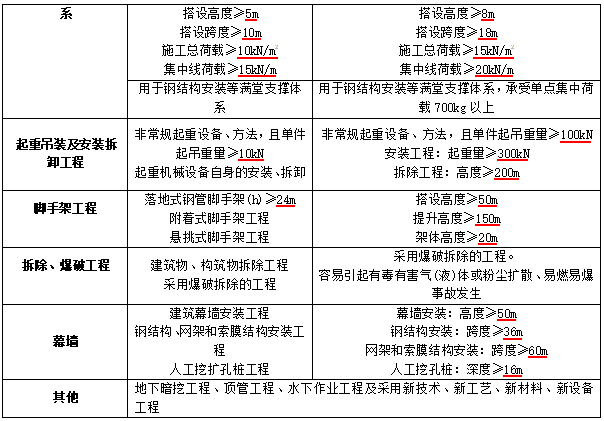

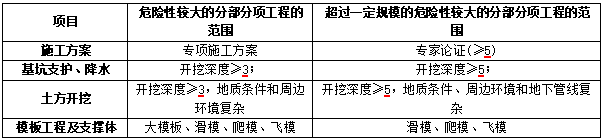

考点5:应单独编制安全专项施工方案的工程

1A420082施工安全危险源辨识

考点1:两类危险源

1.第一类危险源:能量和危险物质的存在是危害产生的最根本原因,通常把可能发生意外释放的能量或危害物质称作第一类危险源。此类危险源是事故发生的物理本质,一般来说,系统具有的能量越大,存在的危险物质越多,则其潜在的危险性和危害性也就越大。
2.第二类危险源:造成约束、限制能量和危险物质措施失控的各种不安全因素称为第二类危险源。该类危险源主要体现在设备故障或缺陷、人为失误和管理缺陷等几个方面。
3.危险源与事故:事故的发生是两类危险源共同作用的结果。第一类危险源是事故发生的前提,第二类危险源的出现是第一类危险源导致事故的必要条件

考点2::危险源的辨识

危险源辨识的方法:危险源辨识的方法很多,常用的方法有专家调查法头脑风暴法德尔菲现场调查工作任务分析法安全检查表法危险与可操作性研究法事件树分析法和故障树分析法
速记:专家德尔菲在现场用头脑工作检查两树的危险性与可操性

考点3:重大危险源控制系统的组成

重大危险源控制系统主要由以下几个部分组成。
1.重大危险源的辨识:防止重大工业事故发生的第一步,是辨识或确认高危险性的工业设施(危险源)。
2.重大危险源的评价
一般来说,重大危险源的风险分析评价包括以下几个方面:
(1)辨识各类危险因素及其原因与机制;
(2)依次评价已辨识的危险事件发生的概率;
(3)评价危险事件的后果;
(4)进行风险评价,即评价危险事件发生概率和发生后果的联合作用;
(5)风险控制,即将上述评价结果与安全目标值进行比较,检查风险值是否达到了可
接受水平,否则需要进一步采取措施,降低危险水平。
3.重大危险源的管理企业应对工厂的安全生产负重要责任。通过技术措施和组织措施对重大危险源进行严格控制和管理
4.重大危险源的安全报告:要求企业应在规定的期限内,对已辨识和评价的重大危险源向政府主管部门提交安全报告。
5.事故应急救援预案是重大危险源控制系统的重要组成部分,企业应负责制定现场事故应急救援预案,并且定期检验和评估现场事故应急救援预案和程序的有效程度,以及在必要时进行修订。
6.工厂选址和土地实用规划:政府有关部门应制定综合性的土地使用政策,确保重大危险源与居民区和其他工作场所、机场、水库、其他危险源和公共设施的安全隔离。
7.重大危险源的监察:政府主管部门必须派出经过培训的、合格的技术人员定期对重大危险掘进行监察、调查、评估和咨询。

1A420091安全检查内容

考点1:建筑工程施工安全检查的主要内容

建筑工程施工安全检查主要是以查安全思想查安全责任查安全制度查安全措施查安全防护查设备设施查教育培训查操作行为查劳动防护用品使用和查伤亡事故处理等为主要内容。
查教育培训:
1.教育培训岗位教育培训人员教育培训内容是否明确、具体、有针对性;
2.三级安全教育制度特种作业人员持证上岗制度的落实情况是否到位;
3.教育培训档案资料是否真实、齐全

考点2:建筑工程施工安全检查的主要形式

1.期安全检查。建筑施工企业应建立定期分级安全检查制度,定期安全检查属全面性和考核性的检查,建筑工程施工现场应至少每旬开展一次安全检查工作,施工现场的定期安全检查应由项目经理亲自组织。
2.性安全检查。建筑工程施工应经常开展预防性的安全检查工作,以便于及时发现并消除事故隐患,保证施工生产正常进行。施工现场经常性的安全检查方式主要有:
①现场专(兼)职安全生产管理人员及安全值班人员每天例行开展的安全巡视、巡查。
②现场项目经理、责任工程师及相关专业技术管理人员在检查生产工作的同时进行的安全检查。
③作业班组在班前、班中、班后进行的安全检查。
3.节性安全检查。季节性安全检查主要是针对气候特点(如:暑季、雨季、风季、冬季等)可能给安全生产造成的不利影响或带来的危害而组织的安全检查。
4.日安全检查。在节假日、特别是重大或传统节假日(如"五一"、"十一"、元旦、春节等)前后和节日期间,为防止现场管理人员和作业人员思想麻痹、纪律松懈等而进行的安全检查。节假日加班,更要认真检查各项安全防范措施的落实情况。
5.工、复工安全检查。针对工程项目开工、复工之前进行的安全检查,主要是检查现场是否具备保障安全生产的条件。
6.业性安全检查。由有关专业人员对现场某项专业安全问题或在施工生产过程中存在的比较系统性的安全问题进行的单项检查。这类检查专业性强,主要应由专业工程技术人员、专业安全管理人员参加。
7.备设施安全验收检查。针对现场塔吊等起重设备、外用施工电梯、龙门架及井架物料提升机、电气设备、脚手架、现浇混凝土模板支撑系统等设备设施在安装、搭设过程中或完成后进行的安全验收、检查。
速记:假定设季常开专专日

1A420093安全检查标准

考点1:《建筑施工安全检查标准》JGJ59-2011中备检查表检查项目的构成

1.《安全管理检查评分表》检查评定保证项目应包括:安全生产责任、施工织设计及专项施工方案、安全技术交、安全检、安全教、应救援。一般项目应包括:分包单位安全管理、持证上岗、生产安全事故处理、安全标志。
速记:智育低,查祖籍
2.《文明施工检查评分表》检查评定保证项目应包括:现场挡、闭管理、施工地、材管理、现场办公与住宿、现场防一般项目应包括:综合治理、公示标牌、生活设施、社区服务。
速记:火速围封料场
3.《基坑工程检查评分表》检查评定保证项目包括:施工方、基坑护、降排、基坑挖、坑边载、安全护。一般项目包括:基坑监测、支撑拆除、作业环境、应急预案。
速记:河岸放置开水
4.《模板支架检查评分表》检查评定保证项目包括:施工案、支架础、支架造、支架定、施工载、底与验收。一般项目包括:杆件连接、底座与托撑、构配件材质、支架拆除。
速记:机构为(稳)何教方言
5.《高处作业检查评分表》检查评定项目包括:安全帽、安全网、安全带、临边防护、洞口防护、通道口防护、攀登作业、悬空作业、移动式操作平台、悬挑式物料钢平台。
6.《施工用电检查评分表》检查评定的保证项目应包括:电防护、地与接零保护系统、配电线路、配电与开关箱。一般项目应包括:配电室与配电装置、现场照明、用电档案。
速记:外接现象
7.《物料提升机检查评分表》检查评定保证项目应包括:安全装置、防护设施、附墙架与缆风绳、钢丝绳、安拆、验收与使用。一般项目应包括:基础与导轨架、动力与传动、通信装置、卷扬机操作棚、避雷装置。
8.《塔式起重机检查评分表》检查评定保证项目应包括:载荷限制装置、行程限位装置、保护装置、吊钩、滑轮、卷筒与钢丝绳、多塔作业、安拆、验收与使用。一般项目应包括:附着、基础与轨道、结构设施、电气安全。
9.《起重吊装安全检查评分表》检查评定保证项目应包括:施工案、起重械、钢绳与锚、索具业环境、作业员。一般项目应包括:起重吊装、高处作业、构件码放、警戒监护。
速记:方司机地人作索具

考点2:检查评分方法

1.检查评分汇总表中各分项项目实得分值应按下式计算:

式中A1一一汇总表各分项项目实得分值;
B一一汇总表中该项应得满分值;
C一一该项检查评分表实得分值
2.当评分遇有缺项时,分项检查评分表或检查评分汇总表的总得分值应按下式计算:

式中A2一一遇有缺项时总得分值;
D一一实查项目在该表的实得分值之和;
E一一实查项目在该表的应得满分值之和
3.等级的划分原则
建筑施工安全检查评定的等级划分应符合下列规定:
(1)优良
分项检查评分表无零分,汇总表得分值应在80分及以上。
(2)合格
分项检查评分表无零分,汇总表得分值应在80分以下,70分及以上。
(3)不合格
①当汇总表得分值不足70分时;
②当有一分项检查评分表为零时。
当建筑施工安全检查评定的等级为不合格时,必须限期整改达到合格

1A420101基础工程安全隐患防范

考点1:基础工程施工安全隐患的主要表现形式

1.挖土机械作业无可靠的安全距离。
2.没有按规定放坡或设置可靠的支撑。
3.设计的考虑因素和安全可靠性不够。
4.地下水没能有效控制。
5.土体出现渗水、开裂、剥落。
6.在基础底部进行掏挖。
7.沟槽内作业人员过多。
8.施工时地面上无专人巡视监护。
9.地面堆载离坑槽边过近、过高。
10.邻近的坑槽有影响土体稳定的施工作业。
11.基础施工离现有建筑物过近,其间土体不稳定。
12.防水施工无防火、防毒措施。
13.灌注桩成孔后未覆盖孔口。
14.人工挖孔桩施工前不进行有毒气体检测。

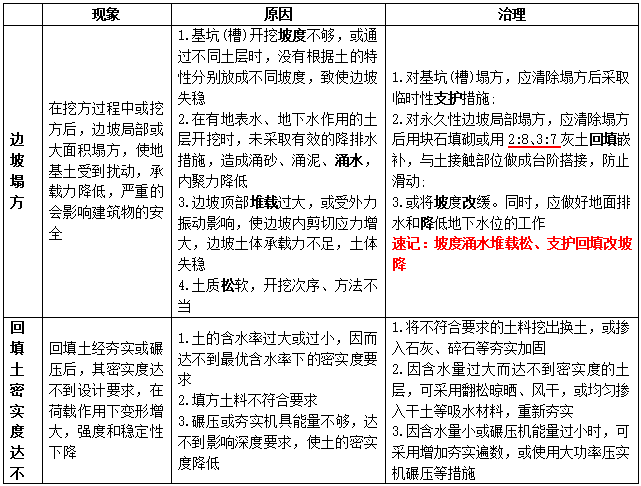

考点2:基坑发生明塌以前的主要迹象

1.周围面出现缝,并不断扩展。
2.支撑系统发出挤压等异常响声。
3.环梁或排、挡墙的水平移较大,并持续发展。
4.支护系统出现局部失稳
5.大量土不断涌入基坑。
6.相当数量的锚杆母松动,甚至有的槽钢松脱等。
速记:桩位挤压地裂、失稳落水

考点3:基坑(槽)施工安全控制要点

1.基坑(槽)开挖时,两人操作间距应大于2.5m。多台机械开挖,挖土机间距应大于10m
2.基坑周边严禁超堆荷载。在坑边堆放弃土、材料和移动施工机械时,应与坑边保持一定的距离,当土质良好时,要距坑边1m以外,堆放高度不能超过1.5m
3.基坑工程的监测包括支护结构的监测和周围环境的监测。重点是做好支护结构水平位移、周围建筑物、地下管线变形、地下水位等的监测
4.挖孔桩各孔内用电严禁一闸多用。孔上电缆必须架空2.0m以上,严禁拖地和埋压土中,孔内电缆线必须有防磨损、防潮、防断等措施。照明应采用安全矿灯或12V以下的安全电压。

考点4:基坑开挖的监控

1.基坑开挖前应制定系统的开挖监控方案,监控方案应包括:监控的、监测目、监控报值、监测法及度要求、监测的布置、监测期、序管理和录制度以及信息馈系统等。
速记:警方反周公点精记项目
2.基坑工程的监测包括支护结构的监测和周围环境的监测。重点是做好支结构水平位移、周建筑物、地下线变形、地下位等的监测。
速记:围护水管

考点5:灌注桩施工安全控制要点

1.施工前编制专项施工方
2.已成未浇筑前,应用盖板封严或沿四周设防护栏杆;
3.现场施工人员必须戴安全,拆除串筒时上空不得进行作业;
4.混凝土浇筑完成后,应及时抽干空桩部分泥浆,立即用素土回
5.现场所用设备电路应架空设置,不得使用不防水的电线或绝缘层有破损的线。
速记:案孔帽填电

1A420102脚手架搭设安全隐患防范

考点1:脚手架的搭设

1.脚手架必须设置纵、横向扫地杆。纵向扫地杆应采用直角扣件固定在距底座上皮不大于200mm处的立杆上。
2.立杆接长除顶层顶步可采用搭接外,其余各层各步接头必须采用对接扣件连接。立杆上的对接扣件应交错布置,两根相邻立杆的接头不应设置在同步内,同步内每隔一根立杆的两个相邻接头在高度方向错开的距离不宜小于500mm;各接头中心至主节点的距离不宜大于步距的1/3。搭接长度不应小于1m,应采用不少于2个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100mm

考点2:脚手架的检查验收

1.脚手架在下列阶段应进行检查与验收
(1)脚手架基础完工后,架体搭设前;
(2)每搭设完6~8m高度后;
(3)作业层上施加荷载前;
(4)达到设计高度后或遇有六级及以上风或大雨后,冻结地区解冻后;
(5)停用超过一个月。
2.脚手架定期检查的主要内容
(1)件的置与接,连墙件、支撑、门洞椅架的构造是否符合要求;
(2)地基是否水,底座是否松动,立杆是否空,扣件螺栓是否动;
(3)高度在24m以上的双排、满堂脚手架,高度在20m以上的满堂支撑架,其杆的降与直度的偏差是否符合技术规范要求;
(4)架体安全护措施是否符合要求;
(5)是否有超载使用现象。
速记:敢射连,积悬松,立沉垂,防超载

考点3:临边洞口的作业防护

1.楼梯口:防护栏杆+档脚板+警示牌+红灯警示+足够照明;
2.电梯井口:固定栅门(防护栏杆+挡脚板)+每隔两层(≤10m)设安全平网;
3.进出洞口:防护棚、两侧立网、挂安全警示牌、夜间红灯警示;
4.预留洞口:坚固盖板+防护门+防护栏杆+挡脚板+安全网+安全标志+警示灯;
5.卸料口:防护栏杆+挡脚板+常闭型安全门+安全立网

1A420104 吊装工程安全隐患防范

考点:起重机“十不吊”:

1.载或吊物质量不清不吊;
2.被吊物上有或浮置物时不吊;
3.工作场地昏暗,无法清场地、被吊物和指挥信号室不吊;
4.拉斜吊重物时不吊。
5.指挥号不明确不吊;
6.被吊物棱角处与捆绑钢绳间未加衬垫时不吊;
7.遇有拉力不清的埋置物件时不吊;
8.容器内装的物品过时不吊;
9.捆绑、吊挂不牢或不衡,可能引起滑动时不吊;
10.结构或零部件有影响全工作的缺陷或损伤时不吊
速记:超人看微信,家里满平安

1A420106拆除工程安全隐患防范

考点:拆除工程安全隐患的主要表现形式

1.拆除工程施工方案和设计计算存在缺陷,未进行专家论证。
2.拆除工程施工时,场内电线和市政管线未予切断、迁移或加以保护。
3.拆除工程施工时,未设安全警戒区和派专人监护。
4.拆除施工中,作业面上人员过度集中。
5.采用掏挖根部推倒方式拆除工程时,掏挖过深,人员未退出至安全距离以外。
6.采用人工掏挖、拽拉、站在被拆除物上猛砸等危险作业。
7.拆除施工所使用的机械其工作面不稳固。
8.被拆除物在未完全分离的情况下,采用机械强行进行吊拉。
9.在人口稠密和交通要道等地区采用火花起爆拆除建筑物。
10.爆破实施操作的程序、爆破部位的防护及爆破器材的储、运管理不到位。

1A420108建筑机具安全操作规程的要点

考点1:塔吊的安全控制要点

1.塔吊的拆装必须配备下列人员:
(1)持有安全生产考核合格证书的项目负责人和安全负责人、机械管理人员;
(2)具有建筑施工特种作业操作资格证书的建筑起重机械安装拆卸工、起重司机、起重信号工、司索工等特殊作业操作人员。
2.作业前,必须对工作现场周围环境、行驶道路、架空电线、建筑物以及构件重量和分布等情况进行全面了解。塔吊作业时,塔吊起重臂杆起落及回转半径内不得有障碍物,与架空输电导线的安全距离应符合规定。
3.在起吊荷载达到塔吊额定起重量的90%及以上时,应先将重物吊起离地面不大于20cm,然后进行下列项检查:起重机的稳定性、制动器的可靠性、重物的平稳性、绑扎的牢固性,确认安全后方可继续起吊。
4.重物提升和降落速度要均匀,遇有6级及以上的大风或大雨、大雪、大雾等恶劣天气时,应停止塔吊露天作业。在雨雪过后或雨雪中作业时,应先进行试吊,确认制动器灵敏可靠后方可进行作业。

考点2:施工电梯的安全控制要点

1.凡建筑工程工地使用的施工电梯,必须是通过省、市、自治区以上主管部门鉴定合格和有许可证的制造厂家的合格产品
2.在施工电梯周围5m不得堆放易燃、易爆物品及其他杂物,不得在此范围内挖沟开槽。电梯2.5m范围内应搭坚固的防护棚。
3.检查各限位安全装置情况,经检查无误后先将梯笼升高至离地面1m处停车检查制动是否符合要求,然后继续上行试验楼层站台、防护门、上限位以及前、后门限位,并观察运转情况,确认正常后,方可正式投入使用。
4.若载运熔化沥青、剧毒物品、强酸、溶液、笨重构件、易燃物品和其他特殊材料时,必须由技术部门会同安全、机务和其他有关部门制定安全措施向操作人员交底后方可载运
5.凡遇有下列情况时应停止运行:天气恶劣,如雷雨、6级及以上大风、大雾、导轨结冰等情况;灯光不明,信号不清;机械发生故障,未彻底排除;钢丝绳断丝磨损超过规定

1A420111常见安全事故类型

考点1:建筑安全生产事故分类

1.按事故的原因及性质分类
从建筑活动的特点及事故的原因和性质来看,建筑安全事故可以分为四类,即产事故、量问题、术事故和境事故
速记:升值即还
(1)生产事故:生产事故主要是指在建筑产品的生产、维修、拆除过程中,操作人员违反有关施工操作规程等而直接导致的安全事故。
(2)质量问题:主要是指由于设计不符合规范或施工达不到要求等原因而导致建筑结构实体或使用功能存在瑕疵,进而引起安全事故的发生。
(3)技术事故:主要是指由于工程技术原因而导致的安全事故,技术事故的结果通常是毁灭性的。
(4)环境事故:主要是指建筑实体在施工或使用的过程中,由于使用环境或周边环境原因而导致的安全事故
2.按事故类别分类
按事故类别分,建筑业相关职业伤害事故可以分为12类,即:物体打击、车辆伤害、机械伤害、起重伤害、触电、灼烫、火灾、高处坠落、明塌、爆炸、中毒和窒息、其他伤害
3.按事故严重程度分类
可以分为轻伤事故、重伤事故和死亡事故三类。

考点2:伤亡事故

1.伤亡事故是指职工在劳动的过程中发生的人身伤害、急性中毒事故,即职工在本岗位劳动或虽不在本岗位劳动,但由于企业的设备和设施不安全、劳动条件和作业环境不良、管理不善以及企业领导指派到企业外从事本企业活动中发生的人身伤害(轻伤、重伤、死亡)和急性中毒事件。
2.根据生产安全事故(以下简称事故)造成的人员伤亡或者直接经济损失,把事故分为如下几个等级:
(1)特别重大事故,是指造成30人以上死亡,或者100人以上重伤(包括急性工业中毒,下同),或者11亿元以上直接经济损失的事故;
(2)重大事故,是指造成10人以上30人以下死亡,或者50人以上100人以下重伤,或者5000万元以上1亿元以下直接经济损失的事故;
(3)较大事故,是指造成3人以上10人以下死亡,或者10人以上50人以下重伤,或者1000万元以上5000万元以下直接经济损失的事故;
(4)一般事故,是指造成3人以下死亡,或者10人以下重伤,或者1000万元以下直接经济损失的事故。
注:条例中所称的"以上"包括本数,所称的"以下"不包括本数。

1A420121施工现场环境保护

考点1:建筑工程施工对环境的常见影晌

1.施工机械作业,模板支拆、清理与修复作业,脚于架安装与拆除作业等产生的排放
2.施工场地平整作业,土、灰、砂、石搬运及存放,混凝土搅拌作业等产生的尘排放
3.现场渣土、商品混凝土、生活垃圾、建筑垃圾、原材料运输等过程中产生的
4.现场油品、化学品库房、作业点产生的油品、学品泄漏
5.现场废弃的涂料桶、油桶、油手套、机械维修保养废液废渣等产生的有害废弃物排放
6.城区施工现场夜间照明造成的污染
7.现场生活区、库房、作业点等处发生的灾、爆炸
8.现场食堂、厕所、搅拌站、洗车点等处产生的生活、生产排放
9.现场钢材、木材等主要建筑材料的消
10.现场用水、用电等的消
速记:声粉毒水、遗化光耗

考点2:建筑工程施工现场环境保护

1.施工现场必须建立环境保护、环境卫生管理和检查制度,并应做好检查记录。对施工现场作业人员的教育培训、考核应包括环境保护、环境卫生等有关法律、法规的内容。
2.在城市市区范围内从事建筑工程施工项目必须在工程开工15d以前向工程所在地县级以上地方人民政府环境保护管理部门申报登记
3.施工期间应遵照《建筑施工场界环境噪声排放标准))GB12523-2011制定降噪措施。确需夜间施工的,应办理夜间施工许可证明,并公告附近社区居民
4.尽量避免或减少施工过程中的光污染。夜间室外照明灯应加设灯罩,透光方向集中在施工范围。电焊作业采取遮挡措施,避免电焊弧光外泄。
5.施工现场污水排放要与所在地县级以上人民政府市政管理部门签署污水排放许可协议,申领《临时排水许可证》。雨水排入市政雨水管网,污水经沉淀处理后二次使用或排入市政污水管网。施工现场泥浆、污水未经处理不得直接排入城市排水设施和河流、湖泊、池塘。
6.施工现场存放化学品等有毒材料、油料,必须对库房进行防渗漏处理,储存和使用都要采取措施,防止渗漏,污染土壤水体。施工现场设置的食堂,用餐人数在100人以上的,应设置简易有效的隔油池,加强管理,专人负责定期掏油
7.施工现场的主要道路必须进行硬化处理,土方应集中堆放。裸露的场地和集中堆放的土方应采取覆盖、固化或绿化等措施。施工现场土方作业应采取防止扬尘措施。
8.拆除建筑物、构筑物时,应采用隔离、洒水等措施,并应在规定期限内将废弃物清理完毕。建筑物内施工垃圾的清运,必须采用相应的容器或管道运输,严禁凌空抛掷
9.施工现场使用的水泥和其他易飞扬的细颗粒建筑材料应密闭存放或采取覆盖等措施。混凝土搅拌场所应采取封闭、降尘措施
10.除有符合规定的装置外,施工现场内严禁焚烧各类废弃物,禁止将有毒有害废弃物作土方回填

1A420122施工现场卫生与防瘟

考点1:现场宿舍的管理

1.现场宿舍必须设置可开启式窗户,宿舍内的床铺不得超过2层严禁使用通铺
2.现场宿舍内应保证有充足的空间,室内净高不得小于2.5m,通道宽度不得小于0.9m,每间宿舍居住人员不得超过16人
3.现场宿舍内应设置生活用品专柜,门口应设置垃圾桶。
4.现场生活区内应提供为作业人员晾晒衣物的场地。

考点2:现场食堂的管理

1.现场食堂应设置独立的制作间、储藏间,门扇下方应设不低于O.2m的防鼠挡板,配备必要的排风设施和冷藏设施,燃气罐应单独设置存放间,存放间应通风良好并严禁存放其他物品。
2.现场食堂的制作间灶台及其周边应铺贴瓷砖,所贴瓷砖高度不宜小于1.5m,地面应作硬化和防滑处理,炊具宜存放在封闭的橱柜内,刀、盆、案板等炊具应生熟分开,炊具、餐具和公用饮水器具必须清洗消毒。
3.现场食堂储藏室的粮食存放台距墙和地面应大于O.2m,食品应有遮盖,遮盖物品应有正反面标识,各种作料和副食应存放在密闭器皿内,并应有标识。
4.施工作业人员如发生法定传染病、食物中毒或急性职业中毒时,必须要在2h内向施工现场所在地建设行政主管部门和卫生防疫等部门进行报告,并应积极配合调查处理。

1A420123文明施工

考点1:现场文明施工管理的基本要求

1.建筑工程施工现场应当做到围挡、大门、标牌标准化;材料码放整齐化(按照平面布置图确定的位置集中码放);安全设施规范化;生活设施整洁化;职工行为文明化;工作生活秩序化
2.建筑工程施工要做到工完场清、施工不扰民、现场不扬尘、运输无遗洒、垃圾不乱弃,努力营造良好的施工作业环境。

考点2:现场文明施工管理的控制要点

1.施工现场出入口应标有企业名称或企业标识,主要出入口明显处应设置工程概况牌,大门内应设置施工现场总平面图和安全生产、消防保卫、环境保护、文明施工和管理人员名单及监督电话牌等制度牌
2.施工现场必须实施封闭管理,现场出入口应设门卫室,场地四周必须采用封闭围挡,围挡要坚固、整洁、美观,并沿场地四周连续设置。一般路段的围挡高度不得低于1.8m,市区主要路段的围挡高度不得低于2.5m
3.施工现场的施工区域应与办公、生活区划分清晰,并应采取相应的隔离防护措施。施工现场的临时用房应选址合理,并应符合安全、消防要求和国家有关规定。在建工程内严禁住人。

1A420125绿色建筑与绿色施工

考点1:环境保护技术要点

国家环保部门认为建筑施工产生的尘埃占城市尘埃总量的30%以上,此外建筑施工还在噪声、水污染、土污染等方面带来较大的负面影响,所以环保是绿色施工中一个显著的问题。应采取有效措施,降低环境负荷,保护地下设施和文物等资源。

考点2:节地与施工用地保护的技术要点

1.时设施的占地面积应按用地指标所需的最低面积设计。要求平面布置合理、紧凑,在满足环境、职业健康与安全及文明施工要求的前提下尽可能减少废弃地和死角,时设施占地面积有效利用率大于90%
2.应对深基施工方案进行优化,减少土方开挖和回填量,最大限度地减少对土地的扰动,保护周边自然生态环境。
3.线外临时占地应尽量使用荒地、废地,少占用农田和耕地。利用和保护施工用地范围内原有的绿色植被。
4.施工平面布置应做到科学、合理,充分利用原有建筑物、构筑物、道路、管线为施工服务。
5.施工现场道按照永久道路和临时道路相结合的原则布置。施工现场内形成环形通路,减少道路占用土地。
速记:总临红路坑

1A420131造价的构成

考点1:建设工程造价的特点

1.大额性;
2.个别性和差异性;
3.动态性;
4.层次性。

考点2:建设工程造价的分类

1.投资估算;
2.概算造价;
3.预算造价;
4.合同价;
5.结算价;
6.决算价。

考点3:建设工程造价的构成

1.建筑工程费;
2.设备购置费;
3.设备安装工程费;
4.工具、器具及生产家具购置费;
5.其他工程和费用;
6.预备费;
7.固定资产投资方向调节税;
8.建设期投资贷款利息。

考点4:建筑安装费用项目的构成

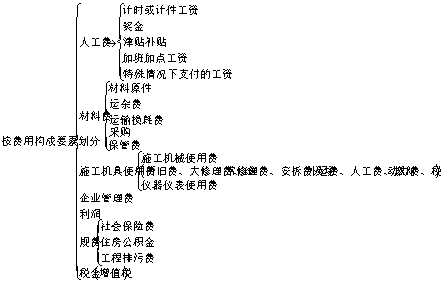

企业管理费:管理人员工资、办公费、差旅交通费、固定资产使用费、工具用具使用费、劳动保险和职工福利费、劳动保护费、检验试验费、工会经费、职工教育经费、财产保险费、财务费、税金、其他
措施项目费全文明施工费、间施工增加费、二次搬运费、雨期施工增加费、完工程及设备保护费、工程位复测费、殊地区施工增加费、型机械设备进出场及安拆费、手架工程费
速记:二大夜脚已冬,特安定

考点5:建筑工程造价的计价方式

1.工程单价=(分部分项工程费+措施项目费+其他项目费+规费)×(1+税率)
2.综合单价=(人工费+材料费+机械费)×(1+企业管理费费率)×(1+利润费率)

1A420132 造价的控制

考点:项目造价控制五个阶段

1.决阶段
2.计阶段
3.招投标阶段
4.工阶段
5.竣工算阶段共计五个阶段的控制。
速记:策设标施结

1A420133工程量清单计价的应用

考点:合同价款的调整因素

1.下列影响合同价款的因素出现,应由发包人承担:
(1)国家法律、法规、规章和政策变化;
(2)省级或行业建设主管部门发布的人工费调整。
(3)工程量清单中出现漏项、工程量偏差,以及工程变更引起的工程量增减;
(4)双方对设备材料涨幅超过一定比例的调整约定;
(5)其他。
2.由于市场物价波动影响合同价款,应由发承包双方合理分摊并在合同中约定。合同中没有约定,发、承包双方发生争议时,按下列规定实施:
(1)材料、工程设备的涨幅超过招标时基准价格5%以上由发包人承担;
(2)施工机械使用费涨幅超过招标时的基准价格10%以上由发包人承担。
3.不得作为竞争性费用:安全文明施工费、规费和税金。

1A420141合同价款的确定与调整

考点1:合同价款的约定

目前常用的合同价款约定方式有以下3种:
1.单价合同。是指承建双方在合同约定时,首先约定完成工程量清单工作内容的固定单价,或者在约定了固定单价的基础上,又在专用条款中约定了可以调整部分工程量清单单价的相关条款,其次是双方暂定或者核定工程量,然后核算出合同总价。
2.总价合同。是指承建双方在合同约定时,将工程项目的总造价进行约定的合同。总价合同又分为固定总价合同和可调总价合同。
3.成本加酬金合同。合同价款包括成本和酬金两部分,双方在专用条款内约定成本构成和酬金的计算方法。

考点2:合同价款的调整

影响合同价款的因素:市场价格波动工程变更工程量偏差
1.市场价格波动因素
除专用合同条款另有约定外,市场价格超过合同当事人约定的范围时,合同价格可以调整,调整方式有:价格调整公式、采用造价信息进行价格调整、专用合同条款约定的其他方式3种
价格调整公式:

2.工程变更因素
(1)当P0<P1×(1-L)×(1-15%)时;
该类项目的综合单价=P1(1-L)×(1-15%);
(2)当P0>P1×(1+15%)时:
该类项目的综合单价=P1×(1+15%)时;
其中:
招标工程:承包人报价浮动率L=(1-中标价/招标控制价)×100%
非招标工程:承包人报价浮动率L=(1-报价值/施工图预算)×100%
3.工程偏差因素
①当Q1>1.15Q0时:
S=1.15Q0×P0十(Q1-1.15Q0)×P1
②当Q1<0.85Q0时:
S=Q1×P1

1A420142预付款和进度款的计算

考点1:预付款额度的确定方法

预付款常用的方式有如下两种:
1.百分比法:百分比法是按年度工作量的一定比例确定预付备料款额度的一种方法,由各地区各部门根据各自的条件从实际出发分别制定预付备料款比例。
2.数学计算法:数学计算法是根据主要材料(含结构件等)占年度承包工程总价的比重、材料储备定额天数和年度施工天数等因素,通过数学公式计算预付备料款额度的一种方法。其计算公式是:

公式中:年度施工天数按365个日历天计算;材料储备天数由当地材料供应的途天数、工天数、理天数、供应间天数、保险天数等因素决定。工程总价中不包括暂列金额。
速记:在加整隔保险

考点2:预付备料款的回扣

起扣点=承包工程价款总额一(预付备料款/主要材料所占比重)

1A420143竣工结算的确定与调整

考点1:《建设工程施工合同(示范文本)》GF-2013-0201中关于竣工结算的规定

1.除专用合同条款另有约定外,监理人应在收到竣工结算申请单后14d内完成核查并报送发包人。发包人应在收到监理人提交的经审核的竣工结算申请单后14d内完成审批,并由监理人向承包人签发经发包人签认的竣工付款证书。监理人或发包人对竣工结算申请单有异议的,有权要求承包人进行修正和提供补充资料,承包人应提交修正后的竣工结算申请单。
2.发包人在收到承包人提交的竣工结算申请书后28d内未完成审批且未提出异议的,视为发包人认可承包人提交的竣工结算申请单,并自发包人收到承包人提交的竣工结算申请单后第29天起视为已签发竣工付款证书。
3.除专用合同条款另有约定外,发包人应在签发竣工付款证书后的14d内,完成对承包人的竣工付款。发包人逾期支付的,按照中国人民银行发布的同期同类贷款基准利率支付违约金;逾期支付超过56d的,按照中国人民银行发布的同期同类贷款基准利率的两倍支付违约金。

考点2:工程竣工结算的调整方法

1.工程造价指数调整法
这种方法是甲乙双方采取当时的预算(或签约合同价),待工程竣工时,根据合理的工期及当地工程造价管理部门所公布的该月度(或季度、年度)工程造价指数,对原承包合同的调整。
工程结算造价=工程合同价×(1+竣工时工程造价指数/签订合同时工程造价指数)
2.实际价格法
人工费、材料费、机械费按照当地基建主管部门定期公布的最高结算限价据实调整,俗称按实结算。
3.调价系数法
指甲乙双方采用当时的预算价格承包,在竣工时根据当地工程造价管理部门规定的调价系数(以定额直接费或定额材料费为计算基础),对原工程造价在定额价格的基础上,调整人工费、材料费、机械费费用上涨及工程变更等因素造成的价差。
4.调值公式法

1A420151施工成本构成

考点:施工成本

工程成本是建筑工程成本和安装工程成本的简称,它是体现企业管理水平及核算企业经济效益的一个重要指标
我国在很长一段时间内曾实行完全成本法,而根据现行成本管理制度规定,改为成本制造法两者的区别在于对期间费用的处理。前者将企业在生产经营中所发生的全部费用(含企业管理费)都计入工程成本,而后者将企业生产经营中所发生的费用分为制造成本和期间费用,制造成本作为工程成本进行归集,而期间费用则在会计期间直接计入当期损益中

1A420152施工成本控制

考点1:用价值工程控制成本的原理

按价值工程的公式V=F/C分析,提高价值的途径有5条:
1.功能提高,成本不变;
2.功能不变,成本降低;
3.功能提高,成本降低;
4.降低辅助功能,大幅度降低成本;
5.成本稍有提高,大大提高功能。
其中(1)、3.、4.条途径是提高价值,同时也降低成本的途径。应当选择价值系数低、降低成本潜力大的工程作为价值工程的对象,寻求对成本的有效降低。

考点2:用挣值法控制成本

(一)三个费用值
挣值法主要运用三个成本值进行分析,它们分别是已完成工作预算成本、计划完成工作预算费用和已完成工作实际成本
1.已完成工作预算成本公式
BCWP=已完成工程量×预算成本单价
2.计划完成工作预算成本公式
BCWS=计划工程量×预算成本单价
(二)挣值法的计算公式
1.成本偏差CV

当CV<0时,即表示项目运行超出预算成本;
当CV>0时,表示项目运行节支,实际成本没有超出预算成本。
2.进度偏差SV

当SV<0时,表示进度延误,即实际进度落后于计划进度;
当SV>0时,表示进度提前,即实际进度快于计划进度。
3.成本绩效指数CPI

当CPI<l时,表示超支,即实际费用高于预算成本;
当CPI>l时,表示节支,即实际费用低于预算成本。
4.进度绩效指数SPI

当SPI<1时,表示进度延误,即实际进度比计划进度滞后;
当SPI>1时,表示进度提前,即实际进度比计划进度快。

考点3:建筑工程成本分析

1.第一类基本分析法:因分析法、比法、比法、额分析法;
2.第二类综合分析法部分项成本分析、度成本分析、度成本分析、工成本分析。
速记:速率较差、月竣分年

1A420161材料采购和保管

考点1:材料采购方案

其计算公式为:

式中F一一采购费和储存费之和;
Q一一每次采购量;
P一一采购单价;
A一一年仓库储存费率;
S一一总采购量;
C一一每次采购费。

考点2:最优采购批量的计算

最优采购批量,也称最优库存量,或称经济批量,是指采购费和储存费之和最低的采购批量,其计算公式推导如下:

式中Q0一一最优采购批量。
年采购次数为:S/Q0;
采购间隔期为:365/年采购次数。
因此,项目的年材料费用总和就是材料费、采购费和仓库储存费三者之和

1A420172大型施工机械设备管理

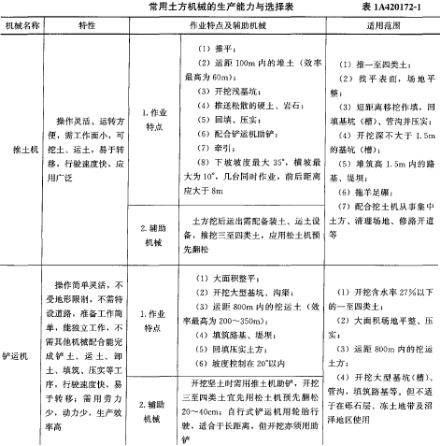

考点:土方机械的生产能力与选择

土方机械的选择依:础形式、程规模、开深度、质、下水情况、土方运距、现具设备条件、期要求以及土方械的特点
速记:三机两工地,挖场量运距(开水运量规基机)

1A420181 劳务用工管理

考点1:劳动合同中明确的内容

1.动合同期限;
2.工作内
3.工作件;
4.工标准;
5.支方式;
6.支付时
7.合同终条件;
8.双方
速记:岂容条子房间指责

考点2:劳务作业分包培训内容及要求

1.总承包企业概况
2.总承包管理模式
3.工程质量、安全、进度、成本等的管理运作模式
4.劳务分包单位职业技能

考点3建筑企业实名制管理卡的功能

1.门管理
2.考管理
3.工管理
4.售管理。
速记:禁勤资饭(尽情吃饭)

1A420182劳动力的配置

考点1:施工劳动力结构的特点

1.长期工少,短期工多
2.技术工少,普通工多
3.老年工人少,中青年工人多
4.女性工人少,男性工人多

考点2:施工劳动力计划与配置方法

1.劳动力计划编制要求
(1)要保持劳动力均衡使用
(2)要根据工程的实物量和定额标准分析劳动需用总工日,确定生产工人、工程技术人员的数量和比例。
(3)要准确计算工程量和施工期限。
2.劳动力需求计划
(1)确定劳动效率
根据劳动力的劳动效率,就可得出劳动力投入的总工时,即:
劳动力投入总工时=工程量/(产量/单位时间)
=工程量×工时消耗/单位工程量
(2)确定劳动力投入量

1A420191施工招标投标管理要求

考点1:招标的主要管理要求

1.在中华人民共和国境内进行下列工程建设项目,包括项目的勘察、设计、施工、监理以及与工程建设有关的重要设备、材料等的采购,必须进行招标:
(1)大型基础设施、公用事业等关系社会公共利益、公众安全的项目;
(2)全部或者部分使用国有资金投资或者国家融资的项目;
(3)使用国际组织或者外国政府贷款、援助资金的项目。
2.有下列情形之一的,可以不进行招标:
(1)需要采用不可替代的专利或者专有技术;
2.采购人依法能够自行建设、生产或者提供;
3.已通过招标方式选定的特许经营项目投资人依法能够自行建设、生产或者提供;
4.需要向原中标人采购工程、货物或者服务,否则将影响施工或者功能配套要求;
5.国家规定的其他特殊情形。
3.招标分为公开招标和邀请招标。公开招标,是指招标人以招标公告的方式邀请不特定的法人或者其他组织投标。邀请招标,是指招标人以投标邀请书的方式邀请特定的法人或者其他组织投标。
4.投标有效期从提交投标文件的截止之日起算。招标人应当确定投标人编制投标文件所需要的合理时间;但是,依法必须进行招标的项目,自招标文件开始发出之日起至投标人提交投标文件截止之日止,最短不得少于20d
5.招标人不得组织单个或者部分潜在投标人踏勘项目现场

考点2:投标的主要管理要求

1.投标人是响应招标、参加投标竞争的法人或者其他组织。
2.投标人应当按照招标文件的要求编制投标文件。投标文件应当对招标文件提出的实质性要求和条件做出响应。
3.投标文件一般包括经济标和技术标
4.投标人应当在招标文件要求提交投标文件的截止时间前,将投标文件送达投标地点。在招标文件要求提交投标文件的截止时间后送达的投标文件,招标人应当拒收。
5.投标人在招标文件要求提交投标文件的截止时间前,可以补充、修改或者撤回己提交的投标文件,并书面通知招标人。补充、修改的内容为投标文件的组成部分。
6.两个以上法人或者其他组织可以组成一个联合体,以一个投标人的身份共同投标。
7.投标人撤回已提交的投标文件,应当在投标截止时间前书面通知招标人。招标人已收取投标保证金的,应当自收到投标人书面撤回通知之日起5d内退还。投标截止后投标人撤销投标文件的,招标人可以不退还技标保证金。
8.投标人不得相互串通投标报价,不得排挤其他投标人的公平竞争,损害招标人或者其他投标人的合法权益

1A420201施工合同的履行

考点1:合同无效的情形

有下列情形之一的,合同无效
1.一方以欺诈、胁迫的手段订立合同,损害国家利益;
2.恶意串通,损害国家、集体或者第三人利益;
3.以合法形式掩盖非法目的;
4.损害社会公共利益;
5.违反法律、行政法规的强制性规定。

考点2:合同管理程序

1.合同评;
2.合同立;
3.合同实施划;
4.合同实施制;
5.合同合评价;
6.有关知识权的合法使用。
速记:审定计控综产

1A420202施工索赔

考点1:施工索赔的计算方法

(一)工期索赔的计算方法
1.网络分析法:网络分析法通过分析延误前后的施工网络计划,比较两种工期(关键线路)计算结果,计算出工程应顺延的工程工期。
2.比例分析法:比例分析法通过分析增加或减少的单项工程量(工程造价)与合同总量(合同总造价)的比值,推断出增加或减少的工程工期。
3.其他方法:工程现场施工中,可以按照索赔事件实际增加的天数确定索赔的工期;也可通过发包方与承包方协议确定索赔的工期。
(二)费用索赔计算方法
1.总费用法:又称为总成本法,通过计算出某单项工程的总费用,减去单项工程的合同费用,剩余费用为索赔的费用。
2.分项法:按照工程造价的确定方法,逐项进行工程费用的索赔。可以按人工费、机械费、管理费、利润等分别计算索赔费用。

考点2:反索赔的主要内容

1.延迟工期的反索赔。
2.工程施工质量缺陷的反索赔。
3.合同担保的反索赔。
4.发包方其他损失的反索赔。

1A420203总价合同的应用

考点:固定总价合同

(一)固定总价合同特点
1.工程造价易于结算
2.量与价的风险主要由承包商承担
3.承包商索赔机会少
(二)固定总价合同常见的争议类型
1.价格争议
(1)材料涨价引起的价格争
2.变更引起的价格争议。
2.工程量争议
3.施工承包范围争议

1A420211施工平面图设计

考点1:施工总平面图设计原则

1.平面布置科学合理,施工场地占用面积少;
2.合理组织运输,减少二次搬运;
3.施工区域的划分和场地的临时占用区域应符合总体施工部署和施工流程的要求,
减少相互干扰;
4.充分利用既有建(构)筑物和既有设施为项目施工服务,降低临时设施的建造
费用;
5.临时设施应方便生产和生活;办公区、生活区、生产区宜分区域设置;
6.应符合节能、环保、安全和消防等要求;
7.遵守当地主管部门和建设单位关于施工现场安全文明施工的相关规定。

考点2:施工总平面图设计要点

1.设置大,引入场外道路
施工现场宜考虑设置两个以上大门。
2.布置大型械设备
布置塔吊时,应考虑其覆盖范围、可吊构件的重量以及构件的运输和堆放;同时还应考虑塔吊的附墙杆件及使用后的拆除和运输。布置混凝土泵的位置时,应考虑泵管的输送距离、混凝土罐车行走方便,一般情况下立管位置应相对固定且固定牢固,泵车可以现场流动使用。
3.布置库、堆场
4.布置加工
5.布置场内临时运输道
施工现场的主要道路应进行硬化处理,主干道应有排水措施。临时道路要把仓库、加工厂、堆场和施工点贯穿起来,按货运量大小设计双行干道或单行循环道满足运输和消防要求。主干道宽度单行道不小于4m,双行道不小于6m。木材场两侧应有6m宽通道,端头处应有12m×12m回车场,消防车道不小于4m,载重车转弯半径不宜小于15m
6.布置临时
尽可能利用已建的永久性房屋为施工服务,如不足再修建临时房屋。临时房屋应尽量利用可装拆的活动房屋且满足消防要求。办公用房宜设在工地入口处。
7.布置临时水、电管和其他动力设施
8.临时总变电站应设在高压线进入工地最近处,尽量避免高压线穿过工地。临时水池、水塔应设在用水中心和地势较高处。管网一般沿道路布置,供电线路应避免与其他管道设在同一侧,同时支线应引到所有用电设备使用地点。
速记:门机仓场路房网

1A420221临时用电管理

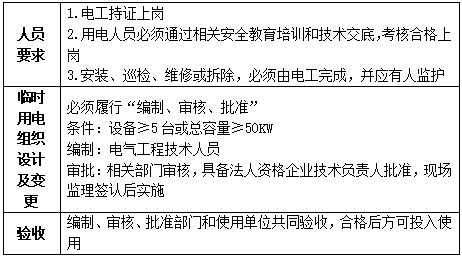

考点:临时用电管理

1A420223配电箱与开关箱的设置

考点:配电箱与开关箱的设置要求

1.配电系统应采用配电柜或总配电箱、分配电箱、开关箱三级配电方式
2.总配电箱应设在靠近进场电源的区域,分配电箱应设在用电设备或负荷相对集中的区域,分配电箱与开关箱的距离不得超过30m,开关箱与其控制的固定式用电设备的水平距离不宜超过3m
3.每台用电设备必须有各自专用的开关箱,严禁用同一个开关箱直接控制两台及两台以上用电设备(含插座)。
4.配电箱、开关箱(含配件)应装设端正、牢固。固定式配电箱、开关箱的中心点与地面的垂直距离应为1.4~1.6m。移动式配电箱、开关箱应装设在坚固、稳定的支架上,其中心点与地面的垂直距离宜为0.8~1.6m

1A420231临时用水管理

考点1:施工临时用水管理的内容

1.计算临时用水量。临时用水量包括:现场工用水量、施工械用水量、施工现场活用水量、活区生活用水量、防用水量。同时应考虑使用过程中水量的失。在分别计算了以上各项用水量之后,才能确定总用水量。
速记:施机生生消损
2.确定供水系统。供水系统包括:取水位置、取水设施、净水设施、贮水装置、输水管、配水管管网和末端配置。供水系统应经过科学的计算和设计。
速记:取取净储输配末

考点2:供水设施

1.供水管网布置的原则如下:在保证不间断供水的情况下,管道铺设越短越好;要考虑施工期间各段管网移动可能性;主要供水管线采用环状布置,孤立点可设支线;尽量利用已有的或提前修建的永久管道;管径要经过计确定。
速记:越少越好可能移动;环状布置尽量利用,短移环支已有算。
2.管线穿路处均要套以铁管,并埋入地下0.6m处,以防重压。
3.过冬的临时水管须埋入冰冻线以下或采取保温措施。
4.排水沟沿道路布置,纵坡不小于0.2%,过路处须设涵管,在山地建设时应有防洪设施。
5.消火栓间距不应大于120m;距拟建房屋不应小于5m且不宜大于25m,距路边不宜大于2m

1A420232临时用水计算

考点1:用水量的计算

(1)现场施工用水量可按下式计算:

式中q1一—施工用水量,L/s;
K1一—未预计的施工用水系数(可取1.05~1.15);
Q1一—-年(季)度工程量;
N1一—施工用水定额(浇筑混凝土耗水量2400L/m3、砌筑耗水量250L/m3);
T1一—年(季)度有效作业日,d;
t一—每天工作班数(班);
K2一—用水不均衡系数(现场施工用水取1.5)
2.施工机械用水量可按下式计算:

式中q2一一机械用水量,L/s;
K1一一未预计的施工用水系数(可取1.05~1.15);
Q2一一同一种机械台数,台;
N2一一施工机械台班用水定额;
K3一一施工机械用水不均衡系数(可取2.0)。
3.施工现场生活用水量可按下式计算:

式中q3一一施工现场生活用水量,L/s;
P1一一施工现场高峰昼夜人数,人;
N3一一施工现场生活用水定额[一般为20~60L/(人·班),主要视当地气候而定];
K4一一施工现场用水不均衡系数(可取1.3~1.5);
t一一每天工作班数(班)。
4.生活区生活用水量可按下式计算:

式中q4一一一生活区生活用水,L/s;
P2一一生活区居民人数,人;
N4一一生活区昼夜全部生活用水定额;
K5一一一生活区用水不均衡系数(可取2.0~2.5)
5.总用水量(Q)计算:
(1)当(ql+q2+q3+q4)≤q5时,则Q=q5+(q1+q2+q3+q4)/2;
(2)当(q1+q2+q3+q4)>q5时,则Q=q1+q2+q3+q4
(3)当工地面积小于5hm2,而且(q1+q2+q3+q4)<q5时,则Q=q5
最后计算出总用水量(以上各项相加),还应增加10%的漏水损失。

考点2:临时用水管径计算

供水管径是在计算总用水量的基础上按公式计算的。如果已知用水量,按规定设定水流速度,就可以计算出管径。计算公式如下:

式中d一一配水管直径,m;
Q一一耗水量,L/s;
v一一管网中水流速度(1.5~2m/s)。

1A420241施工现场防火要求

考点1:防火制度建立要求

1.施工现场要建立健全防火安全制度。
2.建立义务消防队,人数不少于施工总人数的10%
3.建立现场动用明火审批制度。

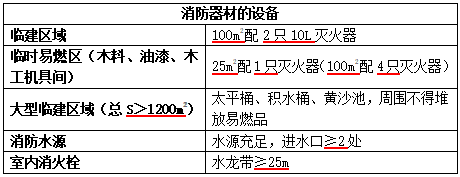

考点2:消防器材的配备

考点3:灭火器设置要求

1.灭火器的铭牌必须朝外,以方便人们直接看到灭火器的主要性能指标和使用方法。
2.手提式灭火器设置在挂钩、托架上或消防箱内,其顶部离地面高度应小于1.50m,底部离地面高度不宜小于0.15m这一要求的目的是:
(1)便于人们对灭火器进行保管和维护;
(2)方便扑救人员安全、方便取用;
(3)防止潮湿的地面对灭火器性能的影响和便于平时卫生清理。
(4)设置于挂钩、托架上或消防箱内的手提式灭火器应正面竖直放置。
(5)对于环境干燥、条件较好的场所,手提式灭火器可直接放在地面上。
3.对设置于消防箱内的手提式灭火器,可直接放在消防箱的底面上,但消防箱离地面的高度不宜小于0.15m
4.灭火器不得放置于环境温度超出其使用温度范围的地点。
5.从灭火器出厂日期算起,达到灭火器报废年限的,必须强制报废

1A420242施工现场消防管理

考点:施工期间的消防管理

施工组织设计应含有消防安全方案及防火设施布置平面图,并按照有关规定报公安监督机关审批或备案。
1.施工现场使用的电气设备必须符合防火要求。临时用电设备必须安装过载保护装置,电闸箱内不准使用易燃、可燃材料。严禁超负荷使用电气设备。施工现场存放易燃、可燃材料的库房、木工加工场所、油漆配料房及防水作业场所不得使用明露高热的强光源。
2.电焊工、气焊工从事电气设备安装和电、气焊切割作业时,要有操作证和动火证并配备看火人员和灭火器具,动火前,要清除周围的易燃、可燃物,必要时采取隔离等措施,作业后必须确认无火源隐患方可离去。动火证当日有效并按规定开具,动火地点变换,要重新办理动火证手续
3.氧气瓶、乙炔瓶工作间距不小于5m,两瓶与明火作业距离不小于10m建筑工程内禁止氧气瓶、乙炔瓶存放,禁止使用液化石油气"钢瓶"
4.从事油漆或防水施工等危险作业时,要有具体的防火要求和措施,必要时派专人看护。
5.施工现场严禁吸烟。不得在建设工程内设置宿舍。
6.施工现场使用的大眼安全网、密目式安全网、密目式防尘网、保温材料,必须符合消防安全规定,不得使用易燃、可燃材料。使用时施工企业保卫部门必须严格审核,凡是不符合规定的材料,不得进入施工现场使用。
7.项目部应根据工程规模、施工人数,建立相应的消防组织,配备足够的义务消防人员。
8.施工现场动火作业必须执行动火审批制度

1A420263 建筑业十项新技术应用

考点1:钢筋及预应力技术

1.高强钢筋应用技术
2.钢筋直螺纹连接技术
3.钢筋焊接应用技术
4.粘结预应力技术
5.粘结预应力技术
6.结构预应力施工技术
7.建筑用成型钢筋制品加工与送技术
8.钢机械固技术
速记:高强大径钢筋网,有无索配钢筋锚。

考点2:混凝土技术

1.高耐久性混凝土
2.高强高性能混凝土
3.自密实混凝土技术
4.轻骨料混凝土
5.纤维混凝土
6.混凝土裂缝控制技术
7.超高泵送混凝土技术
8.预制混凝土装配整体式结构施工技术
速记:骨裂自强、泵耐维预

考点3:绿色施工技术

1.基坑施工封闭降技术
2.基坑施工降回收利用技术
3.建筑外遮技术
4.太能与建筑一体化应用技术
5.外墙自保温体系施工技术
6.现浇混泥土外墙外保温施工技术
7.粘贴式外墙外保温隔热系统施工技术
8.硬泡聚氨酯外墙喷涂保温施工技术
9.铝合金断桥技术
10.供计量技术
11.预拌浆技术
12.工业废及空心砌块应用技术
13.透混凝技术
14.植混凝技术
速记:二水二阳四外墙,窗热砂渣水生土
