2018一级建造师速记宝典(建筑)(三)

来源:未知 2018-03-09 09:34

1A413011施工测量的内容和方法

考点1:施工测量的基本工作

1.测角、测距和测高差是测量的基本工作
2.平面控制测量必须遵循"由整体到局部"的组织实施原则
场区控制网→建筑物控制网→测设主轴线→细部放样

考点2:施工测量的内容

1.施工控制
(1)场区控制
(2)建筑物施工控制网
(3)建筑方格网点的布设
2.建筑物位、基础线及细部
3.竣工图的绘制
4.施工和运营期间对建筑物的形观
速记:建网、定放测、绘图、变测

考点3:说明哪些情况下要增加调整变形测量方案

1.变形或变形速率出现异常变化;
2.建筑本身、周边建筑及表出现异常;
3.由于地震、暴雨、融等自然灾害引起的其他变形异常情况;
4.周边或开面出现塌陷、滑坡;
5.变形达到或超出预警值;
速记:量量挖地冻

考点4:建筑物细部点平面位置的测设

1.直角坐标法:当建筑场地的施工控制网为方格网或轴线形式时,采用直角坐标法放线最为方便,测量精度亦较高
2.极坐标法:适用于测设点靠近控制点,便于盘距的地方
3.角度前方交会法,适用于不便量距或测设点远离控制点的地方。对于一般小型建筑物
或管线的定位,亦可采用此法;
4.距离交会法(但精度低)
5.方向线交会法

考点5:建筑物细部点高程位置的测设

1.高程计算的公式:HA+a=HB+b
2.高程传递方法计算高程的公式:HA+a=HB+d+(b-c)

1A413012常用工程测量仪器的性能与应用

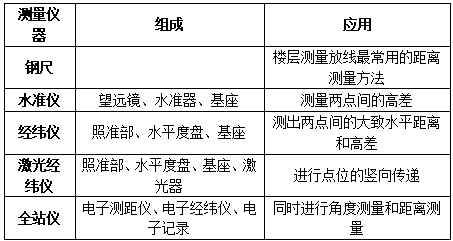

考点:常用仪器的组成及应用


1A413021岩土的分类和性能

考点:岩土的工程性能

1.内摩擦角:是土的抗剪强度指标,土力学上很重要的一个概念,是工程设计的重要参数。土的内摩擦角反映了土的摩擦特性
2.土抗剪强度:是指土体抵抗剪切破坏的极限强度,包括内摩擦力和内聚力
3.黏聚力
4.土的天然含水量:是水与固体土颗粒的质量比,对挖土的难易、土方边坡的稳定、填土的压实等均有影响
5.土的干密度:单位体积内土的固体颗粒质量与总体积的比值,称为土的干密度。干密度越大,表明土越坚实。在土方填筑时,常以土的干密度控制土的夯实标准
6.土的密实度
7.土的可松性:是挖填土方时,计算土方机械生产率、回填土方量、运输机具数量、进行场地平整规划竖向设计、土方平衡调配的重要参数

1A413022基坑支护施工技术

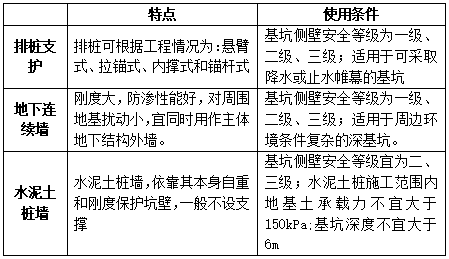

考点:深基坑的支护


1A413023人工降排地下水的施工技术

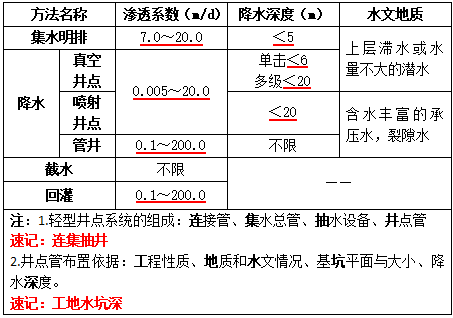

考点1:地下水控制技术方案选择

1.地下水控制应根据工程地质情况基坑周边环境支护结构形式选用截水、降水、集水明排或其组合的技术方案。
2.在软土地区开挖深度浅时,可边开挖边用排水沟和集水井进行集水明排;当基坑开挖深度超过3m,一般就要用井点降水。当因降水而危及基坑及周边环境安全时,宜采用截水或回灌方法
3.当基坑底为隔水层且层底作用有承压水时,应进行坑底突涌验算。必要时可采取水平封底隔渗或钻孔减压措施,保证坑底土层稳定;避免突涌的发生。

考点2:人工降低地下水位施工技术


考点3:截水

截水即利用截水帷幕切断基坑外的地下水流入基坑内部。截水帷幕的厚度应满足基坑防渗要求。
截水帷幕日前常用注浆、旋喷法、深层搅拌水泥土桩挡墙等

考点4:井点回灌技术

井点回灌是在井点降水的同时,将抽出的地下水(或工业水),通过回灌井点持续地再灌入地基土层内,使降水井点的影响半径不超过回灌井点的范围。

1A413024土方工程施王技术

考点1:土方开挖

1.土方开挖前,应检查定位放线、排水和降低地下水位系统
2.土方开挖过程中,应检查平面位置、水平标高、边坡坡度、压实度、排水和降低地下水位系统,并随时观测周围环境的变化;
3.开挖原则“开槽支撑,先撑后挖,分层开挖,严禁超挖
4.为避免破坏基底土,应在基底标高以上预留一层结合人工挖掘修整。使用铲运机、推土机时,保留土层厚度为15~20cm,使用正铲、反铲或拉铲挖土时为20~30cm
5.在地下水位以下挖土,应在基坑四周挖好临时排水沟和集水井,或采用井点降水,将水位降低至坑底以下50cm,以利挖方进行。降水工作应持续到基础(包括地下水位下回填土)施工完成。
6.基坑开挖时,应对平面控制桩、水准点、平面位置、水平标高、边坡坡度、排水、降水系统等经常复测检查。
7.挖土方案
(1)无支护:放坡挖土
(2)有支护:中心岛式、盆式挖土、逆作法
8.防止深基坑挖土后土体回弹变形过大
(1)在基坑开挖过程中和开挖后,应保证井点降水正常进行
(2)在挖至设计标高后,要尽快浇筑垫层和底板,减少暴露时间;
(3)必要时,可对基础结构下部土层进行加固
群柱基础施工完毕后,易停留一定时间,并用降水设备拖下水,待应力释放完毕后再开挖。

考点2:土方回填

1.土料要求与含水量控制
(1)土料要求:不能选用淤泥淤泥质土、膨胀土、有机大于8%的土、含溶性酸盐大于5%的土、含水量不符合压实要求的黏性土
速记:5硫8有杂质土,淤泥膨胀水不符
(2)含水量的要求:一般以手握成团、落地开花为适宜
2.基底处理
(1)填方边坡,填方高度小于10m,可采用1:1.5;超过10m,可做成折线形,上部采用1:1.5,下部采用1:1.75

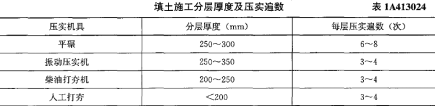

(2)填土从低处开始,分层铺填,每层需铺厚度应根据夯实机械确定。

(3)填土应从低开始,应在相对两侧或周围同时进行回填和夯实
(4)填土应尽量采用同类土填筑,填方的密实度要求

1A413025基坑验槽方法

考点1:验槽时必须具备的资料和条件

1.勘察、设计、建设(或监理)、施工等单位有关负责及技术人员到场;
2.基础施工图和结构总说明;
3.详勘阶段的岩土工程勘察报告;
4.开挖完毕、槽底无浮土、松土(若分段开挖,则每段条件相同),条件良好的基槽。

考点2:无法验槽的情况

1.基槽底面与设计标高相差太大;
2.基槽底面坡度较大,高差悬殊;
3.槽底有明显的机械车辙痕迹,槽底土扰动明显;
4.槽底有明显的机械开挖、未加入工清除的沟槽、铲齿痕迹;
5.现场没有详勘阶段的岩土工程勘察报告或基础施工图和结构总说明。

考点3:验槽的主要内容

1.根据设计图纸检查基槽的开挖平面位置、尺寸、槽底深度;检查是否与设计图纸
相符,开挖深度是否符合设计要求;
2.仔细观察槽壁、槽底土质类型、均匀程度和有关异常土质是否存在,核对基坑土
质及地下水情况是否与勘察报告相符;
3.检查基槽之中是否有旧建筑物基础古井古墓洞穴地下掩埋物及地下人防工程等;
4.检查基槽边坡外缘与附近建筑物的距离,基坑开挖对建筑物稳定是否有影响;
5.检查核实分析轩探资料,对存在的异常点位进行复核检查。

考点4:验槽方法

验槽方法主要有三种:
1.观察法:应重点观察柱基墙角承重墙下或其他受力较大部位;如有异常部位,要会同勘察、设计等有关单位进行处理。
速记:柱基、墙角、承重墙下
2.钎探法:
(1)工艺流程
绘制钎点平面布置图→放钎点线→核验点线→就位打钎→记录锤击数→拔钎→盖孔保护→验收→灌砂。
(2)钎杆上预先用钢锯锯出以300mm为单位的横线,0刻度从钎头开始。
(3)钎探后的孔要用砂灌实。打完的钎孔,经过质量检查人员和有关工长检查孔深与记录无
误后,用盖孔块盖住孔眼。当设计、勘察和施工方共同验槽办理完验收手续后,方可灌孔。
3.轻型动力触探
遇到下列情况之一时,应在基坑底普遍进行轻型动力触探(现场也可用轻型动力触探替代钎探):
(1)持力层明显不匀;
(2)浅部有软弱下层;
(3)有浅埋的坑穴、古墓、古井等,直接观察以发现时;
(4)勘察报告或设计文件规应进行轻型动力触探时。
速记:卧均难定(我军南定)

1A413031常用地基处理技术

考点1:换填地基法

1.适用范围:当建筑物基础下的持力层比较软弱,不能满足上部荷载对地基的要求时,常采用换填地基法来处理软弱地基。
2.施工步骤:将基础底面以下一定范围内的软弱土层挖去,然后回填强度较高、压缩性较低、并且没有侵蚀性的材料,分层穷实后作为地基的持力层
3.回填材料:
(1)灰土地基
灰土要求:禁用冻土、膨胀土、盐渍土
应用范围:加固深度1~4m厚软土、湿陷性黄土
(2)砂和砂石地基
砂石要求:中或粗砂、碎石、卵石、石屑、角砾、圆砾;如用细砂,应同时掺入25%~30%的碎石或卵石;
应用范围:3m内透水性强的黏土(湿陷性黄土不能用)
(3)粉煤灰地基:适用各种软弱土层

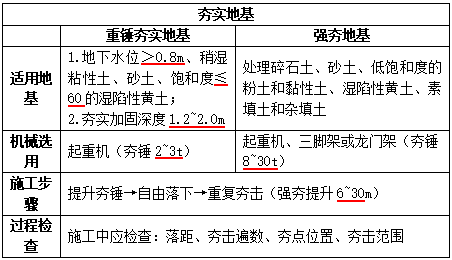

考点2:夯实地基


考点3:挤密桩地基

1.灰土桩地基
2.砂石桩地基
打桩顺序:砂土~从外围或两侧向中间;应背离建筑物
黏土~从中间向外围或隔排施工
3.水泥粉煤灰碎石桩地基
水泥粉煤灰碎石桩,简称CFG桩,CFG桩是一种低强度混凝土桩,可充分利用桩间土的承载力共同作用,并可传递荷载到深层地基中去,具有较好的技术性能和经济效果。

1A413032桩基础施工技术

考点1:锤击沉桩法

1.施工程序:
确定桩位和沉桩顺序→桩机就位→吊桩喂桩→校正→锤击沉桩→接桩→再锤击沉桩→
送桩→收锤→切割桩头。
2.沉桩顺序:
(1)当基坑不大时,打桩应逐排打设或从中间开始分头向四周或两边进行
(2)对于密集桩群,从中间开始分头向四周或两边对称施打
(3)当一侧毗邻建筑物时,由毗邻建筑物处向另一方向施打
当基坑较大时,宜将基坑分为数段,然后在各段范围内分别施打,但打桩应避免自外向内或从周边向中间进行,以避免中间土体被挤密,桩难以打入;或虽勉强打入,但使邻桩侧移或上冒;对基础标高不一的桩,宜先深后浅;对不同规格的桩,宜先大后小、先长后短,可使土层挤密均匀,以防止位移或偏斜。
3.打桩:正常打桩宜采用“重锤低击,低锤重打”,可取得良好效果。
4.接桩:当桩需接长时,接头个数不宜超过3个,尽量避免桩尖落在厚茹性土层中
接桩。常用的接桩方式主要有焊接法、法兰螺栓连接法和硫黄胶泥锚接法。
5.桩的入土深度的控制,对于承受轴向荷载的摩擦桩,以标高为主,贯入度作为参
考;端承桩则以贯入度为主,以标高作为参考。

考点2:钻孔灌柱桩

1.按其成孔方法不同,可分为钻孔灌注桩、沉管灌注桩、人工挖孔和挖孔扩底灌注桩等。
2.泥浆护壁钻孔灌注桩施工工艺流程是:场地平整→桩位放线→开挖浆池、浆沟→护筒埋设→钻机就位、孔位校正→成孔、泥浆循环、清除废浆、泥渣→清孔换浆→终孔验收→下钢筋笼和钢导管→二次清孔→挠筑水下混凝土→成桩。
3.灌注桩的沉渣厚度应在钢筋笼放入后,混凝土浇筑前测定,成孔结束后,放钢筋笼、混凝土导管都会造成土体跌落,增加沉渣厚度。因此,沉渣厚度应是二次清孔后的结果。
4.灌柱桩应比设计标高超灌0.8~1m

考点3:沉管灌柱桩

1.锤击沉管灌注桩适用于在黏性土、淤泥、淤泥质土、稍密的砂石及杂填土层中使用,但不能在密实的中粗砂、砂砾石、漂石层中使用。
2.振动沉管灌注桩适用于在一般黏性土、淤泥、淤泥质土、粉土、湿陷性黄土、稍密及松散的砂土及填土中使用,在坚硬砂土、碎石土及有硬夹层的土层中,由于容易损坏桩尖,不宜采用。

考点4:人工挖孔桩护壁的种类

现浇凝土护壁、喷射凝土护壁、砌体护壁、沉护壁、套管护壁、型或木板工具式护壁
速记:混混钢钢木砖井

1A413033混凝土基础施工技术

考点1:混凝土浇筑

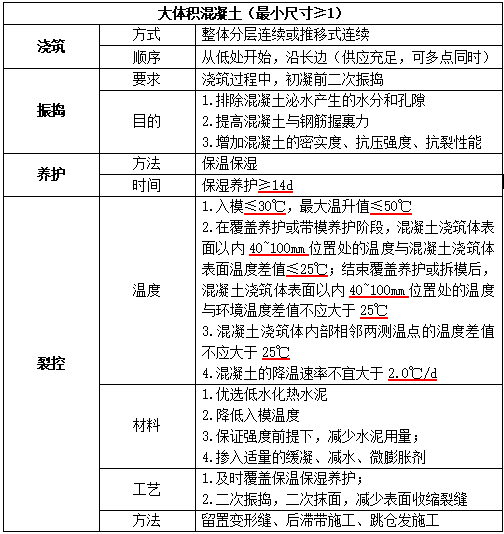

考点2:大体积混凝土工程施工要求


1A413034砌体基础施工技术

考点:施工技术要求

1.宜采用"三一"砌砖法(即一铲灰、一块砖、一挤揉)。
2.砌体基础必须采用水泥砂浆砌筑
3.构造柱可不单独设置基础,但应伸入室外地面下500mm或锚入浅于500mm的基础圈梁内。
4.多孔砖砌体应上下错缝、内外搭砌,宜采用一顺一丁或梅花丁的砌筑形式。砖柱不得采用包心砌法。
5.多孔砖砌体采用铺浆法砌筑时,铺浆长度不得超过500mm
6.多孔砖砌体水平灰缝和竖向灰缝宽度可为10mm,但不应小于8mm,也不应大于12mm
7.卫生间等有防水要求的空心小砌块墙下应灌实一皮砖,或设置高200mm的混凝土带。
8.底层室内地面以下或防潮层以下的空心小砌块砌体,应用C20混凝土灌实砌体的孔洞

1A413041混凝土结构施工技术

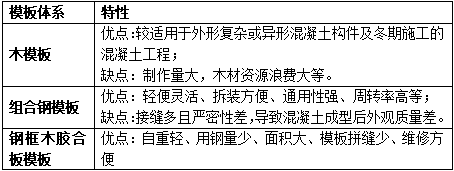

考点1:常见模板及其特性



考点2:模板工程设计的主要原则

1.实用性:模板要保证构件形状尺寸和相互位置的正确,且构造简单,支拆方便、表面平整、接缝严密不漏浆等。
2.安全性:要具有足够的强度、刚度和稳定性,保证施工中不变形、不破坏、不倒塌。
3.经济性:在确保工程质量、安全和工期的前提下,尽量减少一次性投入,增加模板周转,减少支拆用工,实现文明施工。

考点3:模板工程安装要点

1.模板的接缝不应漏浆;在浇筑混凝土前,木模板应浇水润湿,但模板内不应有积水
2.浇筑混凝土前,模板内的杂物应清理干净。
3.对跨度不小于4m的现浇钢筋混凝土梁、板,其模板应按设计要求起拱;当设计无具体要求时,起拱高度应为跨度的1/1000~3/1000

考点4:模板的拆除

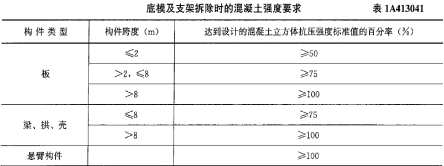

1.底模及支架拆除时的混凝土强度应符合表1A413041的规定。

2.不承重的侧模板,包括梁、柱墙的侧模板,只要混凝土强度保证其表面、棱角不因拆模而受损坏,即可拆除。
3.一般墙体大模板在常温条件下,混凝土强度达到1N/mm2,即可拆除。
4.模板的拆除顺序:一般按后支先拆、先支后拆,先拆除非承重部分后拆除承重部分的拆模顺序进行。

考点5:钢筋代换

1.代换原则:等强度代换或等面积代换
2.当构件受裂缝宽度或挠度控制时,代换前后应进行裂缝宽度和挠度验算。
3.钢筋代换时,应征得设计单位的同意
4.代换后钢筋的间距、锚固长度、最小钢筋直径、数量等构造要求和受力、变形情况均应符合相应规范要求。

考点6:钢筋连接与加工

1.连接方法
(1)焊接:不宜用在直接承受动力荷载构件的纵向钢筋
(2)机械连接:适用钢筋Φ16~50mm
(3)绑扎连接:不宜用在受拉钢筋Φ>25mm、受压钢筋Φ>28mm
2.接头位置
(1)受力较小处,同构件内接头相互错开
(2)同一纵向受力钢筋只能设1个接头
(3)接头末端至钢筋弯起点的距离≥钢筋10d
(4)连续梁、板的上部接头宜设在跨中1/3,下部梁端1/3范围内
(5)板、次梁与主梁钢筋交叉处,板的钢筋在上,次梁居中,主梁在下
3.钢筋加工
(1)钢筋调直(机械设备调直或冷拉调直)
冷拉调直:光圆钢筋(HPB300)的冷拉率≤4%
带肋钢筋(HRB335)的冷拉率≤1%
(2)钢筋除锈:喷砂、机械、酸洗、手工除锈
(3)钢筋下料:切断口不得有马蹄形或起弯现象
(4)钢筋弯折:一次完成,不得反复

考点7:钢筋安装

1.柱钢筋绑扎
(1)每层柱第一个钢筋接头位置距楼地面高度不宜小于500mm、柱高的1/6及柱截面长边(或直径)中的较大值。
(2)框架梁、牛腿及柱帽等钢筋,应放在柱子纵向钢筋内侧。
2.梁、板钢筋绑扎
(1)应注意板上部的负筋,要防止被踩下;特别是雨篷、挑檐、阳台等悬臂板,要严格控制负筋位置,以免拆模后断裂
(2)框架节点处钢筋穿插十分稠密时,应特别注意梁顶面主筋间的净距要有30mm,以利浇筑混凝土。

考点8:普通混凝土配合比

普通混凝土配合比应根据原材料性能及对混凝土的技术要求(强度等级、耐久性和工作性等),由具有资质的试验室进行计算,并经试配调整后确定。混凝土配合比应为重量比。

考点9:泵送混凝土配合比设计

1.泵送混凝土的入泵坍落度不宜低于100mm;
2.宜选用硅酸盐水泥、普通水泥、矿渣水泥和粉煤灰水泥;
3.粗骨料针片状颗粒不宜大于10%,粒径与管径之比≤1:3~4;
4.用水量与胶凝材料总量之比不宜大于0.6;
5.泵送混凝土的胶凝材料总量不宜小于300kg/m3;
6.泵送混凝土掺加的外加剂品种和掺量宜由试验确定,不得随意使用;当掺用引气型外加剂时,其含气量不宜大于4%

考点10:混凝土浇筑

1.在浇筑竖向结构混凝土前,应先在底部填以不大于30mm厚与混凝土内砂浆成分相同的水泥砂浆;浇筑过程中混凝土不得发生离析现象
2.柱、墙模板内的混凝土浇筑时,为保证混凝土不产生离析,其自由倾落高度应符合如下规定:
(1)粗骨料料径大于25mm时,不宜超过3m;
(2)粗骨料料径小于25mm时,不宜超过6m
3.浇筑混凝土应连续进行。当必须间歇时,其间歇时间宜尽量缩短,并应在前层混凝土初凝之前,将次层混凝土浇筑完毕;否则,应留置施工缝。
4.梁和板宜同时浇筑混凝土,有主次梁的楼板宜顺着次梁方向浇筑,单向板宜沿着板的长边方向浇筑;拱和高度大于1m时的梁等结构,可单独浇筑混凝土。

考点11:施工缝

1.施工缝的位置应在混凝土浇筑之前确定,并宜留置在结构受剪力较小且便于施工的部位。2.施工缝的留置位置应符合下列规定:
(1)柱:宜留置在基础、楼板、梁的顶面

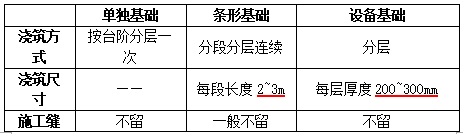

(2)与板连成整体的大截面梁(高超过1m),留置在板底面以下20~30mm处,当板下有梁托时,留置在梁托下部;
(3)单向板:留置在平行于板的短边的任何位置;
(4)有主次梁的楼板,施工缝应留置在次梁跨中1/3范围内;
3.在施工缝处继续浇筑混凝土时,应符合下列规定:
(1)已浇筑的混凝土,其抗压强度不应小于1.2N/mm2;
(2)在已硬化的混凝土表面上,应清除水泥薄膜和松动石子以及软弱混凝土层,并加以充分湿润和冲洗干净,且不得积水;
(3)在浇筑混凝土前,宜先在施工缝处刷一层水泥浆(可掺适量界面剂)或铺一层与混凝土内成分相同的水泥砂浆;

考点12:后浇带的设置和处理

1.高层建筑筏形基础和箱形基础长度超过40m时,宜设置贯通后的浇施工缝(后浇带),后浇带宽不宜小于80cm,在后浇施工缝处,钢筋必须贯通
2.后浇带通常根据设计要求留设,并在主体结构保留一段时间(若设计无要求,则至少保留28d)后再浇筑,将结构连成整体。填充后浇带,可采用微膨胀混凝土、强度等级比原结构强度提高一级,并保持至少14d的湿润养护。后浇带接缝处按施工缝的要求处理。

考点13:混凝土的养护

1.混凝土养护方法分类

2.对已浇筑完毕的混凝土,应在混凝土终凝前(通常为混凝土浇筑完毕后8~12h内),开始进行自然养护。
3.混凝土采用覆盖浇水养护的时间

考点14:冬期施工

1.当采用蓄热法、暖棚法、加热法施工时,采用硅酸盐水泥、普通硅酸盐水泥配制的混凝土,不应低于设计混凝土强度等级值的30%;采用矿渣硅酸盐水泥、粉煤灰硅酸盐水泥、火山灰质硅酸盐水泥、复合硅酸盐水泥配制的棍凝土时,不应低于设计混凝土强度等级值的40%;
2.强度等级等于或高于C50的混凝土,不宜低于设计混凝土强度等级值的30%;
3.对有抗冻耐久性要求的混凝土,不宜低于设计混凝土强度等级值的70%

1A413042砌体结构施工技术

考点1:砌筑砂浆

1.水泥:水泥进场使用前应有出厂合格证和复试合格报告
2.:宜用中砂,其中毛石砌体宜用粗砂
3.石灰膏:熟化时间不得少于7d;建筑磨细生石灰粉的熟化时间不少于2d
4.外加剂:均应经检验和试配符合要求后,方可使用。有机塑化剂应有砌体强度的型式检验报告

考点2:砂浆配合比

砌筑砂浆应进行配合比设计,根据现场的实际情况进行计算和试配确定,并同时满足稠度、保水率和抗压强度的要求。
1.流动性
当砌筑材料为粗糙多孔且吸水较大的块料或在干热条件下砌筑时,应选用较大稠度值的砂浆;反之,应选用较小稠度值的砂浆。
2.保水性
用分层表示,砂浆的分层度不得大于30mm
3.抗压强度与强度等级
砂浆强度等级是以边长为70.7mm的立方体一组三块,在标准养护条件,用标准试验方法测得28d期龄的抗压强度值(单位为MPa)确定

考点3:砂浆的拌制及使用


考点4:烧结普通砖砌体要求

1.砌筑烧结普通砖、烧结多孔砖、蒸压灰砂砖、蒸压粉煤灰砖砌体时,砖应提前l~2d适度湿润,烧结类块体的相对含水率60%~70%,其他非烧结类块体的相对含水率40%~50%,混凝土多孔砖及混凝土实心砖不需浇水湿润
2.砌筑方法有"三一"砌筑法、挤浆法(铺浆法)、刮浆法和满口灰法四种
(1)“三一”砌筑法,即一铲灰、一块砖、一揉压的砌筑方法;
(2)当采用铺浆法砌筑时,铺浆长度不得超过750mm,施工期间气温超过30时,铺浆长度不得超过500mm
3.砖墙灰缝宽度宜为10mm,且不应小于8mm,也不应大于12mm。砖墙的水平灰缝砂浆饱满度不得小于80%;
4.不得在下列墙体或部位设置脚手眼:
(1)120mm厚墙、清水墙、料石墙、独立柱和附墙柱;
(2)过梁上与过梁成60。的三角形范围及过梁净跨度1/2的高度范围内;
(3)宽度小于1m的窗间墙;
(4)门窗洞口两侧石砌体300mm,其他砌体200mm范围内;转角处石砌体600mm,其他砌体450mm范围内;
(5)梁或梁垫下及其左右500mm范围内;
(6)设计不允许设置脚手眼的部位;
(7)轻质墙体;
(8)夹心复合墙外叶墙。
5.斜搓:普通砖砌体斜搓水平投影长度不应小于高度的2/3,多孔砖砌体的斜搓长高比不应小于1/2。斜搓高度不得超过一步脚手架的高度。
6.直搓:对抗震设防烈度6度7度地区留直搓处应加设拉结钢筋,为每120mm墙厚应放置1Φ6拉结钢筋(120mm厚墙应放置2Φ6拉结钢筋),间距沿墙高不应超过500mm,且竖向间距偏差不应超过100mm;埋入长度从留搓处算起每边均不应小于500mm,对抗震设防烈度6度7度地区,不应小于1000mm;末端应有90°弯钩。
7.马牙搓:设有钢筋混凝土构造柱的抗震多层砖房,应先绑扎钢筋,而后砌砖墙,最后浇
筑混凝土。墙与柱应沿高度方向每500mm2Φ6钢筋(一砖墙),每边伸入墙内不应少于1m,每一马牙搓沿高度方向的尺寸不超过300mm,马牙搓从每层柱脚开始,应先退后进

考点5:混凝土小型空心砌块砌体工程

1.普通混凝土小型空心砌块砌体,不需对小砌块浇水湿润;如遇天气干燥炎热,宜在砌筑前对其喷水湿润;对轻骨料混凝土小砌块,应提前浇水湿润,块体的相对含水率宜为40%~50%。雨天及小砌块表面有浮水时,不得施工
2.小砌块施工应对孔错缝搭砌,灰缝应横平竖直,宽度宜为8~12mm。砌体水平
灰缝和竖向灰缝的砂浆饱满度,按净面积计算不得低于90%

考点6:填充墙砌体工程

1.砌筑填充墙时,轻骨料混凝土小型空心砌块和蒸压加气混凝土砌块的产品龄期不应小于28d,蒸压加气混凝土砌块的含水率宜小于30%
2.进场后应按品种、规格堆放整齐,堆置高度不宜超过2m。蒸压加气混凝土砌块在运输及堆放中应防止雨淋。
3.加气混凝土砌块墙如无切实有效措施,不得用于下列部位
(1)建筑物防潮层以下部位;
(2)长期浸水或化学侵蚀环境;
(3)长期处于有振动源环境的墙体;
(4)砌块表面经常处于80℃以上的高温环境。
4.在厨房、卫生间、浴室等处采用轻骨料混凝土小型空心砌块、蒸压加气混凝土砌块砌筑墙体时,墙底部宜现浇混凝土坎台,其高度应为150mm

1A413043钢结构施工技

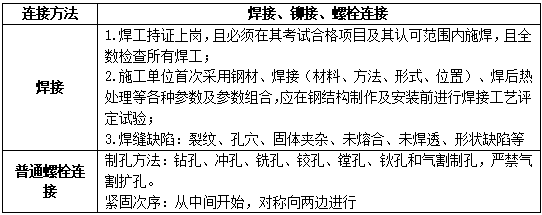

考点:钢结构构件的连接

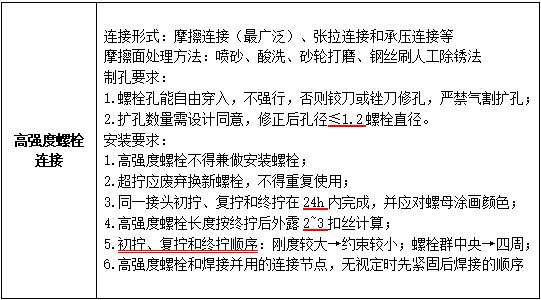

1.钢结构的连接方法有焊接普通螺栓连接高强度螺栓连接和铆接
2.建筑工程中钢结构常用的焊接方法:按焊接的自动化程度一般分为手工焊接

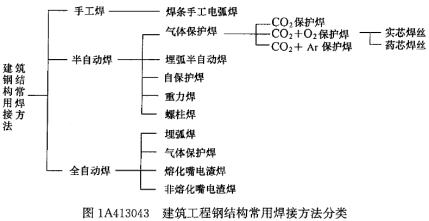

自动焊接和自动化焊接三种,具体如图1A413043所示。

3.焊缝缺陷通常分为六类:裂纹孔穴固体夹杂未熔合未焊透形状缺陷
上述以外的其他缺陷。
4.裂纹:通常有热裂纹冷裂纹之分。
(1)产生热裂纹的主要原因是:母材抗裂性能差、焊接材料质量不好、焊接工艺参数选择不当、焊接内应力过大等;
(2)产生冷裂纹的主要原因是焊接结构设计不合理、焊缝布置不当、焊接工艺措施不合理,如焊前未预热、焊后冷却快等。
(3)处理办法是:在裂纹两端钻止裂孔或铲除裂纹处的焊缝金属,进行补焊
5.钢结构构件连接要求


1A413044混凝土预应力工程施工技术

考点1:预应力混凝土的分类

按预加应力的方式可分为先张法预应力混凝土和后张法预应力混凝土
1.先张法特点是:先张拉预应力筋后,再浇筑混凝土;预应力是靠预应力筋与混凝土之间的粘结力传递给混凝土,并使其产生预压应力。
2.后张法特点是:先浇筑混凝土,达到一定强度后,再在其上张拉预应力筋;预应力是靠锚具传递给混凝土,并使其产生预压应力。
在后张法中,按预应力筋粘结状态、又可分为:有粘结预应力混凝土和粘结预应力混凝土

考点2:后张法预应力(有粘结)施工

1.预应力筋张拉时,混凝土强度必须符合设计要求;当设计无具体要求时,不低于
设计的混凝土立方体抗压强度标准值的75%
2.预应力筋张拉完毕后应及时进行孔道灌浆。宜用52.5级硅酸盐水泥或普通硅酸
盐水泥调制的水泥浆,水灰比不应大于0.45,强度不应小于30N/mm2

1A413046网架结构施工技术

考点:网架节点形式

1.焊接空心球节点。
2.螺栓球节点。
3.板节点、鼓节点、相贯节点等。

1A413051地下防水工程施工技术

考点1:地下防水防水混凝土施工

地下工程的防水等级分为四级
1.防水混凝土可通过调整配合比,或掺加外加剂、掺合料等措施配制而成,其抗渗等级不得小于P6。其试配混凝土的抗渗等级应比设计要求提高0.2MPa
2.防水混凝土胶凝材料总用量不宜小于320kg/m3,水泥用量不宜小于260kg/m3;砂率宜为35%~40%,水胶比不得大于0.50,防水混凝土采用预拌混凝土时,其入泵坍落度宜控制在120~160mm。预拌混凝土的初凝时间宜为6~8h
3.防水混凝土应分层连续浇筑,分层厚度不得大于500mm并应采用机械振捣,避免漏振、欠振和超振
4.防水混凝土应连续浇筑,宜少留施工缝。当留设施工缝时,应符合下列规定:
(1)墙体水平施工缝不应留在剪力最大处或底板与侧墙的交接处,应留在高出底板表面不小于300mm的墙体上。
(2)拱(板)墙结合的水平施工缝,宜留在拱(板)墙接缝线以下150~300mm处。
(3)墙体有预留孔洞时,施工缝距孔洞边缘不应小于300mm

考点2:水泥砂浆防水层施工

1.水泥砂浆防水层可用于地下工程主体结构的迎水面或背水面,不应用于受持续振动或温度高于80℃的地下工程防水。
2.水泥砂浆防水层不得在雨天、五级及以上大风中施工。冬期施工时,气温不应低于5℃。夏季不宜在30℃以上或烈日照射下施工。
3.水泥砂浆防水层终凝后,应及时进行养护,养护温度不宜低于5℃,并应保持砂浆表面湿润,养护时间不得少于14d

1A413052屋面防水工程施工技术

考点1:屋面防水等级和设防要求

屋面防水工程应根据建筑物的类别、重要程度、使用功能要求确定防水等级,并应按相应等级进行防水设防;对防水有特殊要求的建筑屋面,应进行专项防水设计。

考点2:屋面防水基本要求

1.屋面防水应以防为主,以排为辅
(1)采用结构找坡,坡度不应小于3%;
(2)采用材料找坡时,坡度宜为2%
(3)檐沟、天沟纵向找坡不应小于1%
找坡应按屋面排水方向和设计坡度要求进行,找坡层最薄处厚度不宜小于20mm
2.保温层上的找平层应在水泥初凝前压实抹平,并应留设分格缝,缝宽宜为5~
20mm,纵横缝的问距不宜大于6m。养护时间不得少于7d

考点3:卷材防水层屋面施工

1.卷材防水层铺贴顺序和方向应符合下列规定:
(1)卷材防水层施工时,应先进行细部构造处理,然后由屋面最低标高向上铺贴;
(2)檐沟、天沟卷材施工时,宜顺檐沟、天沟方向铺贴,搭接缝应顺流水方向;
(3)卷材宜平行屋脊铺贴,上下层卷材不得相互垂直铺贴
2.卷材搭接缝应符合下列规定:
(1)平行屋脊的搭接缝应顺流水方向;
(2)同一层相邻两幅卷材短边搭接缝错开不应小于500mm;
(3)上下层卷材长边搭接缝应错开,且不应小于幅宽的1/3;

1A413061抹灰工程施工技术

考点1:材料的技术要求

1.水泥:抹灰用的水泥其强度等级应不小于32.5MPa,水泥的凝结时间和安定性的复验应合格。不同品种、不同强度等级的水泥不得混用。
2.砂子:砂子宜选用中砂。
3.石灰膏:抹灰用的石灰膏的熟化期不应少于15d

考点2:施工工艺

1.基层处理
砖砌体应清除表
面杂物、尘土,抹灰前应洒水湿润;混凝土表面应凿毛或在表面洒水润湿后涂刷1:1
泥砂浆(加适量胶粘剂)。抹灰工程应在基体或基层的质量验收合格后施工。
2.非常规抹灰的加强措施
当抹灰总、厚度大于或等于35mm时,应采取加强措施。不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施。当采用加强网时,加强网与各基体的搭接宽度不应小于lOOmm。加强网应绷紧、钉牢。
3.分层抹灰
抹灰层的平均总厚度应符合设计要求。通常抹灰构造各层厚度宜为5~7mm,抹石灰
砂浆和水泥混合砂浆时宜为7~9mm。当设计无要求时,抹灰层的平均总厚度不应大于表

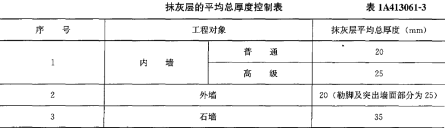

1A413061-3的要求。

1A413062墙面茂轻质隔墙工程施工技术

考点:饰面板(砖)工程

1.饰面板(砖)的适用范围
(1)饰面板安装工程一般适用于内墙饰面板安装工程和高度不大于24m、抗震设防烈度
不大于7度的外墙饰面板安装工程。
(2)饰面砖粘贴工程一般适用于内墙饰面砖粘贴工程和高度不大于100m、抗震设防烈度
不大于8度、采用满粘法施工的外墙饰面砖粘贴工程。
2.饰面板(砖)工程所有材料进场时应对品种、规格、外观和尺寸进行验收。其中室内花岗石、瓷砖、水泥、外墙陶瓷面砖应进行复验:

3.采用湿作业法施工的天然石材饰面板应进行防碱、背涂处理。采用传统的湿作业法安装天然石材时,由于水泥砂浆在水化时析出大量的氧化钙,泛到石材表面,产生不规
则的花斑,俗称泛碱现象。

1A413063吊顶工程施工技术

考点:吊顶工程施工技术要求


1A413066幕墙工程施工技术

考点1:平板型预埋件的加工要求

1.锚板宜采用Q235、Q345级钢,受力预埋件的锚筋应采用HRB400(带肋)或
HPB300(光圆)钢筋,不应使用冷加工钢筋。
2.直锚筋与锚板应采用T形焊。
3.连接部位的主体结构混凝土强度等级不应低于C20
4.外露在结构构件的预埋件锚板表面,在焊接幕墙连接件后,应涂刷防腐涂料

考点2:半隐框、隐框玻璃幕墙玻璃板块制作

1.半隐框、隐框玻璃幕墙的玻璃板清洁工作应采用“两次擦”的工艺进行
2.隐框、半隐框幕墙所使用的粘接材料必须是中性硅酮结构密封胶,硅酣结构密封胶注胶前必须取得合格的相容性检验报告,根据检验报告要求,必要时应加涂底漆。不得使用过期的密封胶。进口硅酮结构密封胶应具有商检报告;
3.板块的养护:板块在打注硅酮结构密封胶后,应在温度20℃、湿度50%以上的干净室内养护。
(1)单组分硅酮结构密封胶固化需14~21d
(2)双组分硅酮结构密封胶一般需7~10d

考点3:构件式玻璃幕墙安装

1.立柱安装
(1)铝合金立柱通常是一层楼高为一整根,接头应有一定空隙一般不小于15mm
(2)铝合金立柱与钢镀锌连接件(支座)接触面之间应加防腐隔离柔性垫片。
2.密封胶嵌缝
(1)密封胶的施工厚度应大于3.5mm,一般控制在4.5mm以内。
(2)密封胶在接缝内应相对的两面粘结,不应三面粘结
(3)不宜在夜晚、雨天打胶;
(4)严禁使用过期的密封胶;硅酣结构密封胶与硅酣耐候密封胶的性能不同,二者不能互换。硅酣结构密封胶不宜作为硅嗣耐候密封胶使用。

考点4:全玻幕墙安装

1.全玻幕墙是由玻璃肋和玻璃面板构成的玻璃幕墙。
2.全玻幕墙允许在现场打注硅酣结构密封胶
3.由于酸性硅酣结构密封胶对各种镀膜玻璃的膜层、夹层玻璃的夹层材料和中空玻璃的合片胶缝都有腐蚀作用,所以使用上述几种玻璃的全玻幕墙,不能采用酸性硅酣结构密封胶嵌缝。

考点5:建筑幕墙防火、防雷构造、成品保护和清洗的技术要求

1.幕墙与各层楼板、隔墙外沿间的缝隙,应采用不燃材料封堵,填充材料可采用岩棉或矿棉,其厚度不应小于100mm,并应满足设计的耐火极限要求,在楼层间形成水平防火烟带。防火层应采用厚度不小于1.5mm的镀铮钢板承托,不得采用铝板。承托板与主体结构、幕墙结构及承托板之间的缝隙应采用防火密封胶密封。防火密封胶应有法定检测机构的防火检验报告。
2.防火层不应与玻璃直接接触,防火材料朝玻璃面处宜采用装饰材料覆盖。同一幕墙玻璃单元不应跨越两个防火分区
3.在有镀膜层的构件上进行防雷连接,应除去其镀膜层。使用不同材料的防雷连接应避免产生双金属腐蚀。防雷连接的钢构件在完成后都应进行防锈油漆。
